题干: 在民航机场工程项目施工过程中,监理工程师发现一批次电缆未经检验、签认就进行了敷设,故监理工程师对该工序拒绝签字。要求施工单位对这一批次电缆复检,经其签认合格后再进行下一道工序的施工。
1.监理工程师的做法合法吗?

2.某施工单位经投标而中标承接了某机场航站楼航班信息显示系统的工程项目,并签订了施工合同。在施工项目开工之前,通常应编制什么文件,以指导实施阶段的项目管理?

题干: 2006年12月,某省政府研究考虑扩建省会机场,报请上级主管机关审批;并请某机场规划设计院进行规划设计。该机场规划设计院经研究后认定,机场的扩建将导致机场净空保护区扩大,并明确提出:

(1)附近山坡上的A磨料厂(私人企业)位于机场净空保护区域内,且烟囱超高;同时,生产时产生的电弧光影响飞机的夜航,必须搬迁。

(2)附近山坡上村民甲栽种的桉树(200棵,树龄为五年)位于机场净空保护区域内且超高,应砍伐。

(3)附近有一古塔位于机场净空保护区域外,但靠近保护区域边缘,且在主航道之下,应予以考虑。

A磨料厂的厂长通过内部得知这一消息。此时,A磨料厂的产品销路不好,造成库房积压,已处于停产状态。在得知这一消息后,他立即向政府表示,为了机场扩建,为了飞机起降安全,磨料厂愿意搬迁并自行宣布停产;同时,向政府提出要求补偿迁厂和停产的损失,几经交涉,未果。

在接到上级主管机关批准后,省政府研究决定立即扩建机场。2009年9月1日省会市政府在当地主要报纸上刊登了公告,并在拟新建、扩建机场周围地区张贴了公告。

此时,A磨料厂的产品销路转好,厂长决定重新开工并扩大生产。2009年9月3日在紧邻原厂房处开始修建简易厂房。同年10月1日新厂房建好并投产。新厂房更靠近机场方向。新厂房烟囱与原来的烟囱等高。

2009年8月25日村民甲砍伐50棵最高的桉树,并于发布公告的第二天在砍伐后的空地上重栽新购的香樟树苗100棵。

2009年底,A磨料厂搬迁完毕,附近山坡上村民甲栽种的树木被砍伐。

村民甲提出应补偿他的土地以及150棵桉树加上100棵香樟树苗的损失。

A磨料厂长提出以下要求:

1)全额补偿公告张贴之前自行宣布停产的损失(标准按设备的规模);

2)按新厂建好投产后的生产规模全额补偿自行宣布停产至实际搬迁时间的损失;

3)全额补偿磨料厂厂房的搬迁损失。

按《中华人民共和国民用航空法》规定,机场扩建指挥部对此予以补偿。对古塔也做了适当的处置。
3.依《中华人民共和国民用航空法》规定,对于古塔做如何处理?

题干: 如下图所示,某机场要扩建的部分站坪,按设计要求,扩建站坪基础要进行强夯处理。扩建站坪的一侧与原站坪相接,另一侧与平行滑行道保持一定的距离。在平行滑行道上滑行的最大飞机为A380,在原站坪靠近扩建站坪的区域有一站坪滑行通道,可满足B747-400以下机型使用。
4.扩建站坪的施工围界距站坪滑行通道中线的最小距离和距平行滑行道中线的最小距离分别应按照飞行区指标Ⅱ的哪类控制,为什么?

5.某机场工程建设项目,经国家有关部门批准后,开始对本项目筹集资金和施工图设计,该项目资金由自筹资金和银行贷款两部分组成,自筹资金已经全部到位,银行贷款预计于2007年7月30日到位。2007年3月18日设计单位完成了初步设计图纸,12日进入施工图图纸设计阶段,预计5月8日完成施工图设计,该空军部队考虑到该项目要在年底前竣工。遂决定于3月19日进行施工招标,招标方式采用邀请招标方式,并于3月20日向与其合作过的施工单位中选择了两家发出了投标邀请书。招标人在招标过程中的不妥之处有哪些?说明理由。

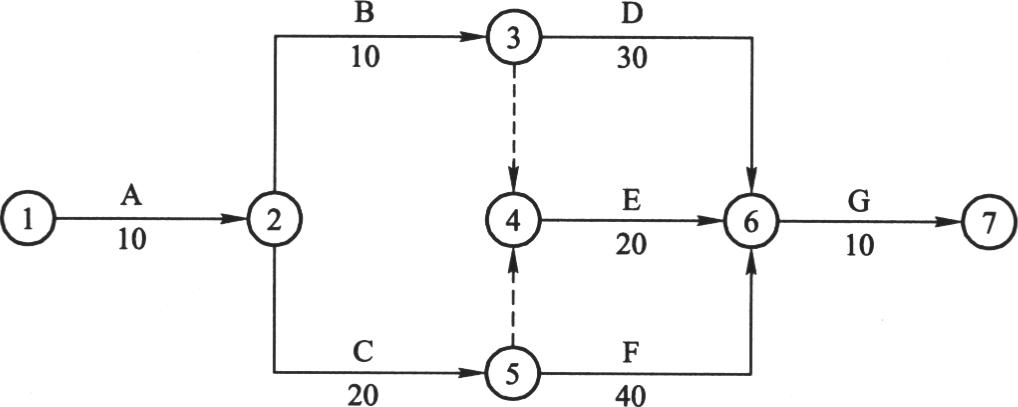

6.某建设单位通过竞标取得某机场场道工程施工任务,经业主和监理工程师批准后,将一部分工程分包给另一个建设单位施工,并与其签订了分包合同。分包合同的主要内容如下:(1)工程变更;(2)支付条件;(3)拖延工期违约损失赔偿金;(4)其他方面。什么是分包合同,当事人是谁?

题干: 民用机场滑行道道面与道肩无明显区别时,要求画滑行道边线,而且在滑行道边线转弯处设置下图所示的横道线(横道线指向圆心)。某施工单位的技术人员在只有皮尺和计算器的条件下完成了转弯横道线的定位任务。
7.它是用什么办法完成转弯横道线的定位任务?

题干: 根据现有技术规范,民用机场各导航位置的设置范围是:中指点标台距跑道着陆端入口距离为1050±150m,航向台天线阵距跑道末端为250~400m,距跑道着陆端入口距离为2200~4000m,下滑台距跑道着陆端入口的纵向距离为200~400m。
某机场跑道长3550m,现02号跑道装备有Ⅰ类ILS一套。其中,下滑台(GS)据跑道南端入口距离为285m,航向天线阵(LOC)据跑道北端距离为300m。在跑道南端外还设中指点标台(MM),距跑道南端入口的距离为950m。现机场扩建,跑道需向南延长200m。
8.除进近灯光系统因跑道延长需移动外,现有助航灯光系统还应进行那些变动?

题干: 某公司施工的航管塔台工程,造价1200万人民币,开工后项目经理批准了施工现场生产安全事故应急救援预案,成立了应急救援组,并报相关单位存档。
7月10日晚上11点,在混凝土浇筑过程中,脚手架坍塌造成2死4伤伤亡事故,事故发生后安全负责人启动事故应急救援预案,拨打110请求社会援助,同时报告项目经理及公司领导。110民警到现场后,认为此事故为刑事案件,查封项目部并拘留了安全负责人。
事件一:工程开工后项目经理批准了施工现场生产安全事故应急救援预案成立了应急救援组,并报相关单位存档。
事件二:事故发生后安全负责人启动事故应急救援预案,拨打110请求社会援助,同时报告项目经理及公司领导。
事件三:110民警到现场后,认为此事故为刑事案件,查封项目部并拘留了安全负责人。
9.事故处理程序上存在问题?

题干: 某场道工程基层结构形式为级配碎石、水泥稳定碎石,面层采用C40混凝土。为保证混凝土面层的施工质量,施工单位在《质量控制关键点明细表》中,对该面层质量控制关键点的设置情况如下:
(1)底基层高程、平整度的检查与控制;
(2)基层的压实度、弯沉值检查与控制;
(3)基层的强度、平整度、高程的检查与控制;
(4)混凝土材料的检查与试验控制;
(5)混凝土的摊铺、振捣、成型及避免离析控制;
(6)混凝土的整平饰面。
面层施工完成后,施工单位进行了施工质量自检。主要检查内容有:面板的平整度、厚度,面层中线平面偏位,宽度,纵断面高程,横坡,纵横缝的顺直度。经检查,以上检查指标均满足规范要求。
10.现场进行质量控制的主要方法有哪些?

11.某办公楼的招标人于2000年10月11日向具备承担该项目能力的A、B、C、D、E五家承包商发出投标邀请书。其中说明,10月17~18日9~16时在该项目招标人总工程师室领取招标文件。11月8日14时为投标截止时间。该五家承包商均接受邀请,并按规定时间提交了投标文件。但承包商A在送出投标文件后发现该报估算有较严重的失误,遂赶在开标截止时间前20分钟递交了一份书面声明,撤回已经提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成其中:当地建设行政主管部门的招投标管理办公室主任1人,招标人代表2人;本系统技术专家1人、经济专家1人外系统技术专家1人、经济专家1人。在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。作为评标委员的招标人代表要求承包商B再适当考虑一下降低报价的可能性。按照招标文件中确定的综合评标标准,四个投标人综合得分从高到低的依次顺序为D、C、B、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业。招标人于11月10日将中标通知书以挂号方式寄出,承包商B于11月14日收到中标通知书。由于从报价情况来看,四个投标人的报价从低到高的依次顺序为D、C、B、E。因此,从11月16日至12月11日,招标人又与承包商B就合同价格进行了多次谈判,结果承包商B将价格降到略低于承包商C的报价水平,最终双方于12月12日签订了书面合同。从所介绍的背景资料来看在该项目的招标投标程序中,在哪些方面不符合《招标投标法》的有关规定?请逐一说明。

题干: 在民航机场工程项目施工过程中,监理工程师发现一批次电缆未经检验、签认就进行了敷设,故监理工程师对该工序拒绝签字。要求施工单位对这一批次电缆复检,经其签认合格后再进行下一道工序的施工。
12.监理工程师常用的施工质量控制手段有哪些?

13.某单位承担了一项机场助航建设工程,此机场飞行区指标为4D。机场运行类别为Ⅰ类精密进近,跑道长2800m,宽45m,道肩宽各7.5m,对应的平行滑行道长2800m,宽23m。主要设置包括:灯光站两座、顺序闪光灯、进近灯、障碍灯、跑道边灯、跑道中线灯、滑行道边灯、滑行道中线灯、跑道入口灯/末端灯、翼排灯、警戒灯、精密进近航道指示器(PAPI灯)及单灯故障检测系统、灯光计算机监控系统、滑行道标记牌、机位标记牌、400Hz中频电、站坪照明及机务用电。根据题目要求,列写出助航灯光主要工程量。

题干: 我国西部某小型旅游城市建成一民用机场,目前建有一条跑道、一座旅客航站楼等设施,年吞吐量较小。设计使用飞机机型为B737。机场的基准飞行场地长度为2200m,装备的仪表着陆系统以及目视助航设备能供飞机在决断高度低至60m,跑道视程低至800m时着陆。
14.按在全国航空运输网络中的地位划分,该机场属哪种性质的机场?

15.某建筑安装公司经过投标承包了某机场航站楼的综合布线工程。在施工过程中,监理工程师经现场勘查发现该建筑安装公司现场工具设备布置混乱,存在较严重的安全隐患,且多处布线未完全按设计图纸施工,存在偷工减料现象。随后告知机场,并要求建筑安装公司停工整改。由建筑安装公司停工引起的经济费用由谁承担?

题干: 某机场建设部门经过招投标,最终与某安装工程公司订立了该新建航站楼弱电系统工程项目施工合同,同时与某降水公司订立了施工降水合同。施工过程中,发生了如下事件:A. 在施工过程中,为保证工程质量,安装公司改进了室外摄像头的安装工艺,人工费增加了3万元;B. 由于降水公司降水方案错误,导致该安装公司部分已安装于地下室的设备进水损坏。
16.上述事件安装公司可以提出索赔要求吗,为什么?

题干: 某民航干线机场现有一条跑道,由于使用年限较长,跑道道面结构损坏严重,机场管理机构准备对该跑道进行沥青混凝土盖被整修。机场管理机构向民航地区管理局申请不停航施工,并已提交由工程建设单位编写的施工管理实施方案、机场管理机构与工程建设单位和空中交通管理部门签订的安全保证责任书、施工总平面图、施工组织设计方案等资料。工程开工前,通过招标选定了施工单位,成立了工程指挥部。
17.在本工程不停航施工期间,哪个单位承担安全管理责任?

18.某建设单位在机场场道工程施工中,在与当地政府签订的协议时,由于没有提供当地的地质情况,施工中设计发生重大变化,且施工单位使用了大量重型机械,承担了这些机械的维修和管理费用,导致与协议中签订的工程费用有较大出入,故向当地政府提出了索赔。在通常的索赔处理事件中,应该依据哪些原则?

题干: 某工程概算已被批准,准许招标。工程采用公开招标招标,招标文件规定:以概算额为基础按固定总价合同承包。某场道施工公司一举中标后通过艰苦谈判确定合同价650万元。该施工公司认为工程结构简单且对施工现场很熟悉未进行勘察,另外因工期短于一年市场价格不会有太大变化,故接受固定总价合同形式。
19.你认为风险分担最为合理的合同形式是什么,为什么?

题干: 某大型民航设计院通过公开投标方式中标某4D机场的航站楼工程建设,并与业主签订了工程总承包合同。由于工程总承包企业为设计单位,没有相应施工资质。因此,通过公开招标的方式选择有相应资质的施工总承包企业施工。业主单位根据国家规定聘请了施工监理单位。
事件一。签订合同后,总承包单位组建项目部,成立设计部、采购部、施工部,项目经理为博士毕业,具有注册建造师资格,但工作只有4年,且一直从事设计工作。
事件二。虽然在一个项目部,但设计部与采购部、施工部很少沟通联系,各自为战。
事件三。由于施工企业的原因,在施工过程中发生了一起严重的质量事故,造成的后果是要返工。
20.工程总承包企业成立的项目部是否完善,还有存在什么的问题?

题干: 某建筑安装公司承包了某机场航站楼行李处理系统的建设工程,合同中约定于7月29日之前由机场方提供220V、500kW的电源,以便该公司从即日起进行系统联调。但由于该地区今年气候异常炎热,电力紧张,市供电局决定推迟到8月1日再为机场提供该部分电力。因乙方工程安装部分已经结束,只等联调,故机场方希望建筑安装公司停工3天,以弥补这几日其他项目电力供应的不足。
21.若要求该建筑安装公司停工,机场方应进行哪些工作,接到停工通知后该建筑安装公司应进行哪些工作?

22.某机场工程机坪扩建项目施工进展到25周时,对前24周的工作进行了统计检查,检查结果列见下表。检查记录表求出前24周每项工作的BCWP并汇总。

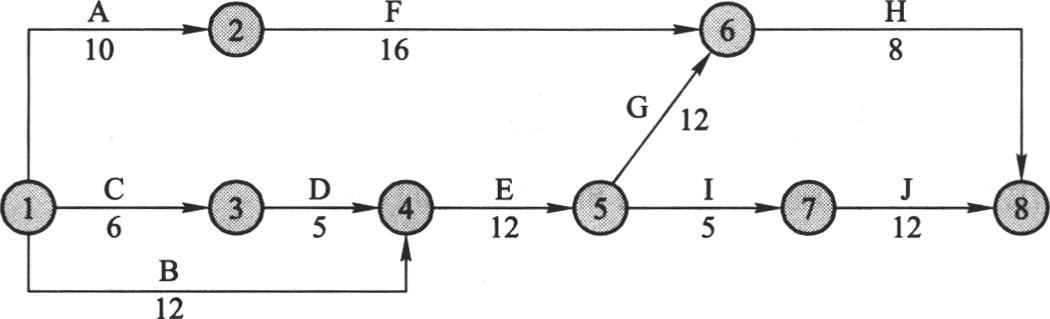

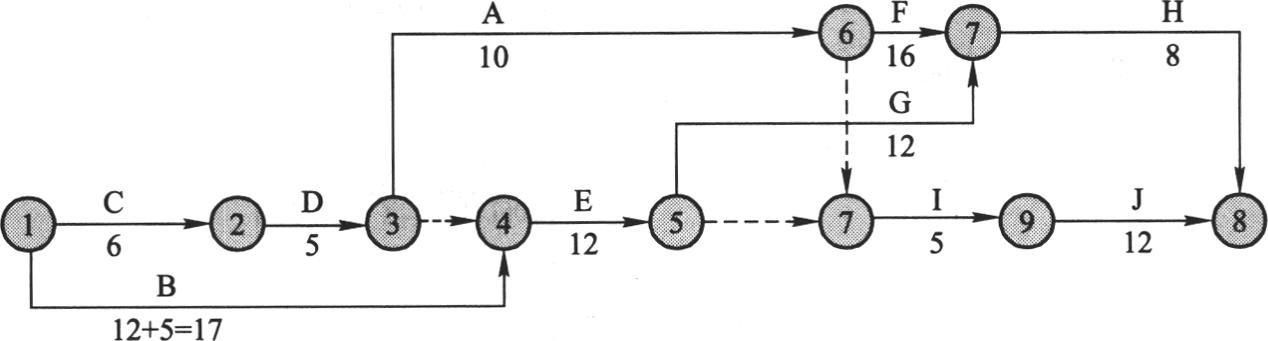

23.某分部工程的网络计划如下图所示,计算工期为44天,A、D、I三项工作时用一台机械顺序施工。监理工程师如批准按D—A—I顺序组织施工,施工中由于业主原因,B项工作拖延5天(网络计划如下图)。因此,承包商提出要求延长工期5天。你认为延长几天合理,为什么?签发机械闲置(赔偿)时间几天合理,为什么?

24.某公司对某机场助航灯光系统工程进行投标,该公司投标书总目录包括“资格审查资料”等13项内容。试述资格审查资料中应包括的内容。

题干: 某设备安装公司经过招投标,承揽了某民用机场航站楼闭路电视监控系统工程的施工任务,该工程共需安装摄像头1260个。经过紧张的施工,工程终于到了竣工验收阶段。遂向机场建设单位与监理工程师递交了竣工验收报告。机场建设单位抽检了130个的摄像头,发现有2个摄像头回转不畅,并通知了施工单位,令其自查。
25.对摄像头进行施工质量检查的内容主要有哪几项?

26.某地区新建一个机场,飞行区等级为4E,机场跑道全长3400m,宽度60m。面层采用C40水泥混凝土。甲施工单位通过招标获得该机场场道工程面层工程施工项目。该项目施工单位对面层的施工过程如下:第一步,按设计要求进行水泥混凝土配合比设计,采用试验室确定的“试验室配合比”直接配料;第二步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新标定;第三步,对搅拌混凝土现场取样,做水泥混凝土抗压强度试验;第四步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;第五步,采用小型机具铺筑法进行摊铺和振捣施工;第六步,振动、提浆、整平后用圆盘式抹面机往返2~3遍,进行压实整平饰面;第七步,按要求进行混凝土的养生;第八步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;第九步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。请将以上施工过程采用的各类施工机械中不合理的部分改正过来。

题干: 某机场施工单位中标一项机场场道工程,项目经理组织项目部有关人员编制该场道工程的施工组织设计。在施工组织设计中包括工程概况和特点、施工方案、施工进度计划、施工平面图设计、质量计划等多项内容。
27.在哪些情况下,施工方法应详细具体到拟定操作过程和方法,提出质量要求和技术措施,单独编制施工作业计划?

题干: 某机场拟进行扩建,各单项工程的合同估算价分别为:场道工程18500万元,助航灯光工程3000万元,空管工程180万元。
由于对场道工程的工期要求较紧迫,建设单位允许两个施工单位联合共同投标。A公司具备机场场道工程一级专业承包企业资质,B公司具备机场场道工程二级专业承包企业资质。由于B公司达不到投标文件中规定的一级企业资质要求,经协商,A公司同意和B公司联合共同投标。
在投标阶段,建设单位代表与A公司就投标方案进行谈判,要求其对一些关键工序进行调整,以加快工程建设进度;同时,建设单位与A、B公司经友好协商,A、B公司同意一旦中标,将从本项目主体工程——道面工程中划出30%的工程量分包给当地一家具有相应资质的施工单位。
由于空管工程的合同估算价低于200万元,建设单位未经投标,直接将该项工程委托给某具备相应企业资质条件的公司承担施工任务。
28.如果由于A、B公司联合体接受了建设单位在投标阶段提出的工序改进建议而中标,中标结果是否有效,为什么?

题干: 某机场建设部门经过招投标,最终与某安装工程公司订立了该新建航站楼弱电系统工程项目施工合同,同时与某降水公司订立了施工降水合同。施工过程中,发生了如下事件:A. 在施工过程中,为保证工程质量,安装公司改进了室外摄像头的安装工艺,人工费增加了3万元;B. 由于降水公司降水方案错误,导致该安装公司部分已安装于地下室的设备进水损坏。
29.如需索赔,在《合同法》中索赔期限是如何规定的?

30.某施工单位经投标而中标承接了某机场航站楼航班信息显示系统的工程项目,并签订了施工合同。当满足什么条件之后,工程项目可进行正式全面施工?

题干: 某省会城市(A)拟对现有机场航站区进行、扩建,按招投标法规定,该工程项目的各单项工程必须通过公开招标确定施工单位。建设单位自行组成了招标机构,并组织招标。在航站区土石方工程施工招标时,建设单位经研究,以发传真方式书面通知了资质高、信誉好、实力强的施工单位参加投标。在规定的提交投标书截止时间前,有四家单位向建设单位提交了投标书。一家投标单位因途中堵车而在截止时间后10分钟提交了投标书。经协商,建设单位认为该迟到单位迟交了投标书的时间较短,而同意其继续参加投标,并接受了投标书。在建设单位编制的招标文件的评标标准中,规定近三年中凡获得过A市施工工程质量奖的投标单位在评标时可适当加分。
31.建设单位选择投标单位的方式是否符合招投标法的规定,为什么?

32.某省会城市(A)拟对现有机场航站区进行扩建,按招投标法规定,该工程项目的各单项工程必须通过公开招标确定施工单位。建设单位自行组成了招标机构,并组织招标。在航站区土石方工程施工招标时,建设单位经研究,以发传真方式书面通知了资质高、信誉好、实力强的施工单位参加投标。在规定的提交投标书截止时间前,有四家单位向建设单位提交了投标书。一家投标单位因途中堵车而在截止时间后10分钟提交了投标书。经协商,建设单位认为该迟到单位迟交了投标书的时间较短,而同意其继续参加投标,并接受了投标书。在建设单位编制的招标文件的评标标准中,规定近三年中凡获得过A市施工工程质量奖的投标单位在评标时可适当加分。建设单位选择投标单位的方式是否符合招投标法的规定,为什么?

题干: 某机场拟进行扩建,各单项工程的合同估算价分别为:场道工程18500万元,助航灯光工程3000万元,空管工程180万元。
由于对场道工程的工期要求较紧迫,建设单位允许两个施工单位联合共同投标。A公司具备机场场道工程一级专业承包企业资质,B公司具备机场场道工程二级专业承包企业资质。由于B公司达不到投标文件中规定的一级企业资质要求,经协商,A公司同意和B公司联合共同投标。
在投标阶段,建设单位代表与A公司就投标方案进行谈判,要求其对一些关键工序进行调整,以加快工程建设进度;同时,建设单位与A、B公司经友好协商,A、B公司同意一旦中标,将从本项目主体工程——道面工程中划出30%的工程量分包给当地一家具有相应资质的施工单位。
由于空管工程的合同估算价低于200万元,建设单位未经投标,直接将该项工程委托给某具备相应企业资质条件的公司承担施工任务。
33.A、B公司组成的联合体是否可以承担该扩建工程中场道工程的施工,为什么?

题干: 某工程概算已被批准,准许招标。工程采用公开招标招标,招标文件规定:以概算额为基础按固定总价合同承包。某场道施工公司一举中标后通过艰苦谈判确定合同价650万元。该施工公司认为工程结构简单且对施工现场很熟悉未进行勘察,另外因工期短于一年市场价格不会有太大变化,故接受固定总价合同形式。
34.按计价方式不同,合同可以分为哪些形式?

题干: 某机场场道全长3200m,宽度45m,面层采用水泥混凝土,厚度32cm。施工单位向监理单位提交了面层施工方案,采用路拌施工水泥混凝土,模板采用钢模板,在道面的弯道部分、异形块部位选用木模板嵌缝料采用氯丁橡胶类嵌缝料,并在施工方案中提出了质量控制关键点。在施工过程中,施工单位购进了大量砂子、石子(机轧砾石)及水泥,并制定了进场检测项目及批次,砂子、石子检测明细见下表。
35.砂子、石子检测明细表砂子与石子进场检测项目遗漏了什么?

题干: 某机场滑行道桥施工中,甲、乙两名电焊工在桥梁进行钢筋埋弧焊作业时未按规定穿戴绝缘鞋和手套。当甲右手拿起焊把钳正要往钢筋对接处连接电焊机的二次电源时,不慎触及到焊钳的裸露部分致使触电倒地。乙见此情景,立即拉开了甲手中握着的焊把钳,使甲脱离带电体,但由于甲中午喝过酒,加剧了心脏承受力,送医院后经抢救无效死亡。
36.职业健康安全管理体系要素包括哪些?

题干: 某地区新建一个机场,飞行区等级为4E,机场跑道全长3400m,宽度60m。面层采用C40水泥混凝土。甲施工单位通过招标获得该机场场道工程面层工程施工项目。该项目施工单位对面层的施工过程如下:
第一步,按设计要求进行水泥混凝土配合比设计,采用试验室确定的“试验室配合比”直接配料;
第二步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新标定;
第三步,对搅拌混凝土现场取样,做水泥混凝土抗压强度试验;
第四步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;
第五步,采用小型机具铺筑法进行摊铺和振捣施工;
第六步,振动、提浆、整平后用圆盘式抹面机往返2~3遍,进行压实整平饰面;
第七步,按要求进行混凝土的养生;
第八步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;
第九步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。
37.面层施工尚缺哪些步骤?

题干: 某机场拟进行扩建,各单项工程的合同估算价分别为:场道工程18500万元,助航灯光工程3000万元,空管工程180万元。
由于对场道工程的工期要求较紧迫,建设单位允许两个施工单位联合共同投标。A公司具备机场场道工程一级专业承包企业资质,B公司具备机场场道工程二级专业承包企业资质。由于B公司达不到投标文件中规定的一级企业资质要求,经协商,A公司同意和B公司联合共同投标。
在投标阶段,建设单位代表与A公司就投标方案进行谈判,要求其对一些关键工序进行调整,以加快工程建设进度;同时,建设单位与A、B公司经友好协商,A、B公司同意一旦中标,将从本项目主体工程——道面工程中划出30%的工程量分包给当地一家具有相应资质的施工单位。
由于空管工程的合同估算价低于200万元,建设单位未经投标,直接将该项工程委托给某具备相应企业资质条件的公司承担施工任务。
38.建设单位将空管工程直接委托的做法是否正确,为什么?

题干: 根据现有技术规范,民用机场各导航位置的设置范围是:中指点标台距跑道着陆端入口距离为1050±150m,航向台天线阵距跑道末端为250~400m,距跑道着陆端入口距离为2200~4000m,下滑台距跑道着陆端入口的纵向距离为200~400m。
某机场跑道长3550m,现02号跑道装备有Ⅰ类ILS一套。其中,下滑台(GS)据跑道南端入口距离为285m,航向天线阵(LOC)据跑道北端距离为300m。在跑道南端外还设中指点标台(MM),距跑道南端入口的距离为950m。现机场扩建,跑道需向南延长200m。
39.如跑道延长后,跑道南端入口内移100m,现有那些导航台需搬迁,需搬迁的距离范围各为多少?

题干: 民用机场滑行道道面与道肩无明显区别时,要求画滑行道边线,而且在滑行道边线转弯处设置下图所示的横道线(横道线指向圆心)。某施工单位的技术人员在只有皮尺和计算器的条件下完成了转弯横道线的定位任务。
40. 画线人员是怎么保证两条双黄线始终保持等距离?

题干: 某民用机场场道的道面施工,由某施工单位承建。在施工现场管理方面,施工单位管理松懈,余土外运时,没有采取苫盖措施,造成渣土沿途遗撒;建筑垃圾未分类,更没有封闭堆放,定时清运,造成大风天气尘土飞扬;生活区生活垃圾没有及时清理,未设专人管理,散发出难闻的气味。种种不良现象不但影响了施工工地现场人员的生活,更严重损害了施工单位的形象。
41.职业安全健康管理体系的策划内容包括哪些?

题干: 我国北部地区某机场等级为4E,根据要求,需新建一条检修专用巡场路,路宽6m,距离跑道中心线为70m。在施工前,施工单位针对不停航施工组织的特点,制定了详细的施工方案。
42.跑道有飞行活动期间,在保证安全的前提下,能否进行巡场路垫层作业?

43.某机场滑行道桥施工中,甲、乙两名电焊工在桥梁进行钢筋埋弧焊作业时未按规定穿戴绝缘鞋和手套。当甲右手拿起焊把钳正要往钢筋对接处连接电焊机的二次电源时,不慎触及到焊钳的裸露部分致使触电倒地。乙见此情景,立即拉开了甲手中握着的焊把钳,使甲脱离带电体,但由于甲中午喝过酒,加剧了心脏承受力,送医院后经抢救无效死亡。请简要分析这起事故发生的原因。

44.某建筑安装公司经过投标承包了某机场航站楼的综合布线工程。在施工过程中,监理工程师经现场勘查发现该建筑安装公司现场工具设备布置混乱,存在较严重的安全隐患,且多处布线未完全按设计图纸施工,存在偷工减料现象。随后告知机场,并要求建筑安装公司停工整改。经过整改合格后,建筑安装公司得以复工。当工程埋管结束后,按照双方约定的合同条款建筑安装公司要求机场拨付下期工程款,机场因资金周转困难未及时向建筑安装公司给付。建筑安装公司可采取哪些措施?

题干: 机场某分项工程施工网络进度计划如下图:

注:网络图中所注各项工作持续时间为最短时间,不可压缩,假设每日施工计划完成量相等。
网络进度计划执行情况:
第20天,A工作全部完成,B工作完成90%,C工作已完成50%。
第30天,AB工作全部完成,C工作已完成95%,D工作已完成30%。
45.根据第30天各项工作的完成情况判断整个工期是否延误,为什么?

46.某机场施工进度计划见下表。施工进度计划表注:1.各月各项目施工计划完成量相等。2.每月按30d计。3.空管、目视助航工程施工须在场道土石方工程施工完成后才能开始,土石方工程量占场道工程总量的60%,第3月底完成土石方工程施工。截至第5月底,各项工程各月实际完成累计施工工程量占各项工程总工程量的百分比见下表。各项工程各月完成量情况一览表(%)要加快施工进度,需要哪些技术保障措施?

47.某地对一民用机场进行扩建,工程项目包括场道工程、助航灯光工程、空管工程和航站楼弱电工程,工程总概算的费用情况分别为:场道工程费用4000万元;助航灯光建筑工程费用500万元,安装费用100万元,设备购置费用600万元;空管建筑工程费用250万元,安装工程费用50万元,设备购置费用300万元;航站楼弱电工程设备购置费450万元,安装工程费用50万元;设计变更增加工程费用300万元;征地费1800万元;建设单位管理费50万元;建设期贷款利息200万元;勘察设计费80万元;监理费30万元;工程质量监督、招投标管理费30万元。考虑到当地的自然条件,在总概算中增列了防洪措施费270万元。列出本工程静态部分费用组成和动态部分费用组成,计算本工程总概算额。

题干: 某机场工程建设项目,业主与施工单位按《建设工程施工合同文本》签订了工程施工合同,工程未进行投保。在工程施工过程中,遭受暴风雨不可抗力的袭击,造成了相应的损失。施工单位及时向监理工程师提出索赔要求,并附索赔有关的资料和证据。索赔报告的基本要求如下:
(1)暴风雨袭击是因非施工单位原因造成的损失,故应由业主承担赔偿责任。
(2)已建部分工程造成损坏,损失计18万元,应由业主承担修复的经济责任,施工单位不承担修复的经济责任。
(3)施工单位人员因灾害数人受伤,处理伤病医疗费用和补偿金总计3万元,业主应给予赔偿。
(4)施工单位进场的在用机械、设备受到损坏4.2万元,业主应负担赔偿和修复的经济责任,工人窝工费3.8万元,业主应予支付。
(5)因暴风雨造成现场停工8天,要求合同工期顺延8天。
(6)由于工程破坏,清理现场需要费用2.4万元,业主应予支付。
48.不可抗力发生后风险承担的原则是什么?对施工单位提出的要求如何处理(请逐条回答)?

题干: 某机场的改扩建工程由国家投资,飞行区指标由4C升为4D。在竣工验收中,有人提出该机场不是新建和迁建机场,可简化竣工验收程序,适当放宽竣工验收条件。此意见引起争议。
49.对于改扩建机场,可否简化竣工验收程序,放宽竣工验收条件?
