2025年04月14日一级建造师建筑工程建造师案例题30

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

1.某港口新建一消防泵站内包含40000立方米消防水池工程,消防水池一半位于地面以下一半位于地面以上,整体钢筋混凝土板式基础,四周全现浇混凝土剪力墙,全部采用C30P12抗渗混凝土浇筑成型。由于水池在整个港口消防当中的重要地位,在混凝土自防水基础上,内部满涂涂膜防水层。混凝土配制时,搅拌站拟采用硅酸盐水泥。开工前,监理单位要求施工单位上报针对混凝土收缩裂缝的防治专项方案。混凝土浇筑完毕28d后,检测混凝土标准养护试块时发现部分试件强度不合格,比设计值略低。在监理单位、建设单位现场见证下进行结构实体强度检测,实际强度仍存在部分位置达不到设计要求值。施工单位自身技术能力比较强,经施工单位自身技术中心验算,采取在水池外围加设两道型钢箍的补强措施,并组织实施。后经设计单位验算,能够满足结构安全性能。施工完毕后,发现池壁局部存在渗漏水,经查渗水部位为原施工过程中施工缝位置。混凝土收缩裂缝防治专项方案中有哪些防治措施?

2. 某工程,建设单位通过公开招标与甲施工单位签订了施工总承包合同,依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位。施工过程中发生了下列事件。 事件1:甲施工单位项目经理安排技术员兼施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构。 事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求甲施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。 事件3:为满足钢结构吊装施工的需要,甲施工单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由甲、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。 事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。甲施工单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤,直接经济损失4.6万元。 事件4中的质量事故,甲施工单位和乙施工单位各承担什么责任?说明理由。监理单位是否有责任?说明理由。

3.某公司拟建一座15层的综合办公楼,采用邀请招标的方式邀请了甲、乙、丙三家设计公司进行方案的设计,其对比项目的内容如下: 甲公司方案:结构方案为框架-剪力墙结构,楼板采用现浇钢筋混凝土楼板,墙体材料采用砌块,窗户采用单框双铝合金窗,面积利用系数85%,单方造价为1420.50元。 乙公司方案:结构方案为大柱网框架结构,楼板采用预应力大跨度叠合楼板,墙体材料采用多孔砖和空心砖,窗户采用单框双玻铝合金窗,面积利用系数为88%,单方造价为1560.80元。 丙公司方案:结构方案为框架结构,楼板采用现浇钢筋混凝土楼板,墙体材料采用内浇外砌,窗户采用单框双玻塑钢窗,面积利用系数为85%,单方造价为1340元。 经论证,设计方案的方案功能得分及重要系数详见下表。 运用价值工程方法选择最优方案。

4.某幕墙公司通过招投标从总承包单位承包了某机关办公大楼幕墙工程施工任务。承包合同约定,本工程实行包工包料承包,合同工期180个日历天。在合同履行过程中发生了以下事件: 事件1:按照合同约定,总承包单位应在8月1日交出施工场地,但由于总承包单位负责施工的主体结构没有如期完成,使幕墙开工时间延误了10d。 事件2:幕墙公司向某铝塑复合板生产厂订购铝塑复合板,考虑该生产厂具有与本工程规模相符的幕墙安装资质,幕墙公司遂与该厂签订了铝塑复合板幕墙供料和安装的合同。总承包单位提出异议,要求幕墙公司解除铝塑复合板安装合同。 事件3:对办好隐蔽工程验收的部位,幕墙公司已进行封闭,但总承包单位和监理单位对个别施工部位的质量还有疑虑,要求重新检验。 事件4:工程竣工验收前,幕墙公司与发包人签订了《房屋建筑工程质量保修书》,保修期限为一年。 事件4,指出《房屋建筑工程质量保修书》中的保修期限的错误,说明理由并修正保修期限。

5.某建设工程合同工期为25个月,施工单位编制的双代号网络计划图如图1所示。 问题: 1.该网络计划能否满足合同工期要求?为什么?为确保工程按期完工,哪些施工过程应作为重点控制对象?为什么? 2.当该计划执行7个月后,经监理工程师检查发现,施工过程C和施工过程D已完成,而施工过程E将拖后2个月。此时施工过程E的实际进度是否影响总工期?为什么? 3.如果实际进度确实影响到总工期,为保证总工期不延长,对进度计划的调整方法有哪些? 4.当施工过程E的实际进度拖后2个月后,如果采取以下两种调整方案; (1)组织施工过程H,I,K进行流水施工。各施工过程中的施工段及其流水节拍如表1所示。则施工过程H,I,K的流水施工工期是多少?此时工程总工期能否满足原合同工期的要求?为什么? (2)压缩某些施工过程的持续时间。各施工过程的直接费用率及最短持续时间如表2所示。则在不改变各施工过程逻辑关系的前提下,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?

6.于某在上海市购买住宅一套,在房屋竣工交付半年后,于某拟对该房屋进行装修,除常规装修,卫生间、厨房间贴墙面地面瓷砖,安装洁具和橱柜,拟拆改部分供暖管道,并改变住宅的外立面。关于对该房屋进行的装饰装修活动,是否应由上海市人民政府建设行政主管部门负责管理工作?

题干: 某建筑工程,基坑深17m,地下水位在基坑深度10m处,基坑支护采取地下连续墙形式,地下连续墙深35m。在施工11号槽段时,钢筋笼放入基坑,由于基坑内有大量沉渣,钢筋笼不能放入坑底,造成此槽段混凝土不能浇筑,半夜赶上暴雨,致使此槽段塌孔。此槽段紧临正在使用城市主干道,且主干道临基坑一侧铺设有军用电缆。为使整体边坡稳定,当时采取的措施是紧急回填。目前,工程地下连续墙已全部完工,独剩11号槽段,需制定此槽段施工方案,以便下一步土方工程顺利进行。
7. 此槽段施工方案制定时最重要是保证哪个关键点?

8.某污水处理厂建设工程项目已获批准,工程资金来源为:40%自有资金、60%银行贷款,招标人拟采用邀请招标方式邀请潜在的工程施工企业参加投标,招标文件要求投标人须具备承担招标项目的能力和市政工程施工总承包一级资质,地基与基础工程专业承包二级或以上资质的施工单位,并在近3年内承担过相关的工程业绩,同时同意联合体投标,考虑到项目建成后,工程质量保修的便捷需要,拟仅邀请本地方施工企业投标。 可以不进行招标,而采用直接委托的方式发包的建设工程施工项目有哪些?

9.北方某市新建市民图书馆工程,为全现浇框架-剪力墙结构,周圈为框架结构,核心筒为剪力墙体,该图书馆地上12层,施工时核心筒部位进度提前周圈框架一层。 本工程剪力墙采用大钢模,框架部分模板体系采用覆膜多层板。结构施工期间正值秋季大风天气,风力达五级以上,对高处作业安全造成极大影响。考虑到工期紧张,仍继续进行结构施工。 为了抢工期,施工单位拟尽早拆除模板,进入后续施工,监理工程师以施工单位上报模板专项施工方案中缺少模板拆除相关内容为由,不予批准。 简述模板专项施工方案应包括哪些主要内容。

题干:


某18层综合楼,地下一~二层为超市,地下三层为车库和设备间。地上一~三层娱乐场所,四层以上为办公楼。其中,五层设有680座位的多功能会议室。某建筑装饰工程公司承包了装饰设计与施工。



施工过程中,项目经理对防火施工提出以下要求:



(1)对装修采用的材料,必须按规范进行见证取样及抽样检验



(2)木质材料表面进行防火涂料处理时,应对材料所有表面进行均匀涂刷两次,不得漏刷。而且必须在第一次涂刷表面干后,进行二次涂刷



(3)对具有贯穿孔的泡沫塑料,阻燃剂必须浸透



(4)对装饰织物进行阻燃处理时,阻燃剂必须浸透纤维。



按建设单位要求,在原有的防火门框及表面加装装饰木贴面材料及其他装饰后,改变了门框和门的尺寸。



该工程质量验收时,技术资料完整;所用装修材料或产品的见证取样检验结果满足设计要求;装修施工过程中的抽样检验结果,包括隐蔽工程的施工过程中及完工后的



抽样检验结果符合设计要求;现场进行阻燃处理、喷涂、安装作业的抽样检验结果符合设计要求;施工过程中的主控项目检验结果全部合格;一般项目检验结果合格率为83%。
10.建设单位对防火门的改动,符合国家相关规定吗?

题干: 某装饰公司承接了寒冷地区某商场的室内、外装饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝土外镶贴陶瓷砖。施工过程中,发生如下事件:
事件一:因木龙骨为甲供材料,施工单位未对木龙骨进行检验和处理就用到工程上。施工单位对新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。
事件二:在送样待检时,为赶计划,施工单位未经监理许可就进行了外墙饰面砖镶贴施工,待复验报告出来,部分指标未能达到要求。
事件三:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进行了允许偏差的检验。
11.事件二中,施工单位的做去是否妥当?为什么?

12.某房屋建筑公司为改进房建工程的投标工作,通过对《施工招标投标管理办法》的学习和以往投标工作的经验总结明确了投标文件应严格按照招标文件的要求编制原则,同时在投标报价中要做到降低成本,提高报价竞争力,关键工作在于编制科学合理的施工组织设计。同时也对招标文件中的有关变更工程价款的内容进行了与相关政策的比较。 问题: 1.试述施工组织设计在投标报价中作用。不同的施工组织设计会产生不同的投标报价,主要体现在哪些方面? 2.投标文件的编制原则有哪些? 3.什么是施工成本管理? 4.变更工程价款的确定应遵循哪些原则?

13.某耐火材料厂新建厂区工程,主要单体为一重钢结构多层厂房工程,地下部分为混凝土灌注桩基础,地上部分柱为钢管混凝土,其他构件均为H型钢构件,钢构件的连接方式主要为高强度螺栓连接。 钢构件加工过程中,驻加工厂监理发现个别构件焊接时出现咬边,经过施工单位的科技攻关,得以解决。 制作完成并经检测合格的构件所有外露部位均喷涂底漆后运至施工现场,现场尺寸校验后进行拼装。高强度螺栓连接时先初拧至施工扭矩的50%左右,对接合件进行校正,消除接合件的变形、错位和错孔后,再复拧达到紧固。高强度螺栓安装时从中部向四周逐个进行,初拧及终拧从四周向中心进行,并保持四个方向对称拧紧。 钢结构子分部工程质量验收合格,在工程竣工验收通过后3个月之内,施工单位按时将工程档案送交当地城建档案管理机构。 简述钢结构子分部工程质量验收合格的条件?

题干:


李某购买了一住宅,产权登记在其母王某的名下。该住宅工程的设计单位为天润设计公司,该公司设计资质等级为二级。房屋竣工交付后,李某委托了具有相应资质的装饰装修企业进行室内装饰装修工作,并与其签订了书面合同。



李某要求装饰装修企业进行如下装饰装修工作:



(1)将承重墙上原有的门窗尺寸减小,未经原设计单位提出设计方案



(2)要求变动承重结构,并由另一设计资质等级一级的设计单位华兴设计公司作出了设计方案



(3)将没有防水要求的房间改为厨房间,经燃气管理单位批准



(4)拆除连接阳台的砖、混凝土墙体



(5)可能损坏房屋原有节能设施,降低节能效果的装修行为



(6)拆改燃气管道和设施。



李某在住宅室内装饰装修工程开工前,向小区物业管理企业申报登记,物业管理企业要求其提供的资料有装饰装修方案、装饰装修企业的资质证书、王某同意进行装饰装修工作的证明、房屋买卖合同及付款凭证等。
14.物业管理单位要求李某如欲拆改暖气管道,必须统一使用该物业单位确定的改造单位,该种要求是否符合规定?

15.某房地产开发商在吉林省的某地拟建一栋商住楼,地上20层,其中:一、二层为娱乐场所;三层以上为住宅;地下二层为车库。该商住楼为节能建筑,外墙保温,金属外窗。 下面节选了建筑师对建筑物的某些部位的设计: (1)屋面采用内排水。 (2)在不能设置防火墙的地方,设置了防火卷帘,并在防火卷帘两侧设置了独立的闭式自动喷水保护系统,系统喷水延续时间为3.00h。 (3)住宅部分设置了独立疏散楼梯,楼梯净宽度为1.20m。 (4)商场食品仓库位于住宅的浴室下层。 (5)厕浴间设置了防水隔离层。楼层结构为现浇混凝土,混凝土强度等级为C20;楼板四周除门洞外,做高度为120mm的混凝土翻边。 施工期间,施工单位将墙体采用的保温材料送交有见证检测资质的检测机构进行检测,主要检测保温材料的导热系数、密度、抗压强度;粘结材料的粘结强度;增强网的力学性能、抗腐蚀性能。 金属外窗进入现场时,由施工单位送交有见证检测资质的检测机构进行检测其气密性、传热系数、可见光透射比和中空玻璃露点。 建筑师的设计是否符合国家相关规范?请说明理由。

16.某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。 在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理?试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间多少个月。

17.某承包商承接某建筑工程,占地面积5 000平方米,层数地上8层,地下1层,基础类型为桩基、筏式、承台板,结构形式为现浇框架结构,混凝土采用商品混凝土,强度等级有C25级、C30级,钢筋采用HRB355级。屋面防水采用SBS改性沥青防水卷材,外墙面喷涂,内墙面和顶棚刮腻子喷大白,屋面保温采用憎水性珍珠岩,外墙保温采用聚苯保温板,根据要求,该工程实行工程监理。 问题: 1.对进场材料质量管理的基本要求是什么? 2.承包商对进场材料如何向监理报验? 3.对该工程的钢筋工程验收要点有哪些?

题干: 某装饰公司作为分包商实施某部委办公大楼的装饰装修工程,由于总承包的垂直提升设备急于退场,经监理工程师及总承包方同意,在第6层抢先砌筑完毕一间大会议室后将其设置为临时材料库房,提前将部分装饰装修材料倒运至临时库房存放。同一楼层其他部位此时正进行砌筑与抹灰施工。

库房内楼面上堆放有水泥,由于瓷砖后进场,墙面瓷砖暂放在水泥上;木门套及复合木地板堆置另一侧墙边;吊顶用纸面石膏板整齐码放在木地板上面;墙面漆、木器漆置于库房中央;各种电线电缆置于油漆桶上码放整齐;铝合金窗框最后进场,门边靠墙竖立,玻璃窗扇靠窗框放置。

由于库房刚砌筑完毕,监理工程师提出放置在内的水泥很有可能受潮,对其质量存在疑义,但该批水泥进场时间不长,经查水泥出厂合格证上生产日期,距检查日期正好2个月。
18. 监理提出的水泥质量疑义问题应如何处理?

19.某商业用房工程,建筑面积15 000平方米,地下1层,地上4层,施工单位与建设单位采用《建设工程施工合同(示范文本)》(GF-99-0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。 合同履行过程中,发生了如下事件: 事件一:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下1层填充墙部分损毁,损失10万元;停工及修复共30d。施工单位就上述损失及工期延误向建设单位提出了索赔。 事件二:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。 事件三:截止2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。 事件四:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。 事件五:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309.20万元,措施费440.80万元,规费11.02万元,企业管理费332.17万元(其中施工单位总部企业管理费为220.40万元)。 事件一中,施工单位的索赔是否成立?分别说明理由。

20.某工程项目,经有关部门批准采取公开招标形式确定了中标单位并签订了总承包合同,由于设计单位提供的施工图纸内容不完善,需要进一步调整优化,因此双方在合同条款中作出如下约定: (1)由于本工程图纸设计内容不够完善,承包范围内的工程量很难准确确定,为使工程尽快开工,双方商定拟采用可调价合同形式签订施工合同,以避免双方承担过大风险。 (2)双方在合同专用条款甲方责任中约定在工程开工前5d完成施工场地平整,临时水电引接红线以内,但截至约定的开工之日,甲方未能按约定提供施工场地,乙方遂向甲方提出延期开工申请,甲方表示予以考虑。 本案例双方选择可调价格合同形式是否妥当?请说明理由。

题干: 某企业总承包的某公寓楼工程的投标文件中,土建工程的分部分项工程量清单计价合价为11810814.96元,措施项目清单计价合价为710609.49元,其他项目清单计价合价为223212.33元,规费费率为清单价的6%,税率为不含税造价的3.41%。有部分任务由业主自行分包,并由承包企业管理,业主还自购部分材料,在招标文件中列出了预留金。
21.按工程量清单计价时,在房屋建筑工程的措施项目中,通用项目和专业项目各有哪些?

题干: 某施工单位承包工程项目,甲乙双方签订的关于工程价款的合同内容有:

(1)建筑安装工程造价780万元,建筑材料及设备费占施工产值的比重为50%。

(2)工程预付款为建筑安装工程造价的10%。工程施工后,工程预付款从未施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每次结算工程款中按材料和设备占施工产值的比重抵扣工程预付款,竣工前全部扣清。

(3)工程进度款逐月计算。

(4)工程保修金为建筑安装工程造价的5%,竣工结算后一次扣留。

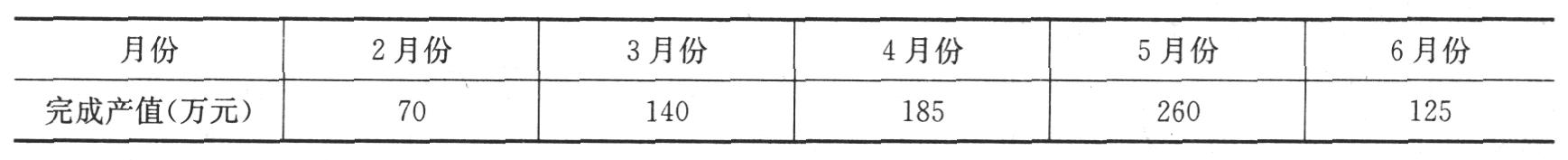

22.工程各月完成产值如下: 计算该工程的工程预付款、起扣点为多少?

题干: 某市第一高楼进入后期的精装修施工,装饰装修由某装饰公司分包,由于该工程影响巨大,必须按合同工期完工,该装饰公司临时紧急调集一批装饰普工增援油漆作业。由该项目原油漆班组每人带一名普工组成一个小组,施工现场一边操作一边简单培训后开始正式单独油饰施工。

尽管作业强度大、工作时间长,但所有工人均未出现身体不适。该装饰公司将原定于身体检查的费用直接发放给施工人员后,将该批装饰普工退回原工作班组。
23.简述劳动者享有哪些职业卫生保护权利?

24.某办公大楼由主楼和裙楼两部分组成,平面呈不规则四方形,主楼29层,裙楼4层,地下2层,总建筑面积81650平方米。该工程5月份完成主体施工,屋面防水施工安排在8月份。屋面防水层由一层聚氨酯防水涂料和一层自粘SBS高分子防水卷材构成。裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有搭设安全防护栏杆。工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡。裙楼屋面防水施工完成后,聚氨酯底胶配制时用的二甲苯稀释剂剩余不多,工人张某随手将剩余的二甲苯从屋面向外倒在了回填土上。主楼屋面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大的达到90mm,鼓泡割破后发现有冷凝水珠。经查阅相关技术资料后发现:没有基层含水率试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘SBS卷材搭接宽度为50mm,接缝口应用密封材料封严,宽度不小于5mm。从安全防护措施角度指出发生这一起伤亡事故的直接原因。

题干:


河南一建筑公司承建了石家庄市开发区某20层住宅楼,总建筑面积2600平方米,建筑高度66.3m,全现浇钢筋混凝土剪力墙结构,地下为筏板基础。工程在外檐装修时采用的是可分段式整体提升脚手架,脚手架的全部安装升降作业,以工程分包的形式交给了该脚手架的设计单位进行。在进行降架作业时,两个机位的承重螺栓断裂,造成连续五个机位上的十条承重螺栓相继被剪切,楼南侧51m长的架体与支撑架脱离,自45m的高度坠落至地面,致使在架体上和地面上作业的20名工人,除一人从架体上跳入室内幸免外,其余19人中有8人死亡,11人受伤。经调查,承重螺栓安装不合理,造成螺栓实际承受的载荷远远超过材料能够承受的载荷;脚手架整体超重,实际载荷是原设计载荷的2.7倍;施工现场管理混乱,施工设计方案与现场实际情况不符,施工队伍管理松弛。
25.施工安全管理责任制中对项目经理的责任是如何规定的?

26. 某建设单位经上级主管部门批准拟新建建筑面积为3000平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件: 事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。 事件二:招标文件中明确说明该项目的资金来源落实了2600万元。 事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。 事件四:招标文件中规定,从招标文件发放之日起,在15d内递交投标文件。 事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。 事件三中,招标文件的规定是否正确?如不正确,请改正。

题干: 某办公楼工程,建筑面积153000平方米,地下二层,地上三十层,建筑物总高度136.6m,地下钢筋混凝土结构,地上型钢混凝土组合结构,基础埋深8.4m。施工单位项目经理根据《建设工程项目管理规范》(GB/T50326-2006),主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等十六项内容。风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将造成重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。项目经理指派项目技术负责人组织编制了项目沟通计划。该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协商会等方式进行;当出现矛盾或冲突时,应借助政府、社会、中介机构等各种力量来解决问题。工程进入地上结构施工阶段,现场晚上11点后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3?6点之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。项目收尾阶段,项目经理部依据项目收尾管理计划,开展了各项工作。
27.指出上述项目沟通管理计划中的不妥之处,说明正确做法。外部沟通还有哪些常见方式?

题干: 某办公大楼由主楼和裙楼两部分组成,平面呈不规则四方形,主楼二十九层,裙楼四层,地下二层,总建筑面积81650平方米。该工程5月份完成主体施工,屋面防水施工安排在8月份。屋面防水层由一层聚氨酯防水涂料和一层自粘SBS高分子防水卷材构成。
裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有搭设安全防护栏杆。工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡。
裙楼层面防水施工完成后,聚氨酯底胶配制时用的二甲苯稀释剂剩余不多,工人张某随手将剩余的二甲苯从层面向外倒在了回填土上。
主楼层面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大的达到90mm,鼓泡割破后发现有冷凝水珠。经查阅相关技术资料后发现;没有基层含水率试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘SBS卷材搭接宽度为50mm,接缝口应用密封材料封严,宽度不小于5mm。
28.试分析卷材起鼓的原因,并指出正确的处理方法。

题干: 某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土5~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:

(1) 施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。

(2) 施工总承包单位有健全的安全制度文件。

(3) 施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。
29.根据《建筑施工安全检查标准》(JGJ 59-1999)基坑支护安全检查评分表的要求,本基坑支护工程还应检查哪些项目?

题干: 某工程施工项目的挖土任务,坑深为-4.2m,土方量为9000立方米,平均运土距离为10km。合同工期为8天。企业自有甲、乙、丙液压反铲挖土机各4台、2台、2台,A、B、C自卸汽车各有15台、20台、18台。其主要参数见下表:
30.若每天1个班,安排挖土机和自卸汽车的型号、数量不变,应安排几台,何种型号挖土机和自卸汽车。
