一、建造师案例题

题干: 某工程项目,采用钢筋混凝土剪力墙结构,施工顺序划分为基础工程、主体结构工程、机电安装工程和装饰工程四个施工阶段。施工承包单位对该工程的施工方法进行了选择,拟采用以下施工方案。(1)土石方工程采用人工挖土方,放坡系数为1:0.5,待挖土至设计标高进行验槽,验槽合格后进行下道工序。(2)砌筑工程的墙身用皮数杆控制,先砌外墙后砌内墙,370 mm墙采用单面挂线,以保证墙体平整。(3)屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。
1.(4)扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的3/40施工承包单位采用的施工方案有何不妥?请指出并改正。

题干: 某工程,建设单位委托监理单位承担施工阶段和工程质量保修期的监理工作,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同。基坑支护施工中,项目监理机构发现施工单位采用了一项新技术,未按已批准的施工技术方案施工。项目监理机构认为本工程使用该项新技术存在安全隐患,总监理工程师下达了工程暂停令,同时报告了建设单位。施工单位认为该项新技术通过了有关部门的鉴定,不会发生安全问题,仍继续施工。于是项目监理机构报告了建设行政主管部门。施工单位在建设行政主管部门干预下才暂停了施工。施工单位复工后,就此事引起的损失向项目监理机构提出索赔。建设单位也认为项目监理机构“小题大做”,致使工程延期,要求监理单位对此事承担相应责任。该工程施工完成后,施工单位按竣工验收有关规定,向建设单位提交了竣工验收报告。建设单位未及时验收,到施工单位提交竣工验收报告后第45天时发生台风,致使工程已安装的门窗玻璃部分损坏。建设单位要求施工单位对损坏的门窗玻璃进行无偿修复,施工单位不同意无偿修复。
2.在施工阶段施工单位的哪些做法不妥?说明理由。

3.某写字楼工程,地下1层,地上10层.当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划(下图单位:d),经总监理工程师审核批准后组织实施.指出本装饰工程网络计划的关键线路(工作),计算计划工期.

题干: 某新建办公大楼的招标文件写明:承包范围是土建工程、水电及设备安装工程、装饰装修工程;采用固定总价方式投标,风险范围内价格不作调整,但中央空调设备暂按120万元报价;质量标准为合格,并要求创省优质工程奖,但未写明奖罚标准;合同采用《建设工程施工合同《(示范文本)》(GF—99—0201)。某施工单位以3 260万元中标后,与发包方按招标文件和中标人的投标文件签订了合同。合同中还写明:发包方在应付款中扣留合同额5%,即163万元作为质量履约保证金,若工程达不到国家质量验收标准,该质量履约保证金不再返还;逾期竣工违约金每天1万元;暂估价设备经发承包双方认质认价后,由承包人采购。合同履行过程中发生了如下事件:事件一:主体结构施工过程中发生了多次设计变更,承包人在编制的竣工结算书中提出设计变更实际增加费用共计70万元,但发包方不同意该设计变更增加费。事件二:中央空调设备经比选后,承包方按照发包方确认的价格与设备供应商签订了80万元采购合同。在竣工结算时,承包方按投标报价120万元编制结算书,而发包方只同意按实际采购价80万元进行结算。双方为此发生争议。事件三:办公楼工程经四方竣工验收质量为合格,但未获得省优质工程奖。发包方要求没收163万元质量保证金,承包人表示反对。事件四:办公楼工程实际竣工日期比合同工期拖延了10d,发包人要求承包人承担违约金10万元。承包人认为工期拖延是设计变更造成的,工期应顺延,拒绝支付违约金。
4.发包人不同意支付因设计变更而实际增加的费用70万元是否合理?说明理由。

题干: 某公司承建某大学城项目,在装饰装修阶段,大学城建设单位追加新建校史展览馆,紧邻在建大学城项目。总建筑面积2160平方米,总造价408万元,工期10个月。部分陈列室采用木龙骨石膏板吊顶。
考虑到工程较小,某公刮也具备相应资质,建设单位经当地建设相关主管部门批准后,未通过招投标直接委托给该公司承建。展览馆项目设计图纸已齐全,结构造型简单,且施工单位熟悉周边环境及现场条件。甲乙双方协商采用固定总价计价模式签订施工承包合同。
考虑到展览馆项目紧临大学城项目,用电负荷较小,且施丁组织仅需要6台临时用电设备。某公司依据《施工组织设计》编制了《安全用电和电气防火措施》,决定不单独设置总配电箱,直接从大学城项目总配电箱引出分配电箱,施工现场临时用电设备直接从分配电箱连接供电。项目经理安排了一名有经验的机械工进行用电管理。施工过程中发生如下事件:
事件一:开工后,监理工程师对临时用电管理进行检查,认为存在不妥,指令整改。
事件二:吊顶石膏面板大面积安装完成,施丁单位请监理工程师通过预留未安装面板部位对吊顶工程进行隐蔽验收,被监理工程师拒绝。
5.该工程采用固定总价合同模式是否妥当?给出固定总价合同模式适用的条件?除背景材料中固定总价合同模式外,常用的合同计价模式还有哪些(至少列出三项)?

6.      (二)     [背景资料]     某市建筑公司承建的工贸公司职工培训楼工程,地下1层;地上12层,建筑面积24000m2,钢筋混凝土框架结构,计划竣工日期为2009年8月8日。     2003年4月28日,市建委有关管理部门按照《建筑施工安全检查标准》   (JGJ 59-1999)等有关规定对本项目进行了安全质量大检查。检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏是专职安全员的事;在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了“目标管理”、“施工组织设计”两项;检查组人员在质量检查时,还发现第2层某柱下部混凝土表面存在较严重的“蜂窝”现象。     检查结束后检查组进行了讲评,并宣布部分检查结果如下:①该工程《文明施工检查评分表》、《“三宝”、“四口”防护检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);②《起重吊装安全检查评分表》实得分为0分;③汇总表得分值为79分。

7.      (二)      [背景资料]     某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如下图所示。          施工过程中发生如下事件:     事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。     事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。     事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。

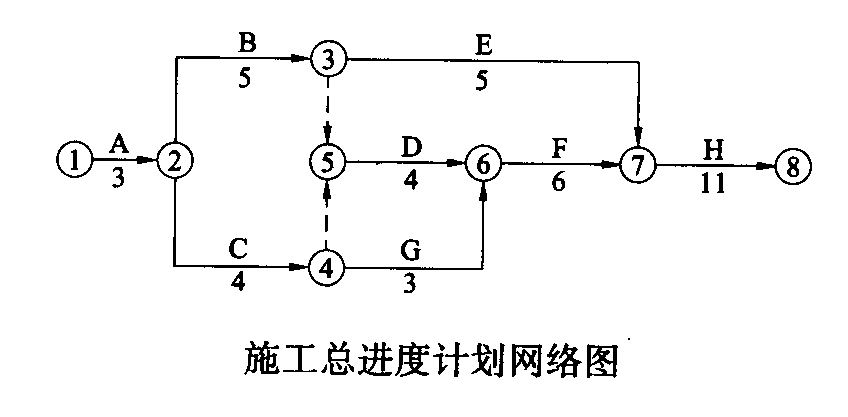

8.某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。合同履行过程中,发生了如下事件:事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示。施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
9.事件二中,本工程劳动力计划安排是否合理?写出合理安排。

10.     [背景材料]     某项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况如下表所示。                                               前9周成本统计 工作代号 计划完成预算成本BCWS/元 己完成工作/(%) 实际完成ACWP/元 己完成工作的预算成本BCWP/元 A 420000 100 425200 B 308000 80 246800 C 230880 100 254034 D 280000 100 280000 9周末合计 1238880 1206034      [问题]工作代号计划完成预算成本BCWS/元己完成工作/(%)实际完成ACWP/元己完成工作的预算成本BCWP/元A420000100425200B30800080246800C230880100254034D2800001002800009周末合计12388801206034

题干: 某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28500平方米,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如下图所示(单位:月)。
在工程施工中发生了如下事件:
事件一:因建设单位修改设计,致使工作K停工2个月。
事件二:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月。
事件三:因不可抗力原因致使工作F停工1个月。
事件四:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。
11.对于索赔成立的事件,工期可以顺延几个月?实际工期是多少?

12.  [背景材料]     某建筑工程,建筑面积108000m2,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35。     底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。     施工单位选定了某商品混凝土搅拌站,由该项目部为其制订了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。     底板混凝土浇筑时当地最高大气温度38℃,混凝土最高入模温度40℃。     浇注完成12h后采用覆盖一层塑料膜和一层保温岩棉养护7d。     测温记录显示:混凝土内部最高温度75℃,其表面最高温度45℃。     监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。     [问题]

题干: 某体育馆工程建筑面积56000平方米,由主体育馆和附属用户组成,施工单位为某建设集团公司,工程开工后技术负责人组织编制了模板专项施工方案。
施工中发生如下事件:
事件一:安全员检查时发现,在模板安装面上方6m处有两条10kV高压线通过,便要求工长停止模板吊装施工,采取隔离防护措施:工长说,模板专项施工方案中没有相应的防护方案,不作处理便继续施工,之后刮起5级大风,导致大模板失控,撞到高压线,造成吊车司机死亡,供电中断1天。
事件二:安全员在进行定期检查时发现,在3m高的工作面上,模板安装工人使用的操作架子不稳固,没有搭设剪刀撑和安全防护措施,架子上无跳板,且随意堆放模板,人员在模板上通行。
事件三:工人在进行高支架模板安装时没有使用工具袋,随手放在操作架子上,有一扳手从架子上滑落,砸伤一名监理工程师。
事件四:工长得知后张预应力大梁混凝土强度达设计强度80%后(跨度7.5m),便电话通知拆除模板,工长忘记将拆模令(只允许拆除梁侧模)交给架子工班长和木工班长,也未进行交底。工人将梁侧模板和底模一起拆除,此时预应力钢筋尚未张拉,导致大梁下部混凝土开裂,最大裂缝1mm。
13.导致事件四事故发生的原因是什么?后张法预应力混凝土正确的拆模顺序是什么?

题干: 某高层建筑施工时,工人甲被从16层爬架落下的一块重约1kg的混凝土块击中头部,安全帽被砸破,造成头部右侧骨折,经过调查,知工人乙在清理爬架时不小心将混凝土块碰落,混凝土块碰落后从安全网弹出。
14.主体结构施工阶段,安全生产的控制要点是什么?

题干: 某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:
事件一:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
事件二:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施工。监理工程师要求补充交叉作业专项安全措施。
事件三:施工单位上报了石膏板骨架隔墙施工方案。其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。
事件四:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。
15.事件三中,指出石膏板安装施工方法中的不妥之处,写出正确做法。

16.某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示: 施工过程中发生了如下事件。 事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。 事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。 事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长3d。 事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。 事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。 合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该项工程相关直接费、间接费等综合取费率为30%。在工程清算时,乙方应得到的索赔款是多少?

17.     [背景材料]     某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程公司与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。     该工程总承包施工单位在施工过程中发生了以下事件。     事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。     事件二:基坑验槽时,总承包施工单位技术负责人组织建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。     事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h、对水泥浆进行搅拌。     事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。     [问题]

18.      (一)     [背景资料]     某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。     该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补;在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底;木竹地面的最后一遍涂饰在裱糊工程开始前进行;对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。     在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。

题干: 某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。
该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补;在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底;木竹地面的最后一遍涂饰在裱糊工程开始前进行;对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。
在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。
19.建设工程合同按照承包工程计价方式可划分为哪几类?

题干: 某工程基坑深8m,支护采用桩锚体系,桩数共计200根,基础采用桩筏形式,桩数共计400根。毗邻基坑东侧12m处有既有密集居民区,居民区和基坑之间的道路下1.8m处埋设有市政管道。项目实施过程中发生如下事件:
事件一:在基坑施工前,施工总承包单位要求专业分包单位组织召开深基坑专项施工方案专家论证会,本工程勘察单位项目技术负责人作为专家之一,对专项方案提出了不少合理化建议。
事件二:工程地质条件复杂,设计要求对支护结构和周围环境进行监测,对工程桩采用不少于总数1%的静载荷试验方法进行承载力检验。
事件三:基坑施工过程中,因工期较紧,专业分包单位夜间连续施工。挖掘机、桩机等施工机械噪音较大,附近居民意见很大,到有关部门投诉,有关部门责成总承包单位严格遵守文明施工作业时间段规定,现场噪音不得超过国家标准《建筑施工场界噪声限值》的规定。
20.根据《建筑施工场界噪声限值》的规定,挖掘机、桩机昼间和夜间施工噪声限值分别是多少?

21.某广场地下车库工程,建筑面积18000平方米.建设单位和某施工单位根据《建设工程施工合同》(示范文本)(GF-1999-0201)签订了施工承包合同,合同工期140D. 事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?

22.     [背景材料]     某装饰装修工程公司承揽某商场的装修工程施工任务。     1.在门窗的制作与安装过程中采用了如下的施工方法:     (1)铝合金门窗的安装采用了边安装边砌口的方法施工;     (2)建筑外门窗直接用射钉固定在砌体上;     (3)塑料门窗框与墙体间缝隙采用了密封胶密封;     (4)在安装中空玻璃时,镀膜层朝向室外。     2.在对门窗的制作与安装工程质量控制中采取了如下措施:     (1)厚度大于50mm的门窗扇应采用螺杆连接门窗框;     (2)铝合金门窗推拉门窗扇开关力应不小于100N;     (3)对埋入砌体或混凝土中的木砖应进行防膨胀处理;     (4)制作木门窗的木材中的甲酸含量应符合设计要求;     (5)胶合板门的横棱和上、下冒头应采用密封胶密封,以防透气。     [问题]

题干: 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如下图所示,各项工作均按照最早时间安排且匀速施工,施工单位的部分报价如下表所示。施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。工程于2009年3月1日开工,施工中发生了如下事件。事件一:建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的费用。事件二:现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位负有推荐的责任,应分担检测的费用。事件三:K工作施工中,施工单位以按设计文件建议的施工工艺难以施工为由,向建设单位书面提出了工程变更的请求。
23.事件三中,施工单位提出的变更程序是否妥当?说明理由。

24.     [背景材料]     某高层办公楼,总建筑面积137500m2,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。     施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,立即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。     专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作,土方开挖到接近基坑设计标高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬,不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。     [问题]

题干: 某抢修工程有临时用电设备8台,设备总容量48kW,项目部没有编制临时用电施工组织设计,但编制了安全用电和电气防火措施。本工程的临时输电线路采用裸线木杆架空敷设,局部使用电缆,钢管加工的线杆。因临时供电最较小,为节省电线和配电箱,没有把施工现场的动力用电和照明用电配电箱分开设置。本工程地下人防工程配置的照明设备不足,项目经理安排加设了5盏普通照明灯(220V),照度满足了施工要求。
25.因临时供电量较小,把施工现场的动力用电和照明用电配电箱统一设置的做法正确吗?为什么?

题干: 某装饰公司承接了寒冷地区某商场的室内、外装饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝土外镶贴陶瓷砖。施工过程中,发生如下事件:
事件一:因木龙骨为甲供材料,施工单位未对木龙骨进行检验和处理就用到工程上。施工单位对新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。
事件二:在送待检时,为赶工期,施工单位未经监理工程师许可就进行了外墙饰面砖镶贴施工,待复验报告出来,部分指标未能达到要求。
事件三:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进行了允许偏差的检验。
26.事件一中,外墙陶瓷砖复试还应包括哪些项目?是否需要进行内墙砖吸水率复试?铝塑复合板应进行什么项目的复验?

题干: 某市一高层混凝土剪力墙结构住宅工程,建筑面积63000平方米,层高2.8m,外墙为涂料饰面,采用外保温。内墙、顶棚装饰采用耐擦洗涂料饰面,地面贴砖。内墙部分墙体为加气混凝土砌块砌筑。由于工期比较紧,装修分包队伍交叉作业较多,施工单位在装修前拟定了各分项工程的施工顺序。
27.分部工程施工顺序遵循的原则是什么?

题干: 某建筑工程建筑面积205 000平方米,混凝土现浇结构,筏板式基础,地下3层,地上12层,基础埋深12.4 m,该项工程位于繁华市区,施工场地狭小。 工程所在地区地势北高南低,地下水流从北向南。施工单位的降水方案计划在基坑南边布置单排轻型井点。基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350平方米软土区,监理工程师随即指令施工单位进行换填处理。工程主体结构施工时,二层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误所造成的。事故发生后,业主立即组织了质量大检查,发现一层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范要求不清楚。工程进入外墙面装修阶段后,施工单位按原设计完成了965平方米的外墙贴面砖工作。业主认为原设计贴面砖与周边环境不协调,要求更换为大理石贴面,施工单位按业主要求进行了更换。
28.工程质量事故和业主检查出的问题反映出施工单位质量管理中存在哪些主要问题?

题干: 某综合楼工程,地下1层,地上12层,建筑面积1900平方米,钢筋混凝土框架结构,业主与某施工单位双方签订了工程施工总承包合同。合同约定:工期300天,施工单位的施工进度计划网络图得到了监理工程师的批准。
在施工中发生了以下事件:
事件一:在基础施工中,施工单位接到监理工程师转发的设计变更通知单,工程延长3天。
事件二:主体结构施工中,因塔吊出现故障大修,工期延长3天。
事件三:屋面施工中,因防水材料质量不合格,施工单位重新组织合格材料进场,工期延长3天。
事件四:因业主采购的水电设备存在质量问题退货,工期延长10天。
29.上述哪些事件施工单位可以向业主要求工期索赔,并说明理由。

题干: 某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:(1)工程预付款为合同价的10%;(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月均匀扣回;(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留;(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。每月完成的工作量见下表:每月完成的工作量表(单位:万元)[ejjzs/jzgcglysw/mtdjd/image/5/img-05-148-01.jpg]工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
30.根据《建设工程价款结算暂行办法》(财建[%202004] 369号)的规定,工程竣工结算方式分别有哪几种类型?本工程竣工结算属于哪种类型?
