题干: 某抢修工程有临时用电设备8台,设备总容量48kW,项目部没有编制临时用电施工组织设计,但编制了安全用电和电气防火措施。本工程的临时输电线路采用裸线木杆架空敷设,局部使用电缆,钢管加工的线杆。因临时供电最较小,为节省电线和配电箱,没有把施工现场的动力用电和照明用电配电箱分开设置。本工程地下人防工程配置的照明设备不足,项目经理安排加设了5盏普通照明灯(220V),照度满足了施工要求。
1.因临时供电量较小,把施工现场的动力用电和照明用电配电箱统一设置的做法正确吗?为什么?

2.(一)     [背景资料]     某工程项目,采用钢筋混凝土剪力墙结构,施工顺序划分为基础工程、主体结构工程、机电安装工程和装饰工程4个施工阶段。     施工承包单位对该工程的施工方法进行了选择,拟采用以下施工方案。     (1)土石方工程采用人工挖土方,放坡系数为1:0.5,待挖土至设计标高进行验槽,验槽合格后进行下道工序。     (2)砌筑工程的墙身用皮数杆控制,先砌外墙后砌内墙,370mm墙采用单面挂线,以保证墙体平整。     (3)屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。     (4)扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的3/4。

题干: 某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:(1)工程预付款为合同价的10%;(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月均匀扣回;(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留;(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。每月完成的工作量见下表:每月完成的工作量表(单位:万元) 工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
3.列式计算本工程预付款及其起扣点分别是多少万元?工程预付款从几月份开始起扣?

4.(三)      [背景资料]     某市住宅小区一期工程占地25万m2,总建筑面积52万m2,由8幢高层建筑、8幢多高层建筑以及2幢休闲会所建筑组成。该市某一级建筑施工企业承接了该小区施工任务,委派了一名项目经理负责该工程施工管理。工程开工前,该项目经理组织项目经理部人员编制了施工组织设计,进行了施工总平面图设计,其设计步骤如下:     (1)引入场外交通道路;     (2)布置内部运输道路;     (3)布置仓库;     (4)布置加工厂和混凝土搅拌站;     (5)布置临时房屋;     (6)布置临时水电管线网和其他动力设施;     (7)绘制正式的施工总平面图。     问题:(三)

题干: 某工程项目,采用钢筋混凝土剪力墙结构,施工顺序划分为基础工程、主体结构工程、机电安装工程和装饰工程四个施工阶段。施工承包单位对该工程的施工方法进行了选择,拟采用以下施工方案。(1)土石方工程采用人工挖土方,放坡系数为1:0.5,待挖土至设计标高进行验槽,验槽合格后进行下道工序。(2)砌筑工程的墙身用皮数杆控制,先砌外墙后砌内墙,370 mm墙采用单面挂线,以保证墙体平整。(3)屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。
5.(4)扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的3/40扣件式钢管脚手架的作业层上非主节点处的横向水平杆宜根据什么来设置间距?

题干: 某市一高层混凝土剪力墙结构住宅工程,建筑面积63000平方米,层高2.8m,外墙为涂料饰面,采用外保温。内墙、顶棚装饰采用耐擦洗涂料饰面,地面贴砖。内墙部分墙体为加气混凝土砌块砌筑。由于工期比较紧,装修分包队伍交叉作业较多,施工单位在装修前拟定了各分项工程的施工顺序。
6.同一楼层内的施工顺序一般有:地面→顶棚→墙面;顶棚→墙面→地面。简述这两种施工顺序各自的优缺点?

题干: 某办公楼工程,建筑面积35 000 平方米,地下2层,地上15层,框架简体结构,外装修为单元式玻璃幕墙和局部干挂石材。场区自然地面标高为-2.00 m,基础底标高为-6.90 m,地下水位标高-7.50 m,基础范围内土质为粉质黏土层。在建筑物北侧,距外墙轴线2.5 m处有一自东向西管径为600 mm的供水管线,埋深1.80 m。施工单位进场后,项目经理召集项目相关人员确定了基础及结构施工期间的总体部署和主要施工方法:土方工程依据合同约定采用专业分包;底板施工前,在基坑外侧将起重机安装调试完成;结构施工至地上8层时安装双笼外用电梯;模板拆至5层时安装悬挑卸料平台;考虑到场区将来回填的需要,主体结构外架采用悬挑式脚手架;楼板及柱模板采用木胶合板,支撑体系采用碗扣式脚手架;核心筒采用大钢模板施工。会后相关部门开始了施工准备工作。合同履行过程中,发生了如下事件。事件1:施工单位根据工作总体安排,首先将工程现场临时用电安全专项方案报送监理工程师,得到了监理工程师的确认。随后施工单位陆续上报了其他安全专项施工方案。事件2:地下1层核心筒拆模后,发现其中一道墙体的底部有一孔洞(大小为0. 30 mx0. 50 m),监理工程师要求修补。事件3:装修期间,在地上10层,某管道安装工独自对焊工未焊完的管道接口进行施焊,结果引燃了正下方9层用于工程的幕墙保温材料,引起火灾。所幸正在进行幕墙作业的施工人员救火及时,无人员伤亡。事件4:幕墙施工过程中,施工人员对单元式玻璃幕墙防火构造、变形缝及墙体转角构造节点进行了隐蔽记录,监理工程师提出了质疑。
7.事件2中,按步骤说明孔洞修补的做法。

8.某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1 d奖励(或罚款)2 500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示。施工过程中发生了如下事件:网络进度计划图(单位:周)事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该项工程相关直接费、间接费等综合取费率为30%。在工程清算时,乙方应得到的索赔款是多少?

9.      (一)     [背景资料]     某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。     该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补;在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底;木竹地面的最后一遍涂饰在裱糊工程开始前进行;对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。     在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。

10.     [背景材料]     某工程项目,采用钢筋混凝土剪力墙结构,施工顺序划分为基础工程、主体结构工程、机电安装工程和装饰工程四个施工阶段。     施工承包单位对该工程的施工方法进行了选择,拟采用以下施工方案。     (1)土石方工程采用人工挖土方,放坡系数为1:0.5,待挖土至设计标高进行验槽,验槽合格后进行下道工序。     (2)砌筑工程的墙身用皮数杆控制,先砌外墙后砌内墙,370mm墙采用单面挂线,以保证墙体平整。     (3)屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。     (4)扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的3/4。     [问题]

11.(一)      [背景资料]     某建筑公司承接了一地处闹市区的某商务中心的施工任务。该工程地下三层,地上二十层,基坑深8.75m,基础为箱形基础,上部结构为现浇剪力墙结构。基础施工阶段,施工单位编制了土方开挖施工方案.并抄送总监理工程师后进行施工。挖土机直接开挖到设计标高后,项目经理组织人员对基坑进行了验槽,认为合格并通知了监理。因连续的季节性大雨,未及时浇筑垫层,造成土方边坡局部塌方,经济损失15万元。施工单位认为塌方是不可抗力造成的,损失应由甲方承担,并同时提出工期索赔。     在上部结构施工时,材料已经送样。由于工期较紧,施工单位未经监理工程师许可即进行了混凝土浇筑。经测试混凝土试块强度没有达标。另外,为赶进度,施工单位提前进场了一批室内装饰用的花岗石,并会同监理对这批石材的外表进行了查看,双方认为质量合格,无需复验。     问题:(一)

12.某工程项目,业主拟通过招标确定施工承包商,业主经过资格预审确定了A、B、C、D、E、F六家投标人作为潜在投标人,这六家潜在投标人在投标时出现以下情况:A投标人在编制投标文件时主要依据设计图样、工程量表、其他投标人的投标书、有关法律法规等。B投标人在编制投标文件时,首先确定了上级企业管理费及工程风险和利润,接着开始计算工料及单价。C投标人在编制施工方案时,主要从工程量要求、技术要求、施工设备要求、施工利润要求、质量要求等五个方面综合考虑。D投标人的投标文件按照招标文件的各项要求编制后,另外附加了工期需延长10d的条件。E投标人在投标截止时间前递交了一份补充文件,提高了投标报价。F投标人的投标组织机构由本单位的经营管理人员和专业技术人员组成。 问题 1.A投标人在编制投标文件时的主要依据是否妥当? 2.B投标人在编制投标文件时的步骤是否恰当?如不恰当,请改正。 3.C投标人在编制施工方案时考虑的内容是否妥当?如不妥,说出应考虑哪些内容? 4.D投标人的投标文件作废标处理是否正确? 5.E投标人递交的补充文件是否有效? 6.F投标人的投标组织机构人员是否合理?如不合理,说出合理的组成人员。

13.  [背景材料]     某建筑工程,建筑面积108000m2,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35。     底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。     施工单位选定了某商品混凝土搅拌站,由该项目部为其制订了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。     底板混凝土浇筑时当地最高大气温度38℃,混凝土最高入模温度40℃。     浇注完成12h后采用覆盖一层塑料膜和一层保温岩棉养护7d。     测温记录显示:混凝土内部最高温度75℃,其表面最高温度45℃。     监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。     [问题]

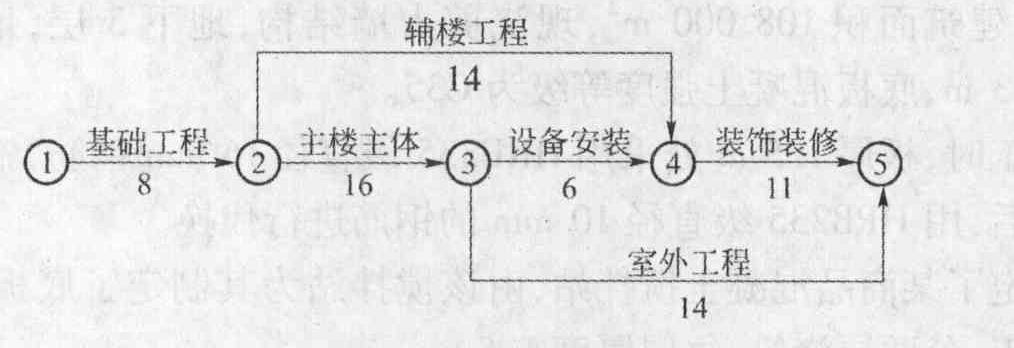

14.      (四)     [背景资料]     某建筑工程建筑面积205000m2,混凝土现浇结构,筏板式基础,地下3层,地上12层,基础埋深12.4m,该项工程位于繁华市区,施工场地狭小。     工程所在地区地势北高南低,地下水流从北向南,施工单位的降水方案计划在基坑南边布置单排轻型井点。     基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350m2软土区,监理工程师随即指令施工单位进行换填处理。     工程主体结构施工时,2层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误所造成的。事故发生后,业主立即组织了质量大检查,发现1层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范要求不清楚。     工程进入外墙面装修阶段后,施工单位按原设计完成了965m2的外墙贴面砖工作。业主认为原设计贴面砖与周边环境不协调,要求更换为大理石贴面,施工单位按业主要求进行了更换。

题干: 某大型工程,由于技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2009年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业接受了邀请并于规定时间内购买了招标文件。招标文件规定:2009年4月20日下午4时为投标截止时间,2009年5月10日发出中标通知书日。
在2009年4月20日上午A、B、D、E四家企业提交了投标文件,但C企业于2009年4月20日下午5时才送达。2009年4月23日由当地投标监督办公室主持进行了公开开标。
评标委员会共由7人组成,其中当地招标监督办公室1人,公证处1人,招标人1人,技术、经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表人签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于2009年5月10日向A企业发出了中标通知书,双方于2009年6月12日签订了书面合同。
15.指出评标委员会人员组成的不妥之处。

题干: 某建设单位经上级主管部门批准拟新建建筑面积为3 000 平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3 450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。事件二:招标文件中明确说明该项目的资金来源落实了2 600万元。事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。事件四:招标文件中规定,从招标文件发放之日起,在15日内递交投标文件。事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。
16.事件三中,招标文件的规定是否正确?如不正确,请改正。

题干: 某广场地下车库工程,建筑面积18000平方米。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF—99—0201)签订了施工承包合同,合同工期140天。
工程实施过程中发生了下列事件:
事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:
事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架),工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):工程清理、恢复费用18万元;施工机械设备重新购置和修理费用29万元;人员伤亡善后费用62万元;工期顺延6天。
17.事件二中,指出专项施工方案实施中有哪些不妥之处?说明理由。

18.     [背景材料]     某工程项目难度较大,技术含量较高,经有关招投标主管部门批准采用邀请招标方式招标。业主于2003年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、 B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于 2003年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2003年6月1日,业主书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2003年9月30日正式签订了工程承包合同。合同总价为 6240万元,工期12个月,竣工日期2005年10月30日。承包合同另外规定:     (1)工程预付款为合同总价的25%;     (2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回,主要材料及构配件比重按60%考虑;     (3)除设计变更和其他不可抗力因素外,合同总价不做调整;     (4)材料和设备均由B承包商负责采购;     (5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。经业主工程师代表签认的B承包商实际完成的建安工作量(第1个月至第12个月)如下表所示。                                      B承包商实际完成的建安工作量 施工月份 第1个月至第7个月 第8个月 第9个月 第10个月 第11个月 第12个月 实际完成建安工作量 3000 420 510 770 750 790 实际完成建安工作量累计 3000 3420 3930 4700 5450 6240      本工程按合同约定按期竣工验收并交付使用。在正常使用情况下,2008年3月30日,使用单位发现屋面局部漏水,需要维修,B承包商认为此时工程竣工验收交付使用已超过3年,拒绝派人返修。业主被迫另请其他专业施工单位修理,修理费为5万元。     [问题]施工月份第1个月至第7个月第8个月第9个月第10个月第11个月第12个月实际完成建安工作量3000420510770750790实际完成建安工作量累计300034203930470054506240

题干: 某高层办公楼,总建筑面积137 500 mz,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。专业分包单位在施工过程中,由负责质量管理工作的施工人员兼管现场安全生产监督工作,土方开挖到接近基坑设计标高(自然地坪下8.5 m)时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬。不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。
19.这起事故中的主要责任者是谁?请说明理由。

20.      (三)      [背景资料]     某建筑工程施工进度计划网络图如下图所示:          施工中发生了以下事件:     事件一:A工作因设计变更停工10d。     事件二:B工作因施工质量问题返工,延长工期7d。     事件三:E工作因建设单位供料延期,推迟3d施工。     事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。     在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。     统计数据见下表:      工作检查统计数据 工作代号 计划完成工作预算成本BCWS/万元 已完成工作量(%) 实际发生成本ACWP/万元 挣得值BCWP/万元 1 540 100 580 2 820 70 600 3 1620 80 840 4 490 100 490 5 240 0 0 合计 工作代号计划完成工作预算成本BCWS/万元已完成工作量(%)实际发生成本ACWP/万元挣得值BCWP/万元154010058028207060031620808404490100490524000合计

题干: 某公司承建某大学城项目,在装饰装修阶段,大学城建设单位追加新建校史展览馆,紧邻在建大学城项目。总建筑面积2160平方米,总造价408万元,工期10个月。部分陈列室采用木龙骨石膏板吊顶。
考虑到工程较小,某公刮也具备相应资质,建设单位经当地建设相关主管部门批准后,未通过招投标直接委托给该公司承建。展览馆项目设计图纸已齐全,结构造型简单,且施工单位熟悉周边环境及现场条件。甲乙双方协商采用固定总价计价模式签订施工承包合同。
考虑到展览馆项目紧临大学城项目,用电负荷较小,且施丁组织仅需要6台临时用电设备。某公司依据《施工组织设计》编制了《安全用电和电气防火措施》,决定不单独设置总配电箱,直接从大学城项目总配电箱引出分配电箱,施工现场临时用电设备直接从分配电箱连接供电。项目经理安排了一名有经验的机械工进行用电管理。施工过程中发生如下事件:
事件一:开工后,监理工程师对临时用电管理进行检查,认为存在不妥,指令整改。
事件二:吊顶石膏面板大面积安装完成,施丁单位请监理工程师通过预留未安装面板部位对吊顶工程进行隐蔽验收,被监理工程师拒绝。
21.事件二中监理工程师做法是否正确?并说明理由。木龙骨石膏板吊顶工程应对哪些项目进行隐蔽验收?

22.某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。合同约定开工日期为2008年3月1日,工期为302 d,建设单位负责施工现场外道路开通及设备采购,设备安装工程可以分包,甲施工单位通过筛选与乙施工单位签订了安装分包合同。经总监理工程师批准的施工总进度计划如下图所示(时间单位:d)。在施工过程中发生了如下事件。 事件一:由于道路没有及时开通,使开工日期推迟到2008年3月4日,并造成施工方经济损失3万元,为此,施工单位于2008年3月10日向监理单位提出延长工期的索赔。 事件二:在基础工程施工中,由于遭遇特大暴雨,土方工程发生滑坡,造成人员、机械损失共计5万元,导致C工作持续时间延长12 d,为此提出经济补偿与工期的延期。 事件三:在主体施工过程中,甲施工单位为保证工程质量,改进了混凝土泵浇筑的施工工艺,延误F工作时间10 d,为此甲施工单位向建设单位提出延期10d的申请。 事件四:设备安装工程完工后进行验收,第一次试车验收结果不合格,经检查分析,是由于设备本身质量有问题造成的,为此乙施工单位提出将已安装的设备拆除,重新安装,并重新组织试车验收。为此造成J工作持续时间延长24 d,费用增加6万元,甲施工单位就此提出工期和费用索赔。 问题 1.事件一中,监理单位应如何答复?说明理由。 2.事件二中,监理单位应采取什么措施?并对施工单位提出哪些要求?就施工单位提出的索赔,监理单位应如何答复?说明原因。 3.事件三中,甲施工单位改进施工工艺应遵循什么审批程序?对甲施工单位的延期申请,监理单位应如何答复?说明理由。 4.事件四中的验收应由谁来组织?监理单位对甲施工单位的索赔要求如理处理?说明理由。乙施工单位可得到的补偿是什么?说明原因。

题干: 某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:
(1)工程预付款为合同价的10%。
(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月扣回。
(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留。
(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。
每月完成的工作量如下表:
工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
23.列式计算本工程预付款及其起扣点分别是多少万元?工程预付款从几月份开始起扣?

24.     [背景材料]   某建筑工程,地下1层,地上16层。总建筑面积28000m2,首层建筑面积2400m2,建筑红线内占地面积6000m2。该工程位于闹市中心,现场场地狭小。     施工单位为了降低成本,现场只设置了一条3m宽的施工道路兼作消防通道。现场平面呈长方形,在其斜对角布置了两个消火栓,两者之间相距86m,其中一个距拟建建筑3m,另一个距拟建建筑43m。     为了迎接上级单位的检查,施工单位临时在工地大门入口处的围墙上临时悬挂“五牌”、“二图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。     [问题]
