题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

1.某住宅工程的建筑安装工程检查评分汇总表如下表所示,表中已填有部分数据。 “文明施工检查评分表”中“现场防火”这一保证项目缺项(该项目应得分为20分,保证项目总分为72分),其他各项检查实得分为68分,试计算文明施工检查评分表得分。换算到汇总表中应为多少分?另外,在“现场防火”缺项的情况下,如果其他“保证项目”检查实得分合计为20分(应得分值为40分),计算该分项检查表的得分?

题干: 东北某市新建一建筑面积39600平方米的文化体育中心工程,基础为局部桩承台加整体筏形基础,地上局部3层为框架结构,体育场中心屋盖为焊接球钢网架上覆玻璃幕,其他部位局部为混凝土屋面。工程选址位于某山坡,由业主单独发包某基础工程公司完成场坪的半挖半填工作,并在设计规定范围内实施强夯加固。

在现场施工过程中,监理工程师认为体育场馆看台混凝土梁属重要结构件,施工单位于施工前上报了详细的模板施工方案,监理工程师才批准开始施工。监理工程师同时提出:施工过程中该模板支拆及混凝土浇筑过程应重点检查。
2. 对于施工单位上报的承台梁模板施工方案,其中应重点检查哪些内容?

题干: 某18层办公楼,建筑面积32 000平方米,总高度71m,钢筋混凝土框架一剪力墙结构,脚手架采用悬挑钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具,2006年11月9日在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。
经事故调查发现:
1.作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔式起重机,钢管没有捆扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。
2.专职安全员在事故发生时不在现场。
3.作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交代了施工方案中的安全管理要求。
3.针对现场伤亡事故,项目经理应采取哪些应急措施?

4.某市中心区新建某商业项目,地下2层,地上28层,1~3层设裙房,结构形式为钢筋混凝土框架结构。某施工总承包单位承接了该商业项目的施工总承包任务。施工场地现况如下:施工现场向东方向设置了一扇大门;工地围墙高度2 m;施工现场主干道为煤渣路;工人宿舍设高低床铺,每间平均居住20人。在安装顶层避雷带电焊作业时,电焊花引燃屋面正在施工的保温材料,由于屋面保温工程全面铺开,所以火势迅猛,屋顶装饰工程全部烧毁,10人死亡,造成直接经济损失达到50万元。事后查明:火灾发生时,电焊工人为无证违章作业,保温材料为易燃材料,逃生楼梯口堆置大量材料。 问题: 1.施工现场的布置有何不妥之处?如何正确布置? 2.分析火灾事故的原因有哪些? 3.以上事故可认定为哪种等级的安全事故,依据是什么? 4.该起事故应上报至何部门? 5.预防同类火灾事故的主要措施有哪些?

题干:


2010年5月20日,某建筑公司(乙方)与某开发商(甲方)签订了住宅项目建设工程施工合同。乙方编制的施工方案和进度计划已获监理工程师批准。该工程



的基坑开挖土方量为4500立方米,其中土方挖掘直接费单价为4.2元/立方米,综合费率为直接费的20%。该基坑施工方案显示:土方工程采用租赁的1台



挖掘机施工(租赁台班为450元)。甲、乙双方合同约定6月11日开工,6月20日完工。工程施工过程中发生如下事件:



事件1:因租赁的挖掘机大修,晚开工2d,造成人员窝工10个工日。



事件2:施工中,遇到软土层,监理工程师6月15日下发停工指令,进行地质复查,配合用工15个工日。



事件3:6月19日接到监理工程师于6月20日复工令,同时提出基坑开挖深度加深的设计变更,由此导致土方开挖量增加900立方米。



事件4:6月20日~6月22日,因下暴雨使基坑开挖暂停,造成人员窝工10个工日。



事件5:6月23日用30个工日修复冲坏的永久道路,6月24日恢复挖掘工作,最终基坑于6月30日挖坑完毕。
5.假设合同约定人工费单价为23元/工日,因增加用工所需的管理费为增加人工费的30%,则合理的费用索赔总额是多少?

6.某省地方重点工程项目,由于工程技术复杂,要求特殊,一般施工队伍难以胜任,建设单位自行决定采取邀请招标方式。共有A,B,C,D,E,F,G,H8家施工单位通过了资格预审,并于规定的时间9月10-16日购买了招标文件。招标文件中规定,10月18日下午4时是投标截止时间,11月10日发出中标通知书。在投标截止时间之前,A,C,D,E,F,G,H7家施工单位均提交了投标文件,并按招标文件的规定提供了投标保证金。10月18日,G施工单位于下午3时向招标人书面提出撤回已提交的投标文件,E施工单位于下午3时30分向招标人递交了一份投标价格下降5%的书面说明,B施工单位由于中途堵车子下午4时15分才将投标文件送达。10月19日下午,由当地招投标监督管理办公室主持进行了公开开标。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封并宣读各投标单位的名称、投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共有6人组成,其中招标人代表3人,经济专家2人,技术专家1人。评标时发现A施工单位投标报价大写金额小于小写金额;C施工单位投标报价明显低于其他投标单位报价20%以上,且未能合理说明理由;D施工单位投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项。建设单位最终确定C施工单位中标,并在中标通知书发出后第35天,与该施工单位签订了施工合同。之后双方又另行签订了一份合同,标明合同总价下浮6%。建设单位自行决定采取邀请招标方式的做法是否妥当?说明理由。

题干: 某施工单位以总价合同的形式与业主签订了一份施工合同,该项工程合同总价款为600万元,工期从2006年3月1日至当年8月31日。合同同关于工程价款的结算内容有以下几项:
(1)业主在开工前7天支付施工单位预付款,预付款为总价款的25%。
(2)工程预付款从未施工工程尚需的主要材料的构配件价值相当于预付款时起扣,业主每月以抵充工程进度款的方式从施工单位扣除,主要材料的构配件费比重按60%计算。
(3)该工程质量保证金为5%,业主每月从工程款中扣除。
(4)业主每月按承包商实际完成工程量进行计算。承包商按时开工、竣工。

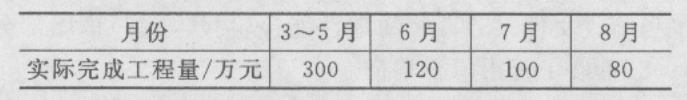

各月实际完成工程量见下表:
开工前项目经理对现场管理进行了布置,并针对现场具体情况强调以下两项工作;
(1)施工现场危险部位,如各种洞口、临边等处,都要设置必要的警示标志;
(2)施工污水直接排入市政污水管网。
7.施工污水应当怎样排放?

8.某写字楼外立面装修采用单元式隐框玻璃幕墙。幕墙设计方案如下:预埋件安装位置图纸设计后交给土建施工单位预埋,预埋件采用进口哈芬槽埋件,在结构边梁的梁顶以及梁底预埋。幕墙单元板块在公司生产车间组装,加工完成后运至施工现场安装幕墙全部采用吸热反射中空钢化玻璃,为保证涂膜效果,将镀膜层朝向室外玻璃板块采用自攻螺钉与铝框固定并采用硅酮结构密封胶粘结牢固。 幕墙施工方案如下:玻璃幕墙安装与主体结构施工出现交叉作业,结构施工外架采用工字钢挑架,外挑宽度1.5m。为保证幕墙施工安全,在挑架下层工字钢上方满铺木跳板,并设置一层大眼网、一层密目网。硬防护以上为结构施工区,以下为幕墙施工区。在幕墙施工区顶层设置小型屋面吊,将单元板块吊运至楼层内集中堆放,再采用定滑轮等工具将单元板块垂放至作业面进行安装,屋面吊摆放位置根据幕墙施工需要现场调整。 幕墙安装前在进行预埋件校验时发现,个别预埋件的误差太大,经设计同意改为后置埋件,后置埋件采用进口慧鱼牌化学锚栓固定。幕墙防雷用的均压环与各立柱的钢支座紧密连接后与土建的防雷体系也进行了连接,并增加了防腐垫片作防腐处理。单元板块安装完成后,幕墙与楼板接缝采用防火岩棉封堵,为满足建筑装饰需要,岩棉上方用铝塑板与铝框及混凝土结构固定作为托架,其上浇筑陶粒混凝土垫层,并粘贴石材面层。 幕墙安装完成后,施工单位进行了淋水试验,试验用水由楼层内卫生间用蛇皮管接至室外,将出水口搭放在幕墙玻璃上进行淋水,试水3min后未发现渗漏现象。 验收时,幕墙施工单位向总包单位提供了以下文件: (1)墙工程的竣工图或施工图、结构计算书、设计变更文件及其他设计文件; (2)幕墙工程所用各种材料、附件及紧固件、构件及组建的产品合格证书、性能检测报告、进场验收记录和复验报告; (3)进口预埋件、化学锚栓的产品合格证书、性能质检报告以及拉拔试验报告; (4)打胶、养护环境的温度、湿度记录硅酮结构胶的相融性试验及拉断试验记录; (5)防雷装置测试记录; (6)隐蔽工程验收文件; (7)幕墙构件和组建的加工制作记录;幕墙安装施工记录; (8)淋水试验记录; (9)其他质量保证资料。 总包单位将幕墙施工资料整理后,与总包施工资料共同组卷存放。 施工资料收集整理存在哪些问题?

题干:
某施工单位在某住宅小区18号楼工程施工中,使用一台FO/23B型自升式塔式起重机(行走时起升高度49.4m,最大幅度为45m)进行吊装作业时,由于违反起重吊装作业的安全规定,严重超载,造成变幅小车失控,塔身整体失控倾斜倒塌,将在该楼十层作业的2名民工砸死,起重机司机受重伤,直接经济损失


50余万元。经事故调查,在吊装作业中,作业人员严重违反关于起重吊装“十不吊”的规定,超载运行。在施工中未认真贯彻执行安全生产法规,对施工现场监督检查不力,特别是对职工安全生产意识和遵纪守法的教育工作不落实,形成了事故隐患和违章行为长期得不到解决和制止的现状,最终导致事故发生。
9.重大危险源控制系统的主要组成部分有哪些?

10.某单位工程为单层钢筋混凝土排架结构,共有80根柱子。施工合同中约定,本工程必须达到优良标准。 在施工过程中监理工程师发现刚拆模的钢筋混凝土柱子中有16根存在工程质量问题,其中10根柱子蜂窝、露筋严重;6根柱子比较轻微,存在局部麻面、露筋、蜂窝,且截面尺寸小于设计要求。截面尺寸小于设计要求的6根柱子经设计单位验算,可以满足结构安全和使用功能要求,可不加固补强。 对此,施工单位提出如下三种处理方案: 方案一:10根柱子加固补强,补强后不改变外形尺寸,不造成永久性缺陷另6根柱子不加固补强; 方案二:16根柱子全部返工重做; 方案三:10根柱子返工重做,另6根柱子不加固补强。 对于16根柱子的质量问题,简要分析可能的原因。

题干: 某写字楼为剪力墙结构,因工程需要,在其剪力墙的外侧安装点式玻璃幕墙。土建工程已经完毕,施工时没有预埋件,而且抹灰工序已经完成。现需要在该处安装后埋件,安装完毕后土建要对其进行抹灰和涂料处理。抹灰后埋件不得外露。

施工过程中,其幕墙生产车间正在进行结构胶注胶生产工序,情况如下:

(1)室温为25摄氏度,相对湿度为50%

(2)清洁注胶基材表面的清洁剂为二甲苯,用白色棉布蘸入溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁

(3)清洁后的基材一般在1h内注胶完毕

(4)从注胶完毕到现场安装其间隔为一周。

在玻璃幕墙与每层楼板之间填充了防火材料,并用1.5mm的铝板固定。为了便于通风,防火材料与玻璃之间留有3mm的间隙。

玻璃幕墙验收时施工单位提交了下列资料:

(1)设计图纸、计算报告、设计说明、相关设计文件;

(2)材料、配件、附件及组件的产品合格证书、质量保证书、复验报告;

(3)进口材料的检验
11. 施工单位提供的竣工验收资料的内容是否齐全?如果不齐全,还需要补充什么?

12. 某装饰公司承担了某商城的室内、外装饰装修工程,该工程结构形式为框架结构,地上10层、地下2层,裙楼为3层。施工项目包括部分围护墙和女儿墙砌筑、室内抹灰、轻钢龙骨石膏板吊顶、地砖地面、门窗、涂饰、木作油漆和幕墙等。为了加快施工进度,砌墙与幕墙交叉作业。 在施工现场平面布置图中标注了: (1)材料存放区; (2)施工区及半成品加工区; (3)各类消防器材存放区域; (4)场区内交通道路、安全走廊(设明显标志); (5)总配电箱放置区、开关箱放置区; (6)现场施工办公室、门卫; (7)各类建筑机械放置区。 为运送施工人员和材料,室外安装有一部室外电梯和一部卷扬机。检查时发现,操作卷扬机的机工未在,而由一名工人正在操作机械运送一名工人和一车砂子上楼。施工单位在现场的消防通道处堆放了一些施工材料,如水泥、饰面砖等,现场消防通道宽度2.5m,以供人通行;临时供电采用三级配电二级保护,采用漏电保护开关,设置分段保护,合闸(正常)供电的配电箱未上锁,现场临时照明用电为220V。在裙楼2层室外的单排落地式钢管脚手架上进行玻璃幕墙骨架焊接的一操作人员,既无动火证也无操作证;在木门加工制作处正在使用中的电锯无防护罩。室内有一自动扶梯尚未安装,预留洞周边未见防护设施。在三层一房间内,工人正在铺贴地砖,现场昏暗。工人将一碘钨灯灯头放在已做好的吊顶龙骨上用于照明。 简述装饰装修工程施工方案编写的步骤。如果由你来进行玻璃幕墙施工方案编制,将如何设置安全防护网?

13. 某省地方重点工程项目,由于工程技术复杂,要求特殊,一般施工队伍难以胜任,建设单位自行决定采取邀请招标方式。共有A,B,C,D,E,F,G,H8家施工单位通过了资格预审,并于规定的时间9月10-16日购买了招标文件。招标文件中规定,10月18日下午4时是投标截止时间,11月10日发出中标通知书。 在投标截止时间之前,A,C,D,E,F,G,H7家施工单位均提交了投标文件,并按招标文件的规定提供了投标保证金。10月18日,G施工单位于下午3时向招标人书面提出撤回已提交的投标文件,E施工单位于下午3时30分向招标人递交了一份投标价格下降5%的书面说明,B施工单位由于中途堵车子下午4时15分才将投标文件送达。 10月19日下午,由当地招投标监督管理办公室主持进行了公开开标。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封并宣读各投标单位的名称、投标价格、工期和其他主要内容。 评标委员会委员由招标人直接确定,共有6人组成,其中招标人代表3人,经济专家2人,技术专家1人。 评标时发现A施工单位投标报价大写金额小于小写金额;C施工单位投标报价明显低于其他投标单位报价20%以上,且未能合理说明理由;D施工单位投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项。 建设单位最终确定C施工单位中标,并在中标通知书发出后第35天,与该施工单位签订了施工合同。之后双方又另行签订了一份合同,标明合同总价下浮6%。 G施工单位提出的撤回投标文件的要求是否合理?其能否收回投标保证金?说明理由。

题干: 某高层建筑外立面采用隐框玻璃幕墙,幕墙的立柱、横梁和玻璃板块都由加工厂制作。玻璃与铝合金框采用双组分硅酮结构密封胶粘结,玻璃板块安排在专用的注胶间制作,注胶间的温度控制在20摄氏度~25摄氏度,相对湿度保持在45%以上。玻璃板块打胶完成后,移送到室外养护。养护6d后,运到现场安装。工程完成后,施工单位提供了玻璃板块注胶记录和玻璃板块安装的隐蔽工程验收记录,未提供注胶过程中和出厂前的有关试验记录,竣工验收时发现玻璃板块底部没有安装金属托条。
14.采用双组分硅酮结构密封胶注胶过程中,除了做好注胶记录外,还应当进行哪些试验?

15.某施工单位于2010年4月与建设单位依据《建设工程施工合同(示范文本)》签订了某综合办公楼的施工总承包合同,合同价款为5600万元。合同计价方式采用可调价格合同,并按照通用条款约定的价款调整因素调整合同价款。 施工过程中发生如下事件: 事件1:2010年6月12日,由于施工现场电缆老化短路停电,造成停工6h;6月15日,由于市政供水管网检修停水,造成停工4h。 事件2:2010年8月4日,由于雷电致现场供电设备损坏,造成停工4h;8月6日,由于供电局临时停电,造成停工3h;8月9日,外单位运输车辆压断市政供水管线停水,造成停工3h。 对于工程施工中发生的事件,施工单位可否依据合同对合同价款进行调整?请说明理由。

题干: 某办公大楼由主楼和裙楼两部分组成,平面呈不规则四方形,主楼二十九层,裙楼四层,地下二层,总建筑面积81650平方米。该工程5月份完成主体施工,屋面防水施工安排在8月份。屋面防水层由一层聚氨酯防水涂料和一层自粘SBS高分子防水卷材构成。
裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有搭设安全防护栏杆。工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡。
裙楼层面防水施工完成后,聚氨酯底胶配制时用的二甲苯稀释剂剩余不多,工人张某随手将剩余的二甲苯从层面向外倒在了回填土上。
主楼层面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大的达到90mm,鼓泡割破后发现有冷凝水珠。经查阅相关技术资料后发现;没有基层含水率试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘SBS卷材搭接宽度为50mm,接缝口应用密封材料封严,宽度不小于5mm。
16.自粘SBS卷材搭接宽度和接缝口密封材料封严宽度应满足什么要求?

17.某单层工业厂房工程施工拆除顶层钢模板时,将拆下的25根钢管(每根长4.5m)和扣件运到井字架的吊篮上,6名工人随吊篮盘一起从屋顶下落到地面。 此时恰好操作该吊篮的专职司机上厕所不在岗,临时由附近施工的一名普工开动卷扬机。在卷扬机下降过程中,钢丝绳突然断裂,人随吊盘下落坠地,造成3人死亡、3人重伤的事故。 该事故调查处理结束后,项目部还组织了专题安全教育活动,组织全体参建人员对本次事故教训进行学习。 简述安全事故处理时应坚持的“四不放过”原则。

题干: 某高校新建一栋20层留学生公寓,主体是全现浇钢筋混凝土框架-剪力墙结构,建筑面积为38400平方米,建筑高度为62.6m,筏形基础,筏板厚度1.4m。

本工程开工时间为11月1日,由于工期比较紧,冬期必须连续施工,结构施工期间正好跨越整个冬施期。

屋面做法为涂膜防水屋面,施工时适逢雨季来临,屋面验收时检查发现涂层与基层间粘接不牢,存在多处“两层皮”现象,工程质量和使用功能带来明显缺陷。

由相关单位成立事故处理小组,根据工程质量事故处理的基本要求,对该工程防水屋面进行处理。
18.本案例中基础筏板混凝土的养护方法、养护时间有哪些规定?

题干: 某市中心区新建一座商业中心,建筑面积26000平方米,地下两层,地上十六层,一至三层有裙房,结构形式为钢筋混凝土框架结构,柱网尺寸为8.4m×7.2m,其中二层南侧有通长悬挑露台,悬挑长度为3m。施工现场内有一条10kV高压线从场区东侧穿过,由于该10kV高压线承担周边小区供电任务,在商业中心工程施工期间不能改线迁移。
某施工总承包单位承接了该商业中心工程的施工总承包任务。该施工总承包单位进场后,立即着手进行施工现场平面布置:
(1)在临市区主干道的南侧采用1.6m高的砖砌围墙作围挡;
(2)为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路;
(3)为满足模板加工的需要,搭设了一间50平方米的木工加工间,并配置了一只灭火器;
(4)受场地限制在工地北侧布置塔吊一台,高压线处于塔吊覆盖范围以内。
……
主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。主体结构施工完毕后,发现二层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理,该事故造成直接经损失8万元。
19.完成下表中a、b、c的内容:

题干: 某社区活动中心工程,2层框架结构,无地下室,总建筑面积2417平方米,层高均为4.5m,由于地质条件比较好,设计为放大基础加地连梁,房心回填土后夯实,再做首层地面。

在一层顶梁板施工时,钢筋制作安装、模板支设完毕,开始浇筑混凝土。当混凝土浇筑约1/4时,突遇特大暴雨,混凝土浇筑暂停,留置施工缝;待天气好转后,进行剩余混凝土浇筑。

该层模板拆除后,发现整层楼板下陷,第一次浇筑的1/4部分混凝土出现开裂。经调查,大雨时雨水浸湿一层地面夯实土层,致使模板底支架基础全部下沉,导致刚浇筑的混凝土发生开裂、楼板下陷。
20.本案例中,第二次浇筑混凝土时,施工缝处应符合什么规定?

题干: 某建筑工程,建筑面积3.8万平方米,地下一层,地上十六层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同工期600天。合同约定,工期每提前(或拖后)1天,奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1天,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1天,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下所示:施工过程中发生了以下事件:
事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5天,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。
事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10天,直接经济损失20万元。
事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3天,直接经济损失0.8万元。
事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9天,直接费用增加3万元。
事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30天,直接费损失0.5万元。
其余各项工作的实际完成工期和费用与原计划相符。
21.用文字或符号标出该网络计划的关键线路。

22.某建筑集团公司年底前拟对集团所辖各项目进行一次全面的安全大检查,集团公司出台了一份检查内容的策划书,其中包括: (1)查安全思想; (2)查安全制度; (3)查安全防护; (4)查设备设施; (5)查操作行为; (6)查劳动保护用品使用; (7)查伤亡事故处理。 并针对每项检查内容确定了相应的具体检查项目和检查标准。 对于安全防护,主要检查了现场“四口”、“五临边”等各项安全防护设施的到位情况及是否存在安全隐患。 简述检查项目和检查标准的确定原则。

23.某办公楼的招标人于2000年10月11日向具备承担该项目能力的A、B、C、D、E5家承包商发出投标邀请书,其中说明,10月17~18日9至16时在该招标人总工程师室领取招标文件,11月8日14时为投标截止时间。该5家承包商均接受邀请,并按规定时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E4家承包商投标,并宣读该4家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。作为评标委员的招标人代表希望承包商B再适当考虑一下降低报价的可能性。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、D、C、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于11月10日将中标通知书以挂号方式寄出,承包商B于11月14日收到中标通知书。由于从报价情况来看,4个投标人的报价从低到高的依次顺序为D、C、B、E,因此,从11月16日至12月11日招标人又与承包商B就合同价格进行了多次谈判,结果承包商B将价格降到略低于承包商C的报价水平,最终双方于12月12日签订了书面合同。 问题 (1)从招标投标的性质看,本案例中的要约邀请、要约和承诺的具体表现是什么? (2)从所介绍的背景资料来看,在该项目的招标投标程序中在哪些方面不符合《中华人民共和国招标投标法》的有关规定?请逐一说明。

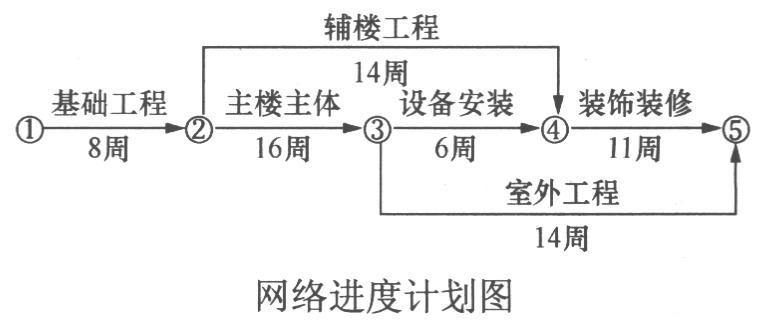

题干: 某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示。



施工过程中发生了如下事件:

事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。

事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。

事件三:在主楼主体施工中,因施工机械故障,造成人工窝工8个工日,该工作工期延长4d。

事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。

事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。

其余各项工作实际作业工期和费用与原计划相符。
24.该网络计划中哪些工作是主要控制对象(关键工作),计划工期是多少?

题干: 某市政务服务中心办公大楼工程,地下为3层连体车库,地上24层,框架-剪力墙结构,由于现场场地开阔,且地下水位埋藏较深,地勘报告和设计文件推荐基坑土方施工采用放坡大开挖。本工程无预应力,也未采用任何四新技术,均按常规施工,脚手架采用分段悬挑式,核心筒剪力墙采用大钢模施工。

工程开工前,施工单位按照建筑工程施工安全管理程序的要求编制了安全措施计划,包括如下内容:

(1)工程概况;

(2)管理目标;

(3)风险分析与控制措施;

(4)安全专项施工方案;

(5)应急准备和响应;

(6)资源配置与费用投入计划。

同时,通过现场调查法,对整个工程危险源进行辨识,对安全事故的主要诱因进行统计。
25.施工单位编制的安全措施计划内容是否全面?还缺少哪些主要内容?

26.某政府宾馆装饰装修工程,经有关部门批准采取公开招标的形式确定了中标单位并签订了《建设工程施工合同(示范文本)》,由于设计单位提供的图纸设计内容不 是很完善,承包范围内工程量无法准确确定,需要进一步调整优化,为使工程能尽快开工,双方采用了可调价格合同形式签订了合同,从而避免双方承担过大风险。 工程施工过程中,市场人工费价格涨幅较大,当地工程造价管理部门发布人工费价格调整文件因后续设计图纸不能及时出具,建设单位向施工单位发出暂时停止施工 的通知,施工单位按要求暂停施工。 可调价合同的调价因素主要有哪些?

27.合肥市某既有综合楼进行装修改造,该工程共9层,层高3.6m。施工内容包括原有装饰装修工程拆除,新铺设地面、抹灰、饰面板(砖)、门窗、吊顶、轻质隔墙、涂饰(涂刷乳液型涂料)、裱糊与软包、细部工程施工等。在加气混凝土砌块和混凝土外墙立面上装饰陶瓷砖。 摘录部分分部工程施工记录如下: 一、地面工程 1.卫生间地面防水材料铺设后,作蓄水试验:蓄水时间24h,深度18mm; 2.大厅花岗石地面出现不规则花斑; 3.贵宾室实木地板铺设时,面板与墙之间留有10mm缝隙,实木踢脚线背面抽槽,作防腐处理。 二、吊顶工程 1.对人造饰面板的甲醛含量进行了复验; 2.安装饰面板前完成了吊顶内管道和设备的调试及验收; 3.吊杆长度1.0m.距主龙骨端部距离为320mm; 4.安装双层石膏板时,面层板与基层板的接缝一致,并在同一根龙骨上接缝; 5.5m×8m办公室吊顶起拱高度为12mm。 三、轻质隔墙工程 1.对人造饰面板及胶粘剂的甲醛含量进行了复验; 2.安装一道贯通系列龙骨; 3.玻璃板隔墙采用了公称直径为12mm的透明玻璃板。 四、涂饰工程 1.清除旧装修层后,在墙面涂刷了界面剂; 2.涂饰乳液型涂料时,混凝土基层含水率为12%。 五、细部工程 1.后置埋件、护栏与预埋件的连接点进行了隐蔽工程验收; 2.一侧距地面高度6m的护栏采用了钢化玻璃。 六、外墙饰面板(砖)工程 1.对下列材料进行了复验: (1)粘贴用水泥的凝结时间、安定性和抗压强度; (2)陶瓷砖吸水率、表面质量、尺寸、抗冻性。 2.在加气混凝土砌块基层上做了样板件。样板件的陶瓷饰面砖粘结强度符合《建筑工程饰面砖粘结强度检验标准》JGJ 110的规定。 指出在外墙饰面板(砖)工程中哪些做法不正确,并写出正确的施工方法。

题干: 某办公楼工程,地下一层,地上十层,现浇钢筋混凝土框架结构,预应力管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:
事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。
事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示(时间单位:月)。
28.事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。

29.某办公楼工程,建筑面积153000平方米,地下2层,地上30层,建筑物总高度136.6m,地下钢筋混凝土结构,地上型钢-混凝土组合结构,基础埋深8.4m。 施工单位项目经理根据《建设工程项目管理规范》GB/T 50326主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等十六项内容。 风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将千万重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。 项目经理指派项目技术负责人组织编制了项目沟通计划,该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协调会等方式进行;当再现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。 工程进入地上结构施工阶段,现场晚上23时后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6时之 间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项 目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。 项目收尾阶段,项目经理部依据项目收尾管理计划,开展了各项工作。 项目收尾管理主要包括哪些方面的管理工作?

30.某工程进场时,监理单位要求中标单位上报施工项目质量计划,施工单位项目总工程师根据项目设计图纸以及业主对于工程质量创优的要求,召集项目全体技术、质量等所有管理人员,主持编制了该项目的质量计划。质量计划包括以下内容:(1)编制依据;(2)项目概况;(3)质量控制及管理组织协调的系统描述;(4)必要的质量控制手段、施工过程、服务、检验和试验程度等;(5)确定关键工序和特殊过程;(6)与施工阶段相适应的检验、试验、测量、验证要求。两周后,项目总监要求施工单位提交施工组织设计,项目总工程师认为项目质量计划中包含了必要的质量控制手段、施工过程、服务、检验和试验等方面的内容,以及关键工序和特殊过程作业指导书等,与施工组织设计要求内容基本相同,可以将项目质量计划书代替施工组织设计,无需再次上报,但施工单位的意见遭到总监的拒绝。总监的处理是否合理?简述理由。
