一、建造师案例题

1.某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的,编制完成后提交监理工程师。     该设备基础工程施工完成后,施工总承包方对设备基础进行了检验。其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。

题干: 某机电工程公司承接了一座110 kV变电站建设项目,工期一年,时间紧、任务重。对此,该公司首先在内部组织了施工进度计划、施工生产资源、工程质量、施工安全、卫生及环境管理等协调工作,以便工程顺利展开;其次明确各级各类人员的安全生产责任制,以加强项目的安全管理;其三,施工过程中公司组织了与工程对应的季节、专业和综合等安全检查,以保障施工过程安全。该变电站地处偏僻地区,施工时,暂无电源供给,为加快施工进度,该公司自行采用自备电源组织了施工。变压器经开箱检查和本体密封检验后就位,紧接着进行箱体检查、附件安装、注油和整体密封性试验,但在通电过程中烧毁。
2.公司内部施工进度计划协调主要有哪几方面的工作?

题干: 某东北管道加压泵站扩建,新增两台离心式增压泵。两台增压泵安装属该扩建工程的机械设备安装分部工程。泵安装前,班组领取了安装垫铁,未检查仔细,将其用于泵的安装。隐蔽前,专检人员发现有三组垫铁的规格和精度不符合要求,责成施工组将此三组垫铁换为合格垫铁。在设备配管过程中,项目经理安排了4名持有压力管道手工电弧焊合格证的焊工(已中断焊接工作165天)充实到配管作业中,加快了管线配管进度。经过80天的努力,机组于12月中旬顺利完成单机试运行。单机试运行结束后,项目经理安排人员完成了卸压、卸荷、管线复位、润滑油清洁度检查、更换了润滑油过滤器滤芯、整理试运行记录。随后项目经理安排相关人员进行竣工资料整理。整理完的施工记录资料有:设计变更单、定位放线记录、工程分项使用功能检测记录。项目部对竣工资料进行了初审,认为资料需补充完善。
3.指出施工记录资料中的不完善部分。

题干: 某大型机床厂机电安装工程项目,通过招标投标,最终由某设备安装工程公司获得了中标,并签订了总承包合同,该设备安装工程公司与某机床生产企业签订了采购合同。总承包合约定总承包企业承担工程设备的采购任务,总承包企业在订立采购合同后,派人进驻机床生产企业进行监造。为了创造正常的施工条件和提高工程质量,该设备安装工程公司加强了该工程设备和材料的质量控制。
4.工程设备质量检验的方法一般有哪些?

题干: 某施工单位中标中型炼钢厂的连铸安装工程项目。施工单位及时组建了项目部,项目部在组织施工过程中有以下情况。情况一:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排风机安装工程、电气安装工程、自动化仪表安装工程等。情况二:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。情况三:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。情况四:施工合同按《质量管理条例》规定签订了在正常使用条件下的最低保修期限。该工程生产线在正常运行4年后,因设备故障;电气管线故障;给排水管网阀门漏水;中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。
5.该工程中设备安装、电气管线、给排水管道、供热和供冷系统的最低保修期限是多少?

6.(一)      某机电安装工程公司总承包一项大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。     问题(一)

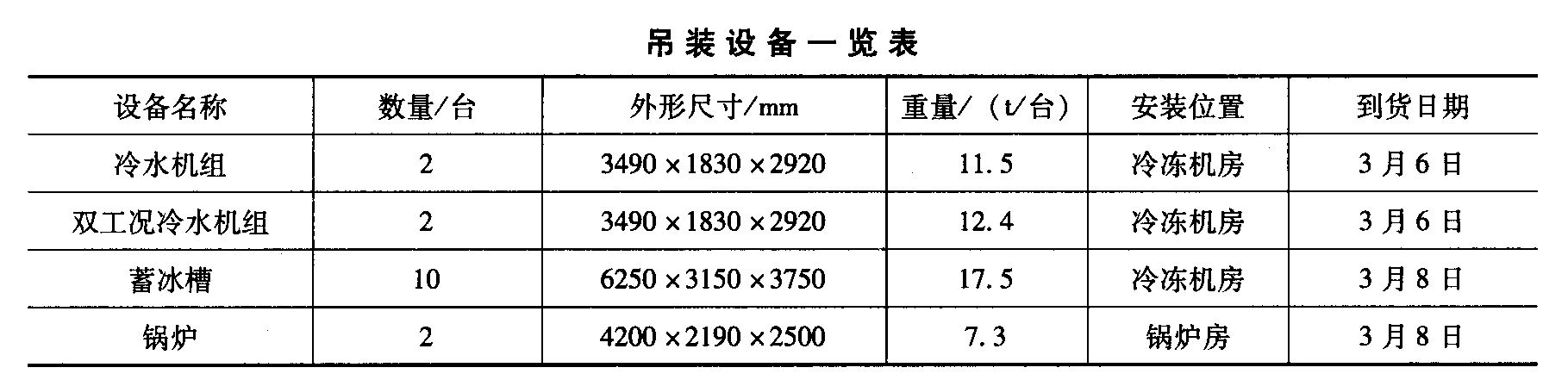

题干: 某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见下表)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制订了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000mm×4000mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。

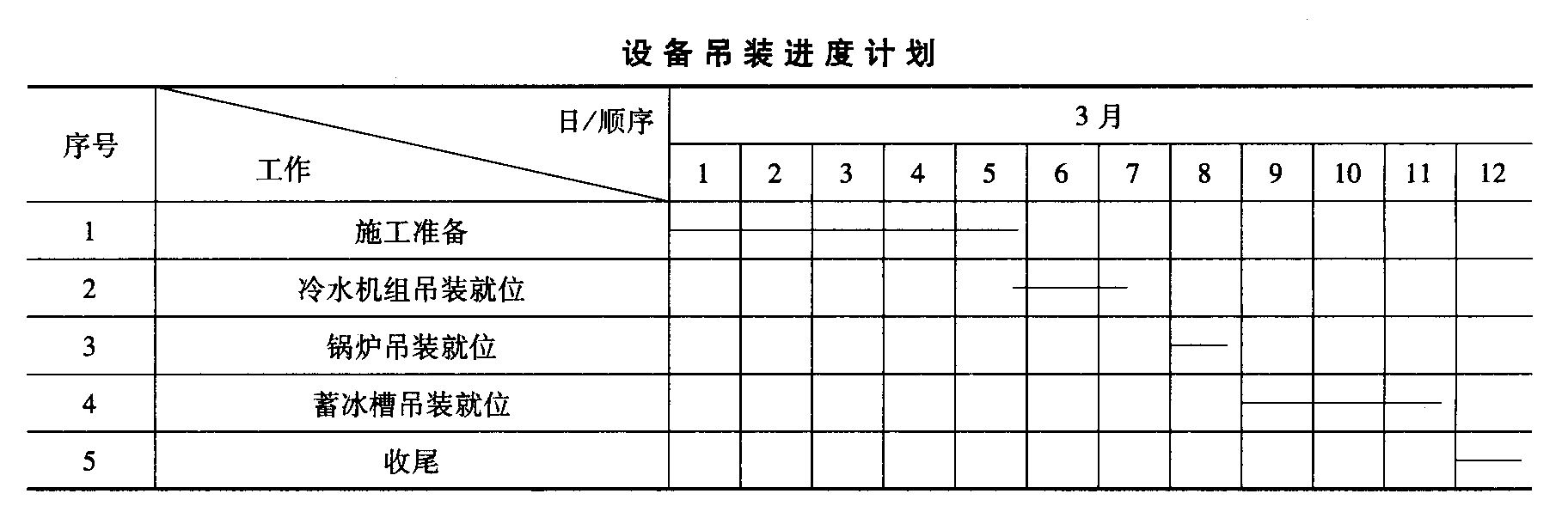

在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见下表)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。
7.起重机的站立位置的地基应如何处理?

8.      (三)      某水闸工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图7-1所示(时间单位:月),各项工作均匀速施工。     (三)

9.某空调工程,该工程采用集中式空调系统,风管系统设计工作压力为1600Pa。某工程公司承担了此空调工程的施工任务,在风管的制作与安装施工过程中,其部分具体的施工方法和过程如下:     (1) 风管穿过需要封闭的防火防爆楼板时,设置了1.2mm厚的钢板防护管;     (2) 风管在安装过程先安装支管,而后安装主干管;     (3) 采用了耐酸橡胶板制作输送温度高于70℃烟气的风管;     (4) 当支、吊架的混凝土养护强度达到设计强度的65%时,进行风管的承重安装;     (5) 风管系统安装完成后,经严密性检验合格,进行下道工序的施工。     风管安装完成后,经工程质量验收评定组织评定为合格。

10.     某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车式起重机各一台。200t、170t汽车式起重机吊索具重量均为2t。由于现场条件限制,两台起重机的最佳使用工况如表3-2。                                                两台起重机的最佳使用工况 汽车式起重机 吊车臂长/m 作业半径/m 额定负荷/t 200t 24.4 9 71 170t 22.7 7 75.5      注:如果用抬吊时,不均衡荷载系数取1.1。     项目技术负责人组织编制了吊装方案并经项目经理审核、批准。     问题:汽车式起重机吊车臂长/m作业半径/m额定负荷/t200t24.4971170t22.7775.5

题干: 某工厂业主从欧洲订购一批卧式离心泵及其附属装置系统,并与某安装公司签订了安装合同,业主在将设备运往施工现场的途中,适逢大雨,设备被雨水浸润。应业主要求,安装公司解体清洗了该批机泵,测量了轴颈的圆柱度、联轴节处轴的几何尺寸,对轮口环的径向跳动和轴向跳动、机械密封处的轴向跳动等参数,检查了各部件的配合间隙,重新组装了设备。为此安装公司增加费用人民币6万元。
为了追回耽误的时间,安装公司建议采用环氧灌浆料代替原设计灌浆料,经设计单位同意和业主确认,工期节省了14d,增加费用4万元。
此外,业主特批12万元赶工费,安装公司采取了有效赶工措施,按时完成了合同约定的任务。施工资料经监理工程师签字、试运行方案经业主批准后,安装公司着手进行泵的试运行。
在试运行中,一台离心泵振动超标,经查,原因是泵的进口过滤器被棉纱堵塞,业主认为监理单位和安装公司存在质量管理责任,对监理公司和安装公司分别处以3000元和5000元的罚款。安装公司以监理工程师检查合格并签字为由,提出异议,但被业主驳回。
11.安装公司对机泵进行的解体检查中,哪些属于形状精度检查?哪些属于位置精度检查?

题干: 某机电设备安装公司承包了一台带换热段的分离塔和附属容器、工艺管道的安装工程。合同约定,分离塔由安装公司制造或订货,建设单位提供制造图纸。由于该塔属压力容器,安装公司不具备压力容器制造和现场组焊资格,故向某具备资格的容器制造方订货。安装公司为了抢工期,未办理任何手续,在分离塔运抵现场卸车后,直接就吊装就位,并进行后续的配管工程。
在工程实施过程中,出现了以下事件:
事件一:在管道系统压力试验中,塔进、出口管道上的多个阀门发生泄漏。检查施工记录,该批由建设单位供货的阀门在安装前未进行试验。安装公司拆卸阀门并处理;后重新试压合格,工期比原计划延误6天。安装单位就工期延误造成的损失向建设单位索赔,遭到建设单位拒绝。
事件二:在联动试运行中,分离塔换热段管板与接管连接的多处焊缝泄露,试运行中止。安装单位对塔泄漏处进行了补焊处理后,再次启动试运行,而塔的原漏点泄漏更加严重,不得不再次停止试运行。分析事故原因,确定是由分离塔质量问题引起,但未查到分离塔的出厂质量证明文件和现场交接记录。由于分离塔待修停工,使该项目推迟竣工投产2个月。为此,建设单位要求安装单位承担质量责任并赔偿全部经济损失。
12.阀门安装前应由哪个单位进行何种试验?该管道使用的阀门试验的比例是多少?

13.某电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程 (B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,如下表所示               LCD生产线安装网络计划工作的逻辑关系及工作持续时间表 工作内容 工作代号 紧前工作 持续时间/天 进场施工准备 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15    A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。     LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。工作内容工作代号持续时间/天进场施工准备A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15

14.     某机电总承包公司通过投标承接一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。     总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:     如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理。     消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。     电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。     问题

题干: A机电工程公司总承包了一新建机械厂的通风与空调工程,总工期为6个月。主辅材料均由A机电公司供应。其中,分部分项工程量清单计价合计为536万元;措施项目清单计价合计60万元;其他项目清单计价合计15万元。取费费率为:规费费率4.85%; 税率3.56%。
合同规定,主材预付款为合同造价的30%,质量保证金为合同造价的5%,从每月进度工程款中扣回。
A公司经过测算,决定公司按照工程总造价的15%提取,剩余的为公司对项目的考核成本。公司与项目部签订的项目目标成本又降低了3%。
项目部经过测算,在目标成本的基础上人工费可以降低2.5%;材料费可以降低5%;机械费可以降低6%;其他直接费降低9%;间接费降低11%。
项目经理部编制的成本计划和前四个月实际完成工程造价以及当月发生的主材费见下表。项目部对成本进行了分解,并且抓住了成本控制的主要环节,很好地完成了公司下达的成本目标,并节余35万元。
15.A机电工程公司对项目部的考核成本是多少?与项目部签订的项目目标成本是多少?

16.     某起重运输设备安装工程项目,承包方为了满足施工要求,针对其专业技术要求编制了两个施工方案,施工方案编制完成后,组织了相关人员对其进行了技术经济分析和比较,经过对其进行技术经济分析和比较后,确定了其中一个施工方案为本工程项目的优选施工方案。     起重运输设备按合同规定的时间提前安装完毕,为了不影响建设单位对设备的性能试验,监理工程师要求施工总承包商尽快进行验收。     问题

17.(三)      某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险,针对这一情况,施工项目经理部对从事影响工程质量的所有人员进行了控制。     施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制订如下:     (1)机房通向井道的预留孔随时开通以方便施工。     (2)井道安装好导轨后放基准线进行配管配线。     (3)层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m。     (4)由制造厂组装完成经调试合格后加以封记的机电协调动作部件在施工时应拆封调整后安装。     (5)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试。     (6)电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。     问题(三)

18.某特种设备安装工程项目,业主与施工总承包企业签订了施工总承包合同。由于该施工总承包企业的施工设备不能到位,便将某专业性很强的非主体、非关键工程分包给具有相应资质条件的专业承包企业,并签订了专业承包合同。专业承包企业将钢筋、混凝土、脚手架、模板作业又分包给某劳务分包企业,并签订了劳务分包合同。     在大批量采购时,施工总承包企业为了选择一家合格的物资供应商而采用“询价—报价”方式,从而选择了一家供应商,双方签订了物资采购合同。某次物资供应商提供的物资规格不符合合同规定,双方发生争执。

19.     某管道安装工程项目,有A、B、C三家潜在投标人,A投标人近期施工任务已经饱和,但企业考虑到该管道工程项目的利润丰厚,为了使企业增效,决定投标。B投标人投标时在确定了总价的前提下,适当调整了各分项工程的报价,使得该报价既不影响总报价又可在中标后获得较好的经济效益。C投标人在投标决策时,结合自身技术实力、经济实力、管理实力和业绩信誉实力综合考虑了影响该工程项目投标决策的客观因素后决定放弃投标。     问题

20.(四)      某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划如下图所示,该计划满足合同工期100d的要求。     在上述施工进度计划中,由于工作E和工作G共用一个塔式起重机(塔式起重机原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。     在施工过程中,由于业主要求变更设计图样,使工作B停工10d(其他工作持续时间不          变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。     承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:     (一)调整方案:将工作J的持续时间压缩5d。     (二)费用补偿要求:     (1)工作J压缩5d,增加赶工费25 000元。     (2)塔式起重机闲置15d补偿:600元/d(塔式起重机租赁费)×15d=9000元。     (3)由于工作B停工10d造成其他有关机械闲置、人员窝工等综合损失45 000元。     问题(四)

题干: 某火灾报警及联动控制系统工程项目,某专业工程公司通过投标获得了该项目的施工任务,该公司在施工前根据施工总平面设计编制了施工方案和施工进度计划。接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责令有关人员对施工总平面图设计进行了优化。
该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统装置进行了试运转。
21.设备试运转的目的是什么?

22.某35kV电气装置工程项目,施工项目经理部为了保证施工项目按期完成,使资源配置尽量达到合理和最大限度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。     施工过程中的部分施工工序和要点如下。     (1) 坚持先交接试验后通电运行、先接电启动后模拟动作的基本原则。     (2) 在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。     (3) 在做电气交接试验时,低压电气部分主要是做继电保护试验。     (4) 在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。     (5) 所有电气试运行时必须在空载状态下进行。     (6) 电气设备安装技术人员应配合土建工程进行预留和预埋工作

23.     某电气安装工程项目,业主与某电力工程公司签订了工程项目总承包合同,该工程项目的变压器采用自耦式变压器(容量为800kVA),电动机采用三相异步电动机。     该工程项目的设计单位对变压器的采购编制了采购计划,经业主批准后.由项目经理进行采购。工程监理单位负责对变电压检验的组织工作。变压器运抵施工现场后,进行了开箱验收,经验收合格后,按吊装、吊芯检查、就位、试验、干燥的程序和要求进行安装。变压器安装完毕后,进行了绝缘油的击穿电压试验和交流耐压试验。绝缘油在试验时,温度一直保持在40℃左右,且在清洗注油后即开始加电压试验;变压器安装完成后静止5h开始进行交流耐压试验。     三相异步电动机在检查过程中经电气试验发现质量可疑。     问题

24.A安装公司承包了某6层商业中心的空调工程,工程内容为空调工程的施工图深化设计、设备材料采购和安装施工。合同规定热泵机组采用国外品牌,工程结算采用工程量清单综合单价计价,工期3个月。合同订立后,A公司编制了空调工程的施工组织设计,热泵机组采用汽车吊吊装,该吊装工作分包给B安装公司。B公司依据空调工程的施工组织设计和国家规范标准编制了热泵机组的吊装方案。工程开工后,因业主装饰设计变更,致使空调工程施工图修改,工程停工数天,影响了计划工期,同时也增加了工程量和新的项目。 问题 1.B公司编制热泵机组吊装方案的依据是否完整?如不完整请补充。 2.A公司可采取哪些措施来弥补因装饰工程设计变更造成的工期损失? 3.B公司在热泵机组的吊装中主要的直接成本是什么?应采取何种措施来控制直接成本? 4.由于装饰工程设计变更增加的新项目,在结算时A公司向业主索赔费用应按照什么方法确定?

25.某机械设备安装工程项目,该工程的分包商在施工过程中,由于操作人员未按操作规程操作机械设备,发生了意外伤亡事故,伤亡事故发生后,项目承包商立即启动了“安全生产事故应急救援预案”,总包和分包单位根据预案的组织分工立即开始了工作。伤亡事故发生时的应急措施包括哪些?

26.(二)      A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1-1)。          A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。     经修改重编网络图,A公司最后中标。     施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。     问题(二)
