一、建造师案例题

1.        (二)     某工程项目施工合同于2007年12月签订,约定的合同工期为20个月,2008年1月开始正式施工。施工单位按合同工期要求编制了混凝土结构工程施工进度时标网络计划(如图1-1所示),并经专业监理工程师审核批准。     该项目的各项工作均按最早开始时间安排,且各工作每月所完成的工程量相等。各工作计划工程量和实际工程量如表1-1所示。工作D、E、F的实际工作持续时间与计划工作持续时间相同。          表1-1   各工作计划工程量和实际工程量 工作 A B C D E F G H 计划工程量(m3) 8600 9000 5400 10000 5200 6200 1000 3600 实际工程量(m3) 8600 9000 5400 9200 5000 5800 1000 5000 合同约定,混凝土结构工程综合单价为1000元/m3,按月结算。结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表1-2所示。表1-2 各月的混凝土结构工程价格指数 时间 2007年12月 2008年1月 2008年2月 2008年3月 2008年4月 2008年5月 2008年6月 2008年7月 2008年8月 2008年9月 混凝土结构工程价格指数(%) 100 115 105 110 115 110 110 120 110 110      施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟1个月,并由于工作H工程量的增加使该工作持续时间延长了1个月。     [问题]工作ABCDEFGH计划工程量(m3)860090005400100005200620010003600实际工程量(m3)86009000540092005000580010005000时间2007年12月2008年1月2008年2月2008年3月2008年4月2008年5月2008年6月2008年7月2008年8月2008年9月混凝土结构工程价格指数(%)100115105110115110110120110110

2.某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。

3.(一)      某机电安装工程公司总承包一项大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。     问题(一)

题干: 某电气安装工程项目,业主与某电力工程公司签订了工程项目总承包合同,该工程项目的变压器采用自耦式变压器(容量为800kVA),电动机采用三相异步电动机。
该工程项目的设计单位对变压器的采购编制了采购计划,经业主批准后,由项目经理进行采购。工程监理单位负责对变压器检验的组织工作。变压器运抵施工现场后,进行了开箱验收,经验收合格后,按吊装、吊芯检查、就位、试验、干燥的程序和要求进行安装。变压器安装完毕后,进行了绝缘油的击穿电压试验和交流耐压试验。绝缘油在试验时,温度一直保持在40摄氏度左右,且在清洗注油后即开始加电压试验,变压器安装完成后静止5h再开始进行交流耐压试验。
三相异步电动机在检查过程中经电气试验发现质量可疑。
4.在三相异步电动机经电气试验发现质量可疑时,应该如何进行进一步检查?

题干: 某35KV电气装置工程项目,施工项目经理部为了保证施工项目按期完成,使资源配置尽量达到合理和最大程度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。在施工过程中的部分施工工序和要点如下:(1)坚持先交接试验后通电运行,先接电启动后模拟动作的原则进行。(2)在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。(3)在做电气交接试验时,低压电气部分主要是做继电保护试验。(4)在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。(5)所有电气试运行时必须在空载状态下进行。(6)电气设备安装技术人员应配合土建工程进行预留和预埋工作。
5.采用横道图编制机电安装工程施工进度计划有何优点?

6.(一)      某机电安装工程公司总承包一项大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。     问题(一)

题干: 某机械设备安装工程项目,业主拟通过招标确定施工承包商,业主经过资格预审确定了A、B、C、D、E、F6家投标人作为潜在投标人,这6家潜在投标人在投标时出现以下情况:A投标人在编制投标文件时主要依据设计图纸、工程量表、其他投标人的投标书、有关法律法规等。B投标人在编制投标文件时,首先确定了上级企业管理费及工程风险和利润,接着开始计算工料及单价。C投标在编制施工方案时,主要从工程量要求、技术要求、施工设备要求、施工利润要求、质量要求等5个方面综合考虑。D投标人的投标文件按照招标文件的各项要求编制后,另外附加了工期需延长10 d的条件。E投标人在投标截止时间前递交了一份补充文件,提高了投标报价。F投标人的投标组织机构由本单位的经营管理人员和专业技术人员组成。
7.E投标人递交的补充文件是否有效?

8.     某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,承包商工期每提前1天获奖励2000元,每拖后1天支付违约金3000元。承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。          在实际施工过程中发生了如下事件:     事件1:业主未能按时提供全部施工场地,使A、B两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。工作C未受影响。     事件2:在工作D施工时,主要施工设备出现故障,停工检修2天,造成窝工20个工日。     事件3:在工作E施工时,由于业主提供的主要材料不合格,造成返工,拆除用工30个工日,机械设备闲置3个台班,闲置台班单价为300元,材料费损失2万元,因拆除重新施工使作业时间延长3天。     事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。     问题:

9.某特种设备安装工程项目,业主与施工总承包企业签订了施工总承包合同,由于该施工总承包企业的施工设备不能到位,便将某专业性很强的非主体、非关键工程分包给具有相应资质条件的专业承包企业,并签订了专业承包合同,专业承包企业将钢筋、混凝土、脚手架、模板作业又分包给某劳务分包企业,并签订了劳务分包合同。施工总承包企业为了选择一家合格的物资供应商,在大批量采购时采用“询价一报价”方式选择了一家供应商,双方签订了物资采购合同;某次物资供应商提供的物资规格不符合合同规定,双方发生争执。 问题 1.根据《建筑业企业资质管理规定》,建筑业企业资质分为哪些序列? 2.该工程项目中的专业承包合同是否有效? 3.专业承包企业是否可将钢筋、混凝土、脚手架、模板作业分包给劳务分包企业?该劳务分包合同双方当事人是谁?劳务、分包合同的签订原则有哪些? 4.施工总承包企业选择物资供应商的方式是否妥当?如不妥,应采取什么方式来选择? 5.供方提供的物资规格不符合合同规定时需求方应如何处理?

10.(四)      某机电安装工程项目,业主通过公开招标方式选择了某机电安装企业,双方签订了机电安装工程施工总承包合同,施工总承包企业又选择了一家劳务分包企业,将某分部工程的劳务作业分包给该劳务分包企业。在施工过程中发生如下事件:     事件1:由于业主供应的工程材料延误,使劳务分包企业停工待料,劳务分包企业直接向业主提出延长工期的要求。     事件2:施工过程中,业主要求增加工程量,经项目经理同意后,双方签订变更合同。     事件3:某分项工程,监理工程师指令变更合同,因此变更涉及到工程价格的变化,机电安装企业在变更后的第20天向监理工程师提出变更价格的报告。     事件4:该机电安装企业为了预防合同风险,向当地保险公司投保了工程一切险。     问题(四)

11.      (二)      某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。     [问题](二)

题干: 某机电安装工程项目,业主通过公开招标方式选择了某机电安装企业,双方签订了机电安装工程施工总承包合同,施工总承包企业又选择了一家劳务分包企业,将某分部工程的劳务作业分包给该劳务分包企业。在施工过程中发生如下事件:事件一:由于业主供应的工程材料延误,使劳务分包企业停工待料,劳务分包企业直接向业主提出延长工期的要求。事件二:施工过程中,业主要求增加工程量,经项目经理同意后,双方签订变更合同。事件三:某分项工程,监理工程师指令变更合同,因此变更涉及到工程价款的变化,机电安装企业在变更后的第20天向监理工程师提出变更价款的报告。事件四:该机电安装企业为了预防合同风险,向当地保险公司投保了工程一切险。
12.事件一中,劳务分包企业是否可以向业主提出工期延长的要求?说明原因。

13.某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划,如下图所示,该计划满足合同工期100天的要求。                                             施工进度计划图     在上述施工进度计划中,由于工作E和工作G共用一台塔吊(塔吊原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔吊)。     在施工过程中,由于业主要求变更设计图纸,使工作B停工10天(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。     承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下。     1.调整方案:将工作J的持续时间压缩5天。     2.费用补偿要求如下。     (1) 工作J压缩5天,增加赶工费25000元。     (2) 塔吊闲置15天补偿:600元/天(塔吊租赁费)×15天=9000元。     (3) 由于工作B停工10天造成其他有关机械闲置、人员窝工等综合损失45000元。

14.某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。

15.某啤酒生产线设备安装工程项目。施工项目经理部在各工程正式施工开始前,对各项准备工作及影响质量的各因素和有关方面进行了质量控制。     施工项目经理部为了确保工程项目质量符合设计意图和国家规范、标准的要求,采用 PDCA循环方法对该工程进行质量控制。     以下是该施工项目经理部在质量控制过程中的部分具体方法:     (1) 确定质量总目标并分解成分目标;     (2) 绘制竣工图;     (3) 对工程进场材料进行检验;     (4) 进行联动调试和试运转;     (5) 检查竣工资料文件;     (6) 编制施工组织总设计;     (7) 参加设计技术交底;     (8) 对施工工艺、方法、工序进行质量监督。

题干: 某机电安装工程公司总承包一项大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。
管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。
地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。
该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。
为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。
16.项目部可否自行采购水泵?若自行采购应履行何种程序?

题干: 某机电安装公司在南方某市承包了一个油库改造项目。工程范围包括新增2个3000立方米储油罐,对原有部分输油管道进行改造。其中有一种管材该公司没有焊接过,也没有进行过类似材质的管道焊接。整个改造工程6月30日开工,工期120d。中间只允许罐区日常工作停工5d,才能完成管线的连接,该工程附近有一居民小区。
新建储油罐与原轻质储油罐的最近距离8m,采用气顶法施工,设计要求丁字形焊缝100%射线探伤,其余焊缝为5%;试验合格后,内部用轻质油彻底清洗。
项目部在开工前制定了预控方案,并采取了措施,进行了技术交底和安全交底。但在吊装壁板时产生了较大的变形。
17.指出本工程有哪些危险源?针对紧急状态,应制定哪些具体预防措施?

题干: 某火灾报警及联动控制系统工程项目,某专业工程公司通过投标获得了该项目的施工任务,该公司在施工前根据施工总平面设计编制了施工方案和施工进度计划。接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责令有关人员对施工总平面图设计进行了优化。
该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统装置进行了试运转。
18.设备试运转包括哪些具体的试运转?

19.某电气安装工程项目,业主与某电力工程公司签订了工程项目总承包合同,该工程项目的变压器采用自耦式变压器(容量为800 kVA),电机采用三相异步电动机。该工程项目的设计单位对变压器的采购编制了采购计划,经业主批准后,由项目经理进行采购。工程监理单位负责对变电压检验的组织工作。变压器运抵施工现场后,进行了开箱验收,经验收合格后,按吊装、吊芯检查、就位、试验、干燥的程序和要求进行安装。变压器安装完毕后,进行了绝缘油的击穿电压试验和交流耐压试验。绝缘油在试验时,温度一直保持在40qC左右,且在清洗注油后即开始加电压试验;变压器安装完成后静止5小时开始进行交流耐压试验。三相异步电动机在检查过程中经电气试验发现质量可疑。 问题 1. 变压器按照绕组数目可分为哪几类?该变压器是否应吊芯检查?说明理由。 2. 简述三相异步电动机的工作原理。 3. 判断该工程项目的变压器的采购、检验、安装、试验过程中有何不妥之处,并改正。 4. 该工程项目经理部在设备采购阶段的主要任务有哪些? 5. 机电设备工程项目设备检验的工作内容包括哪些? 6. 在三相异步电动机经电气试验发现质量可疑时,应该如何进行进一步检查?

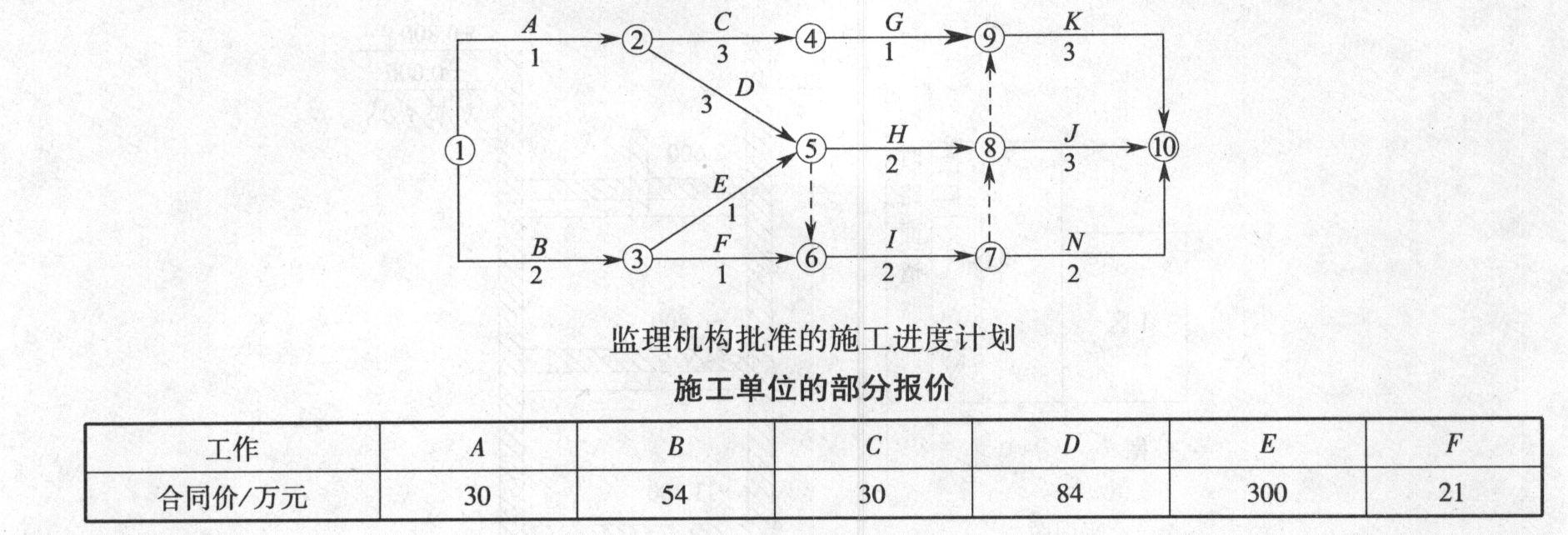

20.某机电工程项目,合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如下图所示(时间单位:月),各项工作均按照最早时间安排且匀速施工,施工单位的部分报价如下表所示。施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。工程于2005年3月1日开工,施工中发生了如下事件。 事件1:建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的费用。 事件2:现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位负有推荐的责任,应分担检测的费用。 事件3:K工作施工中,施工单位以按设计文件建议的施工工艺难以施工为由,向建设单位书面提出了工程变更的请求。 问题 1.该施工进度计划中有几条关键线路?请指出。 2.开工后3个月施工单位应获得的工程款是多少? 3.工程预付款是多少?预付款从何时开始扣回?开工3个月后,总监理工程师每个月签证的工程款是多少? 4.分别分析事件1和事件2中,施工单位提出的费用要求是否合理?说明理由。 5.事件3中,施工单位提出的变更程序是否妥当?说明理由。

21.     某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行吏底,然后由分包单位组织施工。     问题

题干: 某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图。设备布置和设计要求是:(1)-2.600层I区安装冷却塔及其水池。(2)-6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵。(3)-11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组。(4)动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施。(5)每种设备均有多台,设备布置紧凑,周界通道有限。安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40t),吊运至设备所在平面层,经水平拖运才能就位。
22.简要说明动力中心设备单机试运转需具备的基本条件。

题干: 某机电安装工程项目,在防腐管道施工过程中,根据施工工艺安排,在管道焊接时,项目经理部根据施工现场的实际情况,本着尽可能选择优质低耗,劳动强度低的焊接方法,决定采用电弧焊。然而,在焊接施工过程中,不慎将未焊接的管道掉落,造成了部分施工机械损坏,并有1人受重伤,事故发生后,项目经理部针对本次事故,认真分析原因,总结经验教训,预防事故再次发生。
23.机电安装工程施工中常用的焊接方法有哪些?

24.某大型机床厂机电安装工程项目,通过招标投标,最终由某设备安装工程公司中标,并签订了总承包合同。该设备安装工程公司与某机床生产企业签订了采购合同。     总承包合同中约定总承包企业承担工程设备的采购任务,总承包企业在订立采购合同后,派人进驻机床生产企业进行监造。     为了创造正常的施工条件和提高工程质量,该设备安装工程公司加强了该工程设备和材料的质量控制。

题干: 某特种设备安装工程项目,业主与施工总承包企业签订了施工总承包合同,由于该施工总承包企业的施工设备不能到位,便将某专业性很强的非主体、非关键工程分包给具有相应资质条件的专业承包企业,并签订了专业承包合同,专业承包企业将钢筋、混凝土、脚手架、模板作业又分包给某劳务分包企业,并签订了劳务分包合同。施工总承包企业为了选择一家合格的物资供应商在大批量采购时采用“询价—报价”方式选择了一家供应商,双方签订了物资采购合同;某次物资供应商提供的物资规格不符合合同规定,双方发生争执。
25.根据《建筑业企业资质管理规定》,建筑业企业资质分为哪些序列?

题干: 某机电安装工程合同在履行过程中,业主要求施工承包单位加速施工,施工承包单位在监理工程师发出加速施工指令后的第30天向监理工程师发出索赔意向通知。随后,施工承包单位又向监理工程师提示了补偿经济损失的索赔报告及有关资料。索赔报告中详细准确地计算了损失金额及时间,并证明了客观事实与损失之间的因果关系。
26.背景材料中,施工承包单位提交的索赔报告的内容是否全面?如不全面,请补充。

27.(一)      某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。     问题(一)

28.(三)      某管道安装工程项目,该管道工程属于超高层建筑管道工程,由于施工项目经理部严格执行超高层建筑管道施工的技术要点,使得工程进展非常顺利,施工质量达到各项要求。     管道安装完毕后,对其进行了系统试验,试验时的有关实施过程如下:     (1)采用闪点为40℃的可燃液体介质对管道进行液压试验。     (2)在进行液压试验时其环境温度为20℃。     (3)在进行气压试验时,承受内压钢管的试验压力为设计压力的2.15倍。     (4)泄漏性试验合格后进行真空度试验。     问题(三)

29.     某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行吏底,然后由分包单位组织施工。     问题

题干: 某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工业管道和电气仪表安装等。工程开工前,施工单位按合同的约定向建设单位提交了施工进度计划,如下图:
上述施工进度计划,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其他工作不使用塔机。经建设单位审核确认。施工单位按照该施工进度计划进场组织施工。
在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10天(其他工作持续时间不变)。建设单位及时向施工单位发出通知,要求施工单位塔机按原计划进场,调整进度计划,保证该项目按原计划工期完工。
施工单位采取措施使工艺设备调整工作的持续时间压缩3天,得到建设单位同意。
30.按节点代号表示施工进度计划的关键线路,该计划的总工期是多少?

31.                                                                              (一)     根据《水利水电土建工程施工合同条件》(G1-2000-0208),发包人与承包人签订重力坝第Ⅱ标段混凝土浇筑工程施工合同。合同有如下约定。     (1) 合同中混凝土工程量为20万米,单价为300元/m,合同工期10个月。     (2) 工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。     (3) 保留金从开工后第1个月起按当月工程进度款的5%逐月扣留;     (4) 当实际完成工程量超过合同工程量的15%时,对超过部分进行调价,调价系数为0.9。施工期各月计划工程量和实际完成工程量如表8-1所示(单位:万米)。     表8-1 施工期各月计划工程量和实际完成工程量表 时间(月) 1 2 3 4 5 6 7 8 9 10 计划工程量 1.5 1.5 2.0 2.0 2.0 3.0 3.0 2.0 2.0 1.0 实际完成工程量 1.5 1.5 2.5 2.5 3.0 3.5 3.5 3.0 2.0 1.0      [问题]时间(月)12345678910计划工程量1.51.52.02.02.03.03.02.02.01.0实际完成工程量1.51.52.52.53.03.53.53.02.01.0

32.      (三)      某水利枢纽加固改造工程包括以下工程项目:     (1) 浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m;     (2) 新建深孔节制闸。主要内容包括:闸室、公路桥、新挖上、下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右);     (3) 新建一座船闸。主要内容包括:闸室、公路桥、新挖上、下游航道等;     (4) 上、下游围堰填筑;     (5) 上、下游围堰拆除。     按工程施工需要,枢纽加固改造工程布置有混凝土拌和系统、钢筋加工厂、木工加工厂、预制构件厂、机修车间、地磅房、油料库、生活区、停车场等。枢纽布置示意图如图8-1所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌和系统、地磅房、油料库、生活区、预制构件厂)代号。有关施工基本要求如下。     (1) 施工导流采用深孔闸与浅孔闸互为导流。深孔闸在浅孔闸施工期内能满足非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月。     (2) 在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢纽工程的县级公路的线路为A→B→H→F→G。     (3) 工程2004年3月开工,2005年12月底完工,合同工期22个月。     (4) 2005年汛期枢纽工程基本具备设计排洪条件。          [问题](三)

33.某工业厂房的动力站安装工程。该工程的总承包商项目经理部坚持“安全第一、预防为主”方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施,并做了交底。

题干: 某机电设备安装公司承担了理工大学建筑面积为20000平方米的图书馆工程的通风空调系统施工任务。该工程共有六个集中式全空气空调系统,空调风系统设计工作压力为600Pa。空气处理机组均采用带送风机段的组合式空调机,由安装公司采购并组成项目部承担安装任务。风管系统安装完毕后,严密性试验采用漏光法检测合格。当施工进入空调系统调试阶段时,系统出现三个问题:
(1)空气处理机组运转时晃动。
(2)系统调试中在风管所有阀门全开情况下,实测送人空调区风量小于设计风量且相差较大,而该系统风机出口风量实测值符合设计要求。
(3)空气处理机组冷却水进出管路上的阀门有滴水,经检查这两个阀门未保冷但无漏水。
针对上述问题,施工单位采取了整改措施后才使系统调试合格。空调系统调试完成后,按施工质量验收程序进行了施工质量验收工作。
34.解决阀门滴水问题的措施有哪些?

35.某机电安装工程公司承担了一机电工程项目的安装任务,合同工期为120天,合同价款为300 万元。     该安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织设计。该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部分项工程施工组织设计。在施工组织总设计的编制中,项目经理部在编制完成资源需求量计划后,确定了施工总进度计划,在施工总进度计划明确后,拟订具体的施工方案。     该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的控制管理措施,在具体的施工成本管理中实施了以下措施:     (1)加强施工调度;     (2)编制安全使用计划,确定施工成本管理目标;     (3)采用先进的施工技术;     (4)提出风险应对策略。
