2025年04月13日一级建造师建筑工程建造师案例题15

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

1.某项目有四幢房屋的抹灰工程,每幢房屋作为一个施工段,施工过程划分为顶棚抹灰、墙面抹灰和楼面抹灰,在各幢房屋的持续时间分别为2天、4天、4天。 问题 (1)如果该工程的资源供应能够满足要求,为加快施工进度,该工程可按何种流水施工方式组织施工?试计算该种流水施工组织方式的工期。 (2)如果工期允许,该工程可按何种方式组织流水施工?试计算该种流水施工组织方式的工期。

2.某建设项目地处闹市区,场地狭小。工程总建筑面积30 000 平方米,其中地上建筑面积为25 000 平方米,地下室建筑面积为5 000 平方米,大楼分为裙楼和主楼,其中主楼28层,裙楼5层,地下2层,主楼高度84 m,裙楼高度24m,全现浇钢筋混凝土框架一剪力墙结构。基础形式为筏形基础,基坑深度15 m,地下水位-8 m,属于层间滞水。基坑东、北两面距离建筑围墙2m,西、南两面距离交通主干道9m。施工技术方案讨论时,项目经理认为该项目的主要施工方案如下。首先在高处作业区域划出禁区,并设置围栏、建筑物的出入口,搭设长6m、宽度等于出入口净宽的防护棚,棚顶满铺5 cm厚的脚手板。土方施工时,先进行土方开挖。土方开挖采用机械一次挖至槽底标高,再进行基坑支护,基坑支护采用土钉墙支护,最后进行降水。钢筋工程:直径12 mm以上受力钢筋,采用剥肋滚压直螺纹连接。脚手架工程:外脚手架采用敞开式双排钢管脚手架搭设从地到顶,考虑到脚手架的强度和稳定性要求,搭设脚手架时,要先搭设立杆、纵向水平杆和横向水平杆,然后在外侧立面脚手架的两端各设置一道剪力撑,并由底至顶连续设置。为了减少投入,5层裙房以下结构完工拆除外脚手架后,周边不设围护。对模板工程可能造成质量问题的原因进行分析,针对原因制定了对策和措施进行预控,将模板分项工程的质量控制点设置为:模板强度及稳定、预埋件位置、模板位置尺寸、模板内部清理及湿润情况等。施工方案确定后,项目经理让专业技术人员编制好技术交底书后提交建设单位,经建设单位工程负责人审查后正式实施。 问题 (1)本项目中,出入口处防护棚的搭设是否符合要求? (2)本项目的土方开挖方案和基坑支护方案是否合理?为什么? (3)该项目基坑先开挖后降水的方案是否合理?为什么? (4)该项目钢筋方案的选择是否合理?为什么? (5)该项目脚手架方案是否合理?为什么? (6)该项目主体结构5层以下周边不设围护结构方案是否合理?说明理由。 (7)项目经理对模板分项工程的质量控制点的设置是否妥当?质量控制点的设置应主要考虑哪些内容? (8)关于本工程技术交底的做法有哪些不妥之处?请逐一指出并改正。

3.电焊工杨某,在海龙大厦工程负责焊接一个生活用水水箱。在水箱焊接基本完成后下班,项目生产经理为抢工期急于安排一名油漆工加班,将水箱焊好部位刷上油 漆,第二天在油漆未干的情况下又安排焊工将为完成的部位进行收尾,由于通风不好,油漆未干透,刚一打火“轰”的一声,水箱油漆发生着火,焊工当场被烧伤。 简述灭火器的设置有哪些具体要求。

4.某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示。 在工程施工中发生以下事件: 事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。 事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。 事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。 针对本案例所述的各事件,施工总承包单位是否可以提出工期索赔?分别说明理由。

题干: 某工程设计为大放脚基础加地连梁,中心设计有局部下沉广场,拟采用大放坡开挖。该工程北侧原为山坡地,需将山脚整体开挖,设计有4.5m高的永久性石砌体护坡。

基础土方开挖完毕,突遇多年一遇大暴雨,山坡永久性开挖处刚刚喷射完成的锚喷护面遭雨水冲刷后局部塌方。经调查处理,拟采用石砌挡墙护面,挡土墙设计未给出泄水孔设计,施工单位对泄水孔的处理与监理单位存在很大争议。

下沉广场基坑全部泡水,抽水20个小时才得以清排干净。

过后,下沉广场土方回填后施工台阶及广场地面,半年后出现大量的沉降和开裂,经调查认为是原基坑底及肥槽回填土夯实密实度达不到设计要求,土体自身变形过大,强度和稳定性严重不够所致。

该工程事故频出,业主要求进行事故原因分析和处理,并追究责任单位相应责任。
5.本案例中,挡土墙的泄水孔处应如何施工?

题干: 某施工单位承包工程项目,甲乙双方签订的关于工程价款的合同内容有:

(1)建筑安装工程造价780万元,建筑材料及设备费占施工产值的比重为50%。

(2)工程预付款为建筑安装工程造价的10%。工程施工后,工程预付款从未施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每次结算工程款中按材料和设备占施工产值的比重抵扣工程预付款,竣工前全部扣清。

(3)工程进度款逐月计算。

(4)工程保修金为建筑安装工程造价的5%,竣工结算后一次扣留。

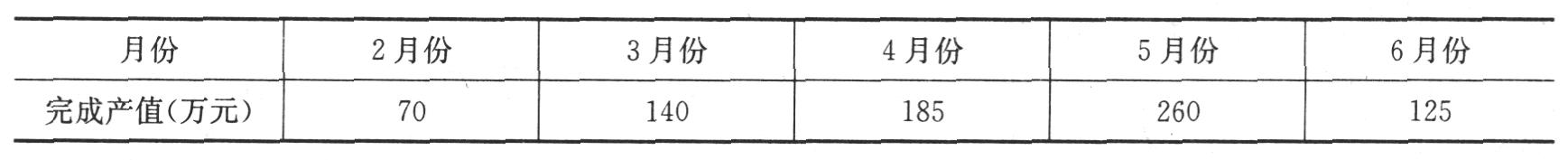

6.工程各月完成产值如下: 该工程2~5月每月拨付工程款为多少?累计工程款为多少?

题干: 某承包商按照《建筑施工安全检查标准》(JGJ59-1999)对某建筑安装工程进行安全检查,具体检查情况如:
1.该工程《安全管理检查评分表》、《文明施工检查评分表》、《基坑支护与模板工程安全检查评分表》、《“三宝”、“四日”防护检查评分表》、《物料提升机与外用电梯检查评分表》、《起重吊装安全检查评分表》、《施工机具检查评分表》的实得分分别为78分、80分、84分、82分、86分、85分、88分。
2.该工程使用了多种脚手架,落地式脚手架实得分为90分,悬挑式脚手架实得分为86分。
3.该工程使用了多台塔式起重机,塔式起重机甲实得分为86分,塔式起重机乙实得分为88分。
4.《施工用电检查评分表》中“外电防护”这一保证项目缺项(该项应得分值为20分,保证项目总分为60分),其他各项检查实得分为68分。
7.该建筑工程安全检查各分表得分换算到总表是多少?该工程总计得分是多少?在“外电防护”缺项的情况下,如果其他“保证项目”检查实得分合计为20分(应得分值为40分),该分项检查表是否能得分?建筑施工安全检查评分汇总表见下表。

题干: 某18层办公楼,建筑面积32 000平方米,总高度71m,钢筋混凝土框架一剪力墙结构,脚手架采用悬挑钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具,2006年11月9日在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。
经事故调查发现:
1.作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔式起重机,钢管没有捆扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。
2.专职安全员在事故发生时不在现场。
3.作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交代了施工方案中的安全管理要求。
8.针对现场伤亡事故,项目经理应采取哪些应急措施?

9.某综合楼,现浇混凝土框架-剪力墙结构,地上18层,地下2层,建筑物檐高60.16m,建筑面积60000平方米。屋面卷材防水工程施工后,在女儿墙、屋面及房根部和出屋面管道处、排水口处出现了渗漏现象。 简述工项目质量控制的过程。

10.某工程项目总承包单位上报了如下施工进度计划网络图(时间单位:月).并经总监理工程师和业主确认。 经仔细研究后,拟进行如下调整: 调整1:将D工作施工时间延长了2个月 调整2:将H工作施工时间缩减至7个月。 再经过调整2后,找出其所有关键线路,并列式计算工作C、工作E的总时差、自由时差,以及最终总工期。

11.某18层办公楼,建筑面积32 000平方米,总高度71m,钢筋混凝土框架一剪力墙结构,脚手架采用悬挑钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具,2006年11月9日在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。经事故调查发现:1.作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔式起重机,钢管没有捆扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。2.专职安全员在事故发生时不在现场。3.作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交代了施工方案中的安全管理要求。指出该项目安全技术交底工作存在的问题。

题干: 某社区活动中心工程,2层框架结构,无地下室,总建筑面积2417平方米,层高均为4.5m,由于地质条件比较好,设计为放大基础加地连梁,房心回填土后夯实,再做首层地面。

在一层顶梁板施工时,钢筋制作安装、模板支设完毕,开始浇筑混凝土。当混凝土浇筑约1/4时,突遇特大暴雨,混凝土浇筑暂停,留置施工缝;待天气好转后,进行剩余混凝土浇筑。

该层模板拆除后,发现整层楼板下陷,第一次浇筑的1/4部分混凝土出现开裂。经调查,大雨时雨水浸湿一层地面夯实土层,致使模板底支架基础全部下沉,导致刚浇筑的混凝土发生开裂、楼板下陷。
12.关于施工缝的留置位置,相关规范如何规定?

13.某建设单位建设了一栋商品住宅,该项工程于2011年3月10日经竣工验收合格,同时该建设单位另有一临时性房屋建筑工程,于2011年4月5日竣工验收合格。建设单位在2011年3月26日向工程所在地县级以上地方人民政府建设行政主管部门提交了工程竣工验收报告、工程竣工验收备案表、法律行政法规规定应当由规划、公安消防、环保等部门出具的认可文件及准许使用文件、施工单位签署的工程质量保修书,申请对商品住宅进行备案登记。对此项工程的备案登记情况,备案机关可以如何进行处罚?是否应要求建设单位补充提交文件?

14.某商场装修多间门面,计划进度与实际进度见表1所示,图中粗实线表示计划进度(进度线上方的数据为每周拟完工作的计划成本),粗虚线表示实际进度(进度线上方的数据为每周实际发生成本),假定各分项工程每周计划与实际进度匀速进行,且各分项工程实际完成工程量与计划完成工程量相等。 计算出第4周的累积BCWP,BCWS和ACWP;

题干: 某工程建筑公司承包的技术中心办公大楼,工程位于城市中心交通要道部位,工程总建筑面积40000平方米,地上18层,地下2层,框架-剪力墙结构。工程因场地小,施工现场的平面布置侧重点应对生产临建、主材加工、制作和堆放场地方面。施工现场围挡按该公司文明施工管理体系进行设置临时道路、水电管网、消防设施、办公、生活、生产用临时设施按施工总平面图设计布置在安全方面,现场出入口、楼梯口等设有明显安全警示标志。
15.试回答以下问题:施工现场安全管理中,安全标志一般有几种?在哪几个“口”设置安全警示标志?
