2025年04月12日二级建造师市政工程建造师案例题21

题数: 答题时间:120分钟
专业:市政工程

一、建造师案例题

题干: 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽度为6. 5m,开挖深度5m,场地内地下水位于地表下1m,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:
沟槽剖面示意图
施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按I、Ⅱ、Ⅲ划分成三个施工段,根据合同工期要求绘制网络进度图如下:
1.网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。

题干: 某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混
凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。
由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备
工作。
水泥稳定碎石基层施工时,项目部在城市外设置了拌和站;为避开交通高峰时段,夜间
运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。
项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经
现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验
结论为合格。
为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依
据进度计划、调整资料对施工进行总结。
2.本项目的施工技术准备工作应包括哪些内容?

题干: 某城市市区主要路段的地下两层结构工程,地下水位在坑底以下2.0m。基坑平面尺寸
为145m×20m,基坑挖深为12m,围护结构为600mm厚地下连续墙,采用四道φ609mm钢
管支撑,竖向间距分别为3.5m、3.5m和3m。基坑周边环境为:西侧距地下连续墙2.0m处
为一条4车道市政道路;距地下连续墙南侧5.0m处有一座五层民房;周边有三条市政管
线,离开地下连续墙外沿距离小于12m。
项目经理部采用2.0m高安全网作为施工围挡,要求专职安全员在基坑施工期间作为安
全生产的第一责任人进行安全管理,对施工安全全面负责。安全员要求对电工及架子工进行
安全技能培训,考试合格持证方可上岗。
基坑施工方案有如下要求。
(1)基坑监测项目主要为围护结构变形及支撑轴力;
(2)由于第四道支撑距坑底仅2.0m,造成挖机挖土困难,把第三道支撑下移1.0m,取
消第四道支撑。
3.事件三中监理工程师要求停工整改的理由是什么?

4.     某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11.25m,辅路宽 9m。项目部应业主要求,将原计算安排在次年4月初施工的沥青混凝土面层,提前到当年11月上旬、中旬,抢铺出一条快车道以缓解该城市交通。     问题

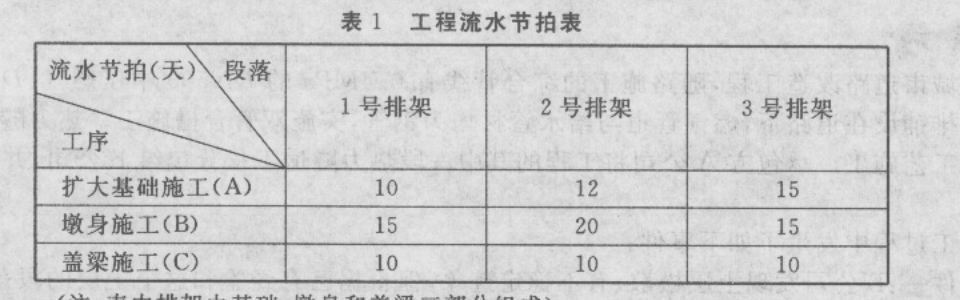

题干: 某施工单位承接了-4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自梁或自购。项目部拟就1号~3号排架组织流水施工,各段流水节拍见表1。
(注:表中排架由基础、墩身和盖粱三部分组成)
根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
施工期间,还发生了如下事件:
事件一;施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到现场,致使墩身施工推迟了10天开始,承包商拟就此向业主提出工期和费用索赔。
事件二:盖梁承重支架采用满堂排架,脚手架采用双排落地脚手架。施工中采取的施工方案如下:
(1)承重支架的立杆底部采用通长的槽钢。
(2)设置纵、横向扫地杆,纵向扫地杆应采用直角扣件固定在距底座200mm处的立杆上。
(3)立杆接长全部采用搭接。
(4)盖梁施工脚手架部分与承重支架必须连接。
5.针对事件一,承包商是否可以提出工期和费用索赔?说明理由。

题干: 某项目部承接华北地区某城市道路绿化工程,全长为2.5km,道路两侧栽植行道树。设计要求,行道树为深根性的国槐,胸径为12~15cm.
在施工过程中,发生如下事件:
事件一:国槐带土球移植,土球大小符合规范要求,项目部在苗木运来之前挖好了树穴,树穴上大下小,上口径比下口径大15~20cm,树穴上口直径与土球直径接近,挖出的表土和底土混合均匀后放置一边备用。
事件二:在挖树穴时发现,有3个树位处地表下0.6m处有页岩,针对出现的问题,项目部与建设方口头协商后,将此3株树改为灌木型的黄杨桃。
事件三:为保证树木成活,项目部在树木定植后第三天开始连续浇水3天,每天一次,浇水三次之间,中耕一次。
事件四:施工完毕,项目部对栽植做了记录,作为验收资料,内容包括:土壤特性、气象情况、环境条件、种植位置、栽植后生长情况、采取措施以及栽植工人和栽植单位与栽植者的姓名等。
6.指出事件一中项目部做法的错误之处,并改正。

题干: 某市政桥梁工程采用钻孔灌注桩基础;上部结构为预应力混凝土连续箱梁,采用钢管支架法施工。支架地基表层为4.5 m厚杂填土,地下水位位于地面以下0.5 m。
主墩承台基坑平面尺寸为10m×6m,挖深为4.5 m,采用9m长[20a型钢做围护,设一道型钢支撑。
土方施工阶段,由于场地内堆置土方、施工便道行车及土方外运行驶造成的扬尘对附近居民产生严重影响,引起大量投诉。
箱梁混凝土浇筑后,支架出现沉降,最大达5 cm,造成质量事故。经验算,钢管支架本身的刚度和强度满足要求。
7.主墩承台基坑降水宜用何种井点,应采取哪种排列形式?

8.(三)      某实施监理的城市道路工程项目的招标人于2007年10月11日向具备承担该项目能力的A、B、C、D、E五家承包商发出投标邀请书,其中说明,2007年10月17~18日9~16时在该招标人总工程师室领取招标文件,2007年11月8日14时为投标截止时间。该五家承包商均接受邀请,并按规定时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。     开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读了该四家承包商的投标价格、工期和其他主要内容。     评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人;本系统技术专家2人、经济专家1人;外系统技术专家1人、经济专家1人。     在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。作为评标委员的招标人代表希望承包商B再适当考虑一下降低报价的可能性。     按照招标文件中确定的综合评标标准,四个投标人综合得分从高到低的依次顺序为B、D、C、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于2007年11月10日将中标通知书以挂号方式寄出,承包商B于2007年11月14日收到中标通知书。     由于从报价情况来看,四个投标人的报价从低到高的依次顺序为D、C、B、E,因此,从2007年11月16日至2007年12月11日,招标人又与承包商B就合同价格进行了多次谈判,结果承包商B将价格降到略低于承包商c的报价水平,最终双方于2007年12月12日签订了书面合同。     问题

题干: 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。
施工前施工单位向工程师提交了施工组织设计和施工进度计划(如图1),并得到监理工程师的批准。
该工程在施工过程中发生了如下事件:
事件一:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
事件二 ;基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元,机械费2万元。
事件三:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。
事件四;结构施工段段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
事件五:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
9.施工单位租赁土方机械用于工作A、B,日租金为1500元/天,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?

10.(四)      某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。     由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。     水泥稳定碎石基层施工时,项目部在城市外设置了拌和站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。     项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。     问题

题干: 某市政道路排水管道工程长2.24km,道路宽度30m。其中,路面宽18m,两侧人行道
各宽6m;雨、污水管道位于道路中线两边各7m。路面为厚220mm的C30水泥混凝土;基
层为厚200mm的石灰粉煤灰碎石;底基层为厚300mm、剂量为10%的石灰土。工程从当年
3月5日开始,工期共计300d。施工单位中标价为2534.12万元(包括措施项目费)。
招标时,设计文件明确:地面以下2.4~4.1m会出现地下水,雨、污水管道埋深
在4~5m。
施工组织设计中,明确石灰土雨期施工措施为:①石灰土集中拌和,拌和料遇雨加盖
苫布;②按日进度进行摊铺,进入现场石灰土,随到随摊铺;③未碾压的料层受雨淋后,
应进行测试分析,决定处理方案。
对水泥混凝土面层冬期施工措施为:①连续五天平均气温低于-5攝氏度或最低气温低于
一15攝氏度时,应停止施工;②使用的水泥掺入10%粉煤灰;③对搅拌物中掺加优选确定的早
强剂、防冻剂;④养护期内应加强保温、保湿覆盖。
施工组织设计经项目经理签字后,开始施工。当开挖沟槽后,出现地下水。项目部采用
11.水泥混凝土面层冬期施工所采取措施中有不妥之处并且不全面,请改正错误并补充完善。

12.(四)      某项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面结构,将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:     (1)依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工图预算打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土工程目标成本。     (2)对工程技术人员的成本管理责任作了如下要求:质量成本降低额;合理化建议产生的降低成本额。     (3)对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购成本;③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。     (4)要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。     问题

题干: 某排水管道工程采用承插式混凝土管道,管座为180度,地基为湿陷性黄土,工程沿线
范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,
用起重机下管、安管,安管时管道承口背向施工方向。
开挖正值雨季,为加快施工进度,机械开挖至槽底高程。由于控制不当,局部超挖达
200mm.施工单位自行进行了槽底处理。
管座施工采用分层浇筑。施工时,对第一次施工的平基表面压光、抹面,达到强度后进
行二次浇筑。
项目部考虑工期紧,对已完成的主干管道边回填、边做闭水试验,闭水试验在灌满水后
12h进行;对暂时不接支线的管道预留孔未进行处理。
13.改正项目部闭水试验做法中的错误之处。

14.某城市轻轨工程的建设单位自行办理招标事宜。由于该工程技术复杂,建设单位决定采用邀请招标,共邀请A、B、C三家国有特级施工企业参加投标。投标邀请书规定:6月1日至6月3日9:00~17:00在该单位总经济师室出售招标文件。招标文件中规定:6月30日为投标截止日;投标有效期到7月20日为止;投标保证金统一定为100万元,投标保证金有效期到8月20日为止;评标采用综合评价法,技术标和商务标各占50%。在评标过程中,鉴于各投标人的技术方案大同小异,建设单位决定将评标方法改为经评审的最低投标价法。评标委员会根据修改后的评标方法,确定的评标结果排名顺序为A公司、C公司B公司。建设单位于7月15日确定A公司中标,于7月16日向A公司发出中标通知书,并于7月18日与A公司签订了合同。在签订合同过程中,经审查,A公司所选择的设备安装分包单位不符合要求,建设单位遂指定国有一级安装企业D公司作为A公司的分包单位。建设单位于7月28日将中标结果通知了B、C两家公司,并将投标保证金退还给该两家公司。建设单位于7月31日向当地招标投标管理部门提交了该工程招标投标情况的书面报告。 问题 1.招标人自行组织招标需具备什么条件?要注意什么问题? 2.对于必须招标的项目,在哪些情况下可以采用邀请招标? 3.该建设单位在招标工作中有哪些不妥之处?请逐一说明理由。

题干: 某市政公司承包某路段的改建工程,全长2.5 km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20 cm石灰土底基层,45 cm二灰碎石基层,9 cm粗、4 cm细沥青混凝土面层;非机动车道为20 cm石灰土底基层,30 cm二灰碎石基层,6 cm粗、3 cm细沥青混凝上面层;两侧为彩色人行道石板。
项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。
在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。
15.工程项目安全检查的规定是否正确?请说明理由。

题干: 某市政桥梁工程,总包方A市政公司将钢梁安装工程分包给B安装公司。总包方A公
司制订了钢梁吊装方案并得到监理工程师的批准。
由于工期紧,人员紧缺,B公司将刚招聘的李某与高某经简单内部培训组成吊装组。某
日清晨,雾气很浓,能见度较低,吊装组就位,准备对刚组装完成的钢桁梁实施吊装作业,
总包现场监管人员得知此事,通过手机极力劝阻。为了赶工,分包无视劝阻,对吊装组仅做
简单交底后,由李某将钢丝绳套于边棱锋利的钢梁上。钢丝绳固定完毕,李某随即指挥吊车
司机高某,将钢梁吊离地面实施了第一吊。钢梁在21m高处因突然断绳而坠落,击中正在
下方行走的两位工人,致使两位工人当场死亡。事后查明钢丝绳存在断丝超标和严重渗油
现象。
16.本工程施工中的不安全行为有哪些?

题干: 某城市桥梁工程项目,施工人员在大体积墩台及其基础施工时的部分施工工艺和方法如下:
(1)在墩台基础中埋放了厚度为120 mm的石块,且埋放的数量为混凝土结构体积的20%。
(2)在浇筑混凝土时选择了一天中气温较高时进行。
(3)在后张有黏结预应力混凝土结构时,预应力筋的孔道采用钢管抽芯方法进行预留。
(4)预应力筋锚固完毕并经检验合格后用电弧焊切割外露预应力筋。
(5)施工中预应力筋采用应力控制张拉,在校验伸长值时,实际伸长值与理论伸长值的差值为8%。
17.在后张有黏结预应力混凝土结构时,除了采用钢管抽芯方法外,还有哪些方法比较实用?

题干: 某桥梁工地的简支板梁架设,由专业架梁分包队伍架设。该分包队伍用2台50t履带起
重机,以双机抬的吊装方式架设板梁。在架设某跨板梁时,突然一台履带起重机倾斜,板梁
砸向另一台履带起重机驾驶室,将一名吊车驾驶员当场砸死,另有一人受重伤。事故发生
后,项目经理立即组织人员抢救伤员,排除险情,防止事故扩大,做好标识,保护了现场,
并在事故发生后第一时间内报告企业安全主管部门,内容有:事故发生的时间、地点、伤亡
人数和事故发生原因的初步分析。在报告上级以后,项目经理指定技术、安全部门的人员组
成调查组,对事故开展调查,企业安全部门和企业负责安全生产的副总经理也赶到现场参加
调查,调查中发现下述现象。
(1)项目部审查了分包方的安全施工资格和安全生产保证体系,并作出了合格评价。
在分包合同中明确了分包方安全生产责任和义务,提出了安全要求,但查不到监督、检查
记录。
(2)项目部编制了板梁架设的专项安全施工方案,方案中明确规定履带起重机下要满
铺路基箱板,路基箱板的长边要与履带起重机行进方向垂直,但两台履带起重机下铺设的路
18.按事故处理的有关规定,还应有哪些人参与调查?

题干: 某城市拟对全市的给水系统进行全面改造,通过招标,选择了一家企业作为施工总承包。
在给水厂站施工过程中,对降水井的布置提出了要求:
(1)面状基坑采用单排降水井,布置在基坑外缘一侧。
(2)降水井的布置在地下水补给方向适当减少,排泄方向适当加密。
(3)当面状基坑很小时可考虑布置单个降水井。
(4)在基坑运土通道出口两侧不应设置降水井。
为了保证滤池过滤效果,施工项目部对滤池施工过程中的每个环节都进行了严格施工期内,由于基坑内地下水位急剧上升,使基坑内的构筑物浮起,为此,提出了抗浮措施。
该给水工程在合同约定的工期内实现了送水并网。
19.指出对降水井布置要求中的不妥之处,并改正。

题干: 某项目经理部中标某城市道路工程A标段,中标价为3000万元。项目经理部依据合
同、招标文件和施工组织设计,为该项目编制了目标成本计划。参加编制的主要人员有项目
经理、项目总工、预决算员。参与人员踏勘了施工现场,召开了编制前的准备会议。经过工
程量复核、工程单价分析、工程量计算对比、综合管理(间接)费用分析等步骤,得出了
本工程的目标成本计划指标:直接成本2620万元,间接成本80万元。
20.应以哪些表式具体描述项目目标成本计划编制的结果?

题干: 某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工
工艺如下。
(1)工作坑的支撑采用封闭式框架。
(2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。
(3)管顶以上超挖稳定土时不得在135。范围内。
(4)排水管道交叉时,排水圆管在上,铸铁管在下。
(5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行
纠偏。该城市排水工程的某混凝土构筑物施工完成后,进行满水试验,结果发现该混凝土构
筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。
21.施工过程中的部分工作方法和施工工艺有哪些不妥之处,请改正。
