2025年04月13日二级建造师机电工程建造师案例题17

题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

1.某空调安装公司承接某综合性设施的通风空调系统安装工程,该工程包括风管及设备安装、防腐保温、系统调试等项目。该工程施工项目经理部为了确保工程安装质量,使施工能够顺利进行,确定了关键技术,并对其提出解决的对策。该工程施工项目经理部制订的关键技术的管理工作程序为:工程策划→图纸会审→建立组织→确定关键技术→编制技术文件→落实资源→作业交底→必要的试验→实施关键技术→检查、改进→评价。 问题 1.空调系统按使用方式可分为哪些类型? 2.空调系统按空气处理的要求可分为哪些类型? 3.空调工程的风管系统主要由哪些部件组成? 4.空调工程的风管系统施工主要有哪几个环节? 5.关键技术与机电安装施工的关系是怎样的? 6.在机电工程施工过程中对关键技术的控制要点有哪些? 7.该工程施工项目经理部制订的关键技术的管理工作程序是否妥当?如不妥,请改正。

2.     某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。     在合同履行过程中发生以下情况:     情况一:该机电安装工程公司根据监理单位编制的设备监造大纲派有资格的专业技术人员到设备制造现场进行监造工作。     情况二:该机电安装工程公司根据质量监督和检验部门编制的经批准的施工组织总设计进行施工。     情况三:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。     情况四:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名业务精通的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。     情况五:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。     问题

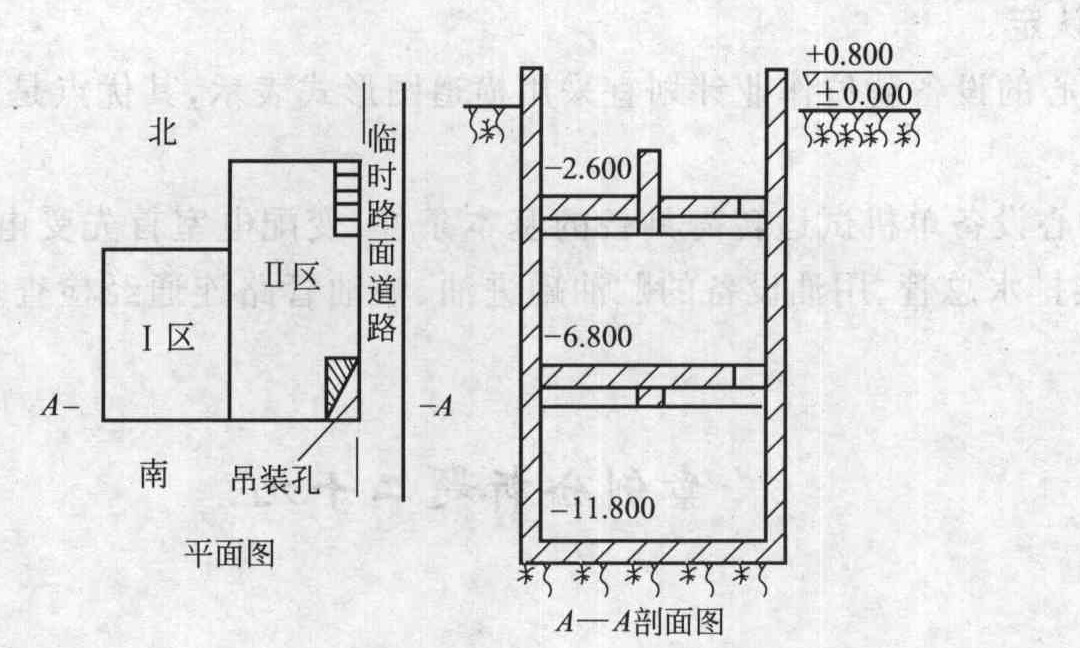

题干: 某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图。设备布置和设计要求是:(1)-2.600层I区安装冷却塔及其水池。(2)-6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵。(3)-11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组。(4)动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施。(5)每种设备均有多台,设备布置紧凑,周界通道有限。安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40t),吊运至设备所在平面层,经水平拖运才能就位。
3.简要说明动力中心设备单机试运转需具备的基本条件。

4.(一)      南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作逻辑关系及工作持续时间表(见表2-1)。      表2-1   LCD生产线安装网络计划工作逻辑关系及持续时间 工作内容 工作代号 紧前工作 持续时间/d 进场施工准备 A 20 开工后生产线进场 B 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15      A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30d。     LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7d。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。     问题(一)工作内容工作代号紧前工作持续时间/d进场施工准备A20开工后生产线进场B60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15

5.某火灾报警及联动控制系统工程项目,某专业工程公司通过投标获得了该项目的施工任务。该公司在施工前根据施工总平面图设计编制了施工方案和施工进度计划,接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责成有关人员对施工总平面图设计进行了优化。     该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统设备进行了试运转。

6.某火灾报警及联动控制系统工程项目,某专业工程公司通过投标获得了该项目的施工任务。该公司在施工前根据施工总平面图设计编制了施工方案和施工进度计划,接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责成有关人员对施工总平面图设计进行了优化。     该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统设备进行了试运转。

7.     A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合  理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1—1)。     A公司总工程师审核认为网络图不符合最短工期要约.退回重编,要求附加说明。     经修改重编网络图,A公司最后中标。     施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。     问题

8.     某机电总承包公司通过投标承接一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。     总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:     如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理。     消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。     电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。     问题

9.(四)      某机电安装工程项目,业主通过公开招标方式选择了某机电安装企业,双方签订了机电安装工程施工总承包合同,施工总承包企业又选择了一家劳务分包企业,将某分部工程的劳务作业分包给该劳务分包企业。在施工过程中发生如下事件。     事件1:由于业主供应的工程材料延误,使劳务分包企业停工待料,劳务分包企业直接向业主提出延长工期的要求。     事件2:施工过程中,业主要求增加工程量,经项目经理同意后,双方签订变更合同。     事件3:某分项工程,监理工程师指令变更合同,因此变更涉及工程价格的变化,机电安装企业在变更后的第20天向监理工程师提出变更价格的报告。     事件4:该机电安装企业为了预防合同风险,向当地保险公司投保了工程一切险。     问题(四)

10.     某公司承担一机电改建工程,工程量主要为新建4台5000m3原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。     针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。     在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业,其中一人违反规定,自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行救护,并送往医院住院治疗。     项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的责任自负,因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。     罐区主体工程完成后,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格,业主决定投用4台原油罐,为了保证安全,购买一批干粉消防器材放在罐区作为火灾应急使用。     问题

11.某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的,编制完成后提交监理工程师。     该设备基础工程施工完成后,施工总承包方对设备基础进行了检验。其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。

12.某管道安装工程项目。该管道工程属于超高层建筑管道工程,由于施工项目经理部严格执行超高层建筑管道施工的技术要点,使得工程进展非常顺利,施工质量达到各项要求。管道安装完毕后,对其进行了系统试验,试验时的有关实施过程如下:     (1) 采用闪点为40℃的可燃液体介质对管道进行液压试验;     (2) 在进行液压试验时其环境温度为2℃;     (3) 在进行气压试验时,承受内压钢管的试验压力为设计压力的2.15倍;     (4) 泄漏性试验合格后进行真空度试验。

题干: 某啤酒生产线设备安装工程项目,施工项目部在各工程正式施工开始前,对各项准备工作及影响质量的各因素和有关方面进行了质量控制。施工项目经理部为了确保工程项目质量符合设计意图和国家规范、标准的要求,采用PDCA循环方法对该工程进行质量控制。以下是该施工项目经理部在质量控制过程中的部分具体方法:(1)确定质量总目标并分解成分目标;(2)绘制竣工图;(3)对工程进场材料进行检验;(4)进行联动调试和试运转;(5)检查竣工资料文件;(6)编制施工组织总设计;(7)参加设计技术交底;(8)对施工工艺、方法、工序进行质量监督。
13.工程交付使用后的服务质量控制的主要内容有哪些?

14.     某管道安装工程项目,该管道工程属于超高层建筑管道工程,由于施工项目经理部严格执行超高层建筑管道施工的技术要点,使得工程进展非常顺利,施工质量达到各项要求。     管道安装完毕后,对其进行了系统试验,试验时的有关实施过程如下:     (1)采用闪点为40℃的可燃液体介质对管道进行液压试验。     (2)在进行液压试验时其环境温度为2℃。     (3)在进行气压试验时,承受内压钢管的试验压力为设计压力的2.15倍。     (4)泄漏性试验合格后进行真空度试验。     问题

15.某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划,如下图所示,该计划满足合同工期100天的要求。                                             施工进度计划图     在上述施工进度计划中,由于工作E和工作G共用一台塔吊(塔吊原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔吊)。     在施工过程中,由于业主要求变更设计图纸,使工作B停工10天(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。     承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下。     1.调整方案:将工作J的持续时间压缩5天。     2.费用补偿要求如下。     (1) 工作J压缩5天,增加赶工费25000元。     (2) 塔吊闲置15天补偿:600元/天(塔吊租赁费)×15天=9000元。     (3) 由于工作B停工10天造成其他有关机械闲置、人员窝工等综合损失45000元。

16.某施工企业通过投标获得了某机电安装工程的施工总承包任务,该施工企业中标后的第 10天与业主签订了固定总价机电安装施工总承包合同。随后,该施工企业将部分主体工程分包给具有相应资质条件的分包人,并签订了分包合同。施工总承包合同中约定的合同工期为380天,而依施工预算定额谊工程工期应为360天。在合同履行过程中,施工总承包单位发现施工图设计文件中提供的某些工程尺寸有误,遂提出更正。

17.(二)      A安装公司承包了某六层商业中心的空调工程,工程内容为空调工程的施工图深化设计、设备材料采购和安装施工。合同规定热泵机组采用国外品牌,工程结算采用工程量清单综合单价计价,工期3个月。合同订立后,A公司编制了空调工程的施工组织设计,热泵机组采用汽车式起重机吊装,该吊装工作分包给B安装公司。B公司依据空调工程的施工组织设计和国家规范标准编制了热泵机组的吊装方案。     工程开工后,因业主装饰设计变更,致使空调工程施工图修改,工程停工数天,影响了计划工期,同时也增加了工程量和新的项目。     问题(二)
