2025年04月02日监理工程师案例分析案例分析题44

题数: 答题时间:120分钟
专业:案例分析

一、案例分析题

题干: 某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。合同约定:开工日期为2006年3月1日,工期为302d。建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包。

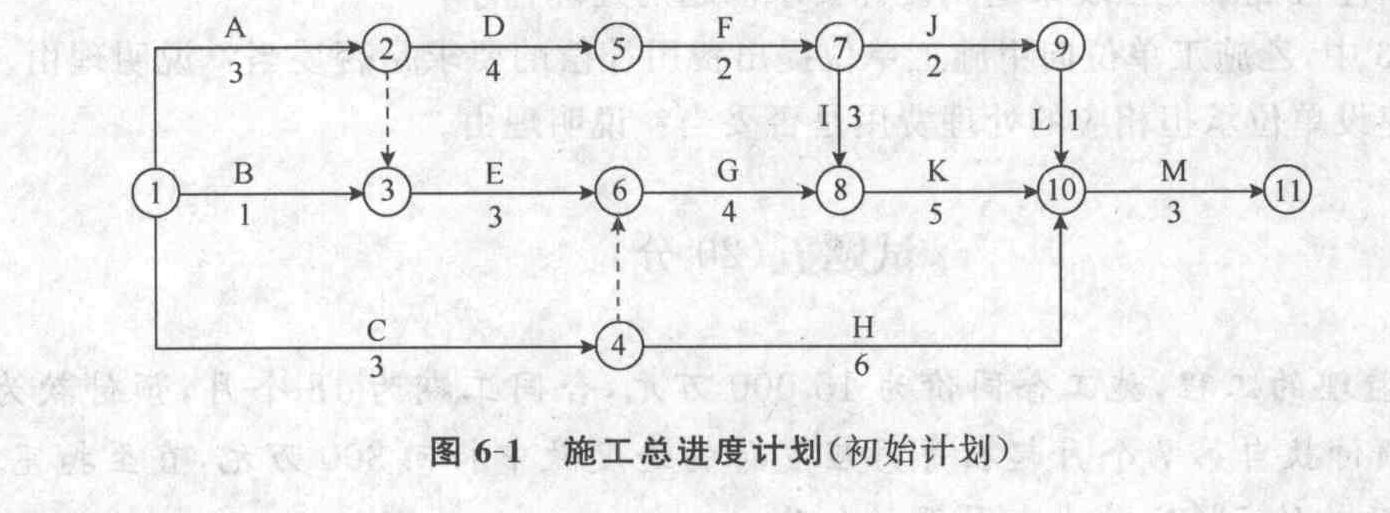

经总监理工程师批准的施工总进度计划如图4-1所示。
工程实施中发生了下列事件。
事件1:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工。2006年2月21日,甲施工单位向项目监理机构提出申请,要求开工日期推迟3d,补偿延期开工造成的实际损失3万元。经专业监理工程师审查,情况属实。
事件2:C工作是土方开挖工程。土方开挖时遇到了难以预料的暴雨天气,工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机构。为处理安全事故隐患,C工作实际持续时间延长了12d。甲施工单位申请顺延工期12d、补偿直接经济损失10万元。
事件3:F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施。结果大大降低了施工成本,但F工作实际持续时间延长了5d,甲施工单位申请顺延工期5d。
事件4:甲施工单位将设备安装工程(J工作)分包给乙施工单位,分包合同工期为56d。乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。经设备制造单位修理,第二次试车合格。由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了24d。乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出了顺延工期和补偿费用的要求。
1.事件3中,项目监理机构应按什么程序审批甲施工单位报送的方案?对甲施工单位的顺延工期申请如何答复?说明理由。

题干: 某钢结构公路桥项目,业主将桥梁下部结构工程发包给甲施工单位,将钢梁制造、架设工程发包给乙施工单位。业主通过招标选择了某监理单位承担施工阶段监理任务。
监理合同签订后,总监理工程师组建了直线制监理组织机构,并重点提出了质量目标控制措施如下:
(1)熟悉质量控制依据和文件;
(2)确定质量控制要点,落实质量控制手段;
(3)完善职责分工及有关质量监督制度,落实质量控制责任;
(4)对不符合合同规定质量要求的,拒签付款凭证;
(5)审查承包单位提交的施工组织设计和施工方案。
同时,提出了项目监理规划编写的几点要求如下:
(1)为使监理规划具有针对性,要编写两份项目监理规划;
(2)监理规划要把握项目运行内在规律;
(3)监理规划的表达应规范化、标准化、格式化;
(4)监理规划根据大桥架设进展,可分阶段编写。但编制完成,由监理单位审核批准并报业主认可后,一经实施,就不得再行修改;
(5)授权总监理工程师代表主持监理规划的编制。
2.画出总监理工程师组建的监理组织机构图。

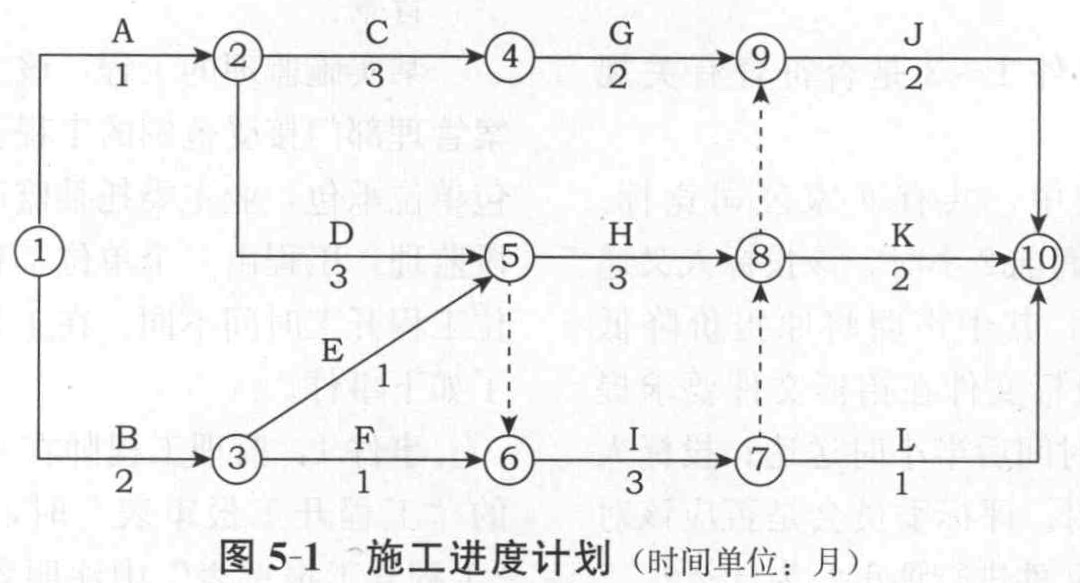

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订的施工合同约定:工程合同价为200万元,工期6个月;预付款为合同价的15%;工程进度款按月结算;保留金总额为合同价的3%,按每月进度款(含工程变更和索赔费用)的10%扣留,扣完为止;预付款在工程的最后三个月等额扣回。施工过程中发生设计变更时,增加的工程量采用以直接费为计算基础的工料单价法计价,间接费费率8%,利润率5%,综合计税系数3.41%;发生窝工时,按人工窝工费50元/工日、施工设备闲置费1000元/台班补偿。工程实施过程中发生下列事件。
事件1:基础工程施工中,遇勘探中未探明的地下障碍物。施工单位处理该障碍物导致直接工程费增加10万元,措施费增加2万元,人工窝工60工日,施工设备闲置3台班,影响工期3d。
事件2:为了保持总工期不变,建设单位要求施工单位加快基础工程的施工进度。施工单位同意按照建设单位的要求赶工,但需增加赶工费5万元。为此,施工单位提出了费用补偿要求。
事件3:主体结构工程施工时,施工单位为了保证工程质量,采取了相应的技术措施,为此增加了工程费用2万元;项目监理机构收到施工单位主体结构工程验收申请后,及时组织了验收,验收结论合格。施工单位以通过验收为由向项目监理机构提交申请,要求建设单位支付增加的2万元工程费用。
事件4:经项目监理机构审定的施工单位各月实际进度款(含工程变更和索赔费用)见表6-1。
3.事件2中,项目监理机构是否应批准施工单位的赶工费用补偿?说明理由。

题干: 某工程,建设单位委托监理单位实施施工阶段监理,按照施工总承包合同约定,建设单位负责空调设备和部分工程材料的采购,施工总承包单位选择桩基施工和设备安装两家分包单位。
在施工过程中,发生如下事件。
事件1:在桩基施工时,专业监理工程师发现桩基施工单位与原申报批准的桩基施工分包单位不一致。经调查,施工总承包单位为保证施工进度,擅自增加了一家桩基施工分包单位。
事件2:专业监理工程师对使用商品混凝土的现浇结构进行验收时,发现施工现场混凝土试块的强度不合格,拒绝签字。施工单位认为,建设单位提供的商品混凝土质量存在问题;建设单位认为,商品混凝土质量证明资料表明混凝土质量没有问题。经法定检测机构对现浇结构的实体进行检测,结果为商品混凝土质量不合格。
事件3:空调设备安装前,监理人员发现建设单位与空调设备供应单位签订的合同中包括该设备的安装工作。经了解,由于建设单位认为供货单位具备设备安装资质且能提供更好的服务,所以在直接征得设备安装分包单位书面同意后,与设备供应单位签订了供货和安装合同。
事件4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经查,是由于设备安装单位使用的密封材料存在质量缺陷所致。
4.事件3中,分别指出建设单位和设备安装分包单位做法的不妥之处,说明理由,写出正确做法。

题干: 某钢结构公路桥项目,业主将桥梁下部结构工程发包给甲施工单位,将钢梁制造、架设工程发包给乙施工单位。业主通过招标选择了某监理单位承担施工阶段监理任务。
监理合同签订后,总监理工程师组建了直线制监理组织机构,并重点提出了质量目标控制措施如下:
(1)熟悉质量控制依据和文件;
(2)确定质量控制要点,落实质量控制手段;
(3)完善职责分工及有关质量监督制度,落实质量控制责任;
(4)对不符合合同规定质量要求的,拒签付款凭证;
(5)审查承包单位提交的施工组织设计和施工方案。
同时,提出了项目监理规划编写的几点要求如下:
(1)为使监理规划具有针对性,要编写两份项目监理规划;
(2)监理规划要把握项目运行内在规律;
(3)监理规划的表达应规范化、标准化、格式化;
(4)监理规划根据大桥架设进展,可分阶段编写。但编制完成,由监理单位审核批准并报业主认可后,一经实施,就不得再行修改;
(5)授权总监理工程师代表主持监理规划的编制。
5.监理工程师在进行目标控制时应采取哪些方面的措施?目标控制措施各属哪一种措施?

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表5-1,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图5-1所示。
施工过程中,发生如下事件。
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.41%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表5-2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例分别为25%、35%和10%。
6.事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序,列式计算D工作调整后新的全费用综合单价(计算结果精确到小数点后两位)。

题干: 某工程项目,建设单位通过招标选择了工程施工单位和工程监理单位,并分别签订了工程施工合同和委托监理合同。
该工程项目在实施过程中,形成了许多建设工程文件和档案,以下是该工程项目实施过程中形成的部分工程文件和档案:
(1)建设项目列入年度计划的申报文件;
(2)分包单位资质报审表;
(3)原材料、成品、半成品、构配件设备出厂质量合格证及试验报告;
(4)项目建议书审批意见及前期工作通知书;
(5)施工组织设计(方案)报审表;
(6)单位工程质量评定表及报验单;
(7)建设单位工程项目管理部、工程项目监理部、工程施工项目经理部及各自负责人名单;
(8)工程款支付申请表。
按照建设工程档案编制质量与组卷方法,工程项目参与各方对该工程项目实施过程中形成的文件资料进行了收集、组卷、验收和移交。
7.地方城建档案管理部门的职责有哪些?

题干: 某实施监理的工程项目,施工过程中发生如下事件:
事件1:总监理工程师对项目监理机构的部分工作做出如下安排:
(1)总监理工程师代表负责审核监理实施细则,进行监理人员的绩效考核,调换不称职监理人员;
(2)专业监理工程师全权处理合同争议和工程索赔。
事件2:施工单位向项目监理机构提交了分包单位资格报审材料,包括:营业执照、特殊行业施工许可证、分包单位业绩及拟分包工程的内容和范围。项目监理机构审核时发现,分包单位资格报审材料不全,要求施工单位补充提交相应材料。
事件3:深基坑分项工程施工前,施工单位项目经理审查该分项工程的专项施工方案后,即向项目监理机构报送,在项目监理机构审批该方案过程中就组织队伍进场施工,并安排质量员兼任安全生产管理员对现场施工安全进行监督。
事件4:项目监理机构在整理归档监理文件资料时,总监理工程师要求将需要归档的监理文件直接移交本监理单位和城建档案管理机构保存。
8.事件4中,指出总监理工程师对监理文件归档要求的不妥之处,写出正确做法。

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期9个月,合同价840万元,各项工作均按最早时间安排且匀速施工,经项目监理机构批准的施工进度计划如图5-1所示(时间单位:月),施工单位的报价单(部分)见表5-1施工合同中约定:预付款按合同价的20%支付,工程款付至合同价的50%时开始扣回预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按月应付款的10%扣留,扣足为止。
工程于2010年4月1日开工。施工过程中发生了如下事件:
事件1:建设单位接到政府安全管理部门将于7月份对工程现场进行安全施工大检查的通知后,要求施工单位结合现场安全施工状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的2. 8万元费用。
事件2:现场浇筑的混凝土楼板出现多条裂缝,经有资质的检测单位检测分析,认定是商品混凝土质量问题。对此,施工单位认为混凝土厂家是建设单位推荐的,建设单位负有推荐不当的责任,应分担相关费用。
事件3: K工作施工中,施工单位按设计文件建议的施工工艺难以施工,故向建设单位书面提出了工程变更的请求。
9.开工后前3个月施工单位每月应获得的工程款为多少?

题干: 某工程项目,建设单位通过招标选择了工程施工单位和工程监理单位,并分别签订了工程施工合同和委托监理合同。
该工程项目在实施过程中,形成了许多建设工程文件和档案,以下是该工程项目实施过程中形成的部分工程文件和档案:
(1)建设项目列入年度计划的申报文件;
(2)分包单位资质报审表;
(3)原材料、成品、半成品、构配件设备出厂质量合格证及试验报告;
(4)项目建议书审批意见及前期工作通知书;
(5)施工组织设计(方案)报审表;
(6)单位工程质量评定表及报验单;
(7)建设单位工程项目管理部、工程项目监理部、工程施工项目经理部及各自负责人名单;
(8)工程款支付申请表。
按照建设工程档案编制质量与组卷方法,工程项目参与各方对该工程项目实施过程中形成的文件资料进行了收集、组卷、验收和移交。
10.以上哪些工程文件和档案应分别属于工程准备阶段文件、监理文件和施工文件?

题干: 某工程,建设单位委托监理单位承担施工阶段监理任务。
在施工过程中,发生如下事件。
事件1:专业监理工程师检查钢筋电焊接头时,发现存在质量问题(见表3-1),随即向施工单位签发了监理工程师通知单要求整改。施工单位提出,是否整改应视常规批量抽检结果而定。在专业监理工程师见证下,施工单位选择有质量问题的钢筋电焊接头作为送检样品,经施工单位技术负责人负责封样后,由专业监理工程师送往预先确定的试验室,经检测,结果合格。于是,总监理工程师同意施工单位不再对该批电焊接头进行整改。在随后的月度工程款支付申请时,施工单位将该检测费用列入工程进度款中要求一并支付。
事件2:专业监理工程师在检查混凝土试块强度报告时,发现下部结构有一个检验批内的混凝土试块强度不合格,经法定检测单位对相应部位实体进行测定,强度未达到设计要求。经设计单位验算,实体强度不能满足结构安全的要求。
事件3:对于事件2,相关单位提出了加固处理方案得到参建各方的确认。施工单位为赶工期,采用了未经项目监理机构审批的下部结构加固、上部结构同时施工的方案进行施工。总监理工程师发现后及时签发了工程暂停令,施工单位未执行总监理工程师的指令继续施工,造成上部结构倒塌,导致了现场施工人员1死2伤的安全事故。
11.指出事件1中施工单位的提法及施工单位与项目监理机构做法的不妥之处,写出正确做法或说明理由。

题干: 某实施监理的工程,监理合同履行过程中发生以下事件。
事件1:监理规划中明确的部分工作如下:
(1)论证工程项目总投资目标;
(2)制订施工阶段资金使用计划;
(3)编制由建设单位供应的材料和设备的进场计划;
(4)审查确认施工分包单位;
(5)检查施工单位试验室试验设备的计量检定证明;
(6)协助建设单位确定招标控制价;
(7)计量已完工程;
(8)验收隐蔽工程;
(9)审核工程索赔费用;
(10)审核施工单位提交的工程结算书;
(11)参与工程竣工验收;
(12)办理工程竣工备案。
事件2:建设单位提出要求:总监理工程师应主持召开第一次工地会议、每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料。
事件3:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料。
事件4:专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随即向施工单位发出监理工程师通知单。
12.事件3中,根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料中的哪些内容?

题干: 某工程项目,建设单位通过招标选择了工程施工单位和工程监理单位,并分别签订了工程施工合同和委托监理合同。
该工程项目在实施过程中,形成了许多建设工程文件和档案,以下是该工程项目实施过程中形成的部分工程文件和档案:
(1)建设项目列入年度计划的申报文件;
(2)分包单位资质报审表;
(3)原材料、成品、半成品、构配件设备出厂质量合格证及试验报告;
(4)项目建议书审批意见及前期工作通知书;
(5)施工组织设计(方案)报审表;
(6)单位工程质量评定表及报验单;
(7)建设单位工程项目管理部、工程项目监理部、工程施工项目经理部及各自负责人名单;
(8)工程款支付申请表。
按照建设工程档案编制质量与组卷方法,工程项目参与各方对该工程项目实施过程中形成的文件资料进行了收集、组卷、验收和移交。
13.建设工程文件档案资料所具有的特点是什么?

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订的施工合同约定:工程合同价为200万元,工期6个月;预付款为合同价的15%;工程进度款按月结算;保留金总额为合同价的3%,按每月进度款(含工程变更和索赔费用)的10%扣留,扣完为止;预付款在工程的最后三个月等额扣回。施工过程中发生设计变更时,增加的工程量采用以直接费为计算基础的工料单价法计价,间接费费率8%,利润率5%,综合计税系数3.41%;发生窝工时,按人工窝工费50元/工日、施工设备闲置费1000元/台班补偿。工程实施过程中发生下列事件。
事件1:基础工程施工中,遇勘探中未探明的地下障碍物。施工单位处理该障碍物导致直接工程费增加10万元,措施费增加2万元,人工窝工60工日,施工设备闲置3台班,影响工期3d。
事件2:为了保持总工期不变,建设单位要求施工单位加快基础工程的施工进度。施工单位同意按照建设单位的要求赶工,但需增加赶工费5万元。为此,施工单位提出了费用补偿要求。
事件3:主体结构工程施工时,施工单位为了保证工程质量,采取了相应的技术措施,为此增加了工程费用2万元;项目监理机构收到施工单位主体结构工程验收申请后,及时组织了验收,验收结论合格。施工单位以通过验收为由向项目监理机构提交申请,要求建设单位支付增加的2万元工程费用。
事件4:经项目监理机构审定的施工单位各月实际进度款(含工程变更和索赔费用)见表6-1。
14.该工程保留金总额为多少?依据表6-1,该工程每个月应扣保留金多少?总监理工程师每个月应签发的实际付款金额是多少?

题干: 某实施监理的工程,建设单位分别与甲、乙施工单位签订了土建工程施工合同和设备安装工程施工合同,与丙单位签订了设备采购合同。工程实施过程中发生下列事件。
事件1:甲施工单位按照施工合同约定的时间向项目监理机构提交了工程开工报审表,总监理工程师在审批施工组织设计文件后,组织专业监理工程师到现场检查时发现:施工机具已进场准备就位;施工测量人员正在进行测量控制桩和控制线的测设;拆迁工作正在进行,不会影响工程进度。为此,总监理工程师签署了同意开工的意见,并报告了建设单位。
事件2:专业监理工程师巡视时发现,甲施工单位现场施工人员准备将一种新型建筑材料用于工程。经询问,甲施工单位认为该新型建筑材料性能好、价格便宜,对工程质量有保证。项目监理机构要求其提供该新型建筑材料的有关资料,甲施工单位仅提供了使用说明书。
事件3:项目监理机构检查甲施工单位的某分项工程质量时,发现试验检测数据异常,便再次对甲施工单位试验室的资质等级及其试验范围、本工程试验项目及要求等内容进行了全面考核。
事件4:为了解设备性能,有效控制设备制造质量,项目监理机构指令乙施工单位指派专人进驻丙单位,与专业监理工程师共同对丙单位的设备制造过程进行质量控制。
事件5:工程竣工验收时,建设单位要求甲施工单位统一汇总甲、乙施工单位的工程档案后提交项目监理机构,由项目监理机构组织工程档案验收。
15.事件3中,项目监理机构还应从哪些方面考核甲施工单位的试验室?

题干: 某工程,建设单位委托监理单位实施施工阶段监理,按照施工总承包合同约定,建设单位负责空调设备和部分工程材料的采购,施工总承包单位选择桩基施工和设备安装两家分包单位。
在施工过程中,发生如下事件。
事件1:在桩基施工时,专业监理工程师发现桩基施工单位与原申报批准的桩基施工分包单位不一致。经调查,施工总承包单位为保证施工进度,擅自增加了一家桩基施工分包单位。
事件2:专业监理工程师对使用商品混凝土的现浇结构进行验收时,发现施工现场混凝土试块的强度不合格,拒绝签字。施工单位认为,建设单位提供的商品混凝土质量存在问题;建设单位认为,商品混凝土质量证明资料表明混凝土质量没有问题。经法定检测机构对现浇结构的实体进行检测,结果为商品混凝土质量不合格。
事件3:空调设备安装前,监理人员发现建设单位与空调设备供应单位签订的合同中包括该设备的安装工作。经了解,由于建设单位认为供货单位具备设备安装资质且能提供更好的服务,所以在直接征得设备安装分包单位书面同意后,与设备供应单位签订了供货和安装合同。
事件4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经查,是由于设备安装单位使用的密封材料存在质量缺陷所致。
16.针对事件2中现浇结构的质量问题,建设单位、监理单位和施工总承包单位是否应承担责任?说明理由。

题干: 某工程,建设单位通过招标方式选择监理单位。某工程监理合同签订后,监理单位负责人对该项目监理工作提出以下5点要求:
(1)监理合同签订后的30天内应将项目监理机构的组织形式、人员构成及总监理工程师的任命书面通知建设单位;
(2)监理规划的编制要依据:建设工程的相关法律、法规,项目审批文件、有关建设工程项目的标准、设计文件、技术资料,监理大纲、委托监理合同文件和施工组织设计;
(3)监理规划中不需编制有关安全生产监理的内容,但需针对危险性较大的分部分项工程编制监理实施细则;
(4)总监理工程师代表应在第一次工地会议上介绍监理规划的主要内容,如建设单位未提出意见,该监理规划经总监理工程师批准后可直接报送建设单位;
(5)如建设单位设计方案有重大修改,施工组织设计、方案等发生变化,总监理工程师代表应及时主持修订监理规划的内容,并组织修订相应的监理实施细则。
总监理工程师提出了建立项目监理组织机构的步骤框图(图1-9),并委托给总监理工程师代表以下工作:
(1)确定项目监理机构人员岗位职责,主持编制监理规划;
(2)签发工程款支付证书,调解建设单位与承包单位的合同争议。
17.写出图中(1)~(4)项工作的正确步骤。

题干: 某建设项目以公开招标方式施工招标。2014年3月1日发布该项目招标公告,其中载明招标项目的性质、规模、实施地点等事项。招标公告中部分内容如下:
(1)参加投标的施工企业本市二级以上企业,外地企业要求一级以上。
(2) 4月1日向通过资格预审的施工单位发售招标文件,各投标单位领取招标文件的人员均按要求在一张表上登记并签字。
(3)招标文件中明确规定,工期24个月,工程质量标准为优良,4月18日16时为投标截止时间。
招投标过程中发生以下事件:
事件1:在书面答复投标单位的提问以后,业主组织各投标单位进行了施工现场踏勘。
事件2: 4月12日,业主书面通知各投标单位,由于某种原因,决定将商场部分装修工程从原招标范围内删除,并明确4月18日16时仍为投标截止时间。
事件3:开标时,宣布了评标标准和评标委员会名单(共8人,其中招标人代表2人,招标人上级主管部门代表1人,技术专家3人,经济专家2人),并授权评标委员会直接确定中标人。
18.招投标中事件1~3是否符合有关规定?说明理由。

题干: 某施工单位承建的某污水处理厂工程项目已批准。该工程建设规模为日处理能力41. 5万立方米 二级处理,总造价约为2. 9亿元,其中土建工程约为1.8亿元。工程资金来源:35%自有资金;65%银行贷款。
现邀请合格的潜在的土建工程施工投标人参加本工程的投标。要求投标申请人须具备承担招标工程项目的能力和建设行政主管部门核发的市政公用工程施工总承包一级资质。地基与基础工程专业承包三级或以上资质的施工单位,并在近两年承担过2座以上(含2座)10万立方米以上污水处理厂主体施工工程。同时作为联合体的桩基施工单位应具有三级或以上桩基施工资质,近两年相关工程业绩良好。
19.哪些工程建设项目必须通过招标进行发包?

题干: 某实施监理的工程,施工单位按合同约定将打桩工程分包。施工过程中发生如下事件。
事件1:打桩工程开工前,分包单位向专业监理工程师报送了分包单位资格报审表及相关资料,专业监理工程师仅审查了营业执照、企业资质等级证书,认为符合条件后即通知施工单位同意分包单位进场施工。
事件2:专业监理工程师在现场巡视时发现,施工单位正在加工的一批钢筋未经报验,立即进行了处理。
事件3:主体工程施工过程中,专业监理工程师发现已浇筑的钢筋混凝土工程出现了质量问题,经分析,有以下原因:
(1)现场施工人员未经培训;
(2)浇筑顺序不当;
(3)振捣器性能不稳定;
(4)雨天进行钢筋焊接;
(5)施工现场狭窄;
(6)钢筋锈蚀严重。
事件4:施工单位因违规作业发生一起质量事故,造成直接经济损失8万元。该事故发生后,总监理工程师签发工程暂停令。事故调查组进行调查后,出具事故调查报告。项目监理机构接到事故调查报告后,按程序对该质量事故进行了处理。
20.按损失严重程度划分,事件4中的质量事故属于哪一类?写出项目监理机构接到事故调查报告后对该事故的处理程序。

题干: 某采用工程量清单计价的基础工程,土方开挖清单工程量为24000立方米,综合单价为45元/立方米,措施费、规费和税金合计20万元。招标文件中有关结算条款如下:
①基础工程土方开挖完成后可进行结算;
②非施工单位原因引起的工程量增减,变动范围10%以内时执行原综合单价,工程量增加超过10%以外的部分,综合单价调整系数为0.9;
③发生工程量增减时,相应的措施费、规费和税金合计按投标清单计价表中的费用比例计算;
④由建设单位原因造成施工单位人员窝工补偿为50元/工日,设备闲置补偿为200元/台班。
工程实施过程中发生如下事件。
事件1:合同谈判时,建设单位认为基础工程远离市中心且施工危险性小,要求施工单位减少合同价款中的安全文明施工费。
事件2:原有基础土方开挖完成、尚未开始下道工序时,建设单位要求增加部分基础工程以满足上部结构调整的需要。经设计变更,新增土方开挖工程量4000立方米,开挖条件和要求与原设计完全相同。施工单位按照总监理工程师的变更指令完成了新增基础的土方开挖工程。
事件3:由于事件2的影响,造成施工单位部分专业工种人员窝工3000工日,设备闲置200台班。人员窝工与设备闲置得到项目监理机构的确认后,施工单位提交了人员窝工损失、设备闲置损失及施工管理费增加的索赔报告。
21.逐项指出事件3中施工单位提出的索赔是否成立?说明理由。项目监理机构应批准的索赔费用是多少?

题干: 某工程,建设单位和施工单位按《建设工程施工合同(示范文本)》签订了施工合同,在施工合同履行过程中发生如下事件:
事件1:工程开工前,总监理工程师主持召开了第一次工地会议。会上,总监理工程师宣布了建设单位对其的授权,并对召开工地例会提出了要求。会后,项目监理机构起草了会议纪要,由总监理工程师签字后分发给有关单位;总监理工程师主持编制了监理规划,报送建设单位。
事件2:施工过程中,由于施工单位遗失工程某部位设计图纸,施工人员凭经验施工,现场监理员发现时,该部位的施工已经完毕。监理员报告了总监理工程师,总监理工程师到现场后,指令施工单位暂停施工,并报告建设单位。建设单位要求设计单位对该部位结构进行核算。经设计单位核算,该部位结构能够满足安全和使用功能的要求,设计单位电话告知建设单位,可以不作处理。
事件3:由于事件2的发生,项目监理机构认为施工单位未按图施工,该部位工程不予计量;施工单位认为停工造成了工期拖延,向项目监理机构提出了工程延期申请。
事件4:主体结构施工时,由于发生不可抗力事件,造成施工现场用于工程的材料损坏,导致经济损失和工期拖延,施工单位按程序提出了工期和费用索赔。
事件5:施工单位为了确保安装质量,在施工组织设计原定检测计划的基础上,又委托一家检测单位加强安装过程的检测。安装工程结束时,施工单位要求项目监理机构支付其增加的检测费用,但被总监理工程师拒绝。
22.事件3中项目监理机构对该部位工程不予计量是否正确?说明理由。项目监理机构是否应该批准工程延期申请?为什么?

题干: 某实施监理的工程,施工单位按合同约定将打桩工程分包。施工过程中发生如下事件。
事件1:打桩工程开工前,分包单位向专业监理工程师报送了分包单位资格报审表及相关资料,专业监理工程师仅审查了营业执照、企业资质等级证书,认为符合条件后即通知施工单位同意分包单位进场施工。
事件2:专业监理工程师在现场巡视时发现,施工单位正在加工的一批钢筋未经报验,立即进行了处理。
事件3:主体工程施工过程中,专业监理工程师发现已浇筑的钢筋混凝土工程出现了质量问题,经分析,有以下原因:
(1)现场施工人员未经培训;
(2)浇筑顺序不当;
(3)振捣器性能不稳定;
(4)雨天进行钢筋焊接;
(5)施工现场狭窄;
(6)钢筋锈蚀严重。
事件4:施工单位因违规作业发生一起质量事故,造成直接经济损失8万元。该事故发生后,总监理工程师签发工程暂停令。事故调查组进行调查后,出具事故调查报告。项目监理机构接到事故调查报告后,按程序对该质量事故进行了处理。
23.将项目监理机构针对事件3分析的(1)~(6)项原因分别归入影响工程质量的五大要因(人员、机械、材料、方法、环境)之中,并绘制因果分析图。

题干: 某大学投资兴建一综合实验楼,结构采用现浇框架一剪力墙结构体系,地上建筑为15层,地下建筑为2层,通过公开招标,确定了某施工单位为中标单位,双方签订了施工承包合同。
该工程采用筏形基础,按流水施工方案组织施工,在第一段施工过程中,材料已送检,为了在雨期来临之前完成基础工程施工,施工单位负责人未经监理许可,在材料送检时擅自施工,待筏基浇筑完毕后发现水泥实验报告中某些检验项目质量不合格,如果返工重做工期将拖延15天,经济损失达1.32万元。
某天凌晨两时左右,该综合实验楼发生一起6层悬臂式雨篷根部突然断裂的恶性质量事故,雨篷悬挂在墙面上,幸好未造成人员伤亡。该工程为6层砌体结构宿舍楼,建筑面积2784平方米,经事故调查、原因分析,发现造成该质量事故的主要原因是施工队伍素质差,在施工时将受力钢筋位置放错,使悬臂结构受拉区无钢筋而产生脆性破坏。
24.如果该工程施工过程中实施了工程监理,监理单位对该起质量事故是否应承担责任?原因是什么?

题干: 某工程,实施过程中发生如下事件。
事件1:总监理工程师主持编写项目监理规划后,在建设单位主持的第一次工地会议上报送建设单位代表,并介绍了项目监理规划的主要内容,会议结束时,建设单位代表要求项目监理机构起草会议纪要,总监理工程师以“谁主持会议谁起草”为由,拒绝起草。
事件2:基础工程经专业监理工程师验收合格后已隐蔽,但总监理工程师怀疑隐蔽的部位有质量问题,要求施工单位将其剥离后重新检验,并由施工单位承担由此发生的全部费用,延误的工期不予顺延。
事件3:现浇钢筋混凝土构件拆模后,出现蜂窝、麻面等质量缺陷,总监理工程师立即向施工单位下达了工程暂停令,随后提出了质量缺陷的处理方案,要求施工单位整改。
事件4:专业监理工程师巡视时发现,施工单位未按批准的大跨度屋盖模板支撑体系专项施工方案组织施工,随即报告总监理工程师。总监理工程师征得建设单位同意后,及时下达了工程暂停令,要求施工单位停工整改。为赶工期,施工单位未停工整改仍继续施工。于是,总监理工程师书面报告了政府有关主管部门。书面报告发出的当天,屋盖模板支撑体系整体坍塌,造成人员伤亡。
事件5:按施工合同约定,施工单位选定甲分包单位承担装饰工程施工,并签订了分包合同。装饰工程施工过程中,因施工单位资金周转困难,未能按分包合同约定支付甲分包单位工程款。为了不影响工期,甲分包单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向甲分包单位签发了支付证书。
25.事件2中,总监理工程师的要求是否妥当?说明理由。

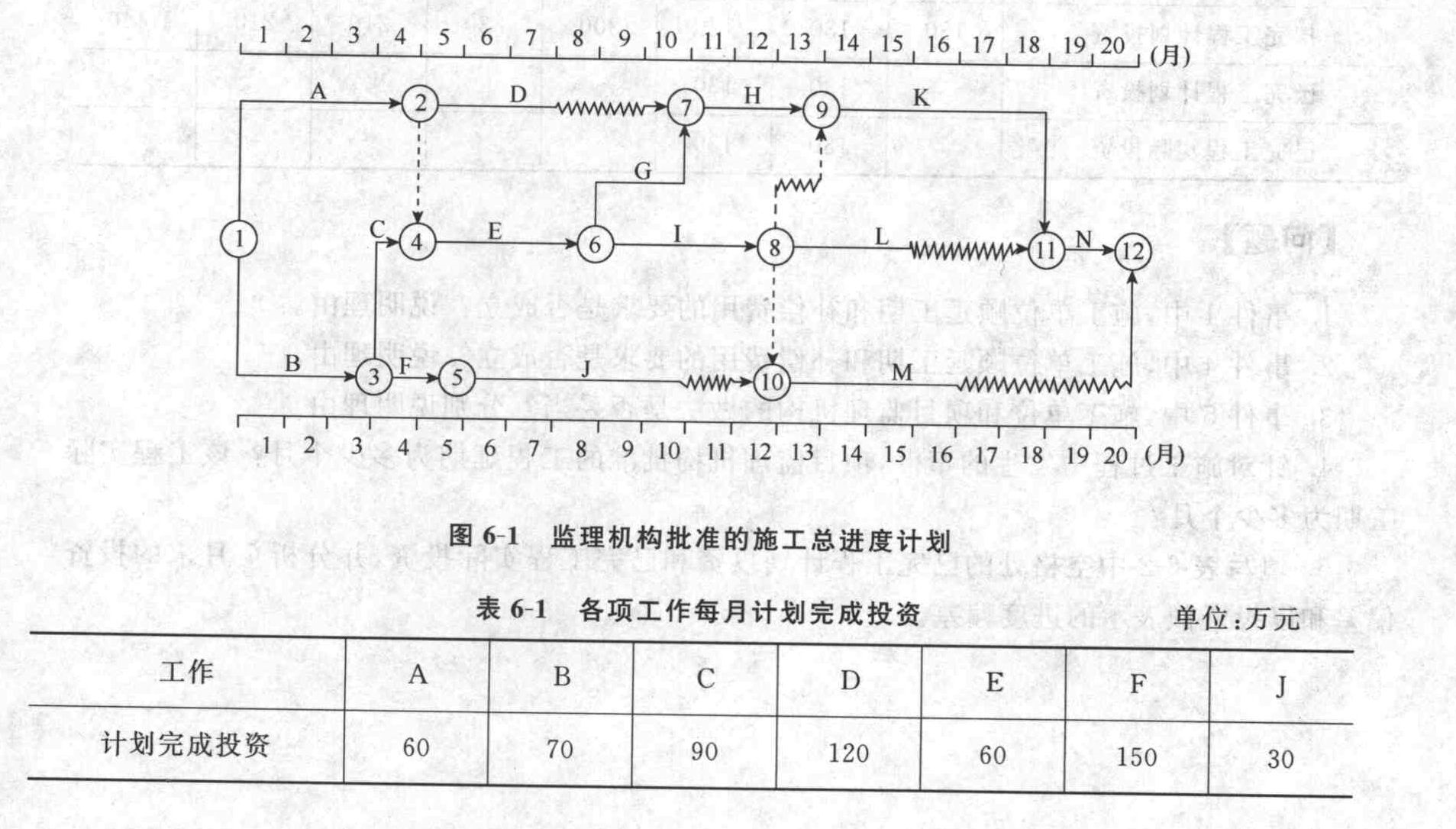

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式。工期20个月,项目监理机构批准的施工总进度计划如图6-1所示,各项工作在其持续时间内均按匀速进展,每月计划完成的投资(部分)见表6-1。
施工过程中发生如下事件。
事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作的开始时间推迟了1个月,导致施工单位机械闲置和人工窝工损失。
事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。

事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6-7月D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,并要求对该工程进行了剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。
以上事件1~4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。
1-7月投资情况见表6-2。
26.事件5中,施工单位和项目监理机构的做法是否妥当?分别说明理由。

题干: 为了实施某项目的建设,业主与施工单位按《建设工程施工合同(示范文本)》GF—2013—0201签订了建设工程施工合同,该项目未投保工程一切险。在工程施工过程中,遭受特大暴风雨袭击,造成了相应的损失,施工单位及时向工程师提出补偿要求,并附有相关的详细资料和证据。
施工单位认为遭暴风雨袭击是因非施工单位原因(属于不可抗力)造成的损失,故应由业主承担赔偿责任,主要补偿要求包括:
(1)给已建部分工程造成破坏,损失共计18万元,应由业主承担修复的经济责任,施工单位不承担修复的经济责任;
(2)施工单位人员因此灾害数人受伤,处理伤病医疗费用和补偿金总计3万元,业主应给予赔偿;
(3)施工单位进场的正在使用的机械设备受到损坏,造成损失8万元,由于现场停工造成台班费损失4. 2万元,业主应负担赔偿和修复的经济责任;
(4)工人窝工费3.8万元,业主应予以支付;
(5)因暴风雨造成现场停工8天,要求合同工期顺延8天;
(6)由于工程损坏,清理现场需费用2. 4万元,业主应予以支付。
27.因不可抗力事件导致的费用损失与延误的工期由双方按什么原则分别承担?

题干: 某实施监理的项目,通过公开招标选定甲施工单位作为施工总承包单位,甲施工单位经建设单位同意将桩基工程分包给乙施工单位。工程实施中发生下列事件:
事件1:专业监理工程师在审查施工单位报送的工程开工报审表及相关资料时认为:现场质量、安全生产管理体系已建立,管理及施工人员已到位,进场道路及水、电、通信满足开工要求,但其他开工条件尚不具备。
事件2:桩基施工过程中,因为乙施工单位抢进度,擅自改变施工方案,出现断桩事故。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自申请城建档案管理部门进行工程档案的验收并直接办理档案移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将该文转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现,缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位要求,乙施工单位自行办理工程档案的验收及移交;在检查乙施工单位的工程档案时发现,缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
28.事件1中,工程开工还应具备哪些条件?

题干: 某城市建设项目,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位,工程实施中发生了下列事件。
事件1:桩基工程开始后,专业监理工程师发现甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要暂停桩基施工。征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查乙施工单位的资质条件符合要求可进行桩基施工。
事件2:桩基施工过程中,出现断桩事故。经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案验收并直接办理移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将文件转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位的要求,乙施工单位自行办理了工程档案的验收及移交。在检查乙施工单位的工程档案时发现缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
29.分别说明事件5中甲施工单位和乙施工单位的解释有何不妥?对甲施工单位和乙施工单位在工程档案管理中存在的问题,项目监理机构应如何处理?

题干: 某实施监理的工程,该工程是列入城建档案管理部门接受范围的工程。该工程由一家承包单位承包,业主委托某监理公司进行施工阶段监理。工程由三个单位工程组成,并且各单位工程开工时间不同。在工程实施过程,发生了如下事件。
事件1:监理工程师在审核承包单位提交的“工程开工报审表”时,要求承包单位在“工程开工报审表”中注明各单位工程开工时间。监理工程师审核后认为具备开工条件时,由总监理工程师或由经授权的总监理工程师代表签署意见,报建设单位。
事件2:监理单位在进行本工程的监理文件档案资料归档时,将下列监理文件做短期保存:(1)监理大纲;(2)监理实施细则;(3)监理总控制计划等;(4)预付款报审与支付。
事件3:监理工程师在开工前,认真审核了施工单位提交的有关文件、资料。
事件4:施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单,项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
30.以上4项监理文件中,哪些不应由监理单位作短期保存?监理单位作短期保存的监理文件应有哪些?

题干: 某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划如图6-1所示(时间单位:月)。
施工过程中发生下列事件。
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。
事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。
31.事件1发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。

题干: 某工程,建设单位通过招标方式选择监理单位。工程实施过程中发生下列事件。
事件1:在监理招标文件中,列出的监理目标控制工作如下。
投资控制:①组织协调设计方案优化;②处理费用索赔;③审查工程概算;④处理工程价款变更;⑤进行工程计量。
进度控制:
①审查施工进度计划;
②主持召开进度协调会;
③跟踪检查施工进度;
④检查工程投入物的质量;
⑤审批工程延期。
质量控制:
①审查分包单位资质;
②原材料见证取样;
③确定设计质量标准;
④审查施工组织设计;
⑤审核工程结算书。
事件2:监理合同签订后,总监理工程师委托总监理工程师代表负责如下工作:
①主持编制项目监理规划;
②审批项目监理实施细则;
③审查和处理工程变更;
④调解合同争议;
⑤调换不称职监理人员。
事件3:该项目监理规划内容包括:
①工程项目概况;
②监理工作范围;
③监理单位的经营目标;
④监理工作依据;
⑤项目监理机构人员岗位职责;
⑥监理单位的权利和义务;
⑦监理工作方法及措施;
⑧监理工作制度;
⑨监理工作程序;
⑩工程项目实施的组织;
(11)监理设施;
(12)施工单位需配合监理工作的事宜。
事件4:在第一次工地会议上,项目监理机构将项目监理规划报送建设单位,会后,结合工程开工条件和建设单位的准备情况,又将项目监理规划修改后直接报送建设单位。
事件5:专业监理工程师在巡视时发现,施工人员正在处理地下障碍物。经认定,该障碍物确属地下文物,项目监理机构及时采取措施并按有关程序进行了处理。
32.指出事件4中的不妥之处,说明理由。

题干: 某实行监理的工程,建设单位通过招标选定了甲施工单位,施工合同中约定:施工现场的建筑垃圾由甲施工单位负责清除,其费用包干并在清除后一次性支付;甲施工单位将混凝土钻孔灌注桩施工分包给乙施工单位。建设单位、监理单位和甲施工单位共同考察确定商品混凝土供应商后,甲施工单位与商品混凝土供应商签订了混凝土供应合同。
施工过程中发生下列事件。
事件1:甲施工单位委托乙施工单位清除建筑垃圾,并通知项目监理机构对清除的建筑垃圾进行计量。因清除建筑垃圾的费用未包含在甲、乙施工单位签订的分包合同中,乙施工单位在清除完建筑垃圾后向甲施工单位提出费用补偿要求。随后,甲施工单位向项目监理机构提出付款申请,要求建设单位一次性支付建筑垃圾清除费用。
事件2:在混凝土钻孔灌注桩施工过程中,遇到地下障碍物,使桩不能按设计的轴线施工。乙施工单位向项目监理机构提交了工程变更申请,要求绕开地下障碍物进行钻孔灌注桩施工。
事件3:项目监理机构在钻孔灌注桩验收时发现,部分钻孔灌注桩的混凝土强度未达到设计要求,经查验是商品混凝土质量存在问题。项目监理机构要求乙施工单位进行处理,乙施工单位处理后,向甲施工单位提出费用补偿的要求。甲施工单位以混凝土供应商是建设单位参与考察确定的为由,要求建设单位承担相应的处理费用。
33.事件3中,乙施工单位向甲施工单位提出费用补偿的要求是否妥当?说明理由。甲施工单位要求建设单位承担相应的处理费用是否妥当?说明理由。

题干: 政府投资的某工程,某监理单位承担了该工程施工招标代理和施工监理任务,该工程采用无标底公开招标方式选定施工单位。工程实施中发生了下列事件。
事件1:工程招标时,A、B、C、D、E、F、G共七家投标单位通过资格预审,并在投标截止时间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位将招标文件中规定的工期380d作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400d签订;D投标单位投标文件中的总价金额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前三名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格低者为中标单位。按原投标价签订施工合同后,建设单位以中标单位重新报价为由要求签订协议书,作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护相关手续。
事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份设计修改建议书,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了施工测量放线报验表,并附有测量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后,即予以签认。
34.指出事件4中设计单位和总监理工程师做法的不妥之处,写出正确做法。

题干: 某实施监理的工程,甲施工单位中标后按照监理单位批准的施工方案组织施工,施工过程中发生下列事件:
事件1:监理工程师在审核承包单位提交的“工程开工报审表”时,要求承包单位在“工程开工报审表”中注明各单位工程开工时间。监理工程师审核后认为具备开工条件时,由总监理工程师或由经授权的总监理工程师代表签署意见,报建设单位。
事件2:监理单位在进行本工程的监理文件档案资料归档时,将下列监理文件做短期保存:(1)监理大纲;(2)监理实施细则;(3)项目监理机构总控制计划等;(4)预付款报审与支付。
事件3:为了确保工程的施工安全,取消工程的原安全管理人员,由施工项目经理亲自兼任施工现场的安全生产管理员。
事件4:施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单,项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
35.事件1中,监理工程师的做法是否妥当,说明理由。

题干: 某工程,建设单位和施工单位按《建设工程施工合同(示范文本)》签订了施工合同,在施工合同履行过程中发生如下事件:
事件1:工程开工前,总监理工程师主持召开了第一次工地会议。会上,总监理工程师宣布了建设单位对其的授权,并对召开工地例会提出了要求。会后,项目监理机构起草了会议纪要,由总监理工程师签字后分发给有关单位;总监理工程师主持编制了监理规划,报送建设单位。
事件2:施工过程中,由于施工单位遗失工程某部位设计图纸,施工人员凭经验施工,现场监理员发现时,该部位的施工已经完毕。监理员报告了总监理工程师,总监理工程师到现场后,指令施工单位暂停施工,并报告建设单位。建设单位要求设计单位对该部位结构进行核算。经设计单位核算,该部位结构能够满足安全和使用功能的要求,设计单位电话告知建设单位,可以不作处理。
事件3:由于事件2的发生,项目监理机构认为施工单位未按图施工,该部位工程不予计量;施工单位认为停工造成了工期拖延,向项目监理机构提出了工程延期申请。
事件4:主体结构施工时,由于发生不可抗力事件,造成施工现场用于工程的材料损坏,导致经济损失和工期拖延,施工单位按程序提出了工期和费用索赔。
事件5:施工单位为了确保安装质量,在施工组织设计原定检测计划的基础上,又委托一家检测单位加强安装过程的检测。安装工程结束时,施工单位要求项目监理机构支付其增加的检测费用,但被总监理工程师拒绝。
36.指出事件2中的不妥之处,写出正确做法。该部位结构是否可以验收?为什么?

题干: 某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。合同约定:开工日期为2012年3月1日,工期为302天;建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包。

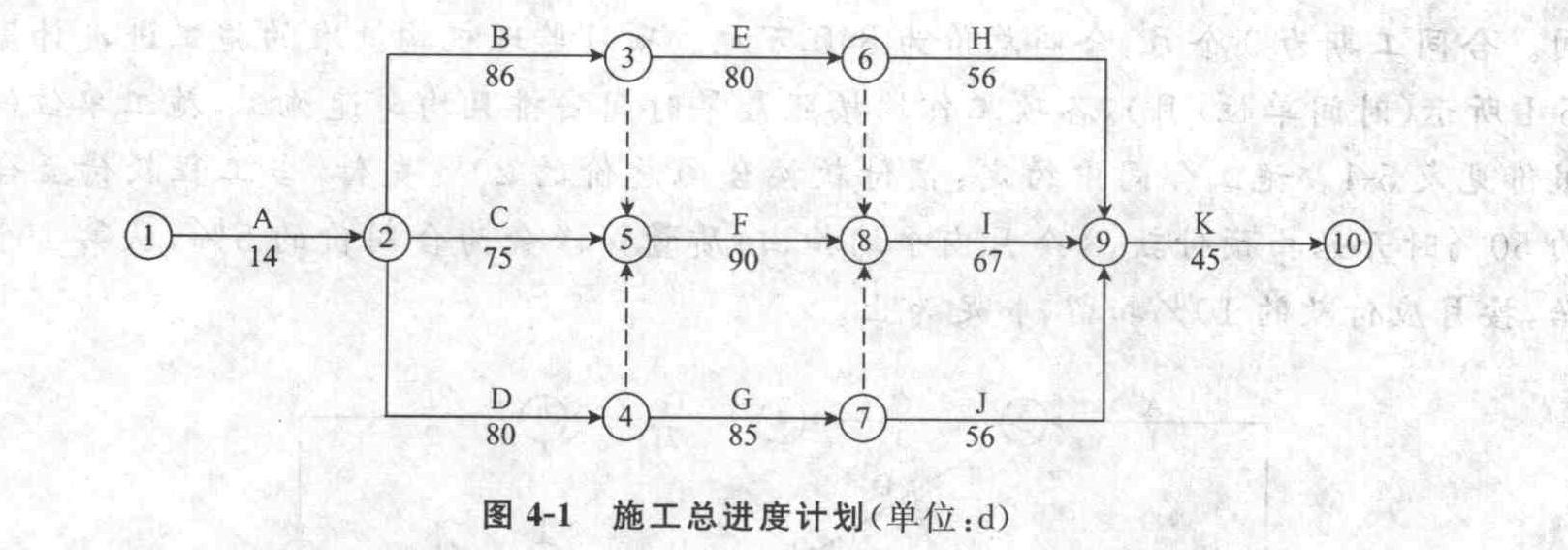

经总监理工程师批准的施工总进度计划如图5-1所示(时间单位:天)。
工程实施中发生了下列事件:
事件1:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工。2012年2月21日,甲施工单位向项目监理机构提出申请,要求开工日期推迟3天,补偿延期开工造成的实际损失3万元。经专业监理工程师审查,情况属实。
事件2: C工作是土方开挖工程。土方开挖时遇到了难以预料的暴雨天气,工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机构。为处理安全事故隐患,C工作实际持续时间延长了 12天。甲施工单位申请顺延工期12天、补偿直接经济损失10万元。
事件3: F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施。结果大大降低了施工成本,但F工作实际持续时间延长了5天,甲施工单位申请需延工期5天。
事件4:甲施工单位将设备安装工程(J工作)分包给乙施工单位,分包合同工期为56天。乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。经设备制造单位修理,第二次试车合格。由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了 24天。乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出了顺延工期和补偿费用的要求。
37.事件4中,单机无负荷试车应由谁组织?项目监理机构对于甲施工单位顺延工期和补偿费用的要求如何答复?说明理由。根据分包合同,乙施工单位实际可获得的顺延工期和补偿费用分别是多少?说明理由。

题干: 某实施监理的工程项目分为A、B、C三个单项工程,经有关部门批准采取公开招标的形式分别确定了三个中标人并签订了合同。A、B、C三个单项工程合同条款中有如下规定:

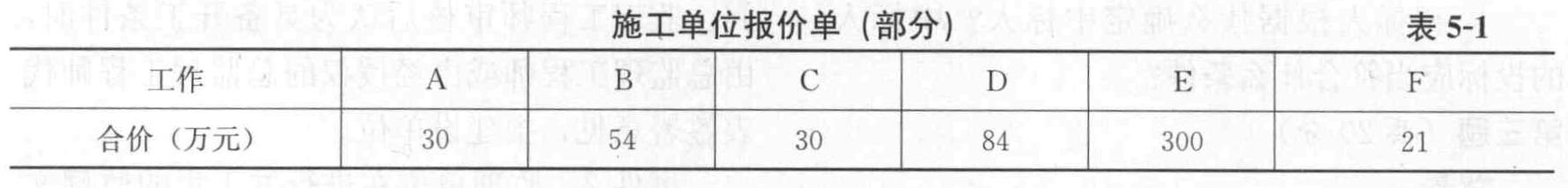

(1) A工程在施工图设计没有完成前,业主通过招标选择了一家总承包单位承包该工程的施工任务。由于设计工作尚未完成,承包范围内待实施的工程虽性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。合同条款中规定:
1)乙方按业主代表批准的施工组织设计(或施工方案)组织施工,甲方不应承担因此引起的工期延误和费用增加的责任。
2)甲方向乙方提供施工场地的工程地质和地下主要管网线路资料,供乙方参考使用。
3)乙方不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。
(2) B工程合同额为9000万元,总工期为30个月,工程分两期进行验收,第一期为18个月,第二期为12个月。在工程实施过程中,出现了下列情况:
1)工程开工后,从第三个月开始连续四个月业主未支付承包商应付的工程进度款。为此,承包商向业主发出要求付款通知,并提出对拖延支付的工程进度款应计利息的要求,其数额从监理工程师计量签字后第11天起计息。业主方以该四个月未支付工程款作为偿还预付款而予以抵消为由,拒绝支付。为此,承包商以业主违反合同中关于预付款扣还的规定,以及拖欠工程款导致无法继续施工为由而停止施工,并要求业主承担违约责任。
2)工程进行到第10个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工,该项目属于指令停工项目。因此,业主向承包商提出暂时中止执行合同实施的通知。为此,承包商要求业主承担单方面中止合同给承包方造成的经济损失赔偿责任。
3)复工后在工程后期,工地遭遇当地百年以来最大的台风,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了两个月。为此,业主要求承包商承担工期拖延所造成的经济损失责任和赶工的责任。
(3) C工程在施工招标文件中规定工期按工期定额计算,工期为550天。但在施工合同中,开工日期为2005年12月15日,竣工日期为2007年7月20日,日历天数为581天。
38.合同变更价款的原则与程序包括哪些内容?合同争议如何解决?

题干: 某综合楼建筑面积4000平方米,是一栋7层L形平面建筑,底面为营业厅,2层以上为住宅。底层层高3.5m,2层以上层高3.0m,总高21. 5m,基础为混凝土灌注桩基,上部为现浇钢筋混凝土梁、板、柱的框架结构,主体结构采用C20混凝土,砖砌填充墙。施工单位按照监理单位批准的施工方案组织施工,于2008年8月7日完工,经竣工验收后,发现未达到质量合格标准。
39.工程验收时质量不符合要求应如何处理?

题干: 某工程,实施过程中发生如下事件。
事件1:总监理工程师主持编写项目监理规划后,在建设单位主持的第一次工地会议上报送建设单位代表,并介绍了项目监理规划的主要内容,会议结束时,建设单位代表要求项目监理机构起草会议纪要,总监理工程师以“谁主持会议谁起草”为由,拒绝起草。
事件2:基础工程经专业监理工程师验收合格后已隐蔽,但总监理工程师怀疑隐蔽的部位有质量问题,要求施工单位将其剥离后重新检验,并由施工单位承担由此发生的全部费用,延误的工期不予顺延。
事件3:现浇钢筋混凝土构件拆模后,出现蜂窝、麻面等质量缺陷,总监理工程师立即向施工单位下达了工程暂停令,随后提出了质量缺陷的处理方案,要求施工单位整改。
事件4:专业监理工程师巡视时发现,施工单位未按批准的大跨度屋盖模板支撑体系专项施工方案组织施工,随即报告总监理工程师。总监理工程师征得建设单位同意后,及时下达了工程暂停令,要求施工单位停工整改。为赶工期,施工单位未停工整改仍继续施工。于是,总监理工程师书面报告了政府有关主管部门。书面报告发出的当天,屋盖模板支撑体系整体坍塌,造成人员伤亡。
事件5:按施工合同约定,施工单位选定甲分包单位承担装饰工程施工,并签订了分包合同。装饰工程施工过程中,因施工单位资金周转困难,未能按分包合同约定支付甲分包单位工程款。为了不影响工期,甲分包单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向甲分包单位签发了支付证书。
40.根据《建设工程安全生产管理条例》,指出事件4中施工单位和监理单位是否应承担责任?说明理由。

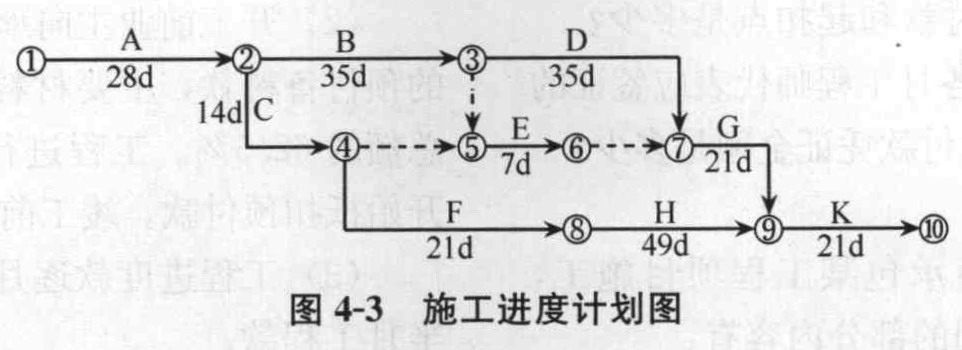

题干: 某建筑工程施工进度计划网络如图4-3所示:
施工中发生了以下事件:
事件1: A工作因设计变更停工10天;
事件2: B工作因施工质量问题返工,延长工期7天;
事件3: E工作因建设单位供料延期,推迟3天施工;

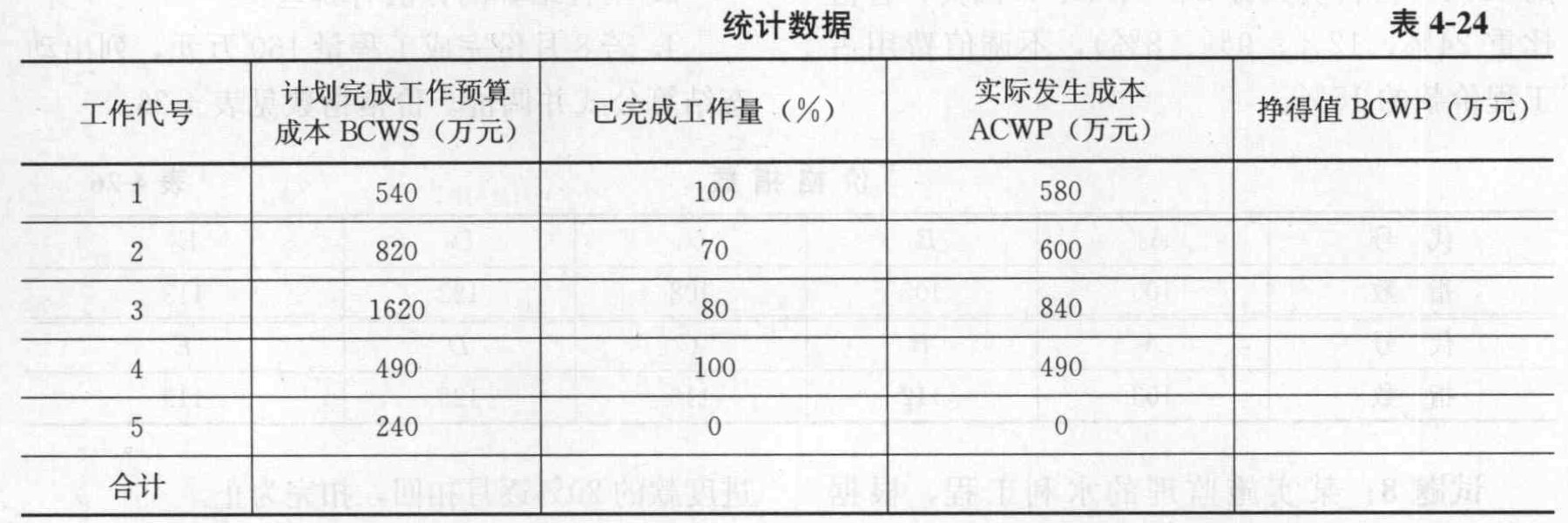

在工作进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据见表4-24。
41.计算第110天的进度偏差SV值,并做SV值结论分析。

题干: 某分部工程的网络计划如图5-24所示,计算工期为44天。
(一)根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。按A→D→I顺序组织施工,则网络计划的变化如图5-25所示。
42.计算工期是多少天?

题干: 某工程监理合同签订后,监理单位负责人对该项目监理工作提出以下5点要求:
(1)监理合同签订后的30d内应将项目监理机构的组织形式、人员构成及总监理工程师的任命书面通知建设单位;
(2)监理规划的编制要依据:建设工程的相关法律、法规,项目审批文件、有关建设工程项目的标准、设计文件、技术资料,监理大纲、委托监理合同文件和施工组织设计;
(3)监理规划中不需编制有关安全生产监理的内容,但需针对危险性较大的分部分项工程编制监理实施细则;
(4)总监理工程师代表应在第一次工地会议上介绍监理规划的主要内容,如建设单位未提出意见,该监理规划经总监理工程师批准后可直接报送建设单位;
(5)如建设单位设计方案有重大修改,施工组织设计、方案等发生变化,总监理工程师代表应及时主持修订监理规划的内容,并组织修订相应的监理实施细则。
总监理工程师提出了建立项目监理组织机构的步骤(见图1-1),并委托给总监理工程师代表以下工作:
(1)确定项目监理机构人员岗位职责,主持编制监理规划;
(2)签发工程款支付证书,调解建设单位与承包单位的合同争议。
在编制的项目监理规划中,要求在监理过程中形成的部分文件档案资料如下:
(1)监理实施细则;
(2)监理通知单;
(3)分包单位资质材料;
(4)费用索赔报告及审批;
(5)质量评估报告。
43.指出总监理工程师委托总监理工程师代表工作的不妥之处,写出正确做法。

题干: 某工程,建设单位与施工总包单位按《建设工程施工合同(示范文本)》签订了施工合同。工程实施过程中发生如下事件。
事件1:主体结构施工时,建设单位收到用于工程的商品混凝土不合格的举报,立刻指令施工总包单位暂停施工。经检测鉴定单位对商品混凝土的抽样检验及混凝土实体质量抽芯检测,质量符合要求。为此,施工总包单位向项目监理机构提交了暂停施工后人员窝工及机械闲置的费用索赔申请。
事件2:施工总包单位按施工合同约定,将装饰工程分包给甲装饰分包单位。在装饰工程施工中,项目监理机构发现工程部分区域的装饰工程由乙装饰分包单位施工。经查实,施工总包单位为按时完工,擅自将部分装饰工程分包给乙装饰分包单位。
事件3:室内空调管道安装工程隐蔽前,施工总包单位进行了自检,并在约定的时限内按程序书面通知项目监理机构验收。项目监理机构在验收前6h通知施工总包单位因故不能到场验收,施工总包单位自行组织了验收,并将验收记录送交项目监理机构,随后进行工程隐蔽,进入下道工序施工。总监理工程师以“未经项目监理机构验收”为由下达了工程暂停令。
事件4:工程保修期内,建设单位为使用方便,直接委托甲装饰分包单位对地下室进行了重新装修,在没有设计图纸的情况下,应建设单位要求,甲装饰分包单位在地下室承重结构墙上开设了两个1800mm×2000mm的门洞,造成一层楼面有多处裂缝,且地下室有严重渗水。
44.写出项目监理机构对事件2的处理程序。
