2025年04月07日二级建造师施工管理单选题34

题数: 答题时间:120分钟
专业:施工管理

一、单选题

1.某工程项目采用施工总承包管理模式,如施工总承包管理单位想承接该工程部分具体工程的施工任务,则其可通过( )。
  • A 监理单位委托取得任务
  • B 投标竞争取得任务
  • C 施工总承包人委托取得任务
  • D 自行分配取得任务

2.某施工工序的人工时间定额为0.22工日,则该工序的人工产量定额为( )。
  • A 1.76立方米
  • B 4.55工日/立方米
  • C 4.55立方米
  • D 2.33立方米

3.某工程项目施工采用施工总承包模式,其中电气设备由业主指定的分包单位采购和安装,则在施工中该分包单位必须接受( )的工作指令,服从其总体的项目管理。
  • A 业主
  • B 设计方
  • C 施工总承包方
  • D 项目监理方

4.对整个建设工程项目的施工进行战略部署,并且是指导全局性施工的技术和经济纲要的文件是( )。
  • A 施工总平面图
  • B 施工组织总设计
  • C 施工部署及施工方案
  • D 施工图设计文件

题干:

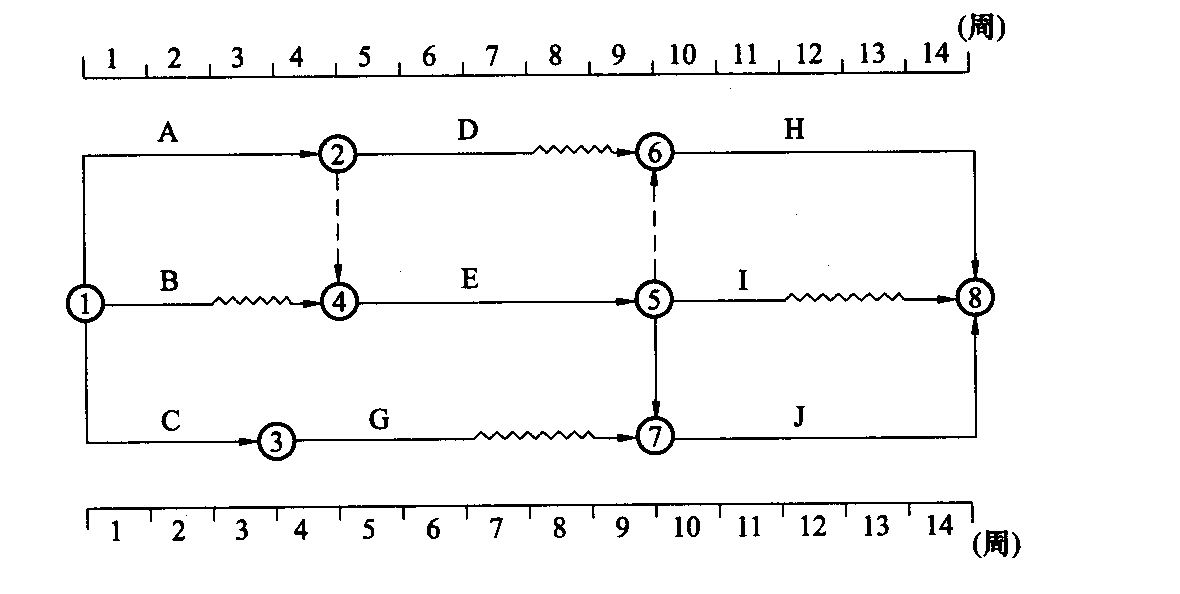

某工程双代号时标网络计划如下图所示。

     各工作的成本斜率分别如下表。
工作代号
A
B
C
D
E
F
G
H
成本斜率(万元/周)
7
1
12
5
8
10
12
13
     在实施中,由于多种原因,需要压缩工期一周。
5.工作代号ABCDEFGH成本斜率(万元/周)711258101213如果A、D、G三项工作共用一台施工机械,则在不影响总工期的前提下,该施工机械在施工现场的最小闲置时间是(      )周。
  • A 1
  • B 2
  • C 3
  • D 4

6.根据《建筑安装工程费用项目组成》(建标[2003]206号),下列建筑安装工程费用项目中,不属于直接工程费的是( )。
  • A 人工费
  • B 材料费
  • C 临时设施费
  • D 施工机械使用费

7.根据GB/T24001(中国环境管理体系)—ISO14001标准的应用原则,在组织的管理体系中,环境管理体系( )。
  • A 应在组织整个管理体系之外独立存在
  • B 不必成为独立的管理系统,应纳入组织整个管理体系中
  • C 应融入组织的质量和职业健康安全管理体系中
  • D 应在组织的整个管理体系之上,作为其他管理体系的基础

8.在工程项目费用偏差原因中,不属于施工原因的是( )。
  • A 施工方案不当
  • B 施工质量有问题
  • C 工期拖延
  • D 组织不落实

9.右图反映的是某建设项目业主、项目总承包人、分包人之间的( )。
  • A 协作关系
  • B 指令关系
  • C 管理关系
  • D 合同关系

10.某工程双代号时标网络计划如下图所示,其中工作D的总时差和自由时差( )。
  • A 均为2周
  • B 分别为2周和1周
  • C 均为3周
  • D 分别为3周和2周

11.在工程网络计划中,如果某项工作的最早开始时间和最早完成时间分别为3d和8d,则说明该工作实际上最早应从开工后( )。
  • A 第3天上班时刻开始,第8天下班时刻完成
  • B 第3天上班时刻开始,第9天下班时刻完成
  • C 第4天上班时刻开始,第8天下班时刻完成
  • D 第4天上班时刻开始,第9天下班时刻完成

12.工程建设监理实施细则应在工程施工开始前编制完成,并必须经( )批准。
  • A 专业监理工程师
  • B 总监理工程师
  • C 业主
  • D 建设行政主管部门

13.某混凝土工程直接工程费为100万元,以直接费为基础计算建筑安装工程费。其中措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合税率为3.41%。则该工程的建筑安装工程含税造价为( )万元。
  • A 117.93
  • B 120.99
  • C 121.96
  • D 122.10

14.偏差分析方法中,一般在项目的较高管理层应用的是( )。
  • A 表格法
  • B 网络图法
  • C 曲线法
  • D 横道图法

15.根据《建筑安装工程费用项目组成》(建标[号),按照建筑法的规定,企业为从事危险作业的建筑安装施工人员支付的意外伤害保险费应计入( )。
  • A 措施费
  • B 材料费
  • C 规费
  • D 企业管理费

16.对于一个建设工程项目而言,虽然有代表不同利益方的项目管理,但是,( )的项目管理是管理的核心。
  • A 设计方
  • B 供货方
  • C 业主方
  • D 施工总承包方

题干:
某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖(罚)5 000元。乙方按时提交了施工方案和施工网络进度计划(见下图),并得到甲方代表的同意。

     实际施工过程中发生了如下几项事件。
     事件1:在房屋基槽开挖后,发现局部有软弱下卧层。按甲方代表指示,乙方配合地质复查,配合用工为10个工日。地质复查后,根据经甲方代表批准的地基处理方案,增加工程费用4万元,因地基复查和处理使房屋基础施工延长3天,人工窝工15个工日。
     事件2:在发射塔基础施工时,因发射塔坐落位置的设计尺寸不当,甲方代表要求修改设计,拆除已施工的基础,重新定位施工。由此造成工程费用增加1.5万元,发射塔基础施工延长2天。
     事件3:在房屋主体施工中,因施工机械故障,造成工人窝工8个工日,房屋主体施工延长2天。
     事件4:在敷设电缆时,因乙方购买的电缆质量不合格,甲方代表令乙方重新购买合格电缆。由此造成敷设电缆施工延长4天,材料损失费1.2万元。
     事件5:鉴于该工程工期较紧,乙方在房屋装修过程中采取了加快施工的技术措施,使房屋装修施工缩短3天,该项技术措施费为队0.9万元。
     其余各项工作持续时间和费用均与原计划相符。
17.乙方可得到的工期补偿为(      )天。
  • A 3
  • B 4
  • C 5
  • D 6

18.正式验收完成后,验收委员会应( ),对验收做出结论,并确定交工日期及办理承发包双方工程价款的结算手续等。
  • A 签发单位工程验收证书
  • B 形成竣工验收鉴定证书
  • C 提出质量评估报告
  • D 签发工程接收证书

19.关于双代号网络计划和单代号网络计划中关键路线的表述,错误的是( )。
  • A 关键路线是总的工作持续时间最长的线路
  • B 一个网络计划只能有一条关键路线
  • C 在网络计划执行过程中,关键路线有可能转移
  • D 一个网络计划可能有一条,或几条关键路线

20.在建设工程项目施工成本管理的过程中,为了降低施工成本,通过进行技术经济分析,确定最佳的施工方案属于建设工程施工成本管理措施中( )。
  • A 技术措施
  • B 经济措施
  • C 合同措施
  • D 组织措施

21.业主方的项目管理工作涉及项目实施阶段的全过程,其中,设计阶段的主要工作不包括( )。
  • A 编制设计任务书
  • B 初步设计
  • C 技术设计
  • D 施工图设计

22.在影响施工质量的因素中,加强对( )的质量控制,是保证工程质量的重要基础。
  • A
  • B 方法
  • C 材料
  • D 机械

题干: 竣工图是工程竣工验收后真实反映建设工程项目施工结果的图样。
23.竣工图的编制整理、审核盖章、交接验收应按国家对竣工图的要求办理,其中:承包人应根据()提交合格的竣工图。
  • A 工程性质的要求
  • B 施工合同约定
  • C 监理单位的要求
  • D 设计单位的要求

24.施工安全管理目标策划中,施工现场应实现各类人员的安全教育,并要求特种作业人员持证上岗率和操作人员三级安全教育率分别达到( )。
  • A 95%,95%
  • B 95%,100%
  • C 100%,95%
  • D 100%.100%

25.根据国际惯例,承包商自有设备的窝工费一般按( )计算。
  • A 台班折旧费
  • B 台班折旧费+设备进出现场的分摊费
  • C 台班使用费
  • D 同类型设备的租金

26.成本偏差的控制中,( )是关键,纠偏是核心,要针对分析得出的偏差发生原因,采取切实措施加以纠正。
  • A 分析
  • B 预测
  • C 控制
  • D 核算

27.工程建设定额中分项最细、定额子目最多的一种定额是( )。
  • A 人工定额
  • B 概算定额
  • C 施工定额
  • D 企业定额

28.建筑施工企业的三级安全教育是指( )。
  • A 公司层教育、项目部教育、作业班组教育
  • B 进场教育、作业前教育、上岗教育
  • C 最高领导教育、项目经理教育、班组长教育
  • D 最高领导教育、生产负责人教育、项目经理教育

29.项目专业技术负责人组织相关人员对桩基础工程进行验收后,应由( )签署验收意见及验收结论,并签字盖章。
  • A 施工企业施工员
  • B 专业监理工程师
  • C 项目专业技术负责人
  • D 建设单位参加验收的人员

30.下列纠偏措施中,不属于项目目标动态控制纠偏措施中技术措施的是( )。
  • A 改进施工方法
  • B 调整设计
  • C 改变施工机具
  • D 改变施工管理

31.一般情况下,与分包方和供货方直接签订施工合同的是( )。
  • A 业主方
  • B 施工总承包管理方
  • C 监理方
  • D 施工总承包方

32.按照住房与城乡建设部《关于做好房屋建筑和市政基础设施工程质量事故报告和调查处理工作的通知》,造成10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故,被定为( )。
  • A 一般质量事故
  • B 较大质量事故
  • C 重大质量事故
  • D 特别重大事故

33.建设工程项目施工安全管理工作目标能否达到的关键是( )。
  • A 建设单位安全管理的投入是否到位
  • B 施工企业安全管理和安全技术是否到位
  • C 监理单位对安全管理的重视程度
  • D 政府部门对项目施工安全监管是否到位

34.信息管理手册的主要内容,不包括( )。
  • A 绘制信息处理流程图
  • B 确定信息管理的任务
  • C 信息处理平台的建立与运行维护
  • D 确定工程档案管理制度
做题计时:00:00:00
