2025年04月12日二级建造师建筑工程建造师案例题27

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

题干: 某装饰公司承接了寒冷地区某商场的室内、外装饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝土外镶贴陶瓷砖。施工过程中,发生如下事件:
事件一:因木龙骨为甲供材料,施工单位未对木龙骨进行检验和处理就用到工程上。施工单位对新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。
事件二:在送待检时,为赶工期,施工单位未经监理工程师许可就进行了外墙饰面砖镶贴施工,待复验报告出来,部分指标未能达到要求。
事件三:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进行了允许偏差的检验。
1.进口硅酮结构密封胶使用前应提供哪些质量证明文件和报告?

题干: 某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土5~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5 m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:
(1)施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。
(2)施工总承包单位有健全的安全制度文件。
(3)施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。
2.本工程基坑最小降水深度应为多少?降水宜采用何种方式?

题干: 某承包商承包某工程项目施工,与业主签订的承包合同的部分内容有:
(1)工程合同总价1000万元,工程价款采用调值公式动态结算。该工程的人工费(A)占工程价款的32%,材料费占工程价款的53%(材料费又分B、C、D、E四类,各占工程价款比重为24%、12%、9%、8%),不调值费用占工程价款的15%。
(2)合同中约定了工程预付款的比例及扣回的时间。
(3)工程进度款逐月结算,每月月中预支半月工程款。

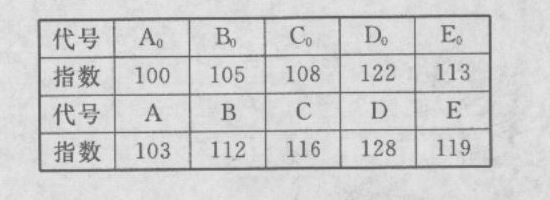

3.若8月份完成工程量160万元,列出动态结算公式并调价。价格指数见下表:

4.     [背景材料]     某高层办公楼,总建筑面积137500m2,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。     施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,立即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。     专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作,土方开挖到接近基坑设计标高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬,不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。     [问题]

5.      (四)      [背景资料]     某建设单位准备建一座图书馆,建筑面积5000m2,预算投资400万元,建设工期为10个月。工程采用公开招标的方式确定承包商。按照《中华人民共和国招标投标法》和《中华人民共和国建筑法》的规定,建设单位编制了招标文件,并向当地的建设行政管理部门提出了招标申请书,得到了批准。     建设单位依照有关招标投标程序进行公开招标。     由于该工程在设计上比较复杂,根据当地建设局的建议,对参加投标单位和主体要求是最低不得低于二级资质。拟参加此次投标的五家单位中A、B、D单位为二级资质,C单位为三级资质,E单位为一级资质,而C单位的法定代表人是建设单位某主要领导的亲戚,建设单位招标工作领导小组在资格预审时出现了分歧,正在犹豫不决时,C单位拟准备组成联合体投标,经C单位的法定代表人私下活动,建设单位同意让C与A联合承包工程,并明确向A暗示,如果不接受这个投标方案,则该工程的中标将授予B单位。A为了获得该项工程,同意了与C联合承包该工程,并同意将停车楼交给C单位施工。于是A和C联合投标获得成功。A与建设单位签订了《建设工程施工合同》,A与C也签订了联合承包工程的协议。

题干: 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。
由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。
工作G完成后,由于建设单位变更施工图纸,使工作I停工待图2个月。但建设单位要求仍按原合同工期完工,施工单位向建设单位索赔I工作赶工费用3万元(已知工作I赶工费每月1.5万元)。
6.如果各项工作均按最早时间安排,起重机械在现场闲置时间?并说明理由。

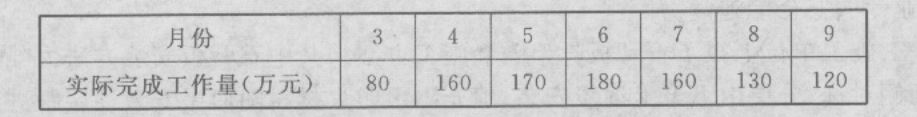

题干: 某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:
(1)工程预付款为合同价的10%。
(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月扣回。
(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留。
(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。
每月完成的工作量如下表:
工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
7.7、8月份开发公司应支付工程款多少万元?截止8月末累计支付工程款多少万元?

题干: 某大型剧院拟进行维修改造,某装饰装修工程在公开招投标过程中获得了该维修改造任务,合同工期为5个月,合同价款为1 800万元。(1).抹灰工程基层处理的施工过程部分记录如下:①在抹灰前对基层表面作了清除;②室内墙面、柱面和门窗洞口的阳角做法符合设计要求。(2)工程师对抹灰工程施工质量控制的要点确定如下:①抹灰用的石灰膏的熟化期不应小于3d;②当抹灰总厚度大于或等于15 mm时,应采取加强措施;③有排水要求的部位应做滴水线(槽);④一般抹灰的石灰砂浆不得抹在水泥砂浆层上;⑤一般抹灰和装饰抹灰工程的表面质量应符合有关规定。
8.一般抹灰工程表面质量应符合的规定有哪些?

题干: 甲公司投资建设一幢地下一层、地上五层的框架结构商场工程,乙施工企业中标后,双方采用《建设工程施工合同》(示范文本)( GF-1999-0201)签订了合同。合同采用固定总价承包方式,合同工期为405 d,并约定提前或逾期竣工的奖罚标准为每天5万元。合同履行中出现了以下事件:事件一:乙方施工至首层框架柱钢筋绑扎时,甲方书面通知将首层及以上各层由原设计层高4. 30 m变更为4.80 m,当日乙方停工。25 d后甲方才提供正式变更图纸,工程恢复施工。复工当日乙方立即提出停窝工损失150万元和顺延工期25 d的书面报告及相关索赔资料,但甲方收到后始终未予答复。事件二:在工程装修阶段,乙方收到了经甲方确认的设计变更文件,调整了部分装修材料的品种和档次。乙方在施工完毕3个月后的结算中申报了该项设计变更增加费80万元,但遭到甲方的拒绝。事件三:从甲方下达开工令起至竣工验收合格止,本工程历时425 d。甲方以乙方逾期竣rT为由从应付款中扣减了违约金100万元。乙方认为逾期竣工的责任在于甲方。
9.事件三中,乙方是否逾期竣工?说明理由并计算奖罚金额。

题干: 某群体工程由三个独立的单体建筑组成,每个单体均有如下四个施工过程:基础、主体结构、二次砌筑、装饰装修。现拟考虑以每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。各单体结构形式、工程体量设计均不同,根据施工产量定额计算出三个单体各施工过程所需施工时间如下表所示。
各施工过程间无时间间隔,前一施工过程完成后,后一施工过程依次接续施工。
三个单体建筑的施工先后顺序没有限制,建设单位要求施工单位策划好三个单体的施工先后顺序,以总工期最短的方案组织施工。
10.三个单体的施工顺序为Ⅰ→Ⅱ→Ⅲ时,计算流水施工的总工期。

题干: 某体育馆工程建筑面积56000平方米,由主体育馆和附属用户组成,施工单位为某建设集团公司,工程开工后技术负责人组织编制了模板专项施工方案。
施工中发生如下事件:
事件一:安全员检查时发现,在模板安装面上方6m处有两条10kV高压线通过,便要求工长停止模板吊装施工,采取隔离防护措施:工长说,模板专项施工方案中没有相应的防护方案,不作处理便继续施工,之后刮起5级大风,导致大模板失控,撞到高压线,造成吊车司机死亡,供电中断1天。
事件二:安全员在进行定期检查时发现,在3m高的工作面上,模板安装工人使用的操作架子不稳固,没有搭设剪刀撑和安全防护措施,架子上无跳板,且随意堆放模板,人员在模板上通行。
事件三:工人在进行高支架模板安装时没有使用工具袋,随手放在操作架子上,有一扳手从架子上滑落,砸伤一名监理工程师。
事件四:工长得知后张预应力大梁混凝土强度达设计强度80%后(跨度7.5m),便电话通知拆除模板,工长忘记将拆模令(只允许拆除梁侧模)交给架子工班长和木工班长,也未进行交底。工人将梁侧模板和底模一起拆除,此时预应力钢筋尚未张拉,导致大梁下部混凝土开裂,最大裂缝1mm。
11.导致事件一事故发生的直接原因是什么?如果此模板安装任务紧迫,来不及采取隔离防护措施,该如何保证模板安装正常进行?

题干: 某小区内拟建一座6层普通砖混结构住宅楼,外墙厚370mm,内墙厚240mm,抗震设防烈度7度,某施工单位于2009年5月与建设单位签订了该工程总承包合同,合同工程量清单报价中写明:瓷砖墙面积为1000平方米,综合单价为110元/平方米。
事件一:现场需安装一台物料提升机解决垂直运输问题,物料提升机运到现场后,项H经理部按照技术人员提供的装配图集组织人员进行安装,安装结束后,现场机务员报请项目经理批准,物料提升机正式投入使用。
事件二:现场施工工程中为了材料运输方便,在内墙处留置临时施工洞口,内墙上留直槎,并沿墙高每八皮砖(490mm)设置了2φ6钢筋,钢筋外露长度为500mm。
事件三:由于工期紧,装修从顶层向下施工,给排水明装主管(无套管)从首层向上安装,五层卫生间防水施工结束后进行排水主管安装。
事件四:施工过程中,建设单位调换了瓷砖的规格型号,经施工单位核算综合单价为150元/平方米,该分项工程施工完成后,经监理工程师实测确认瓷砖粘贴面积为1200 平方米,但建设单位尚未确认该变更单价,施工单位用挣值法进行了成本分析。
备注:BCWS—计划完成工作预算费用;BCWP——已完工作预算费用;ACWP——已完工作实际费用;CV——费用偏差。
12.事件一中,物料提升机的使用是否符合要求?说明理由。

题干: 某工程施工网络计划如下图所示。
13.网络计划的计算工期为多少天,哪些工作为关键工作?

14.某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月.工程价款约定如下:①工程预付款为合同价的10%;②工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月均匀扣回;③工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留;④工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付.7、8月份开发公司应支付工程款多少万元?截至8月底累计支付工程款多少万元?

15.     [背景材料]     某高层办公楼,总建筑面积137500m2,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。     施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,立即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。     专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作,土方开挖到接近基坑设计标高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬,不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。     [问题]

16.(二)      某工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同中规定,除空间钢桁架屋盖可分包给专业工程公司外,其他部分不得分包(除非业主同意)。本项目合同工期为22个月。     在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如下图所示)和一份工程报告。          工程报告的主要内容如下:     (1)鉴于本项目需要安装专业的进口设备,需要将设备安装工程分包给专业安装公司。     (2)本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。此项费用未包含在投标报价中,业主应另行支付。     总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工待图2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请,见下表。      施工单位索赔申请 序号 内容 数量 费用计算 备注 1 新增混凝土工程量 300m3 300×200元=60000元 混凝土工程量单价200元/m3 2 混凝土搅拌机闲置补偿 60台班 60×100元=6000元 台班费100元/台班 3 人工窝工补偿 1800工日 1800×28元=50400元 工日费28元/工日      在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。     在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后1个月。     问题序号内容数量费用计算备注1新增混凝土工程量300m3300×200元=60000元混凝土工程量单价200元/m32混凝土搅拌机闲置补偿60台班60×100元=6000元台班费100元/台班3人工窝工补偿1800工日1800×28元=50400元工日费28元/工日

题干: 某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:(1)工程预付款为合同价的10%;(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月均匀扣回;(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留;(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。每月完成的工作量见下表:每月完成的工作量表(单位:万元) 工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
17.7、8月份开发公司应支付工程款多少万元?截止8月末累计支付工程款多少万元?

题干: 某市一高层混凝土剪力墙结构住宅工程,建筑面积63000平方米,层高2.8m,外墙为涂料饰面,采用外保温。内墙、顶棚装饰采用耐擦洗涂料饰面,地面贴砖。内墙部分墙体为加气混凝土砌块砌筑。由于工期比较紧,装修分包队伍交叉作业较多,施工单位在装修前拟定了各分项工程的施工顺序。
18.确定分项工程施工顺序应满足的要求有哪些?

题干: 某办公楼工程,建筑面积23723平方米,框架剪力墙结构;地下1层,地上12层。首层高4.8m,标准层高3.6m,顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架,工程于2007年6月15日开工,计划竣工日期为2009年5月1日。
事件一:2008年5月20日7时30分左右,因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井竖向洞口处坠落至地下一层混凝土底板上,当场死亡。
事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收,监理工程师提出隐蔽工程申报验收有漏项,应补充验收申报项目。
19.事件一中,从安全管理方面分析,导致这起事故发生的主要原因是什么?

题干: 某广场地下车库工程,建筑面积18000平方米。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF—99—0201)签订了施工承包合同,合同工期140天。
工程实施过程中发生了下列事件:

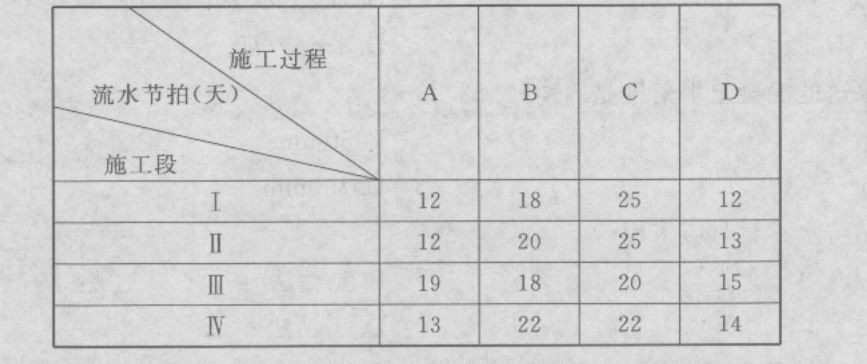

事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:
事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架),工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):工程清理、恢复费用18万元;施工机械设备重新购置和修理费用29万元;人员伤亡善后费用62万元;工期顺延6天。
20.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?

题干: 某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示:
[ejjz/jzgc/lnzt/5/image/img-05-071-04]
施工过程中发生了如下事件。
事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。
事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。
事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长3d。
事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。
事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。
21.该工程可得到的工期补偿为多少天?工期奖(罚)款是多少?

22.   [背景材料]     某建筑工程,建筑面积3.8万m2,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600d。合同约定工期每提前(或拖后)1d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1d,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示(单位:d)。          施工过程中发生了以下事件。     事件一:底板防水工程施工时,由于特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。     事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10d,直接经济损失20万元。     事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。     事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。     事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修映,开工30d,直接费损失0.5万元。     其余各项工作,   实际完成工期和费用与原计划相符。     [问题]

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
23.事件一中,对于建设单位供应的该批次钢筋,建设单位和施工单位各应承担哪些责任?

24.      (三)     [背景资料]     某建筑工程,地下1层,地上16层。总建筑面积28000m2,首层建筑面积2400m2,建筑红线内占地面积6000m2。该工程位于闹市中心,现场场地狭小。     施工单位为了降低成本,现场只设置了一条3m宽的施工道路兼作消防通道。现场平面呈长方形,在其斜对角布置了两个消火栓,两者之间相距86m,其中一个距拟建建筑3m,另一个距路边3m。     为了迎接上级单位的检查,施工单位临时在工地大门入口处的围墙上悬挂“五牌”、“二图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。

25.(二)      某工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同中规定,除空间钢桁架屋盖可分包给专业工程公司外,其他部分不得分包(除非业主同意)。本项目合同工期为22个月。     在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如下图所示)和一份工程报告。          工程报告的主要内容如下:     (1)鉴于本项目需要安装专业的进口设备,需要将设备安装工程分包给专业安装公司。     (2)本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。此项费用未包含在投标报价中,业主应另行支付。     总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工待图2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请,见下表。      施工单位索赔申请 序号 内容 数量 费用计算 备注 1 新增混凝土工程量 300m3 300×200元=60000元 混凝土工程量单价200元/m3 2 混凝土搅拌机闲置补偿 60台班 60×100元=6000元 台班费100元/台班 3 人工窝工补偿 1800工日 1800×28元=50400元 工日费28元/工日      在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。     在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后1个月。     问题序号内容数量费用计算备注1新增混凝土工程量300m3300×200元=60000元混凝土工程量单价200元/m32混凝土搅拌机闲置补偿60台班60×100元=6000元台班费100元/台班3人工窝工补偿1800工日1800×28元=50400元工日费28元/工日

26.某建筑工程,建筑面积23824平方米,地上10层,地下2层(地下水位-2.0m).主体结构为非预应力现浇混凝土框架一剪力墙结构(柱网为9m×9m,局部柱距为6m),梁模板起拱高度分别为20mm、12mm.抗震设防烈度7度.梁、柱受力钢筋为HRB335,接头采用挤压连接.结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土.一、二层柱混凝土强度等级为C40,以上各层柱为C30.事件三中,混凝土结构子分部工程施工质量合格的标准是什么?

题干: 某工程项目通过公开招标的方式确定了3个不同性质的施工单位承担该项工程全部施工任务,建设单位分别与A公司签订了土建施工合同,与B公司签订了设备安装合同,与C公司签订了电梯安装合同。三个合同协议中都对建设单位提出了一个相同的条款,即“建设单位应协调现场其他施工单位,为三公司创造可利用条件”。合同执行过程中,发生如下事件:事件一:A公司在签订合同后因自身资金周转困难,随后和承包商D公司签订了分包合同,在分包合同中约定承包商D按照建设单位(业主)与承包商A约定的合同金额的10%向承包商A支付管理费,一切责任由承包商D承担。事件二:由于A公司在现场施工时间拖延5d,造成B公司的开工时间相应推迟了Sd,B公司向A公司提出了索赔。事件三:顶层结构楼板吊装后,A公司立刻拆除塔吊,改用卷扬机运材料作层面及装饰。C公司原计划由建设单位协调使用塔吊将电梯设备吊上9层楼顶的设想落空后,提出用A公司的卷扬机运送,A公司提出卷扬机吨位不足,不能运送。最后,C公司只好为机房设备的吊装重新设计方案。C公司就新方案的实施引起的费用增加和工期延误向建设单位提出索赔。
27.根据《建设工程质量管理条例》的规定,工程承发包过程中的违法分包行为有哪些?
