题干: 某外资大型商业中心工程项目业主A与某一级施工企业B和某甲级监理公司C分别签订了工程施工合同和施工阶段监理合同,工程开工后发生了以下事件:
事件1:在修建国际商品展销中心工程的基础施工中,由于班组违章作业,出现使已经过监理人员检验合格的基础钢筋位移质量事故,在浇筑混凝土不久后,被监理方发现及时口头制止后,书面通知承包方立即停工处理和整改。承包方按监理方指令执行,提出质量事故报告及处理方案,经监理工程师审查批准后实施。整改完成后,经监理方重新检验确认合格后,指令复工,继续进行基础混凝土施工。由此造成的经济损失由承包方承担,工期延误不予延长,监理方还将此事故及处理情况向业主作了报告。而业主代表书面提出:出现质量事故,监理公司也应负一定责任,要求扣除1%的监理费作为罚金。
事件2:在地下管道施工中,管道铺设完毕后,承包方曾书面通知监理方要求检查管道铺设质量。但监理方收到质量验收通知单后,在合同约定的时间内并未前来检验,也未提出延期检查的书面要求。因此,承包方即将管沟予以回填。为此,监理方书面指令要求承包方将管沟重新挖开,以便检验管道质量。承包方按监理方要求对管沟进行剥露,经监理方检查后,确认管道铺设质量未达到设计图样和合同要求,也不符合标准和规范要求,管道接合部位严重漏水。因此,监理方要求承包方返工。承包方按要求进行了管道的返工处理,经监理方检验质量合格予以确认后,将管沟重新回填。为此,承包方提出除管道返工费用由于是承包方原因造成的质量不合格应自己承担外,要求发包方补偿再度剥露费用(包括重新开挖、回填以及更新由于重挖造成的部分管道损坏的费用)76000元和工期延长8天。
事件3:在修建该商业中心的东方广场和商业大厦工程中,开挖基础坑时,发现大量化石和古人类文明遗址,经有关部门及专家鉴定为远古类人猿活动遗址,有重大考古价值,经国家有关部门与业主协商决定在该处进行发掘工作,并与承包方协商后决定由承包方抽调部分力量参与文物发掘工作。经40天发掘工作基本完成。为此,承包方向发包方提出要求:补偿参与考古发掘工作的直接费48万元,由于工程暂停和延期所造成的劳力和机械设备闲置等损失32万元,补偿20%管理费和10%利润,延长工期40天。
1.针对事件1,你作为监理方是否接受业主代表的要求?为什么?

题干: 某工程,建设单位委托监理单位承担施工招标代理和施工阶段监理工作,并采用无标底公开招标方式选定施工单位。工程实施过程中发生下列事件。
事件1:项目监理机构在组织评审A、B、C、D、E五家施工单位的投标文件时发现:A单位施工方案工艺落后,报价明显高于其他投标单位报价;B单位投标文件中的关键内容字迹模糊、无法辨认;C单位投标文件符合招标文件要求;D单位的报价总额有误;E单位投标文件中某分部工程的报价有个别漏项。
事件2:为确保深基坑开挖工程的施工安全,施工项目经理亲自兼任施工现场的安全生产管理员。为赶工期,施工单位在报审深基坑开挖工程专项施工方案的同时即开始该基坑开挖。
事件3:施工单位对某分项工程的混凝土试块进行试验,试验数据表明混凝土质量不合格。于是委托经监理单位认可的有相应资质的检测单位对该分项工程混凝土实体进行检测,检测结果表明,混凝土强度达不到设计要求,须加固补强。
事件4:专业监理工程师巡视时发现,施工单位采购进场的一批钢材准备用于工程,但尚未报验。
2.根据《建设工程监理规范》(GB50319),写出总监理工程师处理事件3的程序。

题干: 某建筑工程承包合同额为1000万元,工期为12个月。承包合同规定:
(1)主要材料及构配件金额占合同总额的62.5%;
(2)预付备料款额度为15%,工程预付款应从未施工工程尚需的主要材料及构配件的价值相当于预付备料款时起扣,每月以抵充工程款的方式陆续收回;
(3)工程保修金为承包合同总价的3%,业主在最后一个月扣除;
(4)除设计变更和其他不可抗力因素外,合同总价不作调整。

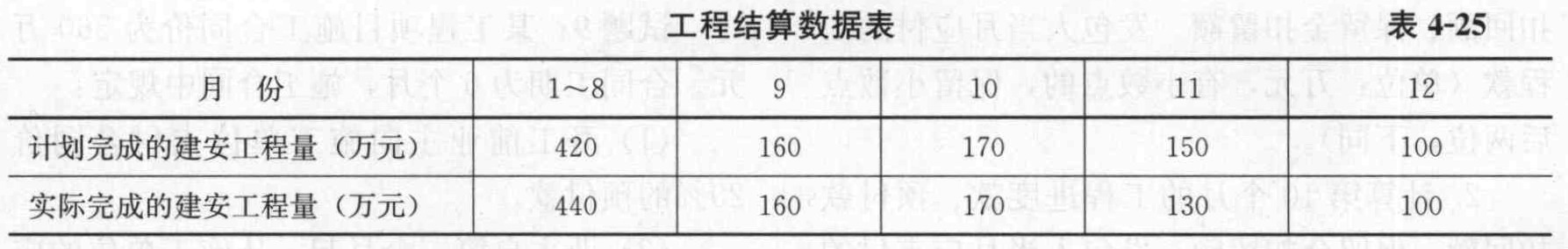

由业主的工程师代表签认的承包商各月计划和实际完成的建安工程量见表4-25。
3.本例的工程预付款和起扣点是多少?

题干: 某工程项目,建设单位通过招标选择了工程施工单位和工程监理单位,并分别签订了工程施工合同和委托监理合同。
该工程项目在实施过程中,形成了许多建设工程文件和档案,以下是该工程项目实施过程中形成的部分工程文件和档案:
(1)建设项目列入年度计划的申报文件;
(2)分包单位资质报审表;
(3)原材料、成品、半成品、构配件设备出厂质量合格证及试验报告;
(4)项目建议书审批意见及前期工作通知书;
(5)施工组织设计(方案)报审表;
(6)单位工程质量评定表及报验单;
(7)建设单位工程项目管理部、工程项目监理部、工程施工项目经理部及各自负责人名单;
(8)工程款支付申请表。
按照建设工程档案编制质量与组卷方法,工程项目参与各方对该工程项目实施过程中形成的文件资料进行了收集、组卷、验收和移交。
4.请归纳工程准备阶段的文件有哪几类?

题干: 某工程,建设单位委托监理单位实施施工阶段监理。按照施工总承包合同约定,建设单位负责空调设备和部分工程材料的采购,施工总承包单位选择桩基施工和设备安装两家分包单位。
在施工过程中,发生如下事件:
事件1:在桩基施工时,专业监理工程师发现桩基施工单位与原申报批准的桩基施工分包单位不一致。经核查,施工总承包单位为保证施工进度,擅自增加了一家桩基施工分包单位。
事件2:专业监理工程师对使用商品混凝土的现浇结构验收时,发现施工现场混凝土试块的强度不合格,拒绝签字。施工单位认为,建设单位提供的商品混凝土质量存在问题。经法定检测机构对现浇结构的实体进行检测,结果为商品混凝土质量不合格。
事件3:空调设备安装前,监理人员发现建设单位与空调设备供货单位签订的合同中包括该设备的安装工作。经了解,由于建设单位认为供货单位具备设备安装资质且能提供更好的服务,所以在直接征得设备安装分包单位书面同意后,与设备供货单位签订了供货和安装合同。
事件4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经查,是由于设备安装单位使用的密封材料存在质量缺陷所致。
5.事件3中,分别指出建设单位和设备安装分包单位做法的不妥之处,说明理由并写出正确做法。

题干: 某实施监理的工程项目分为A、B、C三个单项工程,经有关部门批准采取公开招标的形式分别确定了三个中标人并签订了合同。A、B、C三个单项工程合同条款中有如下规定:
(1) A工程在施工图设计没有完成前,业主通过招标选择了一家总承包单位承包该工程的施工任务。由于设计工作尚未完成,承包范围内待实施的工程虽性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。合同条款中规定:
1)乙方按业主代表批准的施工组织设计(或施工方案)组织施工,甲方不应承担因此引起的工期延误和费用增加的责任。
2)甲方向乙方提供施工场地的工程地质和地下主要管网线路资料,供乙方参考使用。
3)乙方不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。
(2) B工程合同额为9000万元,总工期为30个月,工程分两期进行验收,第一期为18个月,第二期为12个月。在工程实施过程中,出现了下列情况:
1)工程开工后,从第三个月开始连续四个月业主未支付承包商应付的工程进度款。为此,承包商向业主发出要求付款通知,并提出对拖延支付的工程进度款应计利息的要求,其数额从监理工程师计量签字后第11天起计息。业主方以该四个月未支付工程款作为偿还预付款而予以抵消为由,拒绝支付。为此,承包商以业主违反合同中关于预付款扣还的规定,以及拖欠工程款导致无法继续施工为由而停止施工,并要求业主承担违约责任。
2)工程进行到第10个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工,该项目属于指令停工项目。因此,业主向承包商提出暂时中止执行合同实施的通知。为此,承包商要求业主承担单方面中止合同给承包方造成的经济损失赔偿责任。
3)复工后在工程后期,工地遭遇当地百年以来最大的台风,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了两个月。为此,业主要求承包商承担工期拖延所造成的经济损失责任和赶工的责任。
(3) C工程在施工招标文件中规定工期按工期定额计算,工期为550天。但在施工合同中,开工日期为2005年12月15日,竣工日期为2007年7月20日,日历天数为581天。
6.合同变更价款的原则与程序包括哪些内容?合同争议如何解决?

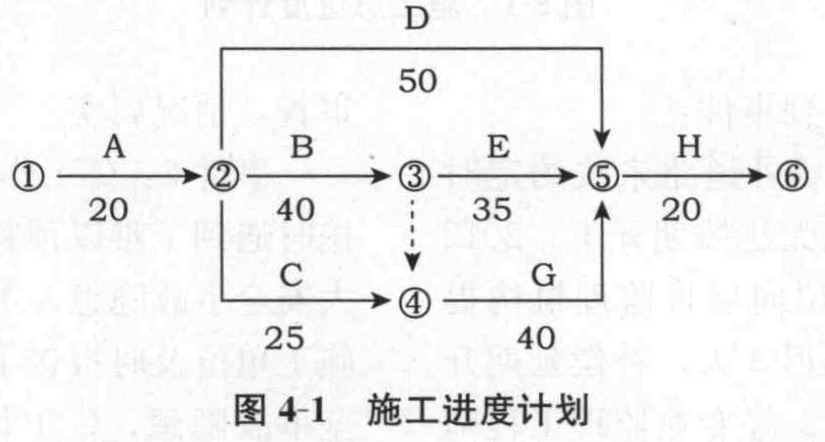

题干: 某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如图5-22所示。
由于该工程施工工艺的要求,计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划作调整。

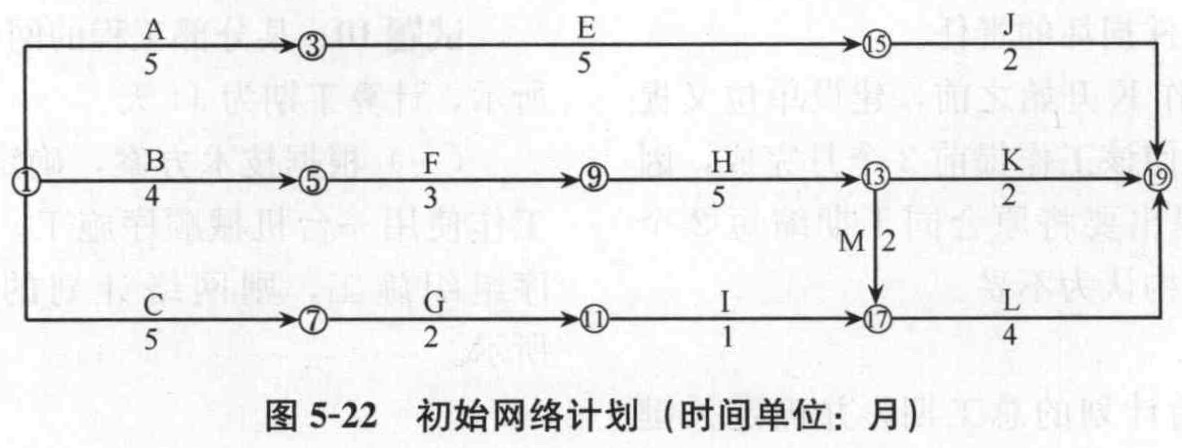

7.该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。因而造成了个别施工机械的闲置和某些工种的窝工,为此施工单位向业主提出如下索赔:1)施工机械停滞费;2)机上操作人员人工费;3)某些工种的人工窝工费。请分别说明以上补偿要求是否合理,为什么?

题干: 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图4-1所示(单位:天)。
施工过程中发生如下事件:
事件1:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件3: (1)由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);(2)由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);(3)由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件4:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122天。
8.分析施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费,金额是多少?

题干: 某工程,监理合同履行过程中,发生如下事件。
事件1:总监理工程师对部分监理工作安排如下:
(1)监理实施细则由总监理工程师代表负责审批;
(2)隐蔽工程由质量控制专业监理工程师负责验收;
(3)工程费用索赔由造价控制专业监理工程师负责审批;
(4)工程计量原始凭证由监理员负责签署。
事件2:总监理工程师对工程竣工预验收工作安排如下:专业监理工程师组织审查施工单位报送的竣工资料,总监理工程师组织工程竣工预验收。施工单位对存在的问题整改,施工单位整改完毕后,专业监理工程师签署工程竣工报验单,并负责编制工程质量评估报告。工程质量评估报告经总监理工程师审核签字后报送建设单位。

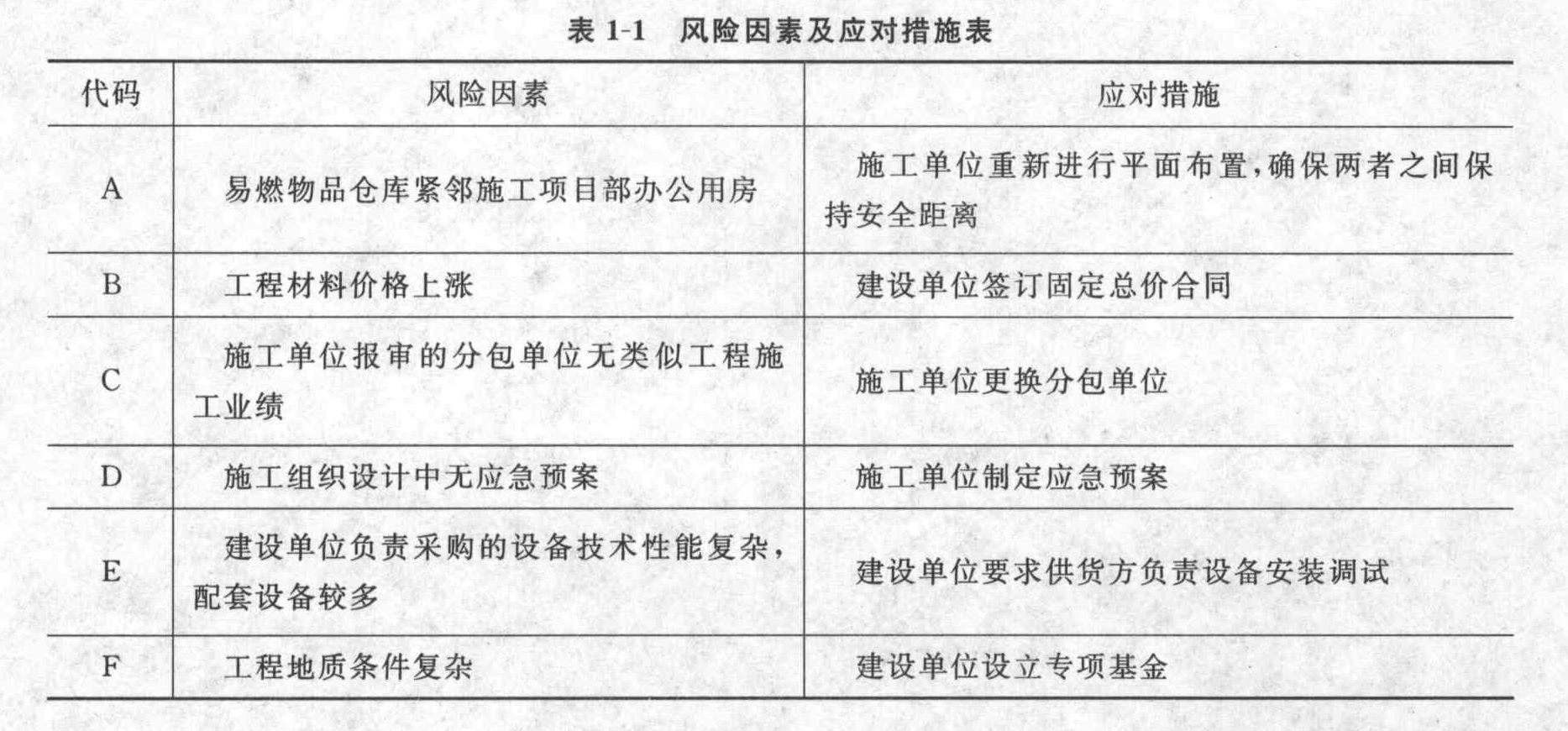

事件3:针对该工程的风险因素,项目监理机构综合考虑风险回避、风险转移、损失控制、风险自留四种对策,提出了相应的应对措施,见表1-1。
事件4:一批工程材料进场后,施工单位质检员填写工程材料/构配件/设备报审表并签字后,仅附材料供应方提供的质量证明资料报送项目监理机构,项目监理机构审查后认为不妥,不予签认。
9.逐条指出事件1中总监理工程师对监理工作安排是否妥当,不妥之处写出正确安排。

题干: 某实行监理的工程,实施过程中发生下列事件。
事件1:建设单位于2005年11月底向中标的监理单位发出监理中标通知书,监理中标价为280万元;建设单位与监理单位协商后,于2006年1月10日签订了委托监理合同。监理合同约定:合同价为260万元;因非监理单位原因导致监理服务期延长,每延长一个月增加监理费8万元;监理服务自合同签订之日起,服务期26个月。
建设单位通过招标确定了施工单位,并与施工单位签订了施工承包合同,合同约定:开工日期为2006年2月10日,施工总工期为24个月。
事件2:由于吊装作业危险性较大,施工项目部编制了专项施工方案,并送现场监理员签收。吊装作业前,起重机司机使用风速仪检测到风力过大,拒绝进行吊装作业。施工项目经理便安排另一名起重机司机进行吊装作业,监理员发现后立即向专业监理工程师汇报,该专业监理工程师回答说:“这是施工单位内部的事情。”
事件3:监理员将施工项目部编制的专项施工方案交给总监理工程师后,发现现场吊装作业起重机发生故障。为了不影响进度,施工项目经理调来另一台起重机,该起重机比施工方案确定的起重机吨位稍小,但经安全检测可以使用。监理员立即将此事向总监理工程师汇报,总监理工程师以专项施工方案未经审查批准就实施为由,签发了停止吊装作业的指令。施工项目经理签收暂停令后,仍要求施工人员继续进行吊装。总监理工程师报告了建设单位,建设单位负责人称工期紧迫,要求总监理工程师收回吊装作业暂停令。
事件4:由于施工单位的原因,施工总工期延误5个月,监理服务期达30个月。监理单位要求建设单位增加监理费32万元,而建设单位认为监理服务期延长是施工单位造成的,监理单位对此负有责任,不同意增加监理费。.
10.指出事件2中专业监理工程师做法的不妥之处,写出正确做法。

题干: 为了实施某项目的建设,业主与施工单位按《建设工程施工合同(示范文本)》GF—2013—0201签订了建设工程施工合同,该项目未投保工程一切险。在工程施工过程中,遭受特大暴风雨袭击,造成了相应的损失,施工单位及时向工程师提出补偿要求,并附有相关的详细资料和证据。
施工单位认为遭暴风雨袭击是因非施工单位原因(属于不可抗力)造成的损失,故应由业主承担赔偿责任,主要补偿要求包括:
(1)给已建部分工程造成破坏,损失共计18万元,应由业主承担修复的经济责任,施工单位不承担修复的经济责任;
(2)施工单位人员因此灾害数人受伤,处理伤病医疗费用和补偿金总计3万元,业主应给予赔偿;
(3)施工单位进场的正在使用的机械设备受到损坏,造成损失8万元,由于现场停工造成台班费损失4. 2万元,业主应负担赔偿和修复的经济责任;
(4)工人窝工费3.8万元,业主应予以支付;
(5)因暴风雨造成现场停工8天,要求合同工期顺延8天;
(6)由于工程损坏,清理现场需费用2. 4万元,业主应予以支付。
11.因不可抗力事件导致的费用损失与延误的工期由双方按什么原则分别承担?

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期9个月,合同价840万元,各项工作均按最早时间安排且匀速施工,经项目监理机构批准的施工进度计划如图5-1所示(时间单位:月),施工单位的报价单(部分)见表5-1施工合同中约定:预付款按合同价的20%支付,工程款付至合同价的50%时开始扣回预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按月应付款的10%扣留,扣足为止。
工程于2010年4月1日开工。施工过程中发生了如下事件:
事件1:建设单位接到政府安全管理部门将于7月份对工程现场进行安全施工大检查的通知后,要求施工单位结合现场安全施工状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的2. 8万元费用。
事件2:现场浇筑的混凝土楼板出现多条裂缝,经有资质的检测单位检测分析,认定是商品混凝土质量问题。对此,施工单位认为混凝土厂家是建设单位推荐的,建设单位负有推荐不当的责任,应分担相关费用。
事件3: K工作施工中,施工单位按设计文件建议的施工工艺难以施工,故向建设单位书面提出了工程变更的请求。

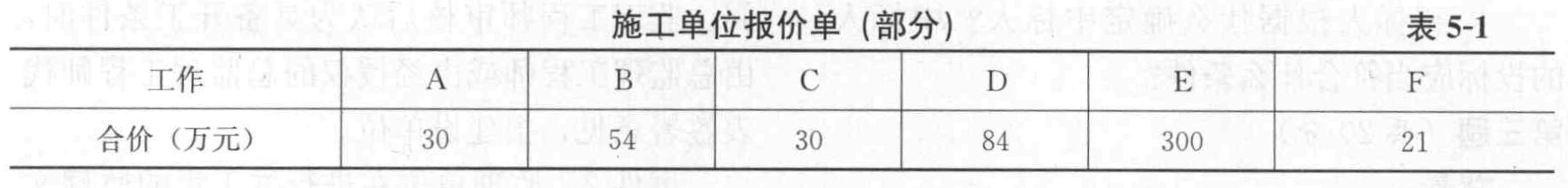

12.批准的施工进度计划中有几条关键线路?列出这些关键线路。

题干: 某商场主体结构采用现浇钢筋混凝土框架结构,基础形式为现浇钢筋混凝土筏形基础,地下2层,地上8层,混凝土采用C30级,主要受力钢筋采用HRB335级,在主体结构施工到第5层时,发现第2层部分柱子承载能力达不到设计要求,聘请有资质的检测单位检测鉴定仍不能达到设计要求,拆除重建费用过高,时间较长,最后经原设计院核算,能够满足安全和使用要求。
13.对该工程第2层柱子的质量应如何验收?

题干: 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图4-1所示(单位:天)。
施工过程中发生如下事件:
事件1:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件3: (1)由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);(2)由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);(3)由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件4:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122天。
14.逐项说明事件3中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。
