一、建造师案例题

题干: 某市建筑集团公司承担一栋20层智能化办公楼工程的施工总承包任务,层高3.3m,其中智能化安装工程分包给某科技公司施工。在工程主体结构施工至第18层,填充墙施工至第8层时,该集团公司对项目经理部组织了一次工程质量、安全生产检查。部分检查情况如下:
(1)现场安全标志设置部位有:现场出入口、办公室门口、安全通道口、施工电梯吊笼内。
(2)杂工班外运的垃圾中混有废弃的有害垃圾。
(3)第15层外脚手架上有工人在进行电焊作业,动火证是由电焊班组申请,项目责任工程师审批。
(4)第5层砖墙砌体发现梁底位置出现水平裂缝。
(5)科技公司工人在第3层后置埋件施工时,打凿砖墙导致墙体开裂。
1.本案例中电焊作业属儿级动火作业?指出办理动火证的小妥之处,写出正确做法。

题干: 某办公楼工程,建筑面积5 500 平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深 为1.5 m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工 程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计 划,并绘出施工双代号网络计划图,如下图所示。施工双代号网络计划图在工程施工中发生如下事件:事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6 d。事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3 d。事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。指出基础工程网络计划的关键线路,写出该基础工程计划工期。
2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔?并分别说明理由。

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所到各项工作的估算工程量和施工单位的报价如下表所示。该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如下图所示。施工过程中,发生如下事件:事件一:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。事件二:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称,施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。事件三:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2 000 立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160 元/立方米,间接费费率为15%,利润率为5%,计税系数为3.14%。事件四:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见下表。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。
3.事件一中,建设单位的做法是否正确?说明理由,

4.      (二)      [背景资料]     某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如下图所示。          施工过程中发生如下事件:     事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。     事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。     事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。

题干:

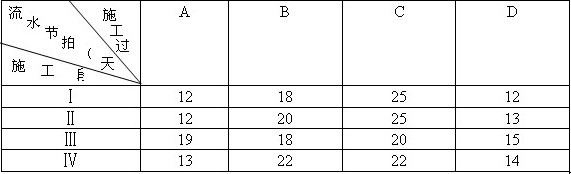

某广场地下车库工程,建筑面积18 000 平方米。建设单位和某施工单位根据《建设工程施工 合同(示范文本)》( GF-99-0201)签订了施工承包合同,合同工期140 d。工程实施过程中发生了下列事件:事件1:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进 行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表。流水施工参数表

事件2:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。事件3:在施工过程中,该工程所在地连续下了6d特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万元:(2)施工机械设备重新购置和修理费用29万元:(3)人员伤亡善后费用62万元:(4)工期顺延6d。

5.事件1中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?

6.     [背景材料]     某工程项目,采用钢筋混凝土剪力墙结构,施工顺序划分为基础工程、主体结构工程、机电安装工程和装饰工程四个施工阶段。     施工承包单位对该工程的施工方法进行了选择,拟采用以下施工方案。     (1)土石方工程采用人工挖土方,放坡系数为1:0.5,待挖土至设计标高进行验槽,验槽合格后进行下道工序。     (2)砌筑工程的墙身用皮数杆控制,先砌外墙后砌内墙,370mm墙采用单面挂线,以保证墙体平整。     (3)屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。     (4)扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的3/4。     [问题]

7.(一)      [背景资料]     某建筑公司承接一项基础工程的施工任务,施工过程划分为土方开挖、做混凝土垫层、钢筋混凝土基础、回填土4个。该公司拟采用流水施工方法组织施工,根据工程情况,该基础工程在平面上分成两个施工段,施工网络计划如图1所示,图中箭线下方数字为工作的正常持续时间,括号内数字为最短持续时间;箭线上方括号内数字为工作的赶工费率。          问题:(一)

题干: 某高层建筑施工时,工人甲被从16层爬架落下的一块重约1kg的混凝土块击中头部,安全帽被砸破,造成头部右侧骨折,经过调查,知工人乙在清理爬架时不小心将混凝土块碰落,混凝土块碰落后从安全网弹出。
8.分析事故原因是什么?

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所到各项工作的估算工程量和施工单位的报价如下表所示。该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如下图所示。施工过程中,发生如下事件:事件一:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。事件二:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称,施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。事件三:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2 000 立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160 元/立方米,间接费费率为15%,利润率为5%,计税系数为3.14%。事件四:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见下表。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。
9.事件三中,针对施工单位调整施工方案,写出项目监理机构的处理程序,列式计算D工作调整后新的全费用综合单价(计数结果精确到小数点后2位)。

10.     [背景材料]     某装饰装修工程公司承揽某商场的装修工程施工任务。     1.在门窗的制作与安装过程中采用了如下的施工方法:     (1)铝合金门窗的安装采用了边安装边砌口的方法施工;     (2)建筑外门窗直接用射钉固定在砌体上;     (3)塑料门窗框与墙体间缝隙采用了密封胶密封;     (4)在安装中空玻璃时,镀膜层朝向室外。     2.在对门窗的制作与安装工程质量控制中采取了如下措施:     (1)厚度大于50mm的门窗扇应采用螺杆连接门窗框;     (2)铝合金门窗推拉门窗扇开关力应不小于100N;     (3)对埋入砌体或混凝土中的木砖应进行防膨胀处理;     (4)制作木门窗的木材中的甲酸含量应符合设计要求;     (5)胶合板门的横棱和上、下冒头应采用密封胶密封,以防透气。     [问题]

11.某高层办公楼,总建筑面积137 500平方米,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。专业分包单位在施工过程中,由负责质量管理工作的施工人员兼管现场安全生产监督工作,土方开挖到接近基坑设计标高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬。不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。 问题 1.请指出上述整个事件中有哪些做法不妥,并写出正确的做法。 2.三级安全教育是指哪三级? 3.本起事故可定为哪种等级的事故?请说明理由。 4.这起事故中的主要责任者是谁?请说明理由。

12.      (一)     [背景资料]     某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。     该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补;在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底;木竹地面的最后一遍涂饰在裱糊工程开始前进行;对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。     在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。

题干: 某办公楼工程,建筑面积23723平方米,框架剪力墙结构;地下1层,地上12层。首层高4.8m,标准层高3.6m,顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架,工程于2007年6月15日开工,计划竣工日期为2009年5月1日。
事件一:2008年5月20日7时30分左右,因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井竖向洞口处坠落至地下一层混凝土底板上,当场死亡。
事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收,监理工程师提出隐蔽工程申报验收有漏项,应补充验收申报项目。
13.吊顶隐蔽工程验收还应补充申报哪些验收项目?

14.  [背景材料]     某建筑工程,建筑面积108000m2,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35。     底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。     施工单位选定了某商品混凝土搅拌站,由该项目部为其制订了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。     底板混凝土浇筑时当地最高大气温度38℃,混凝土最高入模温度40℃。     浇注完成12h后采用覆盖一层塑料膜和一层保温岩棉养护7d。     测温记录显示:混凝土内部最高温度75℃,其表面最高温度45℃。     监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。     [问题]

15.某住宅楼工程地下1层,地上18层,建筑面积22 800平方米.通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同》(示范文本)(GF-1999-0201)签订了施工合同.合同总价款5244万元,采用固定总价,合同工期400D.事件一中,发包方以通知书形式要求提前工期是否合法?说明理由.

题干: 某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示。
在工程施工中发生如下事件:
事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。
事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。
事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。
16.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?

题干: 某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。
该工程总承包施工单位在施工过程中发生以下事件:
事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。
事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。
事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。
事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。
17.旋喷地基质量可采用哪些方法进行检验?

18.     [背景材料]     某大学图书馆进行装修改造,根据施工设计和使用功能的要求,采用大量的轻质隔墙,外墙采用建筑幕墙。承揽该装修改造工程的施工单位根据《建筑装饰装修工程质量验收规范》规定,对工程细部构造施工质量的控制做了大量的工作。     该施工单位在轻质隔墙施工过程中提出以下技术要求:     (1)板材隔墙施工过程中如遇到门洞,应从两侧向门洞处依次施工;     (2)石膏板安装牢固时,隔墙端部的石膏板与周围的墙、柱应留有10mm的槽口,槽口处加泛嵌缝膏,使面板与邻近表面接触紧密。     (3)当轻质隔墙下端用木踢脚覆盖时,饰面板应与地面留有5~10mm缝隙;     (4)石膏板的接缝缝隙应保证为8~10mm。     该施工单位在施工过程中将特别注重现场文明施工和现场的环境保护措施,工程施工后,被评为优质工程。     [问题]

题干: 某施工单位承接了某项工程的总包施工任务,该工程由A、B、C、D四项工作组成,工程进展到第25周5层结构时,公司各职能部门联合对该项目进行了突击综合大检查。
检查成本时发现:C工作,实际完成预算费用960万元,计划完成预算费用910万元;实际成本855万元,计划成本801万元。
检查现场时发现:
(1)塔吊与临时生活设施共用一个配电箱;无配电箱检查记录。
(2)塔吊由木工班长指挥。
(3)脚手架和楼板模板拆除后乱堆乱放,无交底记录。
工程进展到第28周4层结构拆模后,劳务分包方作业人员直接从窗口向外乱抛垃圾造成施工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。
19.针对本次扬尘事件,项目经理应如何协调和管理?

20.某新建办公大楼的招标文件写明:承包范围是土建工程、水电及设备安装工程、装饰装修工程;采用固定总价方式投标,风险范围内价格不做调整,但中央空调设备暂按120万元报价;质量标准为合格,并要求创省优质工程奖,但未写明奖罚标准;合同采用《建设工程施工合同》(示范文本)(GF-1999-0201).发包人以工程未获省优质工程奖为由没收163万元质量履约保证金是否合理?说明理由.

21.某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:事件一:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。事件二:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。事件三:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。事件四:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定:分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。事件一至事件三中,施工总承包单位的做法是否妥当?说明理由。

题干: 某装饰公司承接了寒冷地区某商场的室内、外装饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝土外镶贴陶瓷砖。施工过程中,发生如下事件:
事件一:因木龙骨为甲供材料,施工单位未对木龙骨进行检验和处理就用到工程上。施工单位对新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。
事件二:在送待检时,为赶工期,施工单位未经监理工程师许可就进行了外墙饰面砖镶贴施工,待复验报告出来,部分指标未能达到要求。
事件三:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进行了允许偏差的检验。
22.事件一中,外墙陶瓷砖复试还应包括哪些项目?是否需要进行内墙砖吸水率复试?铝塑复合板应进行什么项目的复验?

题干: 某建设单位经上级主管部门批准拟新建建筑面积为3 000 平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3 450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。事件二:招标文件中明确说明该项目的资金来源落实了2 600万元。事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。事件四:招标文件中规定,从招标文件发放之日起,在15日内递交投标文件。事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。
23.事件一中,招标人的做法是否正确?为什么?

题干: 某建筑工程,建筑面积23824平方米,地上10层,地下2层(地下水位-2.0m)。主体结构为非预应力现浇混凝土框架剪力墙结构(柱网为9m×9m,局部柱距为6m),梁模板起拱高度分别为20mm、12mm。抗震设防烈度7度。梁、柱受力钢筋为HRB335,接头采用挤压连接。结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土。一、二层柱混凝土强度等级为C40,以上各层柱为C30。
事件一:钢筋工程施工时,发现梁、柱钢筋的挤压接头有位于梁、柱端箍筋加密区的情况。在现场留取接头试件样本时,是以同一层每600个为一验收批,并按规定抽取试件样本进行合格性检验。
事件二:结构主体地下室外墙防水混凝土浇筑过程中,现场对粗骨料的最大粒径进行厂检测,检测结果为40mm。
事件三:该工程混凝土结构子分部工程完工后,项目经理部提前按验收合格的标准进行了自查。
24.事件二中,商品混凝土粗骨料最大粒径控制是否准确?请从地下结构外墙的截面尺寸、钢筋净距和防水混凝土的设计原则三方面分析本工程防水混凝土粗骨料的最大粒径。

25.某建筑工程,建筑面积108000平方米,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4m,底板厚3m,底板混凝土强度等级为C35。底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。施工单位选定了某商品混凝土搅拌站,由该站为其制定了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。底板混凝土浇筑时当地最高大气温度38摄氏度,混凝土最高入模温度40摄氏度。浇注完成12h后采用覆盖一层塑料膜一层保温岩棉养护7d。测温记录显示:混凝土内部最高温度75摄氏度,其表面最高温度45摄氏度。监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。 问题 1.该基础底板钢筋代换是否合理?说明理由。 2.商品混凝土搅拌站编制大体积混凝土施工方案是否合理?说明理由。 3.本工程基础底板产生裂缝的主要原因是什么? 4.大体积混凝土裂缝控制的常用措施是什么?

题干: 某住宅楼工程地下1层,地上18层,建筑面积22 800 平方米。通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示范文本)》(GF-1999-0201)签订了施工合同。合同总价款5 244万元,采用固定总价一次性包死,合同工期400 d。施工中发生了以下事件:事件一:发包方未与总承包方协商便发出书面通知,要求本工程必须提前60 d竣工。事件二:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。总承包方按月足额向包工头支付了劳务费。但包工头却拖欠作业班组2个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2d。事件三:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工3个月后工程竣工。总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。事件四:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51 840元,临时设施及停窝工损失费178 000元的索赔资料,但发包方拒绝签认。
26.事件二中,作业班组直接向总承包方讨薪是否合法?说明理由。

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
27.事件二中,本工程劳动力计划安排是否合理?写出合理安排。

28.某办公楼工程,建筑面积5 500 平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深 为1.5 m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工 程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计 划,并绘出施工双代号网络计划图,如下图所示。施工双代号网络计划图在工程施工中发生如下事件:事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6 d。事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3 d。事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。指出基础工程网络计划的关键线路,写出该基础工程计划工期。上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,请指出新的关键线路,并在答题卡上绘制施工实际进度横道图。基础工程施工实际进度横道图(单位:d)

29.(一)      [背景资料]      某工程建设项目,网络计划如图2所示。在施工过程中,由于业主直接原因,不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果见表1(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。由于工作的持续时间变化,网络计划的实际工期为89天,如图3所示。           表1      工作持续时间发生改变与原因 工作代号 业主原因 不可抗力因素 施工单位原因 延续时间延长 延长或缩短l天的经济得失/(元·天-1) A 0 2 0 2 600 B 1 0 1 2 800 C 1 0 -1 0 600 D 2 0 2 4 500 E 0 2 -2 0 700 F 3 2 0 5 800 G 0 2 0 2 600 H 3 0 2 5 500 合计 10 8 2 20           问题:工作代号业主原因不可抗力因素施工单位原因延续时间延长延长或缩短l天的经济得失/(元·天-1)A0202600B1012800C10-10600D2024500E02-20700F3205800G0202600H3025500合计108220

30.     [背景材料]     某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》与建设单位(以下简称“甲方”)签订了施工总承包合同,合同中约定开工日期2008年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以下简称“丙方”)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。     乙方项目经理开工前对本项目今后的工作做了如下安排:     (1)由项目经理负责组织编制“项目施工管理实施规划”;     (2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施;     (3)由项目行政管理人员负责对所有安全施工的技术要求进行交底:     (4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题;     (5)由项目经理负责组织有关单位进行单位工程竣工验收。2008年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款。甲方说:“监理单位正在对4月份的工程量进行核对,工程进度款还要等一等。”项目经理立即停止施工,以催要工程进度款。     电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方。”丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系。”     [问题]

题干: 某建筑工程,建筑面积3.8万平方米,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600 d。合同约定工期每提前(或拖后)1 d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1 d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误ld,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示。施工过程中发生了以下事件:事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。 ‘事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10 d,直接经济损失20万元。事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30 d,直接费损失0.5万元。其余各项工作,实际完成工期和费用与原计划相符。
31.用文字或符号标出该网络计划的关键线路。

32.某商业用房工程,建筑面积15 000平方米,地下1层,地上2层,施工单位与建设单位采用《建设工程施工合同》(示范文本)(GF-1999-0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。合同履行过程中,发生了如下事件:事件一:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下一层填充墙部分损毁,损失10万元;停工及修复共30d。施工单位就上述损失及工期延误向建设单位提出了索赔。事件二:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。事件三:截止2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。事件四:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。事件五:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309.20万元,措施费440.80万元,规费11.02万元,企业管理费332.17万元(其中施工单位总部企业管理费为220.40万元)。按“制造成本法”列式计算施工直接成本、间接成本和项目施工总成本。

题干: 已知某工程的网络计划中相关资料如下表所示。
33.根据上表绘制网络计划图。

34.某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28 500平方米,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月.施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划,如下图所示(单位:月).对于索赔成立的事件,工期可以顺延几个月?实际工期是多少?

题干: 某省重点工程项目计划于2008年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2008年9月8日向通过资格预审的A、B、C、D、E5家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~ 22日购买了招标文件。招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。在投标截止时间前,A、B、D、E4家企业提交了投标文件,但C企业于10月18日下午5日才送达,原因是路途堵车。10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人、公证处1人、招标人1人、技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于10月28日提出了书面评标报告。B、A企业分列综合得分第一、第二名。由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
35.请指出评标委员会成员组成的不妥之处,说明理由。

36.      (三)     [背景资料]     某装饰公司承接了寒冷地区某商场的室内、外装饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝土外镶贴陶瓷砖。施工过程中,发生如下事件:     事件一:因木龙骨为甲供材料,施工单位未对木龙骨进行检验和处理就用到工程上。施工单位对新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。     事件二:在送待检时,为赶工期,施工单位未经监理工程师许可就进行了外墙饰面砖镶贴施工,待复验报告出来,部分指标未能达到要求。     事件三:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进行了允许偏差的检验。

37.     [背景材料]     某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同工期为41周。合同约定,工期每提前(或拖后)ld奖励 (或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。网络进度计。划图如下图所示。          施工过程中发生了如下事件。     事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。     事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,并因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。     事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。     事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。     事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。     [问题]

题干: 某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2009年5月30日。该投资公司于2009年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2009年6月2日提交了投标保证金。开标会于2009年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司总(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2009年8月16日。工程开工后发生了如下几项事件。事件一:因拆迁工作拖延,甲方于2009年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2d,并分别造成人工窝工6个和8个工日,但乙方C项工作未受影响。事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2009年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D工作延误1天和人工窝工7个工日。事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1 000元,并使H项工作时间延长ld,人工窝工24个工日。上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。
38.乙方能否就上述每项事件向甲方提出工期索赔和费用索赔?请说明理由。

题干: 某大厦装修改造工程由某市建工集团承包,该建工集团将建筑物的局部拆除工程转包给某建筑工程处(房建二级资质),该建筑工程处又雇佣了一无资质施工队做劳务分包。2009年4月20日,作业人员在拆除大厦17层④~⑩轴外檐悬挑结构时,采用先拆除⑤~⑨轴的外檐,然后再拆除④轴和⑩轴处的局部外檐。该悬挑外檐结构由悬挑梁和外檐板组成,总长21.6m,轴间距3.6m。上部结构为悬挑梁,外檐板在悬挑梁下部(板厚80mm,板高5.0m),由悬挑梁承力。但是在拆除之前,施工负责人没有讲明悬挑结构的承力部位,也没有说清楚拆除程序,作业人员错误的先凿除了⑤~⑨轴与柱相连接的悬挑梁混凝土。下午4时左右,主楼工长、安全员和监理人员检查时,对作业人员的危险施工口头进行了批评指正后离开。次日,作业人员继续凿除④轴和⑩轴处与柱相连接的悬挑梁混凝土,并切断其连接钢筋,此时外檐板失去承力结构向外倾倒,砸坏外脚手架后整体塌落,造成裙房门厅支模人员4人死亡,5人受伤。
39.在安全检查中,发现有即发性事故危险的隐患时,安全检查人员应如何进行处置?

40.      (二)     [背景资料]     施工总承包单位与建设单位于2008年2月20日签订了某20层综合办公楼工程施工合同。合同中约定:①人工费综合单价为45元/工日;②一周内非承包方原因停水、停电造成的停工累计达8h可顺延工期1d;③施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件:     事件一:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人员窝工20工日,一台挖掘机陷入淤泥中。     事件二:3月21日施工总承包单位租赁一台塔式起重机(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。     事件三:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。停工期间造成人员窝工300工日。     事件四:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。     事件五:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗石石材饰面板,用量350m2。会议室墙面采用人造木板装饰,其中细木工板用量600m2,用量最大的一种人造饰面木板300m2。     针对事件一~三,施工总承包单位及时向建设单位提出了工期和费用索赔。

41.某装饰装修工程公司承揽了某综合办公楼的装修任务,在施工前,该装饰装修工程公司首先进行施工准备,对设计图纸进行了审查,并对现场施工作了准备。施工现场准备的主要内容有哪些?

题干: 背景资料:
某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000m工业厂房(带地下室)的施工合同。乙方编制的施工方案和进度计划已获监理工程师批准。该工程的基坑施工方案规定:土方工程采用租赁一台斗容量为1立方米的反铲挖掘机施工。甲、乙双方合同约定基坑工程于5月11日开工,5月20日完工,在实际施工中发生如下几项事件:
事件一:因租赁的挖掘机大修,晚开工2天,造成人员窝工10个工日。
事件二:基坑开挖后,因遇软土层,接到监理工程师5月15日停工的指令,进行地质复查,配合用工15个工日。
事件三:5月19日接到监理工程师于5月20日复工令,5月20日至5月22日,因下罕见的大雨迫使基坑开挖暂停,造成人员窝工10个工日。
事件四:5月23日用30个工日修复冲坏的永久道路,5月24日恢复正常挖掘工作,最终基坑于5月30日挖坑完毕。
42.每项事件工期索赔各是多少天?总计工期索赔是多少天?

题干: 某商业用房工程,建筑面积15 000 平方米,地下1层,地上4层,施工单位与建设单位采用《建设工程施工合同(示范文本)》(GF - 99 - 0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。合同履行过程中,发生了如下事件。事件1:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下1层填充墙部分损毁,损失10万元;停工及修复共30 d。施工单位就上述损失及工期延误向建设单位提出了索赔。事件2:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。事件3:截至2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。事件4:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。事件5:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309. 20万元,措施费440. 80万元,规费11. 02万元,企业管理费332. 17万元(其中施工单位总部企业管理费为220. 40万元)。
43.事件3中,建设单位预付的安全防护费、文明施工费的金额是否合理?说明理由。

题干: 沿海地区某高层办公楼,建筑面积125 000平方米,地下3层,地上26层,现浇钢筋混凝土结构,基坑开挖深度16. 30 m。建设单位与施工总承包单位签订了施工总承包合同。合同履行过程中,发生了如下事件。事件1:施工总承包单位将地下连续墙工程分包给某具有相应资质的专业公司,未报建设单位审批;依合同约定将装饰装修工程分别分包给具有相应资质的三家装饰装修公司。上述分包合同均由施工总承包单位与分包单位签订,且均在安全管理协议中约定分包工程安全事故责任全部由分包单位承担。事件2:施工总承包单位将深基坑支护设计委托给专业设计单位,专业设计单位根据地质勘察报告选择了地下连续墙加内支撑支护结构形式。施工总承包单位编制了深基坑开挖专项施工方案,内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划。该方案经专家论证,补充了有关内容后,按程序通过了审批。事件3:施工总承包单位为了提醒、警示施工现场人员时刻认识到所处环境的危险性,随时保持清醒和警惕,在现场出入口和基坑边沿设置了明显的安全警示标志。事件4:本工程二层多功能厅设计为铝合金龙骨中密板材隔墙,下端为木踢脚。装饰装修公司在施工前编制了装饰装修施工方案,明确了板材组装和节点处理措施。
44.除地质勘察报告外,基坑支护结构形式选型依据还有哪些?本工程深基坑开挖专项施工方案补充了哪些主要内容?

45.(二)     [背景资料]     某市中心区新建一座商业中心,建筑面积26000m2,地下2层,地上16层,1~3层有裙房,结构形式为钢筋混凝土框架结构,柱网尺寸为8.4m×7.2m,其中2层南侧有通长悬挑露台,悬挑长度为3m。施工现场内有一条10kV高压线从场区东侧穿过,由于该10kV高压线承担周边小区供电任务,在商业中心工程施工期间不能改线迁移。     某施工总承包单位承接了该商业中心工程的施工总承包任务。该施工总承包单位进场后,立即着手进行施工现场平面布置:     (1)在临市区主干道的南侧采用1.6m高的砖砌围墙作围挡。     (2)为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路。     (3)为满足模板加工的需要,搭设了一间50m2的木工加工间,并配置了一只灭火器。     (4)受场地限制在工地北侧布置塔式起重机一台,高压线处于塔式起重机覆盖范围以内。     主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。主体结构施工完毕后,发现2层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理。该事故造成直接经济损失8万元。

46.某广场地下车库工程,建筑面积18000平方米.建设单位和某施工单位根据《建设工程施工合同》(示范文本)(GF-1999-0201)签订了施工承包合同,合同工期140D. 事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?
