2025年03月31日一级建造师机电工程建造师案例题21

题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

题干: 某市博览中心的机电工程由某安装公司总承包,合同约定;安装公司负责设备采购、施工和试运行验收,工期为2个月,合同价为固定总价。机电工程中的一些主要设备由业主指定供货商,其中空调工程的冷水机组等设备,业主指定了某国厂商的产品。安装公司及时向厂商进行了产品询价,得知设备从订货、运输到施工现场最少需要6个月。安装公司依据冷水机组的型号、规格、数量、技术标准、到货地点、质量保证、运输手段、结算方式和产品价格与厂商签订了设备供货合同。
工程施工到6个月后,因该国的政局不稳定,冷水机组等设备延期60天到达我国口岸,所以冷水机组等设备在通关时,未经商检就直接运到施工现场。安装公司组织本公司人员对设备进行了开箱验收。因设备晚到60天,安装公司调整了施工进度计划,增加施工人员和机械设备,加班加点赶工。冷水机组等设备按原计划安装到位,通电试运行并验收合格。由于安装公司因赶工期增加了费用支出,向业主提出费用索赔,被业主拒绝。
1.针对背景中的风险,安装公司在订立设备采购合同时应采取什么对策?

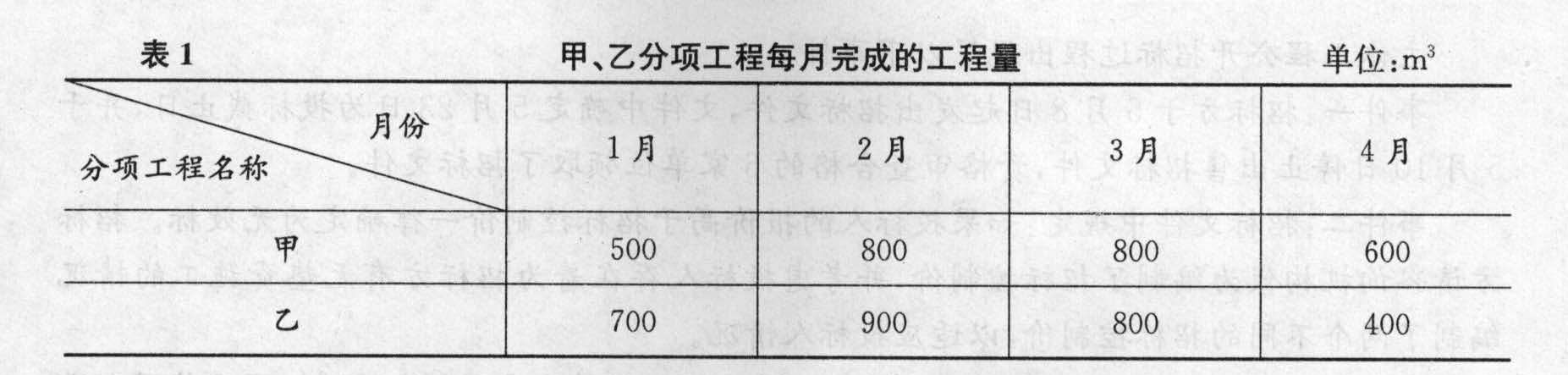

2.某工程项目业主通过工程量清单招标方式确定某投标人为中标人,并签订了合同,工期4个月。部分工程价款条款如下:(1)分项目工程清单中含有两个混凝土分项工程,工程量分别为甲项为2300 立方米,乙项为3 200立方米,综合单价分别为180元/立方米,160元/立方米,当某一分项工程实际工程量比清单工程量增加(或减少)10%以上时,应进行调整,调整系数为0.9(1.08)。(2)措施项目清单中含5个项目,总费用为18万元。(3)其他项目清单中仅有专业工程暂估价一项,费用为20万元,实际核定为17万元。(4)规费费率为3.32%,税金为3.47%。有关付款如下:(1)材料预付款为分项工程合同价的20%,于开工前支付,在最后两个月均扣。(2)措施费于开工前及第2月末分两次平均支付。(3)专业工程暂估价在最后一个月按实结算。(4)业主按每次承包商应得工程款的90%支付。(5)工程竣工验收后进行结算,并按实际造价的5%扣保证金。每月完成的工程量如下表所列:问题:1.该工程预计合同总价为多少?材料预付款为多少?首次支付措施费为多少?2.每月分项工程量价款为多少?承包商每月应得工程款为多少?3.分项工程量总价款为多少?竣工结算前,承包商应当累计工程款为多少?

题干: A公司承包某厂车间扩建机电安装工程,工程范围有桥式起重机安装、车间内通风空调风管安装、动力电气线路、消防管道安装等。桥式起重机安装高度为18m,通风空调风管和消防管道安装标高为24m,风管在现场制作,电气线路敷设于电缆沟,并与该厂变、配电房的指定配电柜相接。进场时土建工程已完工,为不影响该厂生产,施工全过程中不允许停电。A公司项目部针对桥式起重机的吊装制定了较完善的施工方案和安全技术措施。施工中,A公司将厂内的工艺设备运输任务分包给B公司。在运输重25t的设备时,A公司的代表曾提出过要用25t车运输此设备,但B公司却使用了在市场上购买报废的10t半挂运输车,设备装上车后没有采取固定措施。结果半挂车拐弯时,设备自车上摔下,除了保险公司赔偿外业主还直接损失65万元。经查,B公司没有制定设备运输方案,也没有安全技术交底记录。
3.针对本工程安全方面存在的主要风险因素,项目部应制定哪些安全技术措施?

题干: 某施工单位承担的一项机电安装工程进入单体试运行阶段。项目部计划对一台解体出厂、现场组装的大型往复活塞式压缩机进行试运行。试运行前,施工单位培训了试运行操作人员,决定组建试运保修班组,拟定了人员名单。项目部对试运行前的条件进行了检查、确认:

(1)与机组相关的工程和资料:除压缩机出口管道系统未进行水压试验外,其他工程已按设计文件的内容全部完成,并按质量验收标准检查合格,完工工程施工技术资料齐全。出口管道未进行水压试验原因是与一台反应器相连,短时间内还不具备水压试验的条件。

(2)压缩机本体安装检查情况:未查到压缩机随机技术资料,施工班组解释,机组安装合格后,该资料已还给建设单位设备管理部门,机组其他安装资料完整;润滑油路系统清洗合格,资料完整;压缩机作为一个分项工程,未进行质量评定。

(3)试运行方案:试运行方案已编制完成并报有关单位。

(4)测试仪表、工具、记录表格齐全。

(5)试运行所需动力、仪表空气、冷却水等确有保证。

项目部认为,机组试运行条件基本具备,出口管道系统未进行水压试验,对压缩机试运行影响不大,而该压缩机是否试运行影响后续动设备的试运行。为了加快试运行进程,项目部决定进行压缩机试运行,在条件具备时再进行出口管道系统水压试验。在准备进行试运行时,被监理单位制止。
4.指出项目部对试运行前检查、确认的五方面条件中,有哪几条完全符合单机试运行前必须具备的条件,哪几条不完全具备?不完全符合条件的几条,应补做哪些工作?

题干: 施工总承包单位与建设单位于2011年2月20日签订了某二十层综合办公楼工程施工合同。合同中约定:
(1)人工费综合单价为45元/工日;
(2)一周内非承包方原因停水、停电造成的停工累计达8小时可顺延工期一天;
(3)施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件:
事件1:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人员窝工20工日,一台挖掘机陷入淤泥中。
事件2:3月21日施工总承包单位租赁一台吊车(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2天,3月23日上午8时恢复基坑开挖工作。
事件3:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工;5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。期间共造成人员窝工300工日。
事件4:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8小时。
针对事件1到事件3,施工总承包单位及时向建设单位提出了工期和费用索赔。
5.事件4中,施工总承包单位可否获得工期顺延?说明理由。

题干: 某机电安装公司通过公开招标承建某制造厂的机电工程项目,合同总价为2500万元,工期为2年。双方议定采用动态调值计算。其中不调值部分占20%,人工费15%,人工成本指数110;材料费45%,材料成本指数105;机械费20%,机械费成本指数90。竣工结算时,人工成本指数120,材料成本指数95,机械费成本指数105。

合同规定:预付款按合同总价的20%支付,预付款延期支付11周。致使安装公司垫付材料费,依据合同规定,安装公司提出费用索赔(每周的延期付款利率5‰按周计入复利算)。
6.间接成本主要包括哪些费用?

题干: 某机电安装公司与业主签订了工程合同,并在合同中规定:工期提前一天奖励5000元,每拖后一天罚款5000元。通过双方协调明确了下列工序表。在计划执行过程中,出现的情况也一并列入表1中。
7. 找出关键线路,计算原计划总工期是多少天?在发生变化的情况下,实际工期为多少天?

题干: 某建设工程分部工程项目,业主与承包商签订了施工承包合同,该工程估算工程量为5500立方米,合同工期6个月,综合单价为167.7元/立方米。合同中有关付款条款如下:

1.开工前业主向承包商支付估算合同总价的20%的工程预付款;

2.保修金从第一个月起,从工程款中按5%扣除,扣到最后一个月扣完;

3.当累计实际完成工程量超过估算工程量的10%以上,可对超出10%的部分工程量的综合单价进行调整,调价系数为0.9;

4.每月签发付款最低金额为15万元;

5.工程预付款从承包商获得工程款累计超过估算合同额的30%以后的下个月起扣,扣至第5个月均摊扣除。

承包商每月完成并经监理工程师签认的工程量如表1所示。
8. 工程预付款应从几月份扣起?每月扣多少?

题干: A公司承包某厂车间扩建机电安装工程,工程范围有桥式起重机安装;车间内通风空调风管安装;动力电气线路;消防管道安装等。桥式起重机安装高度为18m,通风空调风管和消防管道安装标高为24m,风管在现场制作,电气线路敷设于电缆沟,并与该厂变、配电房的指定配电柜相接。进场时土建工程已完工,为不影响该厂生产,施工全过程中不允许停电。A公司项目部针对桥式起重机的吊装制定了较完善的施工方案和安全技术措施。施工中,A公司将厂内的工艺设备运输任务分包给B公司。在运输重25t的设备时,A公司的代表曾提出过要用25t车运输此设备,但B公司却使用了在市场上购买报废的10t半挂运输车,设备装上车后没有采取固定措施。结果半挂车拐弯时,设备自车上摔下,除了保险公司赔偿外业主还直接损失65万元。经查,B公司没有制定设备运输方案,也没有安全技术交底记录。
9.从B公司的角度分析,这次事故产生的原因有哪些?应负什么责任?

题干: 某送变电工程公司承接了我国西部某高压输电线路8个塔基的施工建设项目,工期1年。工程施工特点为:野外露天作业多,高空作业多,山地施工多,冬季气温低,50%的塔基建在山石上,需要爆破处理。对此,该工程公司项目部根据职业健康、安全与环境进行了主要风险因素识别。按项目部风险管理组、项目管理部门和班组进行了分级风险管理策划,同时要求班组长要对施工技术方案控制的一些特别活动风险因素进行识别和评价。项目部还制定了项目安全生产责任制,把安全责任目标分解到岗、落实到人。其中项目经理安全职责是:施工过程发生安全事故时,必须按照安全事故处理的有关规定和程序及时上报和处理,并制定防范措施;定期组织安全生产检查和分析,制定相应预防措施;严格执行安全考核指标和安全生产奖惩办法;制定和执行安全生产管理办法等。
10.根据所识别的风险因素,指出该工程会出现的紧急状态。

题干: 某石化总公司一套炼化装置,决定以招投标的方式决定承包人,通过招标、投标、评标一系列活动,最后选定某安装公司作为承包方。并于2007年2月1日签订了承包合同。合同约定2007年3月1日正式施工,施工前一个月由石化总公司提供技术资料和设计图纸,并在开工前解决用电用水问题。由安装公司按石化总公司的要求负责材料的采购和安装工程的全部内容。工程造价5亿元人民币,石化总公司先行支付2亿元人民币,其余价款在竣工验收合格后一次付清。全部工程在合同签订之日起1年内完成。

合同签订后,石化总公司将有关图纸、资料等及时交给了安装公司,但场地用电问题直到2007年3月15日仍未得到解决,导致安装公司被迫停工,停工造成的损失达12万元。

至2007年12月31日,主体工程已基本完成。为把延误的工期赶回来,经石化总公司同意,安装公司将部分工程分包给某专业安装公司,专业安装公司又将部分工程转包给某县安装公司。工程验收时,专业安装公司承担的部分工程及转包给某县安装公司的设备安装质量均未达到合同约定的质量标准。石化总公司要求安装公司按照合同约定承担违约责任。安装公司认为,工程分包是因为石化总公司供电问题导致工期延误而产生,且石化总公司也表示同意,自己不应承担责任,应由专业安装公司承担全部责任,而专业安装公司没有承担全部损失的能力。石化总公司提出,专业安装公司承担不了的部分由安装公司承担,而安装公司则提出,专业安装公司无力承担部分由自己和石化总公司双方分担。双方协商未果,诉至法庭。
11.从招投标的性质看,本案例中的要约邀请、要约和承诺的具体表现各是什么?

12.背景资料某工业厂房的动力站安装工程,该工程的总承包商项目经理部坚持“安全第一、预防为主”的方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施并做了交底。问 题:1.该项目经理部的安全第一责任人是谁?应该负责哪些安全管理工作?2.安全管理责任制主要是用来明确谁的责任?3.风险控制应遵循的原则是什么?4.安全技术交底应由谁留存?5.安全技术交底制度的内容是什么?

题干: 某施工企业承包某机电工程的施工合同,为了保证工程质量,该单位制定了一系列保证工程质量的预控措施,对施工阶段的质量进行重点控制,得到很好效果。下表为该项目某热力管道安装时,甲、乙、丙三个焊接小组施工过程中对焊缝咬边质量进行抽样检验的结果,要求检测的不合格率控制在10%以内。
13.施工阶段质量控制一般划分为哪三个阶段?基本内容是什么?

题干: 某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。
施工中发生了以下事件:
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。
事件4:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明;建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
14.施工总承包单位开工是否妥当?说明理由。

题干: 某实行监理的机电工程,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不计入直接费。经项目监理机构审核批准的施工总进度计划如下图所示(时间单位:月)。
施工过程中发生下列事件:
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长1个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。
事件3:工作Ⅰ所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作Ⅰ的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前1个月完成,因此,建设单位提出要将原合同工期缩短1个月,项目监理机构认为不妥。

15.计算初始计划的总工期,并确定关键线路及工作E的总时差。

题干: 某机电安装公司承担北方某城市包括安装三台蒸发量25t/h、蒸汽压力为2.5MPa的散装工业锅炉的锅炉房工程。开工前,项目部根据锅炉房安装工程施工组织设计,进行了全面的质量策划,并指令专业工程师编制质量控制程序。在施工过程检查中发现某焊工的合格证已过有效期。
在进行分项工程质量验收时,有下列事件发生;
事件1:锅炉本体已安装完毕,但钢骨架因施工过程中保护不够造成局部垂直度超差。
事件2:与锅炉本体连接的主干管上,发现有一段管子的壁厚比设计要求小了1mm;该段管质量证明书和验收手续齐全,除壁厚外,其他项目均满足设计要求;是由于当时工期紧,原规格管数量不够而采用现有管子造成的。
工程在供暖期到来时按期完工,但因建设单位配套设施尚不具备条件,没能进行系统试运行。当寒潮突然袭击,气温骤降后,发现一台主要设备和部分阀门冻裂,经查是因为施工单位在水压试验后,残留的水没有排净造成的,施工单位对此事故进行了处理。
16.简述该工程所含分项工程质量验收合格规定。

题干: 某送变电工程公司承接了我国西部某高压输电线路8个塔基的施工建设项目,工期1年。工程施工特点为:野外露天作业多,高空作业多,山地施工多,冬季气温低,50%的塔基建在山石上,需要爆破处理。对此,该工程公司项目部根据职业健康、安全与环境进行了主要风险因素识别。按项目部风险管理组、项目管理部门和班组进行了分级风险管理策划,同时要求班组长要对施工技术方案控制的一些特别活动风险因素进行识别和评价。项目部还制定了项目安全生产责任制,把安全责任目标分解到岗,落实到人。其中项目经理安全职责是:施工过程发生安全事故时,必须按照安全事故处理的有关规定和程序及时上报和处理,并制定防范措施;定期组织安全生产检查和分析,制定相应预防措施;严格执行安全考核指标和安全生产奖惩办法;制定和执行安全生产管理办法等。
17.根据工程施工特点识别出该工程有哪些主要风险因素?

题干: 某企业(业主)一套加氢装置扩建安装工程由某施工单位承担。工程包括动设备安装23台,静设备安装15台,非标设备现场制作240t,管道安装23000m。合同工期6个月。其中动、静设备安装、非标设备制作统称为设备安装工程,其直接工程费约为300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%,间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%。
合同其他条款如下:
(1)管道安装费按0.016万元/m计算,管道安装实际工程量超过估算工程量的10%时进行调整,调价系数0.9。
(2)开工前业主向施工单位支付估算合同总价20%的工程预付款;工程预付款在最后两个月扣除,每月扣50%。
(3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量见下表。
工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。
18.计算设备安装预算造价(结果保留2位小数),要求列出各项费用计算步骤。

19.某市博览中心的机电工程由某安装公司总承包,合同约定,安装公司负责设备采购、施工和试运行验收,工期为2个月,合同价为固定总价。机电工程中的一些主要设备由业主指定供货商,其中空调工程的冷水机组等设备,业主指定了某国厂商的产品。安装公司及时向厂商进行了产品询价,得知设备从订货、运输到施工现场最少需要6个月。安装公司依据冷水机组的型号、规格、数量、技术标准、到货地点、质量保证、运输手段、结算方式和产品价格与厂商签订了设备供货合同。工程施工到6个月后,因该国的政局不稳定,冷水机组等设备延期60天到达我国口岸,所以冷水机组等设备在通关时,未经商检就直接运到施工现场。安装公司组织本公司人员对设备进再了开箱验收。因设备晚到60天,安装公司调整了施工进度计划,增加施工人员和机械设备,加班加点,冷水机组等设备按原计划安装到位,通电试运行并验收合格。由于安装公司因赶工期增加了费用支出,向业主提出费用索赔,被业主拒绝。结合背景写出安装公司采购冷水机组等设备的采买程序。

题干: 某炼钢厂建设工程项目,主要工程内容包括办公大楼建设,电炉、除尘装置、冷却水系统、变电所及厂区电气、锅炉等机电安装工程。质量验收执行《建筑工程施工质量验收统一标准》GB50300和《工业安装工程质量检验评定统一标准》GB50252。施工单位将电炉安装工程、除尘装置安装工程划归为单位工程进行管理,其中电炉安装工程质量验收评定为优良。
20.施工单位根据什么将电炉安装工程、除尘装置安装工程划定为单位工程?

题干: 某火力发电厂需要安装两台大型锅炉,业主通过公开招标方式选定了承包商。签订合同时,业主为了约束承包商以保证工程质量,要求承包商支付履约保证金50万元,业主与承包商双方在施工合同中对工程预付款、工程进度、工程质量、工程价款和违约责任等都作了具体约定。
施工合同在履行过程中,在基础工程施工时,碰到地下有较大的古墓和文物,使整个工期停工20天;主体工程施工中,由于施工用的吊车未及时运抵施工现场,使进度计划中关键路线上的部分工程停工10天;两次停工承包商都及时向业主提出工期索赔申请,并及时提供了有关资料和记录
21.承包商判断索赔能否成立应具备的条件是什么?
