2025年04月09日监理工程师案例分析案例分析题27

题数: 答题时间:120分钟
专业:案例分析

一、案例分析题

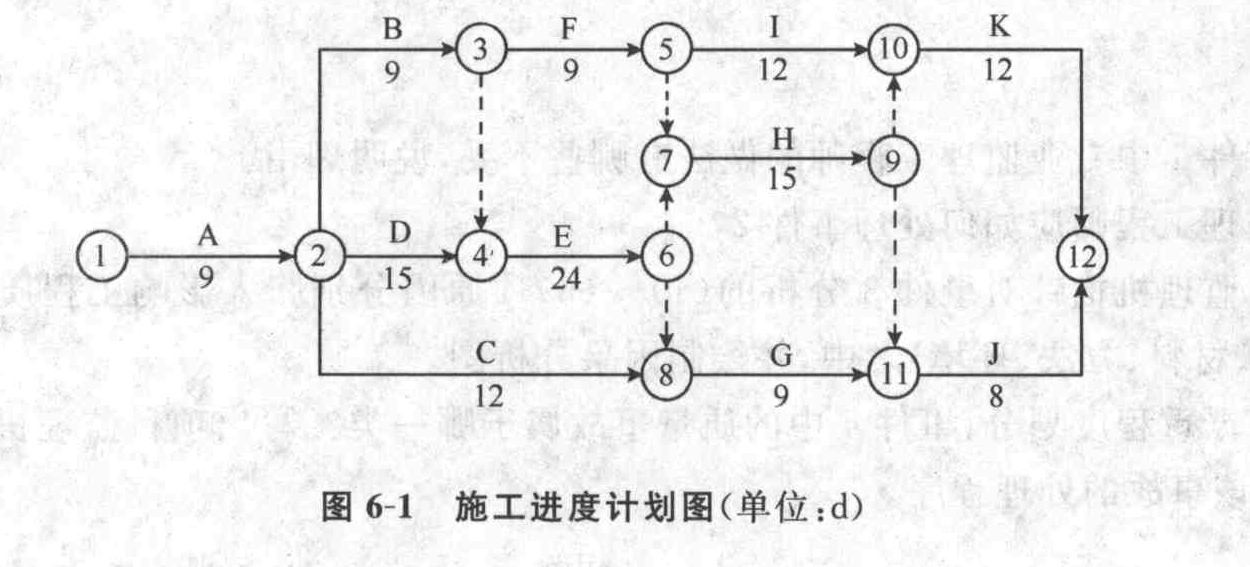

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如图6-1所示,各项工作均按最早开始时间安排,匀速进行。
施工过程中发生如下事件。
事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目监理机构提出延期开工的申请,总监理工程师审核后给予书面回复。
事件2:施工准备完毕后,项目监理机构审查工程开工报审表及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需要,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发工程开工报审表。
事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6d的工作量;D工作已完成5d的工作量;在B工作未经监理人员验收的情况下,F工作已进行1d。
1.针对图6-1所示的施工进度计划,确定该施工进度计划的工期和关键工作,并分别计算C工作、D工作、F工作的总时差和自由时差。

题干: 某实施监理的工程,建设单位与甲施工单位签订施工合同,约定的承包范围包括A、B、C、D、E五个子项目,其中,子项目A包括拆除废弃建筑物和新建工程两部分,拆除废弃建筑物分包给具有相应资质的乙施工单位。
工程实施过程中发生下列事件。
事件1:由于拆除废弃建筑物的危险性较大,乙施工单位编制了专项施工方案,并组织召开了有甲施工单位与项目监理机构相关人员参加的专家论证会。会后,乙施工单位将该施工方案送交项目监理机构,要求总监理工程师审批。总监理工程师认为该方案已通过专家论证,便签字同意实施。
事件2:建设单位要求乙施工单位在废弃建筑物拆除前7d内,将资质等级证明与专项施工方案报送工程所在地建设行政主管部门。
事件3:受金融危机影响,建设单位于2010年1月20日正式通知甲施工单位与监理单位,缓建尚未施工的子项目D、E。而此前,甲施工单位已按照批准的计划订购了用于子项目D、E的设备,并支付定金300万元。鉴于无法确定复工时间,建设单位于2010年2月10日书面通知甲施工单位解除施工合同。
2.指出事件1中的不妥之处,写出正确做法。

题干: 某实施监理的工程,建设单位与甲施工单位签订施工合同,约定的承包范围包括A、B、C、D、E五个子项目,其中,子项目A包括拆除废弃建筑物和新建工程两部分,拆除废弃建筑物分包给具有相应资质的乙施工单位。
工程实施过程中发生下列事件:
事件1:由于拆除废弃建筑物的危险性较大,乙施工单位编制了专项施工方案,并组织召开了有甲施工单位与项目监理机构相关人员参加的专家论证会。会后,乙施工单位将该施工方案送交项目监理机构,要求总监理工程师审批。总监理工程师认为该方案已通过专家论证,便签字同意实施。
事件2:建设单位要求乙施工单位在废弃建筑物拆除前7日内,将资质等级证明与专项施工方案报送工程所在地建设行政主管部门。
事件3:受金融危机影响,建设单位于2011年1月20日正式通知甲施工单位与监理单位,缓建尚未施工的子项目D、E。而此前,甲施工单位已按照批准的计划订购了用于子项目D、E的设备,并支付定金300万元。鉴于无法确定复工时间,建设单位于2011年2月10日书面通知甲施工单位解除施工合同。
3.指出事件2中建设单位的不妥之处,写出正确做法。

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表5-1,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图5-1所示。
施工过程中,发生如下事件。
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.41%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表5-2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例分别为25%、35%和10%。
4.事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。

题干: 某工程,建设单位委托监理单位承担施工招标代理和施工阶段监理工作,并采用无标底公开招标方式选定施工单位。工程实施过程中发生下列事件。
事件1:项目监理机构在组织评审A、B、C、D、E五家施工单位的投标文件时发现:A单位施工方案工艺落后,报价明显高于其他投标单位报价;B单位投标文件中的关键内容字迹模糊、无法辨认;C单位投标文件符合招标文件要求;D单位的报价总额有误;E单位投标文件中某分部工程的报价有个别漏项。
事件2:为确保深基坑开挖工程的施工安全,施工项目经理亲自兼任施工现场的安全生产管理员。为赶工期,施工单位在报审深基坑开挖工程专项施工方案的同时即开始该基坑开挖。
事件3:施工单位对某分项工程的混凝土试块进行试验,试验数据表明混凝土质量不合格。于是委托经监理单位认可的有相应资质的检测单位对该分项工程混凝土实体进行检测,检测结果表明,混凝土强度达不到设计要求,须加固补强。
事件4:专业监理工程师巡视时发现,施工单位采购进场的一批钢材准备用于工程,但尚未报验。
5.指出事件2中施工单位做法的不妥之处,写出正确做法。

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如图6-1所示,各项工作均按最早开始时间安排,匀速进行。
施工过程中发生如下事件。
事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目监理机构提出延期开工的申请,总监理工程师审核后给予书面回复。
事件2:施工准备完毕后,项目监理机构审查工程开工报审表及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需要,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发工程开工报审表。
事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6d的工作量;D工作已完成5d的工作量;在B工作未经监理人员验收的情况下,F工作已进行1d。
6.根据《建设工程监理规范》(GB50319),该工程还应具备哪些开工条件,总监理工程师方可签发工程开工报审表?

题干: 某实行监理的工程,施工合同价为15000万元,合同工期为18个月,预付款为合同价的20%,预付款自第7个月起在每月应支付的进度款中扣回300万元,直至扣完为止,保留金按进度款的5%从第1个月开始扣除。
工程施工到第5个月,监理工程师检查发现第3个月浇筑的混凝土工程出现细微裂缝。经查验分析,产生裂缝的原因是由于混凝土养护措施不到位,须进行裂缝处理。为此,项目监理机构提出:“出现细微裂缝的混凝土工程暂按不合格项目处理,第3个月已付该部分工程款在第5个月的工程进度款中扣回,在细微裂缝处理完毕并验收合格后的次月再支付。”经计算,该混凝土工程的直接工程费为200万元,取费费率:措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合计税系数为3.41%。
施工单位委托一家具有相应资质的专业公司进行裂缝处理,处理费用为4.8万元,工作时间为10d。该工程施工到第6个月,施工单位提出补偿4.8万元和延长10d工期的申请。

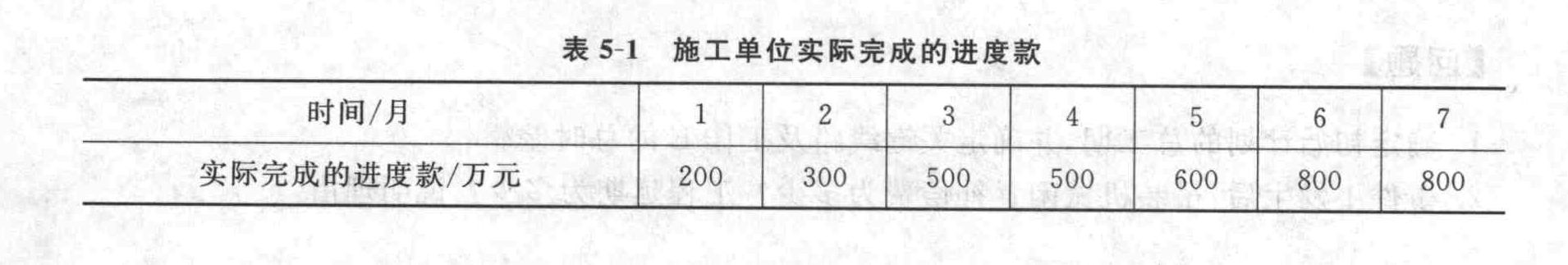

该工程前7个月施工单位实际完成的进度款见表5-1。
7.计算出现细微裂缝的混凝土工程的造价。项目监理机构是否应同意施工单位提出的补偿4.8万元和延长10d工期的要求?说明理由。

题干: 某实施监理的工程,在招标与施工阶段发生如下事件。
事件1:招标代理机构提出,评标委员会由7人组成,包括建设单位纪委书记、工会主席,当地招标投标管理办公室主任,以及从评标专家库中随机抽取的4位技术、经济专家。
事件2:建设单位要求招标代理机构在招标文件中明确:投标人应在购买招标文件时提交投标保证金;中标人的投标保证金不予退还;中标人还需提交履约保函,保证金额为合同总额的20%。
事件3:施工中因地震导致:施工停工1个月;已建工程部分损坏;现场堆放的价值50万元的工程材料(施工单位负责采购)损毁;部分施工机械损坏,修复费用20万元;现场8人受伤,施工单位承担了全部医疗费用24万元(其中建设单位受伤人员医疗费3万元,施工单位受伤人员医疗费21万元);施工单位修复损坏工程支出10万元。施工单位按合同约定向项目监理机构提交了费用补偿和工程延期申请。
事件4:建设单位采购的大型设备运抵施工现场后,进行了清点移交。施工单位在安装过程中发现该设备一个部件损坏,经鉴定,部件损坏是由于本身存在质量缺陷。
8.指出事件2中建设单位要求的不妥之处,并说明理由。

题干: 某工程,建设单位通过招标方式选择监理单位。某工程监理合同签订后,监理单位负责人对该项目监理工作提出以下5点要求:
(1)监理合同签订后的30天内应将项目监理机构的组织形式、人员构成及总监理工程师的任命书面通知建设单位;
(2)监理规划的编制要依据:建设工程的相关法律、法规,项目审批文件、有关建设工程项目的标准、设计文件、技术资料,监理大纲、委托监理合同文件和施工组织设计;
(3)监理规划中不需编制有关安全生产监理的内容,但需针对危险性较大的分部分项工程编制监理实施细则;
(4)总监理工程师代表应在第一次工地会议上介绍监理规划的主要内容,如建设单位未提出意见,该监理规划经总监理工程师批准后可直接报送建设单位;
(5)如建设单位设计方案有重大修改,施工组织设计、方案等发生变化,总监理工程师代表应及时主持修订监理规划的内容,并组织修订相应的监理实施细则。
总监理工程师提出了建立项目监理组织机构的步骤框图(图1-9),并委托给总监理工程师代表以下工作:
(1)确定项目监理机构人员岗位职责,主持编制监理规划;
(2)签发工程款支付证书,调解建设单位与承包单位的合同争议。
9.指出总监理工程师委托总监理工程师代表工作的不妥之处,写出正确做法。

题干: 某工程,业主在招标文件中规定:工期T (周)不得超过80周,也不应短于60周。某施工单位决定参与该工程的投标。在基本确定技术方案后,为提高竞争能力,对其中某技术措施拟定了三个方案进行比选。方案一的费用为;方案二的费用为;方案三的费用为
这种技术措施的三个比选方案对施工网络计划的关键线路均没有影响。各关键工作可压缩的时间及相应增加的费用见表5-14。
假定所有关键工作压缩后不改变关键线路。
10.该施工单位应采用哪种技术措施方案投标?为什么?

题干: 某工程监理合同签订后,监理单位负责人对该项目监理工作提出以下5点要求:
(1)监理合同签订后的30d内应将项目监理机构的组织形式、人员构成及总监理工程师的任命书面通知建设单位;
(2)监理规划的编制要依据:建设工程的相关法律、法规,项目审批文件、有关建设工程项目的标准、设计文件、技术资料,监理大纲、委托监理合同文件和施工组织设计;
(3)监理规划中不需编制有关安全生产监理的内容,但需针对危险性较大的分部分项工程编制监理实施细则;
(4)总监理工程师代表应在第一次工地会议上介绍监理规划的主要内容,如建设单位未提出意见,该监理规划经总监理工程师批准后可直接报送建设单位;
(5)如建设单位设计方案有重大修改,施工组织设计、方案等发生变化,总监理工程师代表应及时主持修订监理规划的内容,并组织修订相应的监理实施细则。
总监理工程师提出了建立项目监理组织机构的步骤(见图1-1),并委托给总监理工程师代表以下工作:
(1)确定项目监理机构人员岗位职责,主持编制监理规划;
(2)签发工程款支付证书,调解建设单位与承包单位的合同争议。
在编制的项目监理规划中,要求在监理过程中形成的部分文件档案资料如下:
(1)监理实施细则;
(2)监理通知单;
(3)分包单位资质材料;
(4)费用索赔报告及审批;
(5)质量评估报告。
11.指出总监理工程师委托总监理工程师代表工作的不妥之处,写出正确做法。

题干: 某施工单位编制的某工程网络图,如图5-16所示。网络进度计划原始方案各工作的持续时间和估计费用,见表5-10。
12.在图5-17上,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键线路和计算工期。

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订的施工合同约定:工程合同价为200万元,工期6个月;预付款为合同价的15%;工程进度款按月结算;保留金总额为合同价的3%,按每月进度款(含工程变更和索赔费用)的10%扣留,扣完为止;预付款在工程的最后三个月等额扣回。施工过程中发生设计变更时,增加的工程量采用以直接费为计算基础的工料单价法计价,间接费费率8%,利润率5%,综合计税系数3.41%;发生窝工时,按人工窝工费50元/工日、施工设备闲置费1000元/台班补偿。工程实施过程中发生下列事件。
事件1:基础工程施工中,遇勘探中未探明的地下障碍物。施工单位处理该障碍物导致直接工程费增加10万元,措施费增加2万元,人工窝工60工日,施工设备闲置3台班,影响工期3d。
事件2:为了保持总工期不变,建设单位要求施工单位加快基础工程的施工进度。施工单位同意按照建设单位的要求赶工,但需增加赶工费5万元。为此,施工单位提出了费用补偿要求。
事件3:主体结构工程施工时,施工单位为了保证工程质量,采取了相应的技术措施,为此增加了工程费用2万元;项目监理机构收到施工单位主体结构工程验收申请后,及时组织了验收,验收结论合格。施工单位以通过验收为由向项目监理机构提交申请,要求建设单位支付增加的2万元工程费用。
事件4:经项目监理机构审定的施工单位各月实际进度款(含工程变更和索赔费用)见表6-1。
13.事件3中,项目监理机构是否应同意增加2万元工程费用的要求?说明理由。

题干: 某施工单位承建一住宅楼小区工程的施工。该工程其中一个单体栋号(5号楼)建筑面积为15720平方米,地下二层,地上十二(局部十七)层。建筑物占地面积为741.3平方米。东西向长80.26m,南北向宽18. 76m。基底相对标高为-5. 895m, + 0. 000相对标高为55.15m。
在施工前,施工单位编制了各分部分项工程施工方案,其中包括《××住宅楼小区4号楼土方开挖施工方案》。
在该施工方案中确定的工期计划及施工机具计划,见表3-9。土方开挖工期8天。1.施工步骤及方法说明
(1)开挖前应对施工现场地上障碍物和地下有关影响施工的各种管网清除和处理完毕。
(2)根据开挖图,测量员撒好开挖上口灰线,测定地表标高,确定开挖深度。采用放坡大开挖法进行施工,按1 : 1进行放坡。
(3)整个基坑呈长方形,先挖第一步表面渣土,第二步用挖土机一次挖至基底标高上30cm,再人工清土至基底标高,基底须清理平整。清理时由测量人员钉木桩,拉通线检查槽底平面尺寸和标高。
(4)按公司文明施工现场安全防护要求,对基坑上口边缘设1.2m高防护栏杆,栏杆内挂密目网。
(5)进行第二步土方开挖时,马道留在基坑西南角,宽4m,坡度宜缓,满足运土车爬坡要求。从西向东进行土方施工。
(6)基坑全部开挖后,应尽快进行垫层施工,尽量避免扰动基底。
(7)基坑四周安全范围内无建筑物,故对边坡不加支撑,边坡上方也不得堆放土方和材料。
(8)为防止现场和道路起尘污染环境,每班配备专用的水管在现场洒水。2.施工顺序
(1)根据现场实际情况,机械挖土顺序为由西向东开挖,为防止挖掘过程中扰动老土,机械挖土时坑底预留30cm左右用人工挖土至设计标高。
(2)施工分层,根据基槽开挖深度、土质水位等情况确定分两层开挖,第一层为从自然地平至-3.000,第二层为- 3. 000至设计标高以上30cm。
在土方开挖施工完毕后,施工单位、设计单位、勘察单位、监理单位和建设单位等相关单位的项目和生产负责人共赴现场,在项目经理的组织下进行了基坑验槽。
在基坑验槽过程中,各方对基坑的各个重点位置进行了重点观察,未发现异常。最终,此次基坑验槽合格通过。
该栋号施工至地上三层时,施工单位又进行了土方回填的工作。
14.土方开挖施工质量控制的要点是什么?

题干: 某实行监理的工程,建设单位与总承包单位按《建设工程施工合同(示范文本)》签订了施工合同,总承包单位按合同约定将一专业工程分包。
施工过程中发生下列事件。
事件1:工程开工前,总监理工程师在熟悉设计文件时发现部分设计图纸有误,即向建设单位进行了口头汇报。建设单位要求总监理工程师组织召开设计交底会,并向设计单位指出设计图纸中的错误,在会后整理会议纪要。
在工程定位放线期间,总监理工程师指派专业监理工程师审查分包单位资格报审表及相关资料,安排监理员到现场复验总承包单位报送的原始基准点、基准线和测量控制点。
事件2:由建设单位负责采购的一批材料,因规格、型号与合同约定不符,施工单位不予接收保管,建设单位要求项目监理机构协调处理。
事件3:专业监理工程师现场巡视时发现,总承包单位在某隐蔽工程施工时,未通知项目监理机构即进行隐蔽。
事件4:工程完工后,总承包单位在自查自评的基础上填写了工程竣工报验单,连同全部竣工资料报送项目监理机构,申请竣工验收。总监理工程师认为施工过程均按要求进行了验收,便签署了竣工报验单,并向建设单位提交了竣工验收报告和质量评估报告,建设单位收到该报告后,即将工程投入使用。
15.分别指出事件1中建设单位、总监理工程师做法的不妥之处,写出正确做法。

题干: 某工程项目的施工招标文件规定:该工程采用综合单价计价方式,计划工期为15个月。承包单位投标所报工期为13个月。合同总价确定为8000万元。承包单位开工前编制并经工程师确认的施工进度计划如图2-2所示。A、C两项工作为土方工程,工程量均为16万立方米,土方工程的合同单价为16元/立方米,共同租用1台机械开挖,机械租赁费为1万元/月?台。
承包合同中约定:1)实际完成工程量超过估计工程量25%以上时允许调整单价;2)拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%; 3)若能提前竣工,每提前1天的奖金按合同总价的1‰计算。
施工过程中发生了以下事件,致使承包单位完成该项目的实际工期为15个月:
事件1:施工按计划进行4个月后,因设计变更新增土方工程N,工作的性质和施工难度与A、C工作相同,工程量为32万立方米;在B和C工作完成后开始施工,H和G为其紧后工作;经双方协商后,确定单价为14元/立方米;与工作A、C共用开挖机械;计划用4个月完成。
事件2: F工作因设计变更等待新图纸延误1个月。
事件3: G工作由于连续降雨累计1个月,导致实际施工3个月才完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度。
事件4: H工作由于分包单位施工的工程质量不合格造成返工,实际5. 5个月完成。由于以上事件,承包单位提出以下索赔要求:
(1)顺延工期6. 5个月,理由是:1)完成N工作4个月;2) F工作变更设计图纸延误1个月;3)连续降雨属于不利的条件和障碍,影响G工作1个月;4)工程师未能很好地控制分包单位的施工质量,补偿工期0.5个月。
(2) N工作的费用补偿=16×32 = 512(万元)。
(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1×1 = 5(万元)。
16.根据上述批准的施工进度计划,确认应给承包单位顺延的工期是多少个月?

题干: 某工程,监理单位承担了施工招标代理和施工监理任务。工程实施过程中发生如下事件。
事件1:施工招标过程中,建设单位提出的部分建议如下:
(1)省外投标人必须在工程所在地承担过类似工程;
(2)投标人应在提交资格预审文件截止日前提交投标保证金;
(3)联合体中标的,可由联合体代表与建设单位签订合同;
(4)中标人可以将某些非关键性工程分包给符合条件的分包人完成。
事件2:施工合同约定,空调机组由建设单位采购,由施工单位选择专业分包单位安装。空调机组订货时,生产厂商提出由其安装更能保证质量,且安装资格也符合国家要求。于是,建设单位要求施工单位与该生产厂商签订安装工程分包合同,但施工单位提出已与甲安装单位签订了安装工程分包合同。经协商,甲安装单位将部分安装工程分包给空调机组生产厂商。
事件3:建设单位与施工单位按照《建设工程施工合同(示范文本)》进行工程价款结算时,双方对下列5项工作的费用发生争议:
①办理施工场地交通、施工噪声有关手续;
②项目监理机构现场临时办公用房搭建;
③施工单位采购的材料在使用前的检验或试验;
④项目监理机构影响到正常施工的检查检验;
⑤设备单机无负荷试车。
事件4:工程完工时,施工单位提出主体结构工程的保修期限为20年,并待工程竣工验收合格后向建设单位出具工程质量保修书。
17.根据《建设工程质量管理条例》.事件4中施工单位的说法有哪些不妥之处?说明理由。

题干: 某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》GF-2013—0201合同约定,吊装机械闲置补偿费600元/台班,单独计算,不计人直接费。经项目监理机构审核批准的施工总进度计划如图5-23所示(时间单位:月)。
施工过程中发生下列事件:
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班,其他机械设备损坏及停工损失合计25万元。
事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。
18.确定初始计划的总工期,并确定关键线路及工作E的总时差。

题干: 某采用工程量清单计价的基础工程,土方开挖清单工程量为24000立方米,综合单价为45元/立方米,措施费、规费和税金合计20万元。招标文件中有关结算条款如下:
①基础工程土方开挖完成后可进行结算;
②非施工单位原因引起的工程量增减,变动范围10%以内时执行原综合单价,工程量增加超过10%以外的部分,综合单价调整系数为0.9;
③发生工程量增减时,相应的措施费、规费和税金合计按投标清单计价表中的费用比例计算;
④由建设单位原因造成施工单位人员窝工补偿为50元/工日,设备闲置补偿为200元/台班。
工程实施过程中发生如下事件。
事件1:合同谈判时,建设单位认为基础工程远离市中心且施工危险性小,要求施工单位减少合同价款中的安全文明施工费。
事件2:原有基础土方开挖完成、尚未开始下道工序时,建设单位要求增加部分基础工程以满足上部结构调整的需要。经设计变更,新增土方开挖工程量4000立方米,开挖条件和要求与原设计完全相同。施工单位按照总监理工程师的变更指令完成了新增基础的土方开挖工程。
事件3:由于事件2的影响,造成施工单位部分专业工种人员窝工3000工日,设备闲置200台班。人员窝工与设备闲置得到项目监理机构的确认后,施工单位提交了人员窝工损失、设备闲置损失及施工管理费增加的索赔报告。
19.事件1中,建设单位的要求是否合理?说明理由。

题干: 某钢结构公路桥项目,业主将桥梁下部结构工程发包给甲施工单位,将钢梁制造、架设工程发包给乙施工单位。业主通过招标选择了某监理单位承担施工阶段监理任务。
监理合同签订后,总监理工程师组建了直线制监理组织机构,并重点提出了质量目标控制措施如下:
(1)熟悉质量控制依据和文件;
(2)确定质量控制要点,落实质量控制手段;
(3)完善职责分工及有关质量监督制度,落实质量控制责任;
(4)对不符合合同规定质量要求的,拒签付款凭证;
(5)审查承包单位提交的施工组织设计和施工方案。
同时,提出了项目监理规划编写的几点要求如下:
(1)为使监理规划具有针对性,要编写两份项目监理规划;
(2)监理规划要把握项目运行内在规律;
(3)监理规划的表达应规范化、标准化、格式化;
(4)监理规划根据大桥架设进展,可分阶段编写。但编制完成,由监理单位审核批准并报业主认可后,一经实施,就不得再行修改;
(5)授权总监理工程师代表主持监理规划的编制。
20.监理工程师在进行目标控制时应采取哪些方面的措施?目标控制措施各属哪一种措施?

题干: 某工程,建设单位与施工总包单位按《建设工程施工合同(示范文本)》签订了施工合同。工程实施过程中发生如下事件。
事件1:主体结构施工时,建设单位收到用于工程的商品混凝土不合格的举报,立刻指令施工总包单位暂停施工。经检测鉴定单位对商品混凝土的抽样检验及混凝土实体质量抽芯检测,质量符合要求。为此,施工总包单位向项目监理机构提交了暂停施工后人员窝工及机械闲置的费用索赔申请。
事件2:施工总包单位按施工合同约定,将装饰工程分包给甲装饰分包单位。在装饰工程施工中,项目监理机构发现工程部分区域的装饰工程由乙装饰分包单位施工。经查实,施工总包单位为按时完工,擅自将部分装饰工程分包给乙装饰分包单位。
事件3:室内空调管道安装工程隐蔽前,施工总包单位进行了自检,并在约定的时限内按程序书面通知项目监理机构验收。项目监理机构在验收前6h通知施工总包单位因故不能到场验收,施工总包单位自行组织了验收,并将验收记录送交项目监理机构,随后进行工程隐蔽,进入下道工序施工。总监理工程师以“未经项目监理机构验收”为由下达了工程暂停令。
事件4:工程保修期内,建设单位为使用方便,直接委托甲装饰分包单位对地下室进行了重新装修,在没有设计图纸的情况下,应建设单位要求,甲装饰分包单位在地下室承重结构墙上开设了两个1800mm×2000mm的门洞,造成一层楼面有多处裂缝,且地下室有严重渗水。
21.事件3中,施工总包单位和总监理工程师的做法是否妥当?分别说明理由。

题干: 某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划如图6-1所示(时间单位:月)。
施工过程中发生下列事件。
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。
事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。
22.事件2发生后,项目监理机构应批准的费用补偿为多少?应批准的工程延期为多少?说明理由。

题干: 某实施监理的工程,招标文件中工程量清单标明的混凝土工程量为2400立方米,投标文件综合单价分析表显示:人工单价100元/工日,人工消耗量0.40工日/立方米;材料费单价275元/立方米;机械台班单价1200元/台班,机械台班消耗量0.025台班/立方米。采用以直接费为计算基础的综合单价法进行计价,其中,措施费为直接工程费的5%,间接费费率为10%,利润率为8%,综合计税系数为3.41%。施工合同约定,实际工程量超过清单工程量15%时,混凝土全费用综合单价调整为420元/立方米。
施工过程中发生以下事件。
事件1:基础混凝土浇筑时局部漏振,造成混凝土质量缺陷,专业监理工程师发现后要求施工单位返工。施工单位拆除存在质量缺陷的混凝土60立方米,发生拆除费用3万元,并重新进行了浇筑。
事件2:主体结构施工时,建设单位提出改变使用功能,使该工程混凝土量增加到2600立方米。施工单位收到变更后的设计图纸时,变更部位已按原设计图纸浇筑完成的150立方米混凝土需要拆除,发生拆除费用5.3万元。
23.事件2中,因拆除混凝土发生的费用是否应计入工程价款?说明理由。

题干: 某工程,实施过程中发生如下事件。
事件1:总监理工程师对项目监理机构的部分工作作出如下安排:
(1)总监理工程师代表负责审核监理实施细则,进行监理人员的绩效考核,调换不称职监理人员;
(2)专业监理工程师全权处理合同争议和工程索赔。
事件2:施工单位向项目监理机构提交了分包单位资格报审材料,包括:营业执照、特殊行业施工许可证、分包单位业绩及拟分包工程的内容和范围。项目监理机构审核时发现,分包单位资格报审材料不全,要求施工单位补充提交相应材料。
事件3:深基坑分项工程施工前,施工单位项目经理审查该分项工程的专项施工方案后,即向项目监理机构报送,在项目监理机构审批该方案过程中就组织队伍进场施工,并安排质量员兼任安全生产管理员对现场施工安全进行监督。
事件4:项目监理机构在整理归档监理文件资料时,总监理工程师要求将需要归档的监理文件直接移交本监理单位和城建档案管理机构保存。
24.事件3中,施工单位项目经理的做法有哪些不妥之处?分别写出正确做法。

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同约定:
(1)合同工期为130d;因施工单位原因造成工期延误的,违约赔偿金为5000元/d。
(2)按《建筑安装工程费用项目组成》(建标[2003]206号)的规定,以直接费为计算基础的工料单价法进行计价,间接费率为15%,利润率为5%,综合计税系数为3.41%。
(3)部分工料机单价如下:人工费60元/工日,窝工补偿30元/工日;挖掘机租赁费900元/d;自有塔式起重机设备使用费1200元/台班,闲置补偿费800元/台班。
工程实施过程中发生以下事件。
事件1:开工前,施工单位编制的时标网络计划如图6-1所示(时间单位:d;箭线下方数字为工作的计划消耗工日),各项工作均匀速进展。
项目监理机构审核施工单位提交的时标网络计划时发现:工作C、F和I需使用一台挖掘机,工作E和H需单独使用塔式起重机设备,而施工单位仅有一台塔式起重机设备,于是向施工单位提出调整工作进度安排的建议。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-002-003.jpg]
事件2:项目监理机构对施工单位调整后的计划安排进行风险分析,认为因施工单位原因使工作C持续时间延长5d的概率是15%,使工作D持续时间延长12d的概率是20%,使工作G持续时间延长10d的概率是5%。工作持续时间的延长会导致机械闲置和人员窝工。
事件3:建设单位要求对工作E进行设计变更,该变更使工作E的持续时间延长5d,增加用工150工日、塔式起重机设备5台班、材料费18000元、相应的措施费7000元。施工单位向项目监理机构提出变更工程价款和延长工期的要求。
事件4:由于工作E的设计变更,使工作G、H进场的施工人员不能按期施工,施工单位向项目监理机构提出相应的窝工补偿要求。
25.事件4中,项目监理机构应批准的窝工补偿是多少?说明理由。

题干: 某实施监理的工程项目分为A、B、C三个单项工程,经有关部门批准采取公开招标的形式分别确定了三个中标人并签订了合同。A、B、C三个单项工程合同条款中有如下规定:
(1) A工程在施工图设计没有完成前,业主通过招标选择了一家总承包单位承包该工程的施工任务。由于设计工作尚未完成,承包范围内待实施的工程虽性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。合同条款中规定:
1)乙方按业主代表批准的施工组织设计(或施工方案)组织施工,甲方不应承担因此引起的工期延误和费用增加的责任。
2)甲方向乙方提供施工场地的工程地质和地下主要管网线路资料,供乙方参考使用。
3)乙方不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。
(2) B工程合同额为9000万元,总工期为30个月,工程分两期进行验收,第一期为18个月,第二期为12个月。在工程实施过程中,出现了下列情况:
1)工程开工后,从第三个月开始连续四个月业主未支付承包商应付的工程进度款。为此,承包商向业主发出要求付款通知,并提出对拖延支付的工程进度款应计利息的要求,其数额从监理工程师计量签字后第11天起计息。业主方以该四个月未支付工程款作为偿还预付款而予以抵消为由,拒绝支付。为此,承包商以业主违反合同中关于预付款扣还的规定,以及拖欠工程款导致无法继续施工为由而停止施工,并要求业主承担违约责任。
2)工程进行到第10个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工,该项目属于指令停工项目。因此,业主向承包商提出暂时中止执行合同实施的通知。为此,承包商要求业主承担单方面中止合同给承包方造成的经济损失赔偿责任。
3)复工后在工程后期,工地遭遇当地百年以来最大的台风,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了两个月。为此,业主要求承包商承担工期拖延所造成的经济损失责任和赶工的责任。
(3) C工程在施工招标文件中规定工期按工期定额计算,工期为550天。但在施工合同中,开工日期为2005年12月15日,竣工日期为2007年7月20日,日历天数为581天。
26.合同变更价款的原则与程序包括哪些内容?合同争议如何解决?

题干: 某工程,建设单位通过招标方式选择监理单位。工程实施过程中发生下列事件。
事件1:在监理招标文件中,列出的监理目标控制工作如下。
投资控制:①组织协调设计方案优化;②处理费用索赔;③审查工程概算;④处理工程价款变更;⑤进行工程计量。
进度控制:
①审查施工进度计划;
②主持召开进度协调会;
③跟踪检查施工进度;
④检查工程投入物的质量;
⑤审批工程延期。
质量控制:
①审查分包单位资质;
②原材料见证取样;
③确定设计质量标准;
④审查施工组织设计;
⑤审核工程结算书。
事件2:监理合同签订后,总监理工程师委托总监理工程师代表负责如下工作:
①主持编制项目监理规划;
②审批项目监理实施细则;
③审查和处理工程变更;
④调解合同争议;
⑤调换不称职监理人员。
事件3:该项目监理规划内容包括:
①工程项目概况;
②监理工作范围;
③监理单位的经营目标;
④监理工作依据;
⑤项目监理机构人员岗位职责;
⑥监理单位的权利和义务;
⑦监理工作方法及措施;
⑧监理工作制度;
⑨监理工作程序;
⑩工程项目实施的组织;
(11)监理设施;
(12)施工单位需配合监理工作的事宜。
事件4:在第一次工地会议上,项目监理机构将项目监理规划报送建设单位,会后,结合工程开工条件和建设单位的准备情况,又将项目监理规划修改后直接报送建设单位。
事件5:专业监理工程师在巡视时发现,施工人员正在处理地下障碍物。经认定,该障碍物确属地下文物,项目监理机构及时采取措施并按有关程序进行了处理。
27.写出项目监理机构处理事件5的程序。
