一、建造师案例题

1.某民用机场建设工程项目本年节约“三材”的目标为150000元,实际节约160000元,上年节约140000元,企业先进水平节约180000元。利用对比法分析本年成本节约实际数与本年目标数、上年实际数、企业先进水平的差异。

2.某地对一民用机场进行扩建,工程项目包括场道工程、助航灯光工程、空管工程和航站楼弱电工程,工程总概算的费用情况分别为:场道工程费用4000万元;助航灯光建筑工程费用500万元,安装费用100万元,设备购置费用600万元;空管建筑工程费用250万元,安装工程费用50万元,设备购置费用300万元;航站楼弱电工程设备购置费450万元,安装工程费用50万元;设计变更增加工程费用300万元;征地费1800万元;建设单位管理费50万元;建设期贷款利息200万元;勘察设计费80万元;监理费30万元;工程质量监督、招投标管理费30万元。考虑到当地的自然条件,在总概算中增列了防洪措施费270万元。本工程概算中,“基本预备费”由哪几项组成?计算其费用总额。

3.某建设公司承揽某机场主跑道的修筑工程,主跑道长3800m,宽60m。在实施合同的过程中,由于业主拖欠工程进度款,造成合同工期大幅延误和巨大的成本额外开支,与施工进度计划相比,主跑道施工工期整体延误420天,建设公司蒙受重大损失。据此,该公司邀请某律师事务所于2004年向业主提出索赔报告。指出索赔程序。

题干: 我国西北地区某小型旅游城市建成一民用机场,现有一条跑道、一座旅客航站楼等设施。设计使用飞机机型为B(波音)-737。机场的基准飞行场地长度为2200m,装备的仪表着陆系统以及目视助航设备能供飞机在决断高度低至60m、跑道视程低至800m时着陆。
4.列举该机场跑道助航灯光系统的组成部分。

题干: 某机场的改扩建工程由国家投资,飞行区指标由4C升为4D。在竣工验收中,有人提出该机场不是新建和迁建机场,可简化竣工验收程序,适当放宽竣工验收条件。此意见引起争议。
5.机场竣工验收的程序有哪些?

6.某助航灯光系统工程中,一个灯光变电站的建筑工程中工程直接费为512480元,人工费为104343元,生产费率为10.21%,间接费率为6.78%,预算包干费率为10%,劳动保险费率为0.47%,劳保费率为29%,劳动定额测定费率为0.03%,上级管理费率为0.08%,利润率为70%,税金为3.22%。试编制这个灯光变电站的建筑工程费用汇总表。

7.某机场跑道为南北向,长度为2400m。现机场扩建工程拟在由南向北着陆方向新增一套工类仪表着陆系统,跑道北端入口距机场北端围界200m,场地为0.5%的下坡。跑道南端入口距机场南端围界300m,场地为0.5%的下坡。跑道侧方围界距跑道中心线延长线200m,为1.1%下坡。写出仪表着陆系统的安装施工的工序。

题干: 某机场实施跑道道面沥青混凝土加层整修工程的不停航施工,机场关闭时间为当日23∶00~次日6∶00。该工程施工项目及每班所需时间见下表。

注:1.A项目结束前1h,B项目才能开始。
2.A、B项目结束后,C项目才能开始;C项目结束后,D项目才能开始。
8.施工结束后,施工段经检查应满足哪些条件方可开航?

9.某单位承担了一项机场助航建设工程,此机场飞行区指标为4D。机场运行类别为Ⅰ类精密进近,跑道长2800m,宽45m,道肩宽各7.5m,对应的平行滑行道长2800m,宽23m。主要设置包括:灯光站两座、顺序闪光灯、进近灯、障碍灯、跑道边灯、跑道中线灯、滑行道边灯、滑行道中线灯、跑道入口灯/末端灯、翼排灯、警戒灯、精密进近航道指示器(PAPI灯)及单灯故障检测系统、灯光计算机监控系统、滑行道标记牌、机位标记牌、400Hz中频电、站坪照明及机务用电。如要求全部安装分项工程质量合格率为100%,工程质量均为优良工程。试列写助航灯光安装工程质量综合评定表(至少包含10项)。

题干: 某新建机场建设施工过程中,场道工程度部分施工图设计作了重大变更,空管工程、目视助航工程的部分施工图设计作了小的变更,航站楼弱电系统工程施工图设计未作变更。施工结束后,施工单位和有关部门分别对工程进行了自检、自验。
10.空管工程、目视助航工程施工图如何绘制?

题干: 某公司总承包航管楼,将劳务清包给一家劳务公司,合同签订时,按设计图和投标清单报价计算,以单价245元每平方米(不含水电、门窗、楼梯扶手)签订了劳务承包协议。劳务公司进场后,迅速展开施工,由于原材料供应不及时、天气影响及垂直运输跟不上,共造成窝工5200工日。在交工验收时,质量监督部门提出整改意见,按照此整改方案实施,需材料费用8万元,人工1200工日。
在进行劳务结算时,双方产生纠纷,并发生肢体冲突,劳务方提出索赔5200工日×80元/工日=41.6万元,要求承包方支付剩余劳务费21万,共计62.6万元。承包方称:扣除整改材料费和人工费8+1200×80 =17.6万、工程质量保修金19万元,另外窝工证据不足,总承包方未签认,并且工程款超付6万,要求劳务队返还超付工程款。
11.为避免出现劳务纠纷,施工单位和劳务公司签订合同应注意哪些方面?

12.某机场施工进度计划见下表。施工进度计划表注:1.各月各项目施工计划完成量相等。2.每月按30d计。3.空管、目视助航工程施工须在场道土石方工程施工完成后才能开始,土石方工程量占场道工程总量的60%,第3月底完成土石方工程施工。截至第5月底,各项工程各月实际完成累计施工工程量占各项工程总工程量的百分比见下表。各项工程各月完成量情况一览表(%)要加快施工进度,需要哪些技术保障措施?

题干: 某机场(业主)与施工单位签订了一项机场飞行区土方施工合同,该地基处理工程包括开挖土方、填方等施工过程。在合同中规定,施工单位必须严格按照施工图及承包合同规定的内容及技术要求施工,工程量由专业工程师负责计量。在工程开工前,施工单位向现场专业工程师提交了施工组织设计和施工方案,并获得批准。在施工过程中,当进行到施工图所规定的吃力范围边缘时,施工单位为了使碾压质量得到保证,将碾压范围适当扩大。在土方施工临近结束时,出现了两项原因使得工期发生了拖延,一是土方开挖时遇到了一些在工程地质勘探中探明的孤石,排除孤石拖延了一定的时间;二是施工过程中遇到几天正常季节中雨,由于雨后土壤含水量过大不能立刻进行碾压施工,耽误了部分工期。
13.在施工过程中,施工单位根据现场专业工程师的指示就部分工程进行了变更施工,问变更合同价的确定原则是什么?

题干: 机场某分项工程施工网络进度计划如下图:

注:网络图中所注各项工作持续时间为最短时间,不可压缩,假设每日施工计划完成量相等。
网络进度计划执行情况:
第20天,A工作全部完成,B工作完成90%,C工作已完成50%。
第30天,AB工作全部完成,C工作已完成95%,D工作已完成30%。
14.根据网络计划执行情况,判断第30天E工作是否可以开始,为什么?

题干: 某大型机场工程项目采取公开竞争性招标,招标公告中要求投标者应具有一级资质等级的施工企业。在开标会上,共有15家参与投标的施工企业或联合体有关人员参加,此外还有市招标办公室、市公证处法律顾问,以及业主方的招标委员会全体成员和监理单位人员参加。开标前,公证处倾向提出要对各投标单位的资质进行审查。在开标中,对一家参与投标的R施工公司资质提出了质疑,虽然该公司资质材料齐全并盖有公章和项目负责人签字,但法律顾问认定该单位不符合投标资格要求,取消了该标书。另一投标的H施工联合体是由两个施工公司共同组成的联合体,其中A施工公司为一级施工企业,B施工公司为二级施工企业,也被认定为不符合投标资格要求,撤销了标书。
15.开标会上能否列入“审查投标单位的资质”这一程序?为什么?

题干: 某省会城市(A)拟对现有机场航站区进行、扩建,按招投标法规定,该工程项目的各单项工程必须通过公开招标确定施工单位。建设单位自行组成了招标机构,并组织招标。在航站区土石方工程施工招标时,建设单位经研究,以发传真方式书面通知了资质高、信誉好、实力强的施工单位参加投标。在规定的提交投标书截止时间前,有四家单位向建设单位提交了投标书。一家投标单位因途中堵车而在截止时间后10分钟提交了投标书。经协商,建设单位认为该迟到单位迟交了投标书的时间较短,而同意其继续参加投标,并接受了投标书。在建设单位编制的招标文件的评标标准中,规定近三年中凡获得过A市施工工程质量奖的投标单位在评标时可适当加分。
16.建设单位是否应接受投标单位在截止时间后送交的投标书,为什么?

17.某机场水泥混凝土道面施工结束后不久,就开始了标志线的施工。施工所用的油漆为丙烯酸类道路标线漆,选用的画线设备为手推式画线机。经测定干膜厚度达不到0.15的最低要求。

题干: 某机场拟进行扩建,各单项工程的合同估算价分别为:场道工程18500万元,助航灯光工程3000万元,空管工程180万元。
由于对场道工程的工期要求较紧迫,建设单位允许两个施工单位联合共同投标。A公司具备机场场道工程一级专业承包企业资质,B公司具备机场场道工程二级专业承包企业资质。由于B公司达不到投标文件中规定的一级企业资质要求,经协商,A公司同意和B公司联合共同投标。
在投标阶段,建设单位代表与A公司就投标方案进行谈判,要求其对一些关键工序进行调整,以加快工程建设进度;同时,建设单位与A、B公司经友好协商,A、B公司同意一旦中标,将从本项目主体工程——道面工程中划出30%的工程量分包给当地一家具有相应资质的施工单位。
由于空管工程的合同估算价低于200万元,建设单位未经投标,直接将该项工程委托给某具备相应企业资质条件的公司承担施工任务。
18.分包施工单位是否应该就分包工程对建设单位承担连带责任,分包单位应对谁负责?

题干: 某机场工程项目,建筑物总高21.3m,总建筑面积2860平方米,设有钢筋混凝土圈梁和构造柱,基础两端为控孔桩基,其余为浅埋钢筋混凝土带形基础。在浇至建筑物顶面混凝土时,项目整体坍塌,造成2人死亡,6人重伤。
19.项目经理如何进行安全隐患处理?

题干: 机场某分项工程施工网络进度计划如下图:

注:网络图中所注各项工作持续时间为最短时间,不可压缩,假设每日施工计划完成量相等。
网络进度计划执行情况:
第20天,A工作全部完成,B工作完成90%,C工作已完成50%。
第30天,AB工作全部完成,C工作已完成95%,D工作已完成30%。
20.根据第30天各项工作的完成情况判断整个工期是否延误,为什么?

21.某建设单位通过竞标取得某机场场道工程施工任务,经业主和监理工程师批准后,将一部分工程分包给另一个建设单位施工,并与其签订了分包合同。分包合同的主要内容如下:(1)工程变更;(2)支付条件;(3)拖延工期违约损失赔偿金;(4)其他方面。该分包合同的主要内容是否完整?如果不完善,请予以补充。

题干: 某民航机场,飞行区指标为4D,近期机场当局拟对站坪和目视助航设施进行改扩建,并新增航管设备。建设单位对立项工程计划造价为:站坪工程18000万元,航管安装工程2700万元,目视助航工程2600万元。建设单位拟通过招标选择三项工程专业施工单位。在投标的施工单位中,A施工单位(拟承接站坪工程施工)、B施工单位(拟承接航管工程施工)、C施工单位(拟承接目视助航工程施工),分别具备民用机场场道工程一级、空管工程二级和目视助航工程二级的施工资质。B、C两公司注册资本金均为500万元。A、B、C三家投标的单项合同报价分别为17800万元、2600万元和2480万元。
22.根据单项合同额的限制规定,建设单位是否可以和B施工单位签订施工合同,为什么?

23.某地对一民用机场进行扩建,工程项目包括场道工程、助航灯光工程、空管工程和航站楼弱电工程,工程总概算的费用情况分别为:场道工程费用4000万元;助航灯光建筑工程费用500万元,安装费用100万元,设备购置费用600万元;空管建筑工程费用250万元,安装工程费用50万元,设备购置费用300万元;航站楼弱电工程设备购置费450万元,安装工程费用50万元;设计变更增加工程费用300万元;征地费1800万元;建设单位管理费50万元;建设期贷款利息200万元;勘察设计费80万元;监理费30万元;工程质量监督、招投标管理费30万元。考虑到当地的自然条件,在总概算中增列了防洪措施费270万元。列出本工程静态部分费用组成和动态部分费用组成,计算本工程总概算额。

24.某场道工程按工程量清单计价,得到如下数据:分部分项工程工程量清单计价合计1600万元,措施项目清单计价合计75万元,其他项目清单计价合计150万元,规费95万元,税率是不含税造价的3.4%。在工程进行中,按25%支付工程预付款,在未完施工尚需的主要材料及构配件相当于预付款时起扣除。主要材料和构配件占工程造价的60%。某月计划产值180万元,实际完成产值205万元,实际成本为198万元。某月的进度偏差是多少,进度绩效指数是多少?请分析进度状况。

题干: 某机场工程建设项目,经国家有关部门批准后,开始对本项目筹集资金和施工图设计,该项目资金由自筹资金和银行贷款两部分组成,自筹资金已经全部到位,银行贷款预计于2007年7月30日到位。2007年3月18日设计单位完成了初步设计图纸,12日进入施工图图纸设计阶段,预计5月8日完成施工图设计,该空军部队考虑到该项目要在年底前竣工。遂决定于3月19日进行施工招标,招标方式采用邀请招标方式,并于3月20日向与其合作过的施工单位中选择了两家发出了投标邀请书。
25.在何种情况下,经批准可以采用邀请招标方式进行招标?

26.某公司中标承包某机场空管工程。安排导航工程施工程序为:测量定位,预埋件与土建配合,电源、接地、有线的安装,设备的安装,地面调试和验收。安排施工程序。

27.某机场助航灯光变电站工程的土建及电气设备安装工程由A单位总承包,并在施工合同中照明电气设备安装工程中柴油发电机组的安装通过招标另行发包给B设备安装公司,设备由业主选定的供应商负责将设备运至施工现场,具体操作由该公司负责。A单位是否需要对B设备安装公司的施工质量进行检查验收,为什么?

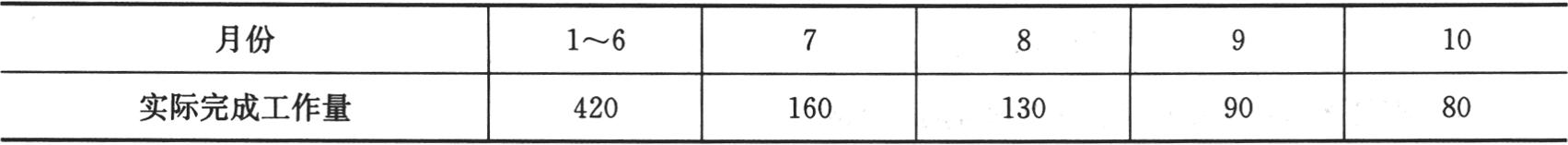

28.某场道工程施工总承包合同额为880万元,工期为10个月。承包合同规定:(1)工程预付款的额度为15%。(2)工程预付款从未施工工程尚需的主要材料及构配件价值相当于工程预付款时起扣除,每月以抵充工程款的方式陆续收回。主要材料及构件费比重按65%考虑。(3)工程质量保修金为承包合同总价的3%,经双方协商,业主从每月承包商的工程款中按3%的比例扣留。在保修期满后,保修金及保修金利息扣除已支出费用后的剩余部分退还给承包商。(4)除设计变更和其他不可抗力因素外,合同总价不作调整。经业主的工程师代表签认的承包商各月实际完成的工作量如下表所示。工程结算数据表(单位:万元)计算1~6月以及其他各月监理工程师应签证的工程款和应签发付款凭证的金额。

题干: 某新建机场飞行区指标为4D,Ⅰ类精密进近跑道。为此,机场进行机场工程总概算。总概算包括民航专业工程和非民航专业工程的概算。
29.飞行区工程又包括哪些工程?

30.某机场施工进度计划见下表。施工进度计划表注:1.各月各项目施工计划完成量相等。2.每月按30d计。3.空管、目视助航工程施工须在场道土石方工程施工完成后才能开始,土石方工程量占场道工程总量的60%,第3月底完成土石方工程施工。截至第5月底,各项工程各月实际完成累计施工工程量占各项工程总工程量的百分比见下表。各项工程各月完成量情况一览表(%)定性分析各项工程各月的实际施工进度情况。

31.某场道工程施工单位具有二级工程建设承包资质,现了解到现有两家机场同时都要新建跑道,其中A机场欲建一条飞行区指标为4C的跑道,B机场欲建一条飞行区指标为3C的跑道。由“飞行区指标”我们可以直接了解到机场的哪些信息?

32.东南地区建一飞行区指标为4E的新机场。某仅具有一级机场场道工程专业承包企业资质的施工单位,在飞行区修建滑行道桥(批准的可行性研究报告总投资为100万元)。施工中发现施工图设计有问题,不得不停工。经技术人员反复研究认为确有错误,以前施工中也遇到同样问题并有成功解决的经验,于是就把这一切报告监理和工程指挥部。工程指挥部为了保障机场按期通航,认为问题并不复杂,要求施工单位根据以往的成功经验编制施工图设计修改方案。施工单位根据以往的经验编制了施工图设计修改方案。工程指挥部要求施工单位根据施工图设计修改方案抓紧施工,把耽误的时间抢回来,同时直接上报国家民航局。工程指挥部要求施工单位根据自己编制的施工图设计修改方案进行施工可否?说明理由。

题干: 某建筑一级总承包资质的企业中标承担了一个中型机场航站楼的施工任务,土建和普通安装工程由自己施工,钢结构和装修工程采用一般分包,由总包单位和指挥部共同招标确定,航站楼内民航专业工程为指定分包(由于总承包单位没有施工能力),分包单位与总包单位签订合同。
事件一:虽然本招标工程风险大,但由于总包单位目前施工任务严重不足。因此,在投标决策上采用了风险标的投标策略。
事件二:施工过程中,总承包单位只管做自己的事情,不对分包单位的施工组织设计进行审查,也没有要求分包单位必须按照总体计划组织实施。分包单位产生了一些质量问题,并使总工期延误,业主按合同要求对总承包单位进行了处罚。
事件三:合同规定民航专业工程除国内没有,其他均采用国内设备,但业主在施工阶段提出要大量采用国外设备,由于国外设备比国内造价高。因此,施工单位及时提出了索赔要求。
33.影响投标决策的主观因素有哪些?

34.某机场工程机坪扩建项目施工进展到25周时,对前24周的工作进行了统计检查,检查结果列见下表。检查记录表求出前24周每项工作的BCWP并汇总。

35.某机场飞行区场道土石方工程施工由甲乙两个施工单位承担。甲施工单位承担南区施工,乙施工单位承担北区施工。南北两区均有道面土基区和土面区填方施工。技术标准:道面土基填方区,压实度不小于98%;土面填方区,压实度不小于90%施工过程中对道面土基、土面区压实度进行了检验,检验结果见下表:使用排列图法(巴雷特图法)画出各不合格点排列图,分析并确定哪个部位的施工是主要问题。

题干: 在我国某港口城市内建设的项目,拟由某国外公司引进全套行李分拣系统的设备和技术,建设期2年,总投资132000万元。总投资中引进部分的合同造价880万美元。机械结构、公用工程等均由国内设计配套。引进合同价款的细项如下:
(1)硬件费800万美元。
(2)软件费80万美元,其中计算关税的项目有:设计费、非专利技术及技术秘密费用48万美元;不计算关税的有:技术服务及资料费14万美元(不计海关监管手续费)。
人民币兑换美元的外汇牌价均按1美元=6.6元计算。
(3)中国远洋公司的现行海运费率6%,海运保险费率3.5‰,现行外贸手续费率、中国银行财务手续费率、增值税率和关税税率分别按1.5%、5‰、17%、17%计取。
(4)国内供销手续费率0.4%,运输、装卸和包装费率0.1%,采购保管费率1%。
36.本项目引进部分购置投资的估算价格是多少?

题干: 在我国某港口城市内建设的项目,拟由某国外公司引进全套行李分拣系统的设备和技术,建设期2年,总投资132000万元。总投资中引进部分的合同造价880万美元。机械结构、公用工程等均由国内设计配套。引进合同价款的细项如下:
(1)硬件费800万美元。
(2)软件费80万美元,其中计算关税的项目有:设计费、非专利技术及技术秘密费用48万美元;不计算关税的有:技术服务及资料费14万美元(不计海关监管手续费)。
人民币兑换美元的外汇牌价均按1美元=6.6元计算。
(3)中国远洋公司的现行海运费率6%,海运保险费率3.5‰,现行外贸手续费率、中国银行财务手续费率、增值税率和关税税率分别按1.5%、5‰、17%、17%计取。
(4)国内供销手续费率0.4%,运输、装卸和包装费率0.1%,采购保管费率1%。
37.引进项目的引进部分硬、软件从属费用有哪些,应如何计算?

题干: 某设备安装公司经过招投标,承揽了某民用机场航站楼闭路电视监控系统工程的施工任务,该工程共需安装摄像头1260个。经过紧张的施工,工程终于到了竣工验收阶段。遂向机场建设单位与监理工程师递交了竣工验收报告。机场建设单位抽检了130个的摄像头,发现有2个摄像头回转不畅,并通知了施工单位,令其自查。
38.机场建设单位对摄像头的抽检比例是否满足国家规定?

题干: 某公司总承包航管楼,将劳务清包给一家劳务公司,合同签订时,按设计图和投标清单报价计算,以单价245元每平方米(不含水电、门窗、楼梯扶手)签订了劳务承包协议。劳务公司进场后,迅速展开施工,由于原材料供应不及时、天气影响及垂直运输跟不上,共造成窝工5200工日。在交工验收时,质量监督部门提出整改意见,按照此整改方案实施,需材料费用8万元,人工1200工日。
在进行劳务结算时,双方产生纠纷,并发生肢体冲突,劳务方提出索赔5200工日×80元/工日=41.6万元,要求承包方支付剩余劳务费21万,共计62.6万元。承包方称:扣除整改材料费和人工费8+1200×80 =17.6万、工程质量保修金19万元,另外窝工证据不足,总承包方未签认,并且工程款超付6万,要求劳务队返还超付工程款。
39.劳务队提出的劳务索赔是否合理?

题干: 某机场施工单位中标一项机场场道工程,项目经理组织项目部有关人员编制该场道工程的施工组织设计。在施工组织设计中包括工程概况和特点、施工方案、施工进度计划、施工平面图设计、质量计划等多项内容。
40.在哪些情况下,施工方法应详细具体到拟定操作过程和方法,提出质量要求和技术措施,单独编制施工作业计划?

题干: 某施工单位中标一机场场道工程,项目经理组织项目部有关人员编制该场道工程的施工组织设计。在施工组织设计中包括工程概况和特点、施工方案、施工进度计划、施工平面图设计、质量计划等多项内容。
41.本工程的预付款为多少,应扣留的质保金为多少?

42.某机场工程施工项目中各项工作的持续时间及其相互间的逻辑关系如下表所示。当计划执行到第六周末检查,发现工作A、B、C、D已完成,工作E、F、G尚需分别1、1、2月才能完成。画出该工程项目的时标网络图,并找出该项目的关键线路。

题干: 某民航机场工程公开招标,建筑面积65088平方米,现招标人委托具有工程咨询甲级和招标代理甲级资质的A咨询公司进行招标代理。在招标文件中规定了本次招标采用资格预审方式,评标方法采用综合评估法并设有标底。
事件一:本次招标共有25家投标申请人都通过了资格预审,最后只选择了A、B、C、D、E、F、G、H共8家投标申请人进入投标。
事件二:评标时招标人又提出调整评标方法,拟采用经评审的最低投标价法进行评标。
事件三:在评标过程中,发现D投标人的投标文件中没有投标人授权代表的签字,H投标人的投标文件中商务部分的单价与数量的乘积与合价不一致。
事件四:在评标过程中,评标委员会发现C投标人的商务部分报价明显低于标底。
事件五:经评审的投标人得分排序依次为B、H、E、G、A、C、F。评标委员会成员黄某对此结果持有异议,拒绝在评标报告上签字,但又不提出书面意见。
43.评标委员会应推荐哪几个投标人为中标候选人?
