题数: 答题时间:120分钟
专业:市政工程

一、建造师案例题

1.     某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。     由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。水泥稳定碎石基层施工时,项目部在城市外设置了拌和站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。     项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。     问题

2.(二)      某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供:由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120d;竣工时间提前奖励为3000元/d,误期损失赔偿费为5000元/d。经项目监理机构批准的施工进度计划如下图所示(单位:d)          施工过程中发生如下事件:     事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。     事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。     事件三:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3d(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5d(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6d(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。     事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。     该工程的实际工期为122d。     问题

题干: 某市政道路排水管道工程长2.24km,道路宽度30m。其中,路面宽18m,两侧人行道
各宽6m;雨、污水管道位于道路中线两边各7m。路面为厚220mm的C30水泥混凝土;基
层为厚200mm的石灰粉煤灰碎石;底基层为厚300mm、剂量为10%的石灰土。工程从当年
3月5日开始,工期共计300d。施工单位中标价为2534.12万元(包括措施项目费)。
招标时,设计文件明确:地面以下2.4~4.1m会出现地下水,雨、污水管道埋深
在4~5m。
施工组织设计中,明确石灰土雨期施工措施为:①石灰土集中拌和,拌和料遇雨加盖
苫布;②按日进度进行摊铺,进入现场石灰土,随到随摊铺;③未碾压的料层受雨淋后,
应进行测试分析,决定处理方案。
对水泥混凝土面层冬期施工措施为:①连续五天平均气温低于-5攝氏度或最低气温低于
一15攝氏度时,应停止施工;②使用的水泥掺入10%粉煤灰;③对搅拌物中掺加优选确定的早
强剂、防冻剂;④养护期内应加强保温、保湿覆盖。
施工组织设计经项目经理签字后,开始施工。当开挖沟槽后,出现地下水。项目部采用
3.施工组织设计经项目经理批准后就施工,是否可行?应如何履行手续才是有效的?

4.     某城市给水工程项目,通过招标投标确定了本市一家具有承担该工程项目资质的施工企业施工任务。     施工企业在给水厂站工程施工时制定了以下施工技术要求:     (1) 水池底板混凝土应分层分次浇筑完成。     (2) 水池底板混凝土浇筑采用掺外加剂的泵送混凝土时,其坍落度不宜小于150mm。     (3) 水池池壁混凝土应分层浇筑完成,每层混凝土的浇筑厚度不应超过40mm,沿池壁高度均匀摊铺。     施工企业在开槽埋管施工时提出的部分技术要求如下:     (1) 人工开挖基坑时的堆土高度不宜超过2.0m。     (2) 管道基础槽深超过2m,基础浇筑时,必须采用串筒或滑槽来倾倒混凝土,以防混凝土发生离析现象。     (3) 同一沟槽内有双排管道但基础底面的高程不同时,应先回填基础较高的沟槽。施工企业在施工过程中特别注重给水结构工程施工的质量控制,制定了水下顶管施工方案等施工质量计划。     问题

5.(四)      某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11.25m,辅路宽9m。项目部应业主要求,将原计算安排在次年4月初施工的沥青混凝土面层,提前到当年11月上、中旬,抢铺出一条快车道以缓解市区交通。     问题

题干: 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,宽度为6.5m,开挖深度为5m,场地内地下水位位于地表下1m,施工单位拟采用单排井点降水,井点的布置方式和降深的示意图如下图所示。沟槽剖面示意图

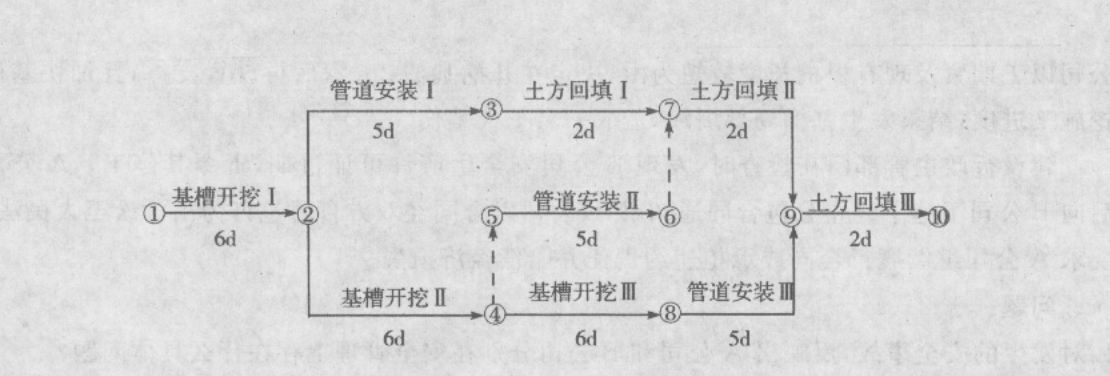

施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并划分了三个施工段,根据合同工期要求绘制网络进度图如下图所示。网络进度
6.网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。

题干: 某城市道路工程,基层采用水泥稳定土,施工中的部分技术指标如下。
(1)选用初凝时间3h以下的P32.5号水泥。
(2)水泥稳定土中的中粒土做基层时,水泥剂量不宜超过10%。
(3)施工最低气温为-5攝氏度。
(4)基层保湿养生不宜小于3h。
(5)基层的压实厚度最多不超过30cm。
在该道路工程面层施工时,已进入冬期,施工项目经理部为此提出了应对措施。
7.水泥稳定土路基层施工中的技术指标有哪些不妥之处,并改正。

8.某城市轨道交通工程项目,在施工过程中,项目经理部对施工阶段的质量控制措施摘录如下: (1)单位工程、分部工程和分项工程开工前,施工负责人向分包方全体人员进行书面技术交底。 (2)项目经理对管理工程师提出的设计变更要求在执行前向执行人员进行书面交底。 (3)项目开工前编制的测量控制方案经管理工程师批准后方可实施。 (4)项目技术负责人对承包方自行采购的物资进行验证。 (5)对发包方提供的材料和设备,项目经理部没有必要进行检验和验收。 (6)项目技术负责人应对工序和施工情况做记录。 (7)对项目质量计划中规定的特殊过程,应设置见证点进行控制。 问题 1.逐条判断施工阶段的质量控制措施是否妥当,如不妥,请改正。 2.对施工机械设备的质量控制应符合哪些规定?

题干: 某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。
新增线路部分地下水位位于-4.0m处(原地面高程为士0.0m),下水道基坑设计底高程为-5. 5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。
项目部组织有关人员编写了施工组织设计(其中进度计划如图1),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。
施工中,发生了如下导致施工暂停的事件:
事件一:在新增路线管网基坑开挖施工中,原有地下管罔资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。
事件二:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。
项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。
9.计算工程总工期,并指出关键线路(指出节点顺序即可)。

题干: 某项目经理部中标某城市道路工程A标段,中标价为3000万元。项目经理部依据合
同、招标文件和施工组织设计,为该项目编制了目标成本计划。参加编制的主要人员有项目
经理、项目总工、预决算员。参与人员踏勘了施工现场,召开了编制前的准备会议。经过工
程量复核、工程单价分析、工程量计算对比、综合管理(间接)费用分析等步骤,得出了
本工程的目标成本计划指标:直接成本2620万元,间接成本80万元。
10.应以哪些表式具体描述项目目标成本计划编制的结果?

题干: 某施工单位承揽了一项排水厂站的总承包工程,在施工过程中发生了如下事件。
事件一:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急
需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒
绝。两天后才将材料运到施工现场。
事件二:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设
备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商
要以原价执行,双方产生争执。
事件三:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将
租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。
事件四:该施工单位与某分包单位所签订的合同中,明确规定要降低分包工程的质量,
从而减少分包单位的合同价款,为施工单位创造更高的利润。
11.你认为事件二中施工单位的做法是否正确,为什么?

12.(三)      某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工工艺是:     (1)工作坑的支撑采用封闭式框架。     (2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。     (3)管顶以上超挖稳定土时不得在135°范围内。     (4)排水管道交叉时,排水圆管在上,铸铁管在下。     (5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行纠偏。     该城市排水工程的某混凝土构筑物施工完成后,进行灌水试验,结果发现该混凝土构筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。     问题

题干: A单位承建一项污水泵站工程,主体结构采用沉井,埋深15m。场地地层主要为粉砂土,地下水埋深为4m,采用不排水下沉。泵站的水泵、起重机等设备安装项目分包给B公司。
在施工过程中,随着沉井入土深度的增加,井壁侧面阻力不断增加,沉井难以下沉。项目部采用降低沉井内水位减小浮力的方法,使沉井下沉,监理单位发现后予以制止。A单位将沉井井壁接高2m增加自重,强度与原沉井混凝土相同,沉井下沉到位后拆除了接高部分。
B单位进场施工后,由于没有安全员,A单位要求B单位安排专人进行安全管理,但B单位一直未予安排,在吊装水泵时发生安全事故,造成一人重伤。
工程结算时,A单位变更了清单中沉井混凝土工程量,增加了接高部分混凝土的数量,未获批准。
13.一人重伤属于什么等级安全事故?A单位与B单位分别承担什么责任?为什么?

14.(三)      某实施监理的城市道路工程项目的招标人于2007年10月11日向具备承担该项目能力的A、B、C、D、E五家承包商发出投标邀请书,其中说明,2007年10月17~18日9~16时在该招标人总工程师室领取招标文件,2007年11月8日14时为投标截止时间。该五家承包商均接受邀请,并按规定时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。     开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读了该四家承包商的投标价格、工期和其他主要内容。     评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人;本系统技术专家2人、经济专家1人;外系统技术专家1人、经济专家1人。     在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。作为评标委员的招标人代表希望承包商B再适当考虑一下降低报价的可能性。     按照招标文件中确定的综合评标标准,四个投标人综合得分从高到低的依次顺序为B、D、C、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于2007年11月10日将中标通知书以挂号方式寄出,承包商B于2007年11月14日收到中标通知书。     由于从报价情况来看,四个投标人的报价从低到高的依次顺序为D、C、B、E,因此,从2007年11月16日至2007年12月11日,招标人又与承包商B就合同价格进行了多次谈判,结果承包商B将价格降到略低于承包商c的报价水平,最终双方于2007年12月12日签订了书面合同。     问题

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列
入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有
关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估
计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位
编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年
8月5日向具备承担该项目能力的A、B、C、D、E正五家承包商发出资格预审合格通知书,
其中说明,8月10日~8月11日在招标人总工程师室领取招标文件:9月5日14时为投标
截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出
的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包
商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重
的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人
15.根据《招标投标法》的有关规定,判断该项目在招标投标过程中有哪些不妥之处?并说明理由。

题干: A公司中标一城市主干道拓宽改造工程,道路基层结构为150mm石灰土和400mm水泥稳定碎石,面层为150mm沥青混凝土。总工期为7个月。
开工前,项目部做好了施工交通准备工作,以减少施工对群众社会经济生活的影响;并根据有关资料,结合工程特点和自身施工能力编制了工程施工方案和质量计划。
方案确定水泥稳定碎石采用集中厂拌,为确保质量采取以下措施:不同粒级的石料、细集料分开堆放;水泥、细集料覆盖防雨。
质量计划确定沥青混凝土面层为关键工序,制定了面层施工专项方案,安排铺筑面层试验路段,试验包括以下内容:
(1)通过试拌确定拌合机的操作工艺,考察计算机的控制及打印装置的可信度;
(2)通过试铺确定透层油的喷射方式和效果,摊铺、压实工艺及松铺系数。
水泥稳定碎石分两层施工,施工中发现某段成品水泥稳定碎石基层表面出现部分横向收缩裂缝。
16.补充背景中确保水泥稳定碎石料出厂质量的措施。

题干: 某单位中标污水处理项目,其中二沉池直径51.2 m,池深5.5 m。池壁混凝土设计要求为C30、P6、F150,采用现浇施工,施工时间跨越冬季。
施工单位自行设计了池壁异型模板,考虑了模板选材、防止吊模变形和位移的预防措施,对模板强度、刚度、稳定性进行了计算,考虑了风荷载下防倾倒措施。
施工单位制定了池体混凝土浇筑的施工方案,包括:1)混凝土的搅拌及运输;2)混凝土的浇筑顺序、速度及振捣方法;3)搅拌、运输及振捣机械的型号与数量;4)预留后浇带的位置及要求:5)控制工程质量的措施。
在做满水试验时,一次充到设计水深,水位上升速度为5 m/h,当充到设计水位12 h后,开始测读水位测针的初读数,满水试验测得渗水量为2.5L/(平方米?d),施工单位认定合格。
17.请将混凝土浇筑的施工方案补充完整。

题干: 某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混
凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。
由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备
工作。
水泥稳定碎石基层施工时,项目部在城市外设置了拌和站;为避开交通高峰时段,夜间
运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。
项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经
现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验
结论为合格。
为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依
据进度计划、调整资料对施工进行总结。
18.分析水泥稳定碎石基层施工出现质量问题的主要原因。

题干: 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,宽度为6.5m,开挖深度为5m,场地内地下水位位于地表下1m,施工单位拟采用单排井点降水,井点的布置方式和降深的示意图如下图所示。沟槽剖面示意图
施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并划分了三个施工段,根据合同工期要求绘制网络进度图如下图所示。网络进度
19.降水深度是否妥当,如不妥,请改正。

题干: 某城市道路工程项目,施工图设计中要求基层采用石灰粉煤灰稳定砂砾,面层采用沥青
混合料施工。
在基层施工过程中的一些情况如下。
(1)选用的粉煤灰中的总含量为60%。
(2)通过配合比试验确定相关的指标。
(3)混合料拌成后的平均堆放时间为30h。
(4)拌成后的混合料的含水量略小于最佳含水量。
沥青混合料面层施工严格按行业标准CJJ1的规定对其质量进行控制。
某段道路的施工正赶上季节性的雨期。
20.指出基层施工过程中的不妥之处,并改正。

题干: 某施工单位中标某城市道路工程A标段,中标价为3000万元,项目经理部依据合同、招标文件和施工组织设计,为该项目编制了目标成本计划。参加编制的主要人员有项目经理、项目总工、预决算员。参与人员踏勘施工现场,召开了编制前的准备会议。经过工程量复核、工程单价分析、工程量计算对比、综合管理(间接)费用分析等步骤,得出了本工程的目标成本计划指标:直接成本2620万元,间接成本80万元。
21.编制项目目标成本计划,还有哪些必要的依据?

题干: A公司某项目部承建一供水扩建工程,主要内容为新建一座钢筋混凝土水池,长32 m,宽40 m,池体深6.5 m基坑与邻近建筑物距离2.6 m,设计要求基坑用灌注桩作为围护结构,搅拌桩作止水帷幕。项目部编制了详细的施工组织设计,其中水池浇筑方案包含控制混凝土入模温度,控制配合比和坍落度,内外温差控制在25摄氏度内。地层土为黏土,地下水位于地表水以下0.5m。
项目部编制的施工组织设计按程序报批,A公司主管部门审批时提出了以下意见:
(1)因施工结构位于供水厂内不属于社会环境,施工不需要搭设围挡,存在事故隐患。
(2)水池施工采用桩体作为外模板,没有考虑内外模板之间杂物的清理措施。
(3)施工组织设计中考虑了围护桩变形,但监测项目偏少。
(4)为控制结构裂缝,混凝土浇筑时控制内外温差不大于25摄氏度。
在基坑开挖到放坡时,由于止水帷幕缺陷,西北角渗漏严重,采用双快水泥法进行封堵,由于水量较大,没有效果。
22.水池模板之间的杂物清扫应采取哪些措施?

23.(二)      某城市道路工程,基层采用水泥稳定土,施工中的部分技术指标如下。     (1) 选用初凝时间3h以下的P32.5号水泥。     (2) 水泥稳定土中的中粒土做基层时,水泥剂量不宜超过10%。     (3) 施工最低气温为-5℃。     (4) 基层保湿养生不宜小于3h。     (5) 基层的压实厚度最多不超过30cm。在该道路工程面层施工时,已进入冬期,施工项目经理部为此提出了应对措施。     [问题]

题干: 某市政桥梁工程,总包方A市政公司将钢梁安装工程分包给B安装公司。总包方A公
司制订了钢梁吊装方案并得到监理工程师的批准。
由于工期紧,人员紧缺,B公司将刚招聘的李某与高某经简单内部培训组成吊装组。某
日清晨,雾气很浓,能见度较低,吊装组就位,准备对刚组装完成的钢桁梁实施吊装作业,
总包现场监管人员得知此事,通过手机极力劝阻。为了赶工,分包无视劝阻,对吊装组仅做
简单交底后,由李某将钢丝绳套于边棱锋利的钢梁上。钢丝绳固定完毕,李某随即指挥吊车
司机高某,将钢梁吊离地面实施了第一吊。钢梁在21m高处因突然断绳而坠落,击中正在
下方行走的两位工人,致使两位工人当场死亡。事后查明钢丝绳存在断丝超标和严重渗油
现象。
24.本工程施工中的不安全状态有哪些?

25.(二)      某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供:由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120d;竣工时间提前奖励为3000元/d,误期损失赔偿费为5000元/d。经项目监理机构批准的施工进度计划如下图所示(单位:d)          施工过程中发生如下事件:     事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。     事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。     事件三:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3d(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5d(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6d(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。     事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。     该工程的实际工期为122d。     问题

26.     某工程公司中标承包一城市道路施工项目,道路总长15km,其中包括一段燃气管线的敷设。工程建设工期很紧。为抓紧时间,该公司很快组成项目经理部,项目部进行了临建。项目部拿到设计院提供的设计施工图决定立即开始施工,监理工程师尚未到场。开工后项目部组织人员编制了施工组织设计,其内容包括工程概况、施工方案、施工进度计划、安全措施、文明施工、环境保护措施以及辅助配套施工措施几个方面。编制完成后报上级审批,但上级退回要求补充完善。     整个项目实施顺利,在竣工验收前有关部门进行施工技术文件预验收时,发现项目部人员正在补填许多施工过程文件,且施工技术文件不完全。     问题

题干: 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽度为6. 5m,开挖深度5m,场地内地下水位于地表下1m,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:

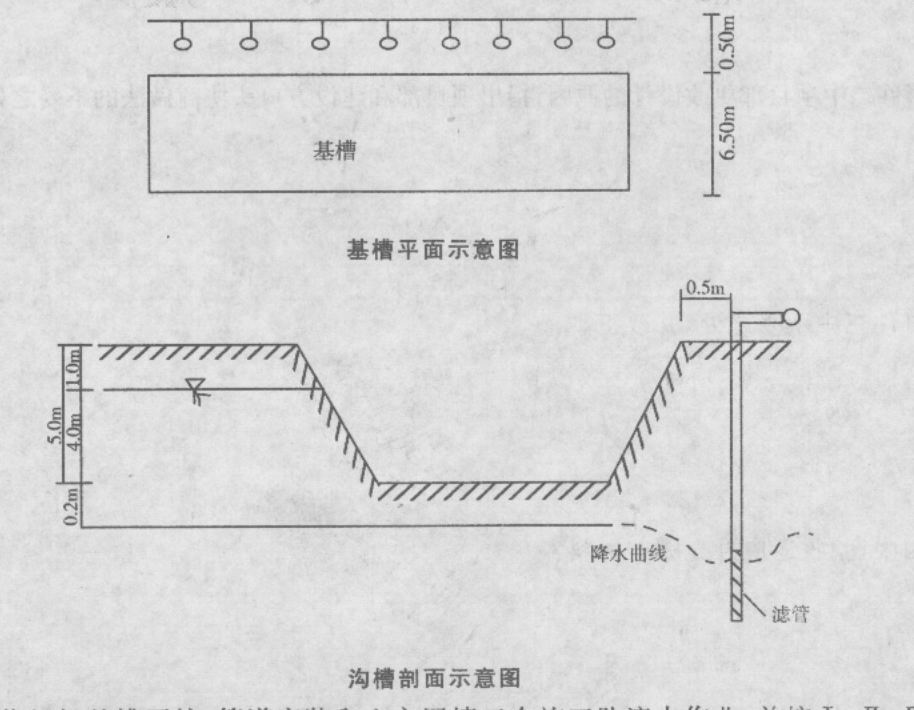

沟槽剖面示意图
施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按I、Ⅱ、Ⅲ划分成三个施工段,根据合同工期要求绘制网络进度图如下:
27.降水深度是否妥当,如不妥请改正。

题干: 某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W建筑公司中标施工。其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22. 50m,低点顶面标高22. 10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40。沉淀池现况原地下水位标高26. 50m。
28.本工程中,沉淀池何时进行满水试验?满水试验是否要测蒸发量?

题干: 某城市市区主要路段的地下两层结构工程,地下水位在坑底以下2.0 m。基坑平面尺寸为145m×20m,基坑挖深为12 m,围护结构为600 mm厚地下连续墙,采用四道φ609 mm钢管支撑,竖向间距分别为3.5m、3.5m和3m。基坑周边环境为:西侧距地下连续墙2.0m处为一条4车道市政道路;距地下连续墙南侧5.0m处有一座五层民房;周边有三条市政管线,离开地下连续墙外沿距离小于12 m。
项目经理部采用2.0m高安全网作为施工围挡,要求专职安全员在基坑施工期间作为安全生产的第一责任人进行安全管理,对施工安全全面负责。安全员要求对电工及架子工进行安全技能培训,考试合格持证方可上岗。
基坑施工方案有如下要求:
(1)基坑监测项目主要为围护结构变形及支撑轴力;
(2)由于第四道支撑距坑底仅2.0m,造成挖机挖土困难,把第一道支撑下移1.0 m,取消第四道支撑。
29.安全员要求持证上岗的特殊工种不全,请补充。

30.     某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。     由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。     水泥稳定碎石基层施工时,项目部在城市外设置了拌合站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。     项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。     为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。     问题

题干: 某市政工程基础采用明挖基坑施工,基坑挖深为5. 5m,地下水在地面以下1.5m,坑底黏土下存在承压水层。坑壁采用网喷混凝土加固。基坑附近有高层建筑物及大量地下管线。设计要求每层开挖1.5m,即进行挂网喷射混凝土加固。某公司承包了该工程,由于在市区,现场场地狭小,项目经理决定把钢材堆放在基坑坑顶附近;为便于出土,把开挖的弃土先堆放在基坑北侧坑顶,然后再装入自卸汽车运出。由于工期紧张,施工单位把每层开挖深度增大为3.0m,以加快基坑挖土加固施工的进度。
在开挖第二层土时,基坑变形量显著增大,变形发展速率越来越快。随着开挖深度的增加,坑顶地表出现许多平行基坑裂缝。但施工单位对此没有在意,继续按原方案开挖。当基坑施工至5m深时,基坑出现了明显的坍塌征兆。项目经理决定对基坑进行加固处理,组织人员在坑内抢险,但已经为时过晚,基坑坍塌造成了多人死亡的重大事故,并造成了巨大的经济损失。
事故发生后,施工单位及时采取措施,保护现场,抢救人员和财产,并及时上报有关部门,按“四不放过”原则进行了处理。
31.项目经理在本工程施工时犯了哪些重大失误?

题干: 某市政工程有限公司为贯彻执行好注册建造师规章制度,在公司内开展了一次注册建造
师相关制度办法执行情况的专项检查。在检查中发现下述情况。
情况一:公司第一项目经理部承接一庭院工程,合同金额为853万元,其中有古建筑修
缮分部工程。施工项目负责人持有二级市政公用工程注册建造师证书。
情况二:公司第二项目经理部负责人是二级市政公用工程注册建造师,承接的是轻轨交
通工程,合同金额为2850万元,其中轨道铺设工程分包给专业队伍。该项目已处于竣工验
收阶段。在查阅分包企业签署的质量合格文件中,只查到了分包企业注册建造师的签章。
情况三:公司第三项目经理部承接的是雨污水管道工程。在查阅该工程施工组织设计报
审表时,发现工程名称填写得不完整,监理单位的名称写成了口头用的简称,监理工程师审
查意见栏只有“同意”两字,施工项目负责人栏只有签名。
32.指出第一项目经理部负责人执业范围的错误之处,并说明理由。

题干: 某城市道路工程项目,施工承包商考虑到该工程受自然条件的影响较大,为了充分利用有限资金,以最快的速度、最少的消耗确保工程优质,创造最好的经济效益和社会效益,加强了对前期质量控制工作。具体控制工作如下:
(1)对道路工程前期水文、地质进行实地调查。调查主要从路线方面、路基方面和路面方面进行。
(2)对道路沿线施工影响范围内进行环境与资源调查。
(3)做好城市道路的施工准备工作,施工准备工作的内容主要有组织准备、技术准备、物资准备和现场准备。该工程在施工过程中和施工结束后,施工项目经理部均对其质量控制进行总结、改正、纠正和预防。
33.对道路沿线境域进行的资源调查包括哪些内容?

34.     某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图样及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E五家承包商发出资格预审合格通知书,其中说明,8月10~11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标丈件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。     开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。     评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。     按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、 D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8日将中标通知书寄出,承包商月于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。     问题

题干: 某项目部承接一项直径为4. 8m的隧道工程,起始里程为DK10+100,终点里程为DK10+868,环宽为1.2m,采用土压平面盾构施工,盾构隧道穿越地层主要为淤泥质黏土和粉砂土。
项目施工过程中发生以下事件:
事件一:盾构始发时,发现洞门处地质情况与勘察报告不符,需改变加固形式。加固施工造成工期延误10天,增加费用30万。
事件二:盾构侧面下穿一座房屋后,由于项目部设定的盾构土仓压力过低,造成房屋沉降达到50mm,穿越后房屋沉降继续发展,项目部采用二次注浆进行控制。最终房屋出现裂缝,维修费用为40万。
事件三:随着盾构逐渐进入全断面粉砂层,出现掘进速度明显下降现象,并且刀盘扭矩和总推力逐渐增大,最终停止盾构推进。经分析为粉砂流塑性过差引起。项目部对粉砂采取改良措施后继续推进,造成工期延误5天,费用增加25万元。
(区间隧道贯通后计算处平均推进速度为8环/天)
35.事件二中,二次注桨应采用什么紫液?

题干: 某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工
工艺如下。
(1)工作坑的支撑采用封闭式框架。
(2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。
(3)管顶以上超挖稳定土时不得在135。范围内。
(4)排水管道交叉时,排水圆管在上,铸铁管在下。
(5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行
纠偏。该城市排水工程的某混凝土构筑物施工完成后,进行满水试验,结果发现该混凝土构
筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。
36.混凝土构筑物满水试验的要点有哪几项?

37.(四)      某城市桥梁工程,在施工前期,施工单位确定了施工顺序后编制了施工进度计划和设计了施工平面图。     在钻孔灌注桩的施工过程中,采用反循环回转钻孔原理。某天的施工过程中发生了扩孔事故,施工单位及时采取施救措施,未造成更大的损失。     在施工期间形成和编制的施工技术文件按规定要求进行保管和归档。     问题

38.(二)      某城市轻轨工程的建设单位自行办理招标事宜。由于该工程技术复杂,建设单位决定采用邀请招标,共邀请A、B、C三家国有特级施工企业参加投标。     投标邀请书规定:6月1日至6月3日9:00~17:00在该单位总经济师室出售招标文件。     招标文件中规定:6月30日为投标截止日;投标有效期到7月20日为止;投标保证金统一定为100万元,投标保证金有效期到8月20日为止;评标采用综合评价法,技术标和商务标各占50%。     在评标过程中,鉴于各投标人的技术方案大同小异,建设单位决定将评标方法改为经评审的最低投标价法。评标委员会根据修改后的评标方法,确定的评标结果排名顺序为A公司、C公司、B公司。建设单位于7月15日确定A公司中标,于7月16日向A公司发出中标通知书,并于7月18日与A公司签订了合同。在签订合同过程中,经审查,A公司所选择的设备安装分包单位不符合要求,建设单位遂指定国有一级安装企业D公司作为A公司的分包单位。建设单位于7月28日将中标结果通知了B、C两家公司,并将投标保证金退还给该两家公司。建设单位于7月31日向当地招标投标管理部门提交了该工程招标投标情况的书面报告。     问题

题干: 某项目部承建一项城市道路工程,道路基层结构为200mm厚碎石垫层和350mm厚水泥稳定碎石基层。
项目部按要求配置了专职安全员,并成立了以安全员为第一责任人的安全管理领导小组,成员由安全员、项目经理及工长组成。项目部根据建设工程安全检查标准要求,在大门口设置了工程概况牌、环境保护制度牌、施工总平面图公示标牌。
项目部制定的施工方案中,对水泥稳定碎石基层的施工进行详细规定:要求350mm厚水泥稳定碎石分两层摊铺,下层厚度为200mm,上层厚度为150mm,采用15t压路机碾压。为保证基层厚度和高程准确无误,要求在面层施工前进行测量复核,如出现局部少量偏差则采用薄层贴补法进行找平。
在工程施工前,项目部将施工组织设计分发给相关各方人员,以此作为技术交底,并开始施工。
39.指出安全领导小组的不妥之处,改正并补充小组成员。

题干: 项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:
措施一;依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工匿打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土目标成本。
措施二:对工程技术人员的成本管理责任作了如下要求:质量成本降低额,合理化建生的降低成本额。
措施三:对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购j③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。
措施四:要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。
40.布置给测量人员的要求正确吗?请从成本控制的角度说明理由。

41.(二)      某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供:由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120d;竣工时间提前奖励为3000元/d,误期损失赔偿费为5000元/d。经项目监理机构批准的施工进度计划如下图所示(单位:d)          施工过程中发生如下事件:     事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。     事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。     事件三:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3d(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5d(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6d(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。     事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。     该工程的实际工期为122d。     问题

题干: 某单位中标污水处理项目,其中二沉池直径51. 2m,池深5.5m。池壁混凝土设计要求为C30.P6?F150,采用现浇施工,施工时间跨越冬季。施工单位自行设计了池壁异型模板,考虑了模板选材、防止吊模变形和位移的预防措施,对模板强度、刚度、稳定性进行了计算,考虑了风荷载下防倾倒措施。
施工单位制定了池体混凝土浇筑的施工方案,包括:
(1)混凝土的搅拌及运输;
(2)混凝土的浇筑顺序、速度及振捣方法;
(3)搅拌、运输及振捣机械的型号与数量;
(4)预留后浇带的位置及要求;
(5)控制工程质量的措施。
在做满水试验时,一次充到设计水深,水位上升速度为5m/h,当充到设计水位12h后,开始测读水位测针的初读数,满水试验测得渗水量为2.51./(平方米.d),施工单位认定合格。
42.修正满水试验中存在的错误。

题干: 某排水管道工程采用承插式混凝土管道,管座为180度;地基为湿陷性黄土,工程沿线范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,用起重机下管、安管,安管时管道承口背向施工方向。
开挖正值雨季,为加快施工进度,机械开挖至槽底高程。由于控制不当,局部超挖达200mm,施工单位自行进行了槽底处理。
管座施工采用分层浇筑。施工时,对第一次施工的平基表面压光、抹面,达到强度后进行二次浇筑。
项目部考虑工期紧,对已完成的主干管道边回填、边做闭水试验,闭水试验在灌满水后12 h进行;对暂时不接支线的管道预留孔未进行处理。
43.改正下管、安管方案中不符合规范要求的做法。

44.     某城市环路立交桥工程,长1.5km,其中跨越主干道部分采用钢一混凝土组合梁结构,跨径 47.6m。鉴于吊装的单节钢梁重量大,又在城市主干道上施工,承建该工程的施工项目部为此制定了专项施工方案,拟采取以下措施:     (1)为保证起重机的安装作业,占用一侧慢行车道,选择在夜深车稀时段自行封路后进行钢梁吊装作业。     (2)请具有相关资质的研究部门对钢梁结构在安装施工过程中不同受力状态下的强度、刚度及稳定性进行验算。     (3)将安全风险较大的临时支架的搭设通过招标程序分包给专业公司,签订分包合同,并按有关规定收取安全风险保证金。     问题

题干: 某市政工程总承包单位为A公司,合同总工期为180天。A公司把雨水管工程分包给B公司。B公司根据分包项目工程量、施工方案及计划投入的工、料、机,编制了管线施工的进度计划。工程实施后,由于分包单位与总承包单位进度计划不协调,造成总工期为212天。
路基工程施工时,A公司项目部发现某里程处存在一处勘察资料中没有提及的大型暗浜。对此,施工单位设计了处理方案,采用换填法进行了处理。
施工后,A公司就上述事件对建设单位提出索赔要求,建设单位要求A公司提供索赔依据。
45.承包商处理暗浜的做法是否妥当?应按什么程序进行?

题干: 某热力管道工程,工程总造价5000万元,某施工企业通过招投标方式获得了该工程的
施工任务,该施工企业为了保证预期利润目标的实现,责成项目经理部对工程项目成本制订
完善的控制和管理措施和方法。施工项目经理部通过成本预测、成本计划、成本控制、成本
核算、成本分析和成本考核对其进行管理。
46.成本管理全过程最重要的环节是什么?

题干: 项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:
措施一;依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工匿打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土目标成本。
措施二:对工程技术人员的成本管理责任作了如下要求:质量成本降低额,合理化建生的降低成本额。
措施三:对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购j③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。
措施四:要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。
47.请补充对工程技术人员成本管理责任要求。
