2025年04月26日造价工程师案例分析简答题43

题数: 答题时间:120分钟
专业:案例分析

一、简答题

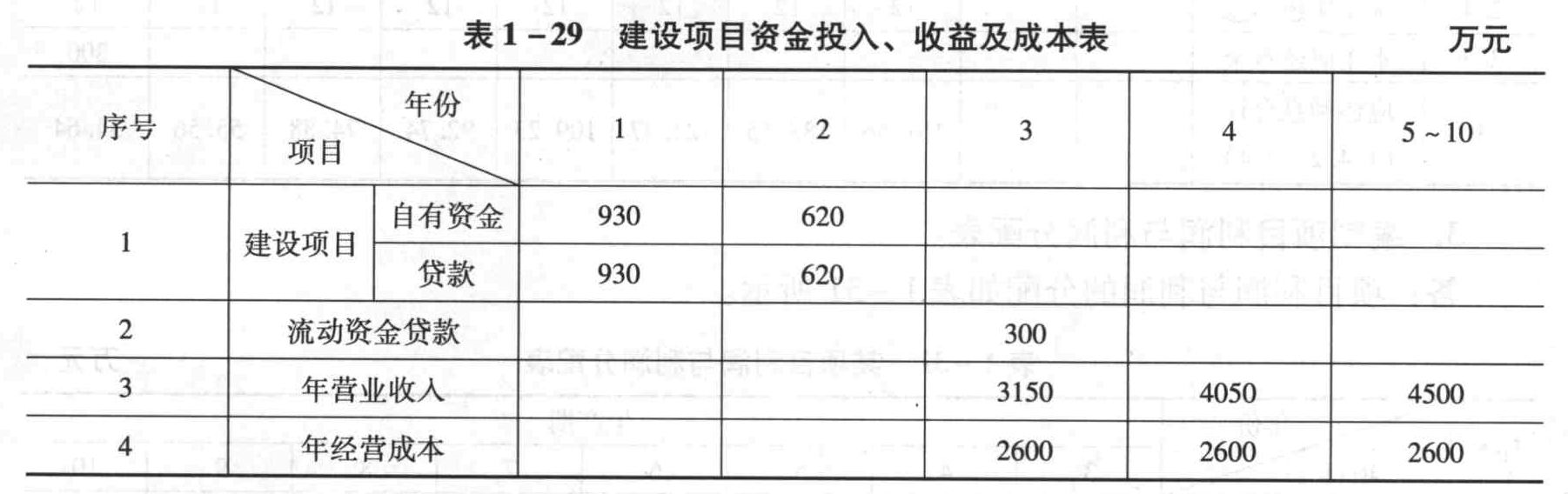

题干: 某项目建设期为2年,生产期为8年,项目建设投资(不含建设期借款利息)3100万元,预计90%形成固定资产,10%形成其他资产。固定资产折旧年限为8年,按平均年限法计提折旧,残值率为5%,在生产期末回收固定资产残值;其他资产按8年期平均摊销。
建设项目发生的资金投入、收益及成本情况见表1-29。建设期贷款用于购买设备,贷款年利率为8%,按季计息,建设期只计利息不还款,在生产期内按照等额本息偿还法进行偿还;流动资金全部为贷款,年利率为4%。
营业税金及附加的税率为6%,所得税率为25%,法定盈余公积金按10%提取。
(计算结果保留两位小数)
1.编制项目利润与利润分配表。

题干: 某施工项目基坑开挖时沟槽长3351m,底宽3m,室外地坪设计标高为-0.3m,槽底标高为-3m,无地下水,放坡系数为1:0.67,沟槽两端不放坡,土松散系数为1.2。开挖土方量的60%由汽车运走,运距3km,其余土方量就地堆放,松散状态时土方每立方米1.65t重。计划完工时间为20d。
2.A1型挖掘机,挖斗容量为0.5立方米,每循环1次时间为2min,机械利用系数为0.85,试计算A1型挖掘机的台班产量。B1型自卸汽车每次可载重5t,每次往返需24min,,时间利用系数为0.80,计算B1型汽车台班产量。(1个台班=8小时)

题干: 某施工单位与建设单位按《建设工程施工合同(示范文件)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。
施工前施工单位向工程师提交了施工组织设计和施工进度计划(见图5-8)。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-005-015.jpg]
该工程在施工过程中出现了如下事件:
事件一:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元;
事件二:基坑开挖时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元;
事件三:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元;
事件四:结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天;
事件五:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔。
3.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。

题干: 某大型工业项目的主厂房工程,发包人通过公开招标选定了承包人,并依据招标文件和投标文件,与承包人签订了施工合同。合同中部分内容如下:(1)合同工期160天,承包人编制的初始网络进度计划,如图5-6所示。
由于施工工艺要求,该计划中C、E、I三项工作施工需使用同一台运输机械;B、D、H三项工作施工需使用同一台吊装机械。上述工作由于施工机械的限制只能按顺序施工,不能同时平行进行。
(2)承包人在投标报价中填报的部分相关内容如下:
①完成A、B、C、D、E、F、G、H、I九项工作的人工工日消耗量分别为:100、400、400、300、200、60、60、90、1000个工日;
②工人的日工资单价为50元/工日,运输机械台班单价为2400元/台班,吊装机械台班单价为1200元/台班;
③分项工程项目和措施项目均采用以直接费为计算基础的工料单价法,其中的间接费费率为18%;利润率为7%;税金按相关规定计算。施工企业所在地为县城;
(3)合同中规定:人员窝工费补偿25元/工日,运输机械折旧费1000元/台班,吊装机械折旧费500元/台班。
在施工过程中,由于设计变更使工作E增加了工程量,作业时间延长了20天,增加用工100个工日,增加材料费2.5万元,增加机械台班20个,相应的措施费增加1.2万元。同时,E、H、I的工人分别属于不同工种,H、I工作分别推迟20天。
4.按《建筑安装工程费用项目组成》(建标[2003]206号)文件的规定计算该工程的税率。分项列式计算承包商在工作E上可以索赔的直接费、间接费、利润和税金。(计算结果均保留两位小数)

题干: 某拟建项目有关资料如下:
(1)项目工程费用由以下内容构成:
①主要生产项目1500万元,其中,建筑工程费300万元,设备购置费1050万元,安装工程费150万元。
②辅助生产项目300万元,其中,建筑工程费150万元,设备购置费110万元,安装工程费40万元。
③公用工程150万元,其中,建筑工程费100万元,设备购置费40万元,安装工程费10万元。
(2)项目建设前期年限为1年,项目建设期第1年完成投资40%,第2年完成投资60%。工程建设其他费用250万元。基本预备费率为10%,年均投资价格上涨率为6%。
(3)项目建设期2年,运营期8年。建设期贷款1200万元,贷款年利率为6%,在建设期第1年投入40%,第2年投入60%。贷款在运营期前4年按照等额还本、利息照付的方式偿还。
(4)项目固定资产投资预计全部形成固定资产,固定资产使用年限为8年,残值率为5%,采用直线法折旧。项目运营期第1年投入资本金200万元作为运营期的流动资金。
(5)项目运营期正常年份营业收入为1300万元,经营成本为525万元。运营期第1年营业收入和经营成本均为正常年份的70%,第2年起各年营业收入和经营成本达到正常年份水平。
(6)项目所得税税率为25%,营业税金及附加税率为6%。
(计算结果均保留两位小数)
5.列式计算项目的基本预备费和价差预备费。

题干: 2009年初,某业主拟建一年产15万吨产品的工业项目。已知2006年已建成投产的年产12万吨产品的类似项目,投资额为500万元。自2006年~2009年每年平均造价指数递增3%。拟建项目有关数据资料如下:
(1)项目建设期为1年,运营期为6年,项目全部建设投资为700万元,预计全部形成固定资产。残值率为4%,固定资产余值在项目运营期末收回。
(2)运营期第1年投入流动资金150万元,全部为自有资金,流动资金在计算期末全部收回。
(3)在运营期间,正常年份每年的营业收入为1000万元,总成本费用为500万元,经营成本为350万元。营业税及附加税率为6%,所得税率为25%,行业基准投资回收期为6年。
(4)投产第1年生产能力达到设计生产能力的60%,营业收入与经营成本也为正常年份的60%。总成本费用为400万元。投产第2年及第2年后各年均达到设计生产能力。
(5)为简化起见,将“调整所得税”列为“现金流出”的内容。
(计算结果及表中数据均保留两位小数)
6.试用生产能力指数法列式计算拟建项目的静态投资额。

题干: 某工业引进项目,基础数据如下:
(1)项目的建设前期年限为1年,建设期为2年,该项目的实施计划为:第一年完成项目的全部投资40%,第二年完成60%,第三年项目投产并且达到100%设计生产能力,预计年产量为3000万吨。
(2)全套设备拟从国外进口,重量1850t,装运港船上交货价为460万美元,国际运费标准为330美元/吨,海上运输保险费率为0.267%,中国银行费率为0.45%,外贸手续费率为1.7%,关税税率为22%,增值税税率为17%,美元对人民币的银行牌价为1:6.15,设备的国内运杂费率为2.3%。
(3)根据已建同类项目统计情况,一般建筑工程占设备购置投资的27.6%,安装工程占设备购置投资的10%,工程建设其他费用占设备购置投资的7.7%,以上三项的综合调整系数分别为:1.23、1.15、1.08。
(4)本项目固定资产投资中有2000万元来自银行贷款,其余为自有资金,且不论借款还是自有资金均按计划比例投入。根据借款协议,贷款利率按10%计算,按季计息。基本预备费费率10%,建设期内价差预备费平均费率为6%。
(5)根据已建成同类项目资料,每万吨产品占用流动资金为1.3万元。
(计算结果均保留两位小数)
7.估算该项目的总投资。

题干: 某土建工程项目立项批准后,公开招标,6家单位通过资格预审,并按规定时间报送了投标文件。招标方按规定组成了评标委员会,并制定了评标办法,具体规定如下:
(1)招标标底为4000万元,以招标标底与投标报价的算术平均数的加权值为复合标底,以复合标底为评定投标报价得分依据,规定:复合标底值=招标标底值×0.6+投标单位报价算术平均数×0.4。
(2)以复合标底值为依据,计算投标报价偏差度x%,x=(投标报价-复合标底)÷复合标底。
按照投标报价偏差度确定各单位投标报价得分,如表4-13所示。
(3)投标方案中商务标部分满分为100分,其中投标报价70分,其他内容30分。投标报价得分按照报价偏差度确定得分,各单位投标报价构成合理性,计算正确性,满分30分。技术方案得分为100分,其中施工工期得分占20分(规定工期为20个月;若投标单位所报工期超过20个月为废标),若工期提前,则规定每提前1个月增加1分。其他方面得分包括:施工方案25分,施工技术装备20分,施工质量保证体系10分,技术创新10分,企业信誉业绩及项目经理能力15分(得分已由评标委员会评出,见表4-14)。
采取综合评分法,综合得分最高者为中标人。
综合得分=商务标得分×60%+技术性评分×40%
(4)E单位在投标截止时间2小时之前向招标方递交投标补充文件,补充文件中提出E单位报价中的直接工程费由3200万元降至3000万元,并提出措施费为100万元,间接费费率为10%,利润率为6%,税率为3.41%,E单位以此为最终报价。其价款按建标[2003]206号文件的规定以工料单价法计价程序计价(以直接费为计算基础)。
8.E单位的最终报价为多少?

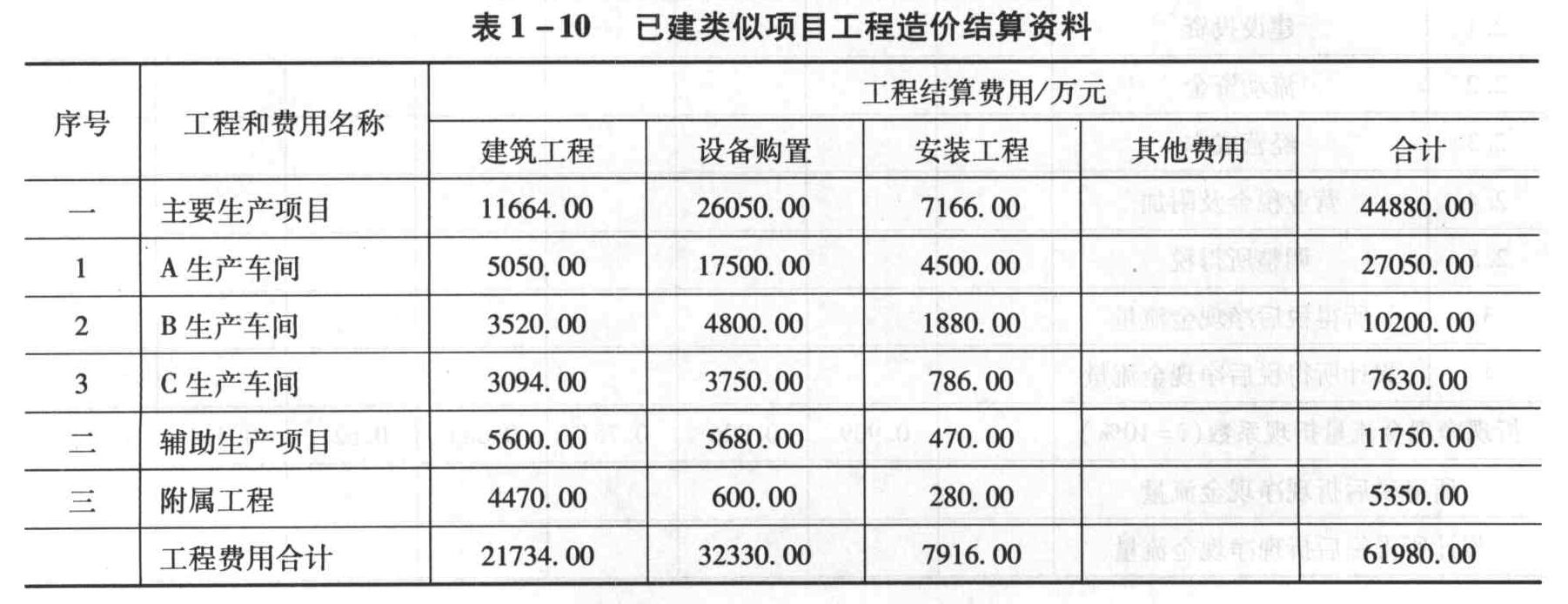

题干: 某企业拟兴建一项工业生产项目。同行业同规模的已建类似项目工程造价结算资料,见表1-10。
表1-10中,A生产车间的进口设备购置费为16430万元人民币,其余为国内配套设备费;在进口设备购置费中,设备货价(离岸价)为1200万美元(1美元=8.3元人民币),其余为其他从属费用和国内运杂费。
(问题1~4计算过程和结果均保留两位小数)
9.拟建项目A生产车间的主要生产设备仍为进口设备,但设备货价(离岸价)为1100万美元(1美元=7.2元人民币);进口设备其他从属费用和国内运杂费按已建类似项目相应比例不变;国内配套采购的设备购置费综合上调25%。A生产车间以外的其他主要生产项目、辅助生产项目和附属工程的设备购置费均上调10%。 试计算拟建项目A生产车间的设备购置费、主要生产项目设备购置费和拟建项目设备购置总费用。

题干: 本试题分三个专业(Ⅰ.土建工程、Ⅱ.工业管道安装工程、Ⅲ.电气安装工程),请任选其中一题作答。
Ⅰ.土建工程
某钢筋混凝土圆形烟囱基础设计尺寸,如图3-1所示。其中基础垫层采用C15混凝土,圆形满堂基础采用C30混凝土,地基土壤类别为三类土。土方开挖底部施工所需的工作面宽度为300mm,放坡系数为1:0.33,放坡自垫层上表面计算。
(计算结果保留两位小数)
10.根据工程所在地相关部门发布的现行挖、运土方预算单价,见表3-1“挖、运土方预算单价表”。施工方案规定,土方按90%机械开挖、10%人工开挖,用于回填的土方在20m内就近堆存,余土运往5000m范围内指定地点堆放。相关工程的企业管理费按工程直接费的7%计算,利润按工程直接费的6%计算。编制挖基础土方(清单编码为010101003)的清单综合单价,填入答题纸“工程量清单综合单价分析表”。

题干: 某房屋建筑工程项目的建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。施工合同中规定:
(1)设备由建设单位采购,施工单位安装;

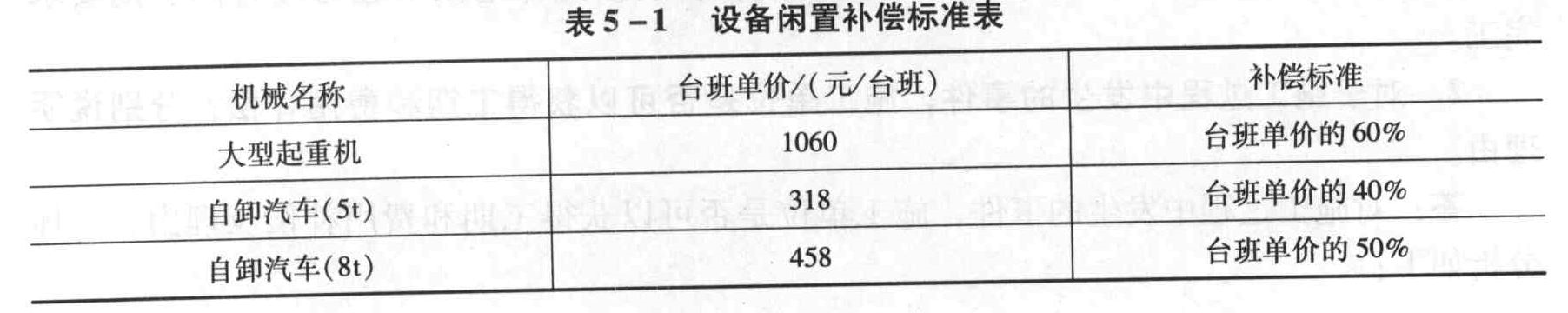

(2)由建设单位原因导致的施工单位人员窝工,按18元/工日补偿,因建设单位原因导致的施工单位设备闲置,按表5-1中所列标准补偿;
(3)施工过程中发生的设计变更,其价款按建标[2003]206号文件的规定以工料单价法计价程序计价(以直接费为计算基础),间接费费率为10%,利润率为5%,税率为3.41%。该工程在施工过程中发生以下事件:
事件1:施工单位在土方工程填筑时,发现取土区的土壤含水量过大,必须经过晾晒后才能填筑,增加费用30000元,工期延误10天。
事件2:基坑开挖深度为3m,施工组织设计中考虑的放坡系数为0.3(已经监理工程师批准)。施工单位为避免坑壁塌方,开挖时加大了放坡系数,使土方开挖量增加,导致费用超支10000元,工期延误3天。
事件3:施工单位在主体钢结构吊装安装阶段发现钢筋混凝土结构上缺少相应的预埋件,经查实是由于土建施工图纸遗漏该预埋件所致。返工处理后,增加费用20000元,工期延误8天。
事件4:建设单位采购的设备没有按计划时间到场,施工受到影响,施工单位一台大型起重机、两台自卸汽车(载重5t、8t各一台)闲置5天,工人窝工86工日,工期延误5天。
事件5:某分项工程由于建设单位提出工程使用功能的调整,需进行设计变更。设计变更后,经确认直接工程费增加18000元,措施费增加2000元。
上述事件发生后,施工单位及时向建设单位造价工程师提出索赔要求。
11.对于工程施工中发生的工程变更,造价工程师对变更部分的合同价款应根据什么原则确定?

题干: 某市拟建一工业项目,年生产能力为500万吨某产品。同类型年产400万吨的已建项目设备投资额为800万元,且该已建项目中建筑、安装及其他工程费用占设备费的百分比分别为40%、15%、10%,相应的综合调价系数分别为1.08、1.1、1.01。
公司董事会决定:资本金投资占60%,负债(贷款)投资占40%,项目建设前期年限为1年,建设期为3年。建设期投资安排为:第一年投资额为30%,第二年投资额为40%,第三年投资额为30%;其中第一年贷款资金占贷款总额的30%,第二年占40%,第三年占30%。
该项目在实施过程中,某分部分项工程在现行定额中无此项目,也不符合定额换算条件。为了确定其预算造价,经测算与分析:
(1)人工消耗:基本用工14.5工日/10平方米,其他用工占总用工的12%;
(2)材料消耗:650kg/10平方米,损耗率为1.8%;
(3)机械消耗:5台班/10平方米;
(4)预算价格:人工工日单价22元/工日,主材费用18.5元/kg,其他材料费9.5元/10平方米,机械台班单价250元/台班。
(计算结果均保留两位小数)
12.拟建项目的总投资额为多少万元?

题干: Ⅲ.电气安装工程
某氮气站动力安装工程如图3-17所示。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-003-094.jpg]
(1)PD1、PD2均为定型动力配电箱,落地式安装,基础型钢用10#槽钢制作,其重量为10kg/m;
(2)PD1至PD2电缆沿桥架敷设,其余电缆均穿钢管敷设,埋地钢管标高为-0.2m。埋地钢管至动力配电箱出口处高出地坪+0.1m;
(3)4台设备基础标高均为+0.3m,至设备电机处的配管管口高出基础面0.2m,均连接1根0.8m同管径的金属软管;
(4)计算电缆长度时不计算电缆敷设弛度、波形弯度和交叉的附加长度,连接电机处,出管口后电缆的预留长度为1m,电缆头为户内干包式,其附加长度不计;
(5)电缆桥架(200×100)的水平长度为22m;
(6)表3-76中的数据为计算该动力安装工程的相关费用。
管理费和利润分别按人工费的55%和45%计。分部分项工程量清单的统一编码如表3-77所示。
(计算过程和结果均保留两位小数)
13.根据图示内容和《建设工程工程量清单计价规范》的规定,计算相关工程量和编制分部分项工程量清单。将配管、电缆敷设和电缆桥架工程量的计算式列出,并填入答题纸表“分部分项工程量清单”。

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图2-20)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2-21)和风险分析表(见表2-58),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。
施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图2-22)进行调整,组织加快的成倍节拍流水施工。
14.B分部工程组织加快的成倍节拍流水施工后,流水步距为多少个月?各施工过程应分别安排几个工作队?B分部工程的流水施工工期为多少个月?绘制B分部工程调整后的流水施工进度计划横道图。

题干: 某工业项目计算期为10年,建设期为2年,第3年投产,第4年开始达到设计生产能力。建设投资2800万元(不含建设期贷款利息),第1年投入1000万元,第2年投入1800万元。投资方自有资金2500万元,根据筹资情况建设期分2年各投入1000万元,余下的500万元在投产年初作为流动资金投入。建设投资不足部分向银行贷款,贷款年利率为6%,从第3年起,以年初的本息和为基准开始还贷,每年付清利息,并分5年等额还本。
该项目固定资产投资总额中,预计85%形成固定资产,15%形成无形资产。固定资产综合折旧年限为10年,采用直线法折旧,固定资产残值率为5%,无形资产按5年平均摊销。
该项目计算期第3年的经营成本为1500万元,第4年至第10年的经营成本均为1800万元。设计生产能力为50万件/年,销售价格(不含税)为54元/件。产品固定成本占年总成本的40%。
(除问题4计算结果保留两位小数外,其余各题计算结果均保留三位小数)
15.以计算期第4年的数据为依据,列式计算年产量盈亏平衡点,并据此进行盈亏平衡分析。

题干: 某房产开发公司对某用于住宅开发的地块进行全面规划,该地块总占地面积10000平方米。房产公司专家组确定了该居住区的主要评价指标:充分利用土地(F1)、各功能区布局合理(F2)、保护原有绿地(F3)、与周围景观协调(F4)、充分利用原来道路(F5)。并对各功能的重要性达成以下共识:F2和F3同样重要,F4和F5同样重要,F1相对于F4很重要,F1相对于F2较重要。经认真审查,共有两个规划设计方案入选。A方案:建筑物单方造价1200元/平方米;B方案:建筑物单方造价1350元/平方米,以总占地面积计算的单位绿化造价200元/平方米。
专家组对上述五个评价指标的评分结果如表2-23所示。
16.用0~4评分法对各评价指标打分,并计算权重。

题干: 欲投资于某一石化项目,设计生产能力45万吨,已知生产能力为30万吨的同类项目投入设备费用为30000万元,设备综合调整系数1.1,该项目生产能力指数估计为0.8。该类项目的建筑工程费用是设备费的10%,安装工程费用是设备费的20%,其他工程费用是设备费的10%,这三项的综合调整系数定为1.0。其他投资费用估算为1000万元。该项目自有资金30000万元,其余通过银行贷款获得,年利率为12%,每半年计息一次。项目建设前期年限为1年,建设期为3年,投资进度分别为40%、40%、20%,基本预备费率为10%,建设期内生产资料价差预备费率为5%。自有资金筹资计划为:第1年12000万元,第2年10000万元,第3年8000万元。估算该项目的固定资产总额。建设期间不还贷款利息。
该项目达到设计生产能力以后,全厂定员1100人,工资与福利费按照每人每年12000元估算,每年的其他费用为860万元,生产存货占用流动资金估算为8000万元,年外购原材料、燃料及动力费为20160万元,年经营成本为24000万元,各项流动资金的最低周转天数分别为:应收账款30天,现金45天,应付账款30天。
(计算结果均保留两位小数)
17.求建设项目的总投资估算额。

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图2-20)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2-21)和风险分析表(见表2-58),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。
施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图2-22)进行调整,组织加快的成倍节拍流水施工。
18.找出项目施工总进度计划(图2-20)的关键线路。

题干: 某企业拟兴建一项工业生产项目。同行业同规模的已建类似项目工程造价结算资料,见表1-10。
表1-10中,A生产车间的进口设备购置费为16430万元人民币,其余为国内配套设备费;在进口设备购置费中,设备货价(离岸价)为1200万美元(1美元=8.3元人民币),其余为其他从属费用和国内运杂费。
(问题1~4计算过程和结果均保留两位小数)
19.类似项目建筑工程费用所含的人工费、材料费、机械费和综合税费占建筑工程造价的比例分别为13.5%、61.7%、9.3%、15.5%,因建设时间、地点、标准等不同,相应的价格调整系数分别为1.36、1.28、1.23、1.18;拟建项目建筑工程中的附属工程工程量与类似项目附属工程工程量相比减少了20%,其余工程内容不变。 试计算建筑工程造价综合差异系数和拟建项目建筑工程总费用。

题干: 某工程项目基础工程如图3-29、图3-30,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为C10,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。
除问题9外,其他问题均假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。
20.某承包商拟参加投标,确定该基础工程为人工开挖,工作面每边留30cm,自垫层混凝土下表面开始放坡,放坡系数为0.33,槽边可堆土105.00立方米,余土用翻斗车外运,运距为500m。该承包商的企业定额中的人工材料机械消耗量如下: 挖1立方米沟槽用工0.52工日(包括槽底钎探用工),装运(外运500m)1立方米土方,用工0.15工日,翻斗车0.080台班,已知人工单价为26元/工日,翻斗车台班单价为78.69元/台班。 计算承包商挖基础土方的人工费、机械费合计。

题干: 某工业项目计算期为10年,建设期为2年,第3年投产,第4年开始达到设计生产能力。建设投资2800万元(不含建设期贷款利息),第1年投入1000万元,第2年投入1800万元。投资方自有资金2500万元,根据筹资情况建设期分2年各投入1000万元,余下的500万元在投产年初作为流动资金投入。建设投资不足部分向银行贷款,贷款年利率为6%,从第3年起,以年初的本息和为基准开始还贷,每年付清利息,并分5年等额还本。
该项目固定资产投资总额中,预计85%形成固定资产,15%形成无形资产。固定资产综合折旧年限为10年,采用直线法折旧,固定资产残值率为5%,无形资产按5年平均摊销。
该项目计算期第3年的经营成本为1500万元,第4年至第10年的经营成本均为1800万元。设计生产能力为50万件/年,销售价格(不含税)为54元/件。产品固定成本占年总成本的40%。
(除问题4计算结果保留两位小数外,其余各题计算结果均保留三位小数)
21.列式计算固定资产年折旧额及无形资产摊销费,并按表1-11所列项目填写相应数字。

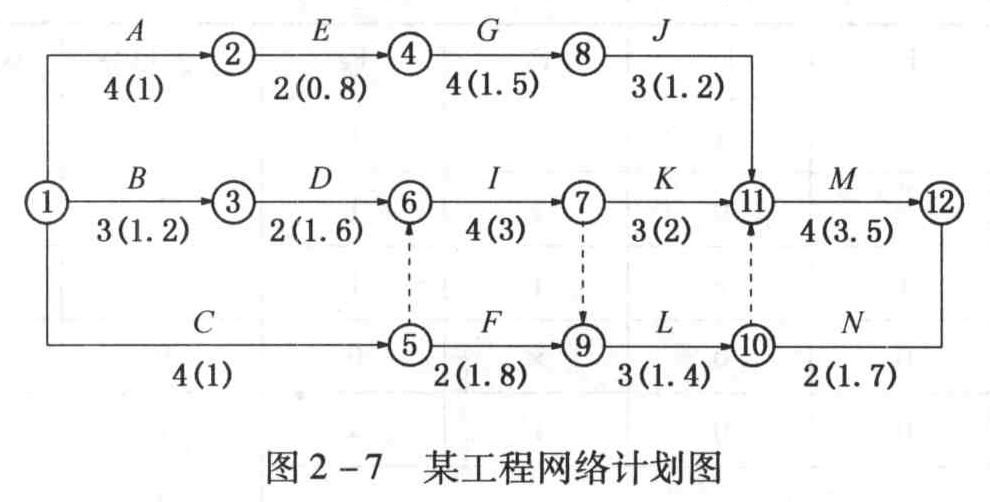

题干: 某工程网络双代号计划图已经业主与承包商双方认定,如图2-7所示。
图中箭线代表工序,箭线下方括号外数字表示工时(单位为月),括号内数字表示工期压缩1个月的直接费用变动值(单位:万元)。
22.在问题2的前提下,施工过程中由于设计变更,C工作增加3个月;由于乙方施工出现重大质量事故,D工作完成后决定返修增加用工2个月;在K、J工作完成后M工作开始前增加工作O,工期1个月,费用变动率为3万元,说明关键路线是否发生变化,共用设备在场时间是否发生变化。

题干: 某拟建工业生产项目的有关基础数据如下:
(1)项目建设期2年,运营期6年,建设投资2000万元,预计全部形成固定资产。
(2)项目资金来源为自有资金和贷款。建设期内,每年均衡投入自有资金和贷款各500万元,贷款年利率为6%。流动资金全部用项目资本金支付,金额为300万元,于投产当年投入。
(3)固定资产使用年限为8年,采用直线法折旧,残值为100万元。
(4)项目贷款在运营期的6年间,按照等额还本、利息照付的方法偿还。
(5)项目投产第1年的营业收入和经营成本分别为700万元和250万元,第2年的营业收入和经营成本分别为900万元和300万元,以后各年的营业收入和经营成本分别为1000万元和320万元,不考虑项目维持运营投资、补贴收入。
(6)企业所得税率为25%,营业税及附加税率为6%。
(计算结果保留两位小数)
23.计算各年还本、付息额及总成本费用,并将数据填入表1-6和表1-7中。

题干:

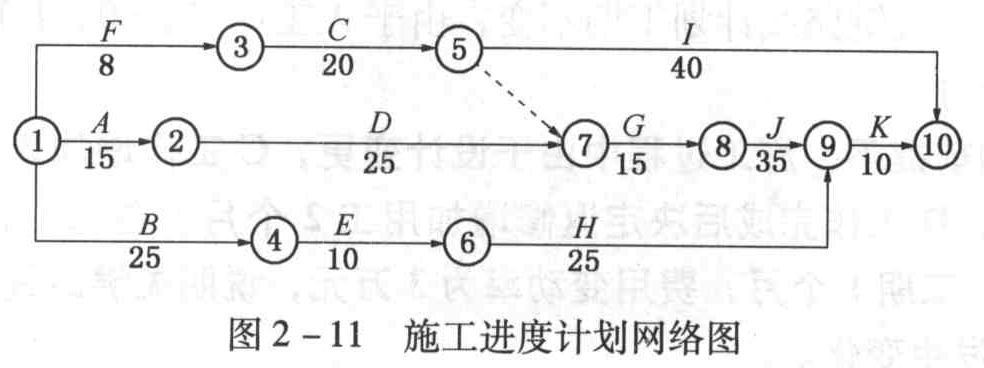

已知网络计划如图2-15所示,箭线下方括号外为正常的持续时间,括号内为最短持续时间,假定要求工期为100天。根据实际情况并考虑选择缩短持续时间的关键工作宜考虑的因素,缩短的优先顺序为B、C、D、E、G、H、I、A。

24.试对网络计划进行优化。

题干: 某建设项目公开招标,长城公司依据招标文件中的工程量清单,确定了各分项工程的综合单价,递交了工程量清单报价表(见表6-23)和施工进度计划网络图(见图6-3)。
双方经过谈判,在合同中约定:
(1)工程预付款为合同总价的20%,从工程进度累计总额达到合同总计10%的月份开始,按当月工程进度款的30%扣回,扣完为止。每月工程款中扣除5%保修金。
(2)施工过程中发生设计变更,采用以直接费为计算基数的全费用综合单价计价(间接费费率10%,利润率5%)。
(3)合同款中应包括营业税(税率为3%)、城市维护建设税(税率为7%)、教育费附加(费率为3%)。
(4)施工中工程变更,实际工程量超过估算工程量15%以上部分,采用全费用单价90%计算;实际工程量减少部分超过估算工程量15%以上部分,执行新的全费用单价(其中间接费和利润调整系数分别为1.1和1.2,其余数据不变)。
(5)施工过程出现工程费用索赔,双方确定的索赔数额为全费用数额。
施工过程发生以下事件:
(1)E工作结束后、H工作开始之前增加新工作N,其工期为1个月,估算工作量为3000立方米,直接费单价为400元/立方米;
(2)E工作工程量增加1900立方米;
(3)C工作工程量减少2000立方米;
(4)I工作施工由于遇到季节性降雨,对已完工程施工部位采取保护措施,增加费用3万元;
(5)H工作施工开始时由于甲方图纸错误、拆除部分建筑物重新修建发生费用2万元,工期推迟1个月。
25.计算N、E、C三项工作实际费用。

题干: 拟建某工业生产项目,项目建设前期年限为1年,建设期为4年,项目运营期为13年。根据可行性报告提供的主厂房工艺设备清单和询价资料,估算出该项目主厂房设备投资由两部分组成,其中国产设备原价为4300万元(国内供销手续费率为0.4%,运输及装卸和包装费率0.1%,采购保管费率1%);引进设备FOB价为580万美元,其中软件价为120万美元,其中不计关税软件价为48万美元(美元外汇牌价为6.15)。现行海运费率为6%,海运保险费率为0.35%,现行外贸手续费率、银行财务费率、增值税率和关税率分别为1.5%、0.5%、17%、17%。应计入不计关税软件内其他费用95.658万元人民币。同时已建项目的资料包括:与设备投资的关系系数表(见表1-13)、与主厂房投资有关的辅助工程及附属设施投资系数表(见表1-14)。
本项目的资金来源为自有资金和贷款,其中固定资产投资贷款为42000万元,固定资产投资贷款中外汇贷款为860万美元。建设期为4年,第1年投入15%,第2年投入28%,第3年投入40%,第4年投入17%,预计4年内的物价平均上涨率2.6%。基本预备费率为7.5%。人民币贷款利率为8.5%(半年计息),外汇贷款利率为8%(按年计息)。项目建成后,国内贷款采用7年本金等额法偿还,外汇贷款采用5年等额还本付息偿还。
全部达到生产能力后,工资及福利费按11600万元计,年其他费用为5600万元(其中其他制造费为1300万元),年外购原材料、燃料、动力费估算为32500万元,年经营成本46500万元,年修理费为经营成本的15%。各项流动资金的最低周转天数分别为:应收账款35天,现金55天,应付账款为30天,存货为40天。
(计算结果均保留两位小数)
26.估算该项目的固定资产投资额。

题干: 某工业引进项目,基础数据如下:
(1)项目的建设前期年限为1年,建设期为2年,该项目的实施计划为:第一年完成项目的全部投资40%,第二年完成60%,第三年项目投产并且达到100%设计生产能力,预计年产量为3000万吨。
(2)全套设备拟从国外进口,重量1850t,装运港船上交货价为460万美元,国际运费标准为330美元/吨,海上运输保险费率为0.267%,中国银行费率为0.45%,外贸手续费率为1.7%,关税税率为22%,增值税税率为17%,美元对人民币的银行牌价为1:6.15,设备的国内运杂费率为2.3%。
(3)根据已建同类项目统计情况,一般建筑工程占设备购置投资的27.6%,安装工程占设备购置投资的10%,工程建设其他费用占设备购置投资的7.7%,以上三项的综合调整系数分别为:1.23、1.15、1.08。
(4)本项目固定资产投资中有2000万元来自银行贷款,其余为自有资金,且不论借款还是自有资金均按计划比例投入。根据借款协议,贷款利率按10%计算,按季计息。基本预备费费率10%,建设期内价差预备费平均费率为6%。
(5)根据已建成同类项目资料,每万吨产品占用流动资金为1.3万元。
(计算结果均保留两位小数)
27.估算项目固定资产投资额。

题干: 某建设项目有关数据如下:
(1)建设期2年,运营期8年,固定资产投资4400万元(不含建设期贷款利息),无形资产600万元。项目固定资产投资资金来源为自有资金和贷款,贷款总额2200万元,在建设期每年贷入1100万元,贷款年利率为5.85%(按季计息)。流动资金为900万元,全部为自有资金。
(2)无形资产在运营期8年中,均匀摊入成本。固定资产使用年限10年,残值为200万元,按照直线法折旧。
(3)固定资产投资贷款在运营期前3年按照等额本息法偿还。
(4)项目运营期的经营成本见表1-23。
(5)复利现值系数见表1-24(P/A,i,3)=2.674。
(计算结果四舍五入保留两位小数)
28.编制还本付息表和总成本费用表。

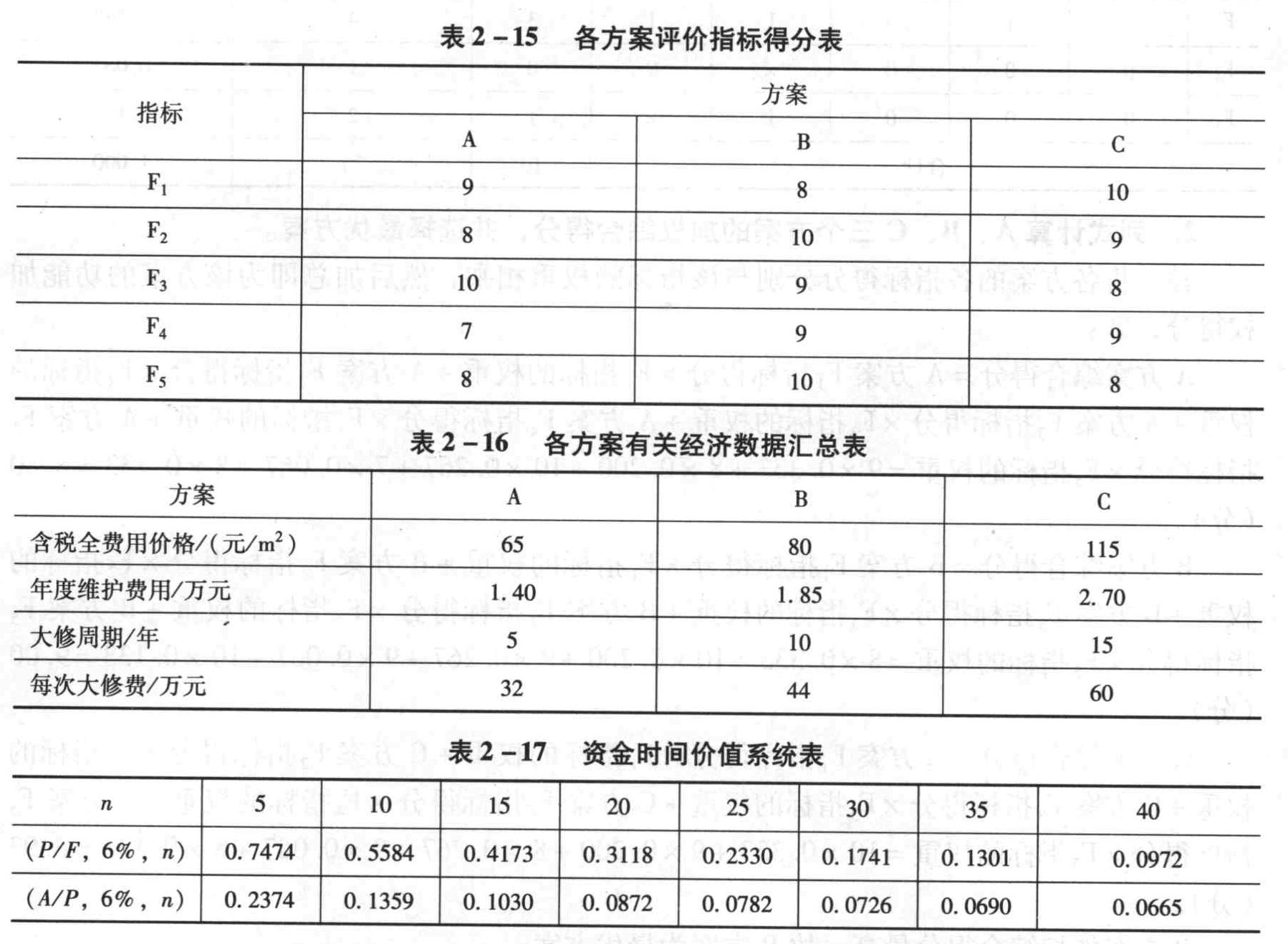

题干: 某咨询公司受业主委托,对某设计院提出的8000平方米屋面工程的A、B、C三个设计方案进行评价。该工业厂房的设计使用年限为40年。咨询公司评价方案中设置功能实用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)与环境协调性(F5)等五项评价指标。该五项评价指标的重要程度依次为:F1、F3、F2、F5、F4,个方案的每项评价指标得分如表2-15所示。各方案有关经济数据如表2-16所示。基准折现率为6%,资金时间价值系数如表2-17所示。
(除问题1计算结果保留三位小数外,其余各题计算结果均保留两位小数)
29.用0-1评分法确定各项评价指标的权重并把计算结果填入表2-18。

题干: 某工程有两个备选施工方案,采用方案一时,固定成本为160万元,与工期有关的费用为35万元/月;采用方案二时,固定成本为200万元,与工期有关的费用为25万元/月。两方案除方案一机械台班消耗以外的直接工程费相关数据见表2-6。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-002-006.jpg]
为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。测定的相关资料如下:
完成该工程所需机械的一次循环的正常延续时间为12分钟,一次循环生产的生产量为0.3立方米,该机械的正常利用系数为0.8,机械幅度差系数为25%。
(计算结果保留两位小数)
30.计算按照方案一完成每立方米工程量所需的机械台班消耗指标。

题干: 某拟建项目有关资料如下:
(1)项目工程费用由以下内容构成:
①主要生产项目1500万元,其中,建筑工程费300万元,设备购置费1050万元,安装工程费150万元。
②辅助生产项目300万元,其中,建筑工程费150万元,设备购置费110万元,安装工程费40万元。
③公用工程150万元,其中,建筑工程费100万元,设备购置费40万元,安装工程费10万元。
(2)项目建设前期年限为1年,项目建设期第1年完成投资40%,第2年完成投资60%。工程建设其他费用250万元。基本预备费率为10%,年均投资价格上涨率为6%。
(3)项目建设期2年,运营期8年。建设期贷款1200万元,贷款年利率为6%,在建设期第1年投入40%,第2年投入60%。贷款在运营期前4年按照等额还本、利息照付的方式偿还。
(4)项目固定资产投资预计全部形成固定资产,固定资产使用年限为8年,残值率为5%,采用直线法折旧。项目运营期第1年投入资本金200万元作为运营期的流动资金。
(5)项目运营期正常年份营业收入为1300万元,经营成本为525万元。运营期第1年营业收入和经营成本均为正常年份的70%,第2年起各年营业收入和经营成本达到正常年份水平。
(6)项目所得税税率为25%,营业税金及附加税率为6%。
(计算结果均保留两位小数)
31.计算项目各年还本付息额,并将数据填入表1-4项目还本付息表。

题干: 图2-26为经监理工程师批准的某建设工程双代号施工网络计划,其合同工期为23个月。
32.如果实际进度影响总工期,组织工作H、I、K、J进行流水施工,各工作的流水节拍及施工段如表2-59所示。其流水施工工期为多少?经调整后的计划能否满足合同工期的要求?

题干: 某咨询公司受业主委托,对某设计院提出的8000平方米屋面工程的A、B、C三个设计方案进行评价。该工业厂房的设计使用年限为40年。咨询公司评价方案中设置功能实用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)与环境协调性(F5)等五项评价指标。该五项评价指标的重要程度依次为:F1、F3、F2、F5、F4,个方案的每项评价指标得分如表2-15所示。各方案有关经济数据如表2-16所示。基准折现率为6%,资金时间价值系数如表2-17所示。
(除问题1计算结果保留三位小数外,其余各题计算结果均保留两位小数)
33.计算该工程各方案的工程总造价和全寿命周期年度费用,从中选择最经济的方案(不考虑建设期差异的影响;每次大修给业主带来的不便,折合损失为1万元;各方案均无残值)。

题干: 某工程网络双代号计划图已经业主与承包商双方认定,如图2-7所示。
图中箭线代表工序,箭线下方括号外数字表示工时(单位为月),括号内数字表示工期压缩1个月的直接费用变动值(单位:万元)。
34.计算此工程的计划工期,说明A、C、D、I、J的TES、TEF、TLS、TLF、FF、TF确定关键路线。

题干: 某工程项目业主采用工程量清单计价方式公开招标确定了承包人,双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项,总费用为200万元,相应专业措施费用为16万元;安全文明施工措施费用为6万元;计日工费用为3万元;暂列金额为12万元;特征门窗工程(专业分包)暂估价为30万元,总承包服务费为专业分包工程费用的5%;规费和税金综合税率为7%。
各分项工程项目费用及相应专业措施费用、施工进度见表6-1。
合同中有关付款条款约定如下:
(1)工程预付款为签约合同价(扣除暂列金额)的20%,于开工之日前10天支付,在工期最后2个月的工程款中平均扣回。
(2)分项工程项目费用及相应专业措施费用按实际进度逐月结算。
(3)安全文明施工措施费用在开工后的前2个月平均支付。
(4)计日工费用、特种门窗专业费用预计发生在第5个月,并在当月结算。
(5)总承包服务费、暂列金额按实际发生额在竣工结算时一次性结算。
(6)业主按每月工程款的90%给承包商付款。
(7)竣工结算时扣留工程实际总造价的5%作为质保金。
(费用计算以万元为单位,结果保留三位小数)
35.列式计算第3个月末时的工程进度偏差,并分析工程进度情况(以投资额表示)。

题干: 某城市高新技术开发区软件园电子大楼工程吊顶工程量为18000平方米,根据软件生产工艺的要求,车间的吊顶要具有防静电、防眩光、防火、隔热、吸音等五种基本功能以及样式新颖、表面平整、易于清理三种辅助功能。工程技术人员采用价值工程选择生产车间的吊顶材料,取得了较好的经济效果。以下是他们的分析过程。
(1)情报收集
工程人员首先对吊顶材料进行广泛调查,收集各种建筑吊顶材料的技术性能资料和有关经济资料。
(2)功能分析
技术人员对软件生产车间吊顶的功能进行了系统分析,绘出了功能系统图,如图2-6所示。
(3)功能评价
根据功能系统图,技术人员组织使用、设计、施工单位共同确定各种功能权重。使用单位、设计单位、施工单位评价的权重分别设定为50%、40%和10%,各单位对功能权重的打分采用10分制,各种功能权重如表2-39所示。
(4)方案创建与评价
①计算成本系数
根据车间工艺对吊顶功能的要求,吊顶材料考虑铝合金加腈棉板、膨胀珍珠岩板和PVC板三个方案。三个方案的单方造价、工程造价、年维护费等见表2-40。基准折现率为10%,吊顶寿命为10年。各方案成本系数计算如表2-40所示。
②计算功能系数
对三个方案采用10分制进行功能评价。各分值乘以功能权重得功能加权分,对功能加权分的和进行指数处理后可得各方案的功能系数,计算过程如表2-41所示。
③计算价值系数
根据各方案的功能系数和成本系数计算其价值系数,计算结果如表2-42所示。
36.请确定最优方案。

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图2-20)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2-21)和风险分析表(见表2-58),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。
施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图2-22)进行调整,组织加快的成倍节拍流水施工。
37.对图2-22项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?

题干:

某工程项目施工开工时,业主与承包商签订了施工合同(简称甲、乙方),并就施工进度安排取得一致意见(进度计划见图2-11),施工过程E和G工作共用一台塔吊。施工过程中由于甲方图纸送达延误致使B工作推迟10d。

38.用图示说明先G后E工作使用塔吊的工作关系。

题干: 某拟建工业生产项目的有关基础数据如下:
(1)项目建设期2年,运营期6年,建设投资2000万元,预计全部形成固定资产。
(2)项目资金来源为自有资金和贷款。建设期内,每年均衡投入自有资金和贷款各500万元,贷款年利率为6%。流动资金全部用项目资本金支付,金额为300万元,于投产当年投入。
(3)固定资产使用年限为8年,采用直线法折旧,残值为100万元。
(4)项目贷款在运营期的6年间,按照等额还本、利息照付的方法偿还。
(5)项目投产第1年的营业收入和经营成本分别为700万元和250万元,第2年的营业收入和经营成本分别为900万元和300万元,以后各年的营业收入和经营成本分别为1000万元和320万元,不考虑项目维持运营投资、补贴收入。
(6)企业所得税率为25%,营业税及附加税率为6%。
(计算结果保留两位小数)
39.列式计算计算期第3年的所得税,从项目本金出资者的角度,列式计算计算期第8年的净现金流量。

题干: 某工程有两个备选施工方案,采用方案一时,固定成本为160万元,与工期有关的费用为35万元/月;采用方案二时,固定成本为200万元,与工期有关的费用为25万元/月。两方案除方案一机械台班消耗以外的直接工程费相关数据见表2-6。
为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。测定的相关资料如下:
完成该工程所需机械的一次循环的正常延续时间为12分钟,一次循环生产的生产量为0.3立方米,该机械的正常利用系数为0.8,机械幅度差系数为25%。
(计算结果保留两位小数)
40.当工期为12个月时,试分析两方案适用的工程量范围。

题干:

某工程项目施工开工时,业主与承包商签订了施工合同(简称甲、乙方),并就施工进度安排取得一致意见(进度计划见图2-11),施工过程E和G工作共用一台塔吊。施工过程中由于甲方图纸送达延误致使B工作推迟10d。

41.在B工作延误条件下,采取先E后G工作使用塔吊,用图示说明工作关系,并确定B工作延误对总工期变化是否有影响?

题干: 某房地产开发商决定开发一地段,有以下三种方案可供选择:
A方案:一次性投资开发多层住宅5万平方米建筑面积,需投入总成本费用(包括前期开发成本、施工建造成本、销售成本,下同)10000万元,从建造到销售总开发时间为18个月。
B方案:将该地段分为一区、二区两个部分分期开发。一期工程在一区开发高层住宅3万平方米建筑面积,需投入总成本7000万元,开发时间为12个月。二期工程开发时,若一期工程销路好,且预计二期工程销售率100%,则在二区继续投入总成本9600万元开发高层住宅4万平方米建筑面积,开发时间15个月。若一期工程销路差,或将二区土地转让,可一次性获转让收入3000万元;或在二区开发多层住宅3万平方米建筑面积,需投入总成本费用6500万元,开发时间为15个月。
C方案:一次性投资开发高层住宅7万平方米建筑面积,需投入总成本费用16500万元,从建造到销售总开发时间为27个月。
季利率为2%,资金时间价值系数如表2-33所示。三方案的售价和销量情况如表2-34所示。根据经验,多层住宅销路好的概率为0.7,高层住宅销路好的概率为0.6。
42.三方案在销路好和销路差的情况下,分期计算季平均销售收入各为多少万元。(假设销售收入在开发期间内均摊)

题干: 某政府投资建设工程项目,采用《建设工程工程量清单计价规范》(GB 50500-2008)计价方式招标,发包方与承包方签订了施工合同,合同工期为110天。施工合同中约定如下:
(1)工期每提前(或拖延)1天,奖励(或罚款)3000元(含税金)。
(2)各项工作实际工程量在清单工程量变化幅度±10%以外的,双方可协商调整综合单价;变化幅度±10%以内的,综合单价不予调整。
(3)发包方原因造成机械闲置,其补偿单价按照机械台班单价的50%计算;人员窝工补偿单价,按照50元/工日计算。
(4)规费综合费率为3.55%,税金率为3.41%。工程项目开工前,承包方按时提交了施工方案及施工进度计划(施工进度计划见图5-2),并获得发包方工程师的批准。
根据施工方案及施工进度计划,B工作和I工作需要使用同一台机械施工。该机械的台班单价为1000元/台班。
该工程项目按合同约定正常开工,施工中依次发生如下事件:
事件1:C工作施工中,因设计方案调整,导致C工作持续时间延长10天,造成承包方人员窝工50个工日。
事件2:I工作施工开始前,承包方为了获得工期提前奖励,拟订了I工作缩短2天作业时间的技术组织措施方案,发包方批准了该调整方案。为了保证质量,I工作时间在压缩2天后不能再压缩。该项技术组织措施产生费用3500元。
事件3:H工作施工中,因劳动力供应不足,使该工作拖延5天。承包方强调劳动力供应不足是因为天气过于炎热所致。
事件4:招标文件中G工作的清单工程量为1750立方米(综合单价为300元/立方米),与施工图纸不符,实际工程量为1900立方米。经承发包双方商定,在G工作工程量增加但不影响事件1~3而调整的项目总工期的前提下,每完成1立方米增加的赶工工程量按综合单价60元计算赶工费(不考虑其他措施费)。
上述事件发生后,承包方及时向发包方提出了索赔并得到了相应的处理。
43.事件1~4发生后,承包方可得到总的费用追加额是多少?
做题计时:00:00:00
