一、建造师案例题

1.     [背景材料]     某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。     该装饰公司在酒店装修的施工过程中采取了以下施工方法。     (1)地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。     (2)在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。     [问题]

2.      (二)     [背景资料]     施工总承包单位与建设单位于2008年2月20日签订了某20层综合办公楼工程施工合同。合同中约定:①人工费综合单价为45元/工日;②一周内非承包方原因停水、停电造成的停工累计达8h可顺延工期1d;③施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件:     事件一:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人员窝工20工日,一台挖掘机陷入淤泥中。     事件二:3月21日施工总承包单位租赁一台塔式起重机(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。     事件三:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。停工期间造成人员窝工300工日。     事件四:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。     事件五:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗石石材饰面板,用量350m2。会议室墙面采用人造木板装饰,其中细木工板用量600m2,用量最大的一种人造饰面木板300m2。     针对事件一~三,施工总承包单位及时向建设单位提出了工期和费用索赔。

题干: 某广场地下车库工程,建筑面积18000平方米。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF—99—0201)签订了施工承包合同,合同工期140天。
工程实施过程中发生了下列事件:
事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:
事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架),工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):工程清理、恢复费用18万元;施工机械设备重新购置和修理费用29万元;人员伤亡善后费用62万元;工期顺延6天。
3.事件二中,指出专项施工方案实施中有哪些不妥之处?说明理由。

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
4.写出事件三中墙体抹灰空鼓的修补程序(至少列出4项)。

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2)和风险分析表(见表1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制订相应的风险预防措施。施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图3)进行调整,组织加快的成倍节拍流水施工。
5.找出项目施工总进度计划(图1)的关键线路。

题干: 某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(CF-1999-0201)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同中约定开工日期2009年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以厂简称“丙方”)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。乙方项目经理开工前对本项目今后的工作作了如下安排:(1)由项目经理负责组织编制“项目施工管理实施规划”。(2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施。(3)由项目行政管理人员负责对所有安全施工的技术要求进行交底。(4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题。(5)由项目经理负责组织有关单位进行单位工程竣工验收。2009年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款。甲方说:“监理单位正在对4月份的工程量进行核对,工程进度款还要等一等。”项目经理立即停止施工,以催要工程进度款。电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方。”丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系。
6.”指出乙方停止施工以催要4月份工程进度款的做法和甲方的答复各有何不妥之处。

7.(一)      [背景资料]     某建筑公司承接一项基础工程的施工任务,施工过程划分为土方开挖、做混凝土垫层、钢筋混凝土基础、回填土4个。该公司拟采用流水施工方法组织施工,根据工程情况,该基础工程在平面上分成两个施工段,施工网络计划如图1所示,图中箭线下方数字为工作的正常持续时间,括号内数字为最短持续时间;箭线上方括号内数字为工作的赶工费率。          问题:(一)

8.     [背景材料]     某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同工期为41周。合同约定,工期每提前(或拖后)ld奖励 (或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。网络进度计。划图如下图所示。          施工过程中发生了如下事件。     事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。     事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,并因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。     事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。     事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。     事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。     [问题]

题干: 某工厂二期扩建工程,建筑面积2.6万平方米,轻型刚架结构,单铰连接。结构吊装专项施工方案中明确每半榀刚架的重量约为30t,结构吊装采用两台40t汽车吊同时扶起两个半榀刚架,空中对铰,采用多点起吊。
吊装过程中发生如下事件:
事件一:由于两机起吊的吊点的布置不同,有一台刚架起吊后下倾严重,无法对铰。
事件二:由于作业时间较长,刚架长时间悬挂在空中。天黑之时突然发生机械故障,工人A说:“等明天再对刚架进行处理吧”,工长B没有提出反对,大家便下班了。
事件三:第二天继续吊装,一对铰工人C因出门急所戴安全帽没系带子,且在施工过程中将扳手抛向地面,恰巧一后勤管理人员D从此经过,扳手砸在D的头上,D所戴安全帽被砸飞,D的肩部被砸伤。
9.事件一中的吊点设计要求是什么?

题干: 某建筑工程施工进度计划网络图如下图所示:

施工中发生了以下事件:
事件一:A工作因设计变更停工10d。
事件二:B工作因施工质量问题返工,延长工期7d。
事件三:E工作因建设单位供料延期,推迟3d施工。
事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。
在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。
10.统计数据见下表:计算截止到第110d的合计BCWP值。

11.     [背景材料]     某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。     该装饰公司在酒店装修的施工过程中采取了以下施工方法。     (1)地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。     (2)在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。     [问题]

题干: 某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:
事件一:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
事件二:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施工。监理工程师要求补充交叉作业专项安全措施。
事件三:施工单位上报了石膏板骨架隔墙施工方案。其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。
事件四:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。
12.事件二中,交叉作业安全控制应注意哪些要点?

题干: 某公司承建某大学城项目,在装饰装修阶段,大学城建设单位追加新建校史展览馆,紧邻在建大学城项目。总建筑面积2160平方米,总造价408万元,工期10个月。部分陈列室采用木龙骨石膏板吊顶。
考虑到工程较小,某公刮也具备相应资质,建设单位经当地建设相关主管部门批准后,未通过招投标直接委托给该公司承建。展览馆项目设计图纸已齐全,结构造型简单,且施工单位熟悉周边环境及现场条件。甲乙双方协商采用固定总价计价模式签订施工承包合同。
考虑到展览馆项目紧临大学城项目,用电负荷较小,且施丁组织仅需要6台临时用电设备。某公司依据《施工组织设计》编制了《安全用电和电气防火措施》,决定不单独设置总配电箱,直接从大学城项目总配电箱引出分配电箱,施工现场临时用电设备直接从分配电箱连接供电。项目经理安排了一名有经验的机械工进行用电管理。施工过程中发生如下事件:
事件一:开工后,监理工程师对临时用电管理进行检查,认为存在不妥,指令整改。
事件二:吊顶石膏面板大面积安装完成,施丁单位请监理工程师通过预留未安装面板部位对吊顶工程进行隐蔽验收,被监理工程师拒绝。
13.该工程采用固定总价合同模式是否妥当?给出固定总价合同模式适用的条件?除背景材料中固定总价合同模式外,常用的合同计价模式还有哪些(至少列出三项)?

题干: 某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2009年5月30日。该投资公司于2009年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2009年6月2日提交了投标保证金。开标会于2009年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司总(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2009年8月16日。工程开工后发生了如下几项事件。事件一:因拆迁工作拖延,甲方于2009年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2d,并分别造成人工窝工6个和8个工日,但乙方C项工作未受影响。事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2009年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D工作延误1天和人工窝工7个工日。事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1 000元,并使H项工作时间延长ld,人工窝工24个工日。上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。
14.第4家施工单位撤回投标文件,招标方对其投标保证金应如何处理?为什么?

15.某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。工程施工到第4周时进行进度检查,发生如下事件。 事件一:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840 立方米,工作持续时间未变。 事件二:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。 事件三:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5 000元。 事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1 200元。 问题 1.根据第4周末的检查结果,在施工进度计划图上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。 2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么? 3.施工单位是否可以就事件二、四提出费用索赔?为什么?可以获得的索赔费用是多少? 4.事件三中C工作发生的费用如何结算? 5.前4周施工单位可以得到的结算款为多少元?

16.某建筑工程,地下1层,地上16层。总建筑面积28 000平方米,首层建筑面积2400m12,建筑红线内占地面积6000平方米。该工程位于闹市区,现场场地狭小。施工单位为了降低成本,现场只设置了一条3m宽的施工道路兼作消防通道。现场平面呈长方形,在其斜对角布置了两个消火栓,两者之间相距86m,其中一个距拟建建筑3m,另一个距路边3m。为了迎接上级单位的检查,施工单位临时在工地大门入口处的围墙上悬挂“五牌”、“一图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。该工程设置的消防通道是否合理?请说明理由。

题干: 某大厦装修改造工程由某市建工集团承包,该建工集团将建筑物的局部拆除工程转包给某建筑工程处(房建二级资质),该建筑工程处又雇佣了一无资质施工队做劳务分包。2009年4月20日,作业人员在拆除大厦17层④~⑩轴外檐悬挑结构时,采用先拆除⑤~⑨轴的外檐,然后再拆除④轴和⑩轴处的局部外檐。该悬挑外檐结构由悬挑梁和外檐板组成,总长21.6m,轴间距3.6m。上部结构为悬挑梁,外檐板在悬挑梁下部(板厚80mm,板高5.0m),由悬挑梁承力。但是在拆除之前,施工负责人没有讲明悬挑结构的承力部位,也没有说清楚拆除程序,作业人员错误的先凿除了⑤~⑨轴与柱相连接的悬挑梁混凝土。下午4时左右,主楼工长、安全员和监理人员检查时,对作业人员的危险施工口头进行了批评指正后离开。次日,作业人员继续凿除④轴和⑩轴处与柱相连接的悬挑梁混凝土,并切断其连接钢筋,此时外檐板失去承力结构向外倾倒,砸坏外脚手架后整体塌落,造成裙房门厅支模人员4人死亡,5人受伤。
17.请简要分析这起事故的性质。承包该项目的市建工集团是否负有责任?

18.      (一)     [背景资料]     某装饰装修工程公司承揽某商场的装修工程施工任务。     1.在门窗的制作与安装过程中采用了如下的施工方法:     (1)铝合金门窗的安装采用了边安装边砌口的方法施工。     (2)建筑外门窗直接用射钉固定在砌体上。     (3)塑料门窗框与墙体间缝隙采用了密封胶密封。     (4)在安装中空玻璃时,镀膜层朝向室外。     2.在对门窗的制作与安装工程质量控制中采取了如下措施:     (1)厚度大于50mm的门窗扇应采用螺杆连接门窗框。     (2)铝合金门窗推拉门窗扇开关力应不小于100N。     (3)对埋入砌体或混凝土中的木砖应进行防膨胀处理。     (4)制作木门窗的木材中的甲醛含量应符合设计要求。     (5)胶合板门的横棱和上、下冒头应采用密封胶密封,以防透气。

题干: 某市建筑集团公司承担一栋20层智能化办公楼工程的施工总承包任务,层高3.3m,其中智能化安装工程分包给某科技公司施工。在工程主体结构施工至第18层,填充墙施工至第8层时,该集团公司对项目经理部组织了一次工程质量、安全生产检查。部分检查情况如下:
(1)现场安全标志设置部位有:现场出入口、办公室门口、安全通道口、施工电梯吊笼内。
(2)杂工班外运的垃圾中混有废弃的有害垃圾。
(3)第15层外脚手架上有工人在进行电焊作业,动火证是由电焊班组申请,项目责任工程师审批。
(4)第5层砖墙砌体发现梁底位置出现水平裂缝。
(5)科技公司工人在第3层后置埋件施工时,打凿砖墙导致墙体开裂。
19.分析墙体出现水平裂缝的原因并提出防治措施。

20.某医院门诊楼,位于市中心区域,建筑面积28 326平方米,地下1层,地上10层,檐高33.7m.框架一剪力墙结构,筏板基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8.室内地面铺设实木地板,工程精装修交工.2008年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架.事件一中,底板混凝土的养护开始与持续时间是否正确?说明理由.

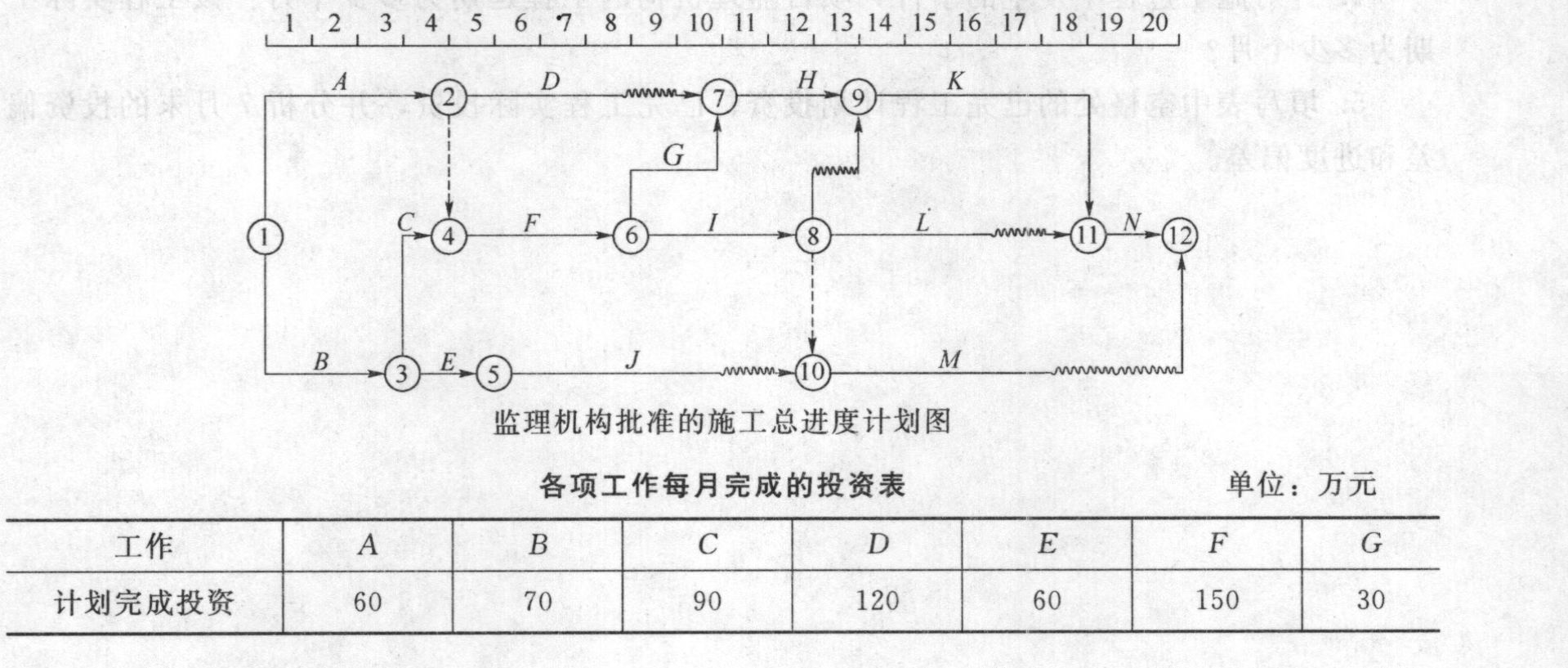

21.某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价施工合同形式。工期20个月,项目监理机构批准的施工总进度计划如下图所示,各项工作在其持续时间内均按匀速进展,每月计划完成投资如下表所示。施工过程中发生如下事件。 事件一:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时间推迟1个月,致使施工单位机械闲置和人员窝工损失。 事件二:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。 事件三:D、E工作受A工作的影响,开始时间也推迟了1个月。由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。 事件四:G、J工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月。施工单位采取了赶工措施,使工作能按原持续时间完成,但需增加赶工费0.5万元。 事件五:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,施工单位以隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。复验结果,工程质量不合格,施工单位进行了整改。以上事件一至四发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。1月至7月份投资情况见下表。 问题 1.事件一中,施工单位顺延和补偿费用的要求是否成立?说明理由。 2.事件二中,施工单位顺延和补偿费用的要求是否成立?说明理由。 3.事件五中施工复验,施工单位和项目监理机构的做法是否妥当?分别说明理由。 4.针对施工过程中发生的事件,项目监理机构的工程延期为多少个月?该工程实际工期为多少个月? 5.填写表中空格处的已完工程计划投资、已完工程实际投资,并分析7月末的投资偏差和进度偏差。

题干: 某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示。各工作均按匀速施工。施工单位的报价单(部分)见下表。工程施工到第4周时进行进度检查,发生如下事件:事件-:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840 n13,工作持续时间未变。事件二:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。事件三:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5 000元。事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。
22.前4周施工单位可以得到的结算款为多少元?

题干: 某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。如下图:
在施工过程中发生了以下事件:
事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行网络计划。
事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。
事件三:由于建设单位急于搬进写字楼办公,要求提前竣工验收,总监理工程师组织建设单位技术人员、施工单位项目经理及设计单位负责人进行了竣工验收。
23.指出本装饰工程实际关键线路(工作),计算实际工期。

题干: 某市建筑集团公司承担一栋20层智能化办公楼工程的施工总承包任务,层高3.3m,其中智能化安装工程分包给某科技公司施工。在工程主体结构施工至第18层、填充墙施工至第8层时,该集团公司对项目经理部组织了一次工程质量、安全生产检查。部分检查情况如下:(1)现场安全标志设置部位有:现场出入口、办公室门口、安全通道口、施工电梯吊笼内;(2)杂工班外运的垃圾中混有废弃的有害垃圾;(3)第15层外脚手架上有工人在进行电焊作业,动火证是由电焊班组申请,项目责任工程师审批;(4)第5层砖墙砌体发现梁底位置出现水平裂缝;(5)科技公司工人在第3层后置埋件施工时,打凿砖墙导致墙体开裂。
24.针对打凿引起墙体开裂事件,项目经理部应采取哪些纠正和预防措施?
