一、建造师案例题

题干: 某堤防工程项目业主与承包商签订了工程施工承包合同,合同中估算工程量为5300立方米,单价为180元/立方米。合同工期为6个月。有关付款条款如下:

(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;

(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;

(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);

(4)每月签发付款最低金额为15万元;

(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。

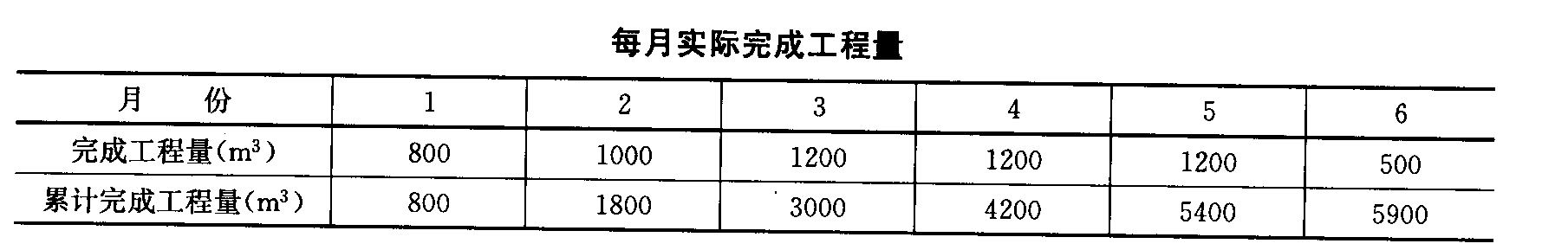

承包商每月实际完成并经签证确认的工程量见下表。
1. 每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?

题干: 某河道治理工程施工面向社会公开招标。某公司参加了投标,中标后与业主签订了施工合同。在开展了工程投标及施工过程中有如下事件:
事件1:编制投标报价文件时,通过工程量复核,把措施项目清单中围堰工程量预定为12 000立方米,并编制了单价分析表如下。[006-002-005-000-9787113157326-image/006-002-005-000-9787113157326-005-001.jpg]
事件2:该公司拟订胡××为法定代表人的委托代理人,胡××组织完成投标文件的标志,随后为开标开展了相关准备工作。
事件3:2011年11月,围堰施工完成,实际工程量为13 000立方米,在当月工程进度款支付申请书中,围堰工程结算费用计算为13 000×7.38=95 940(元)。
事件4:因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,业主向该公司推荐了具备相应资质的分包人。
2.根据《水利建筑工程施工分包管理规定》(水建管[2005]304号),事件4中该公司对业主推荐分包人的处理方式有哪几种?并分别写出其具体做法。

3.      (三)      某水利工程按最早开始时间安排的横道图计划如图5-2,其中虚线上方数字为该工作每月的计划投资额(单位:万元)。该工程施工合同规定工程于1月1日开工,按季度综合调价系数调价。在实施过程中,各工作的实际工程量和持续时间均与计划相同。          [问题](三)

题干:

背景资料:

某水库枢纽工程总库容1500万m3,工程内容包括大坝、溢洪道、放水洞等,大坝为粘土心强土石坝,最大坝高为35m,坝顶构造如下图所示。

施工过程中发生如下事件:

事件1:为加强工程质量管理,落实质量责任,依据《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),项目法人要求各参见单位落实从业单位质量主体责任制等“四个责任制”。

事件2:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。

事件3:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。


4.事件1中的“四个责任制”,除从业单位质量主体责任制外,还包括哪些内容?

题干: 某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:①当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10000元/d,逾期完工违约金为10000元/d。经监理单位批准的施工进度计划如下图(假定各项工作均衡施工)。
在施工过程中发生了如下事件:
事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10d运抵现场。
事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5d完成。
事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6d完成。
事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48 d完成。
事件5:在F工作中,承包人采取赶工措施,F工作20 d完成。
5.确定施工进度计划的工期,并指出关键工作。

6.      (一)      某大型水利枢纽工程,监理公司承担施工阶段监理任务,建设单位采用公开招标方式选定承包单位。在招标文件中对省内与省外投标人提出了不同的资格要求,并规定2002年10月30日为投标截止时间。甲、乙等多家承包单位参加投标,乙承包单位11月5日方提交投标保证金。11月3日招标办主持举行了开标会。但本次招标由于招标人原因导致招标失败。     建设单位重新招标后确定甲承包单位中标,并签订了施工合同。施工开始后,建设单位要求提前竣工,并与甲承包单位协商签订了书面协议,写明了甲承包单位办保证施工质量采取的措施和建设单位应支付的赶工费用。     施工过程中发生了混凝土工程质量事故。经调查组技术鉴定,认为是甲承包单位为赶工拆模过早,混凝土强度不足造成。该事故未造成人员伤亡,但导致直接经济损失4.8万元。     质量事故发生后,建设单位以甲承包单位的行为与投标书中的承诺不符,不具备履约能力,又不可能保证提前竣工为由,提出终止合同。甲承包单位认为事故是因建设单位要求赶工引起,不同意终止合同。建设单位按合同约定提请仲裁.仲裁机构裁定终止合同,甲承包单位决定向具有管辖权的法院提起诉讼。     [问题](一)

题干: 某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。
合同约定:
(1)合同总价420万元;
(2)工程2008年9月25日开工,工期12个月;
(3)工程预付款按10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:
事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2:2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请,随后,监理单位主持进行了验收。
7.计算11月份的工程进度款、保留金预留、预付款扣回和实际付款金额。

题干:     在某水利工程施工工地,施工单位根据施工需要兴建的临时办公用房是一座四层砖混建筑物。第一层楼的一端是车间,另一端为原材料库房,库房内存放了木材、海绵和油漆等物品。车间与原材料库房用铁栅栏和木板隔离。搭在铁栅栏上的电线没有采用绝缘管穿管绝缘,原材料库房电闸的保险丝用两根铁丝替代。第二层楼是包装、检验车间及办公室。第三层楼为成品库。第四层楼为职工宿舍。由于原材料库房电线短路产生火花引燃库房内的易燃物,发生了火灾爆炸事故,导致17人死亡,20人受伤,直接经济损失80多万元。
8.    指出该临时办公用房在使用中的不妥之处。

题干:     某水库溢洪道加固工程,控制段现状底板顶高程30.0m,闸墩顶面高程42.0m,墩顶以上为现浇混凝土排架、启闭机房及公路桥。加固方案为:底板顶面增浇20cm混凝土,闸墩外包15cm混凝土,拆除重建排架,启闭机房及公路桥。其中现浇钢筋混凝土排架采用爆破拆除方案。

    施工过程中,针对闸墩新浇薄壁混凝土的特点,施工单位拟采用如下温控措施:①通过采用高效减水剂以减少水泥用量;②采用低发热量的水泥;③采取薄层浇筑方法增加散热面;④预埋水管通水冷却。
9.    根据《建设工程安全生产管理条例》和《工程建设标准强制性条文》(水利工程部分)有关规定,施工单位应当在本工程施工现场的哪些部位设置明显的安全警示标志?

10.      (二)      某水库枢纽工程由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5m,坝长1135m。该大坝施工承包商首先根据设计要求就近选择某一料场,该料场土料黏粒含量较高,含水量较适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时地采取了一些措施,使其满足上坝要求。坝面作业共安排了A、B、C三个工作班组进行填筑碾压施工。在统计一个分部工程质量检测结果中,发现在90个检测点中,有7个点不合格。其中检测A班组30个点,有2个不合格点;检测B班组30个点,有3个不合格点;检测C班组30个点,有2个不合格点。     [问题](二)

11.      (一)      某水利工程施工项目,项目法人依据《水利水电土建工程施工合同条件》(GF—2000—0208),与施工单位签订了施工合同。招标文件中的工期为270天,协议书中的工期为242天。     施工中发生了下列事件。     事件1:施工单位在按监理单位签发的设计文件组织施工前,发现某部位钢筋混凝土浇筑要求与相关规范规定不一致,向设计单位提出变更建议并附变更方案;设计单位审核后认为施工单位的建议正确,方案合理,向施工单位发出了设计修改文件。     事件2:在施工过程中,根据监理单位的书面指示,施工单位进行了跨河公路桥基础破碎岩石开挖,但公路桥报价清单中无此项内容。主体工程报价清单中有以下单价:     (1) 混凝土坝A:砂卵石、岩石地基开挖80元/m3;B:基础处理90元/m3。     (2) 土石坝C:砂卵石、岩石地基开挖60元/m3;D:基础处理70元/m3。     事件3:施工单位经监理单位批准后对基础进行了混凝土覆盖。在下一仓浇筑准备时,监理单位对已覆盖的基础质量有疑问,指示施工单位剥离已浇混凝土并重新检验,检测结果表明,基础质量不合格。施工单位按要求进行返工处理并承担了相应施工费用,但提出了检验费用支付申请和因此次检验影响进度的工期索赔。     [问题](一)

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
12.根据《水利系统文明建设工地考核标准》的规定,工程建设管理水平考核包括哪些主要内容?

题干: 某2级堤防加固工程主要工程内容有:
①背水侧堤身土方培厚及堤顶土方加高;
②迎水侧砌石护坡拆除;
③迎水侧砌石护坡重建;
④新建堤基裂隙黏土高压摆喷截渗墙;
⑤新建堤顶混凝土防汛道路;
⑥新建堤顶混凝土防浪墙。
土料场土质为中粉质壤土,平均运距为2 km。施工过程中发生如下事件:
事件1:土方工程施工前,在土料场进行碾压试验;高喷截渗墙工程先行安排施工,施工前亦在土料场进行工艺性试验,确定了灌浆孔间距、灌浆压力等施工参数,并在施工中严格按此参数进行施工。
事件2:高喷截渗墙施工结束后进行了工程质量检测,发现截渗墙未能有效搭接。
13.指出土方碾压试验的目的。

题干:


   施工单位B分别在某省会城市远郊和城区承接了两个标段的堤防工程施工项目,其中防渗墙采用钢板桩技术进行施工。施工安排均为夜间插打钢板桩,白天进行钢板桩防渗墙顶部的混凝土圈梁浇筑、铺土工膜、植草皮等施工。施工期间由多台重型运输车辆将施工材料及钢板桩运抵作业现场,临时散乱进行堆放。由于工程任务量大,施工工期紧,施工单位调度大量运输车辆频繁来往于城郊之间,并且土料运输均出现超载,同时又正值酷暑季节,气候干燥,因此,运输过程中产生大量泥土和灰尘。请回答以下问题。
14.    城区施工环境布置应如何考虑?

15.某堤防工程项目,施工总承包单位编制了施工组织设计和施工进度计划,经监理单位批准后执行。 水利水电施工总布置应着重研究的内容有哪些?

16.                                                                    (二)     某工程项目施工合同于2007年12月签订,约定的合同工期为20个月,2008年1月开始正式施工。施工单位按合同工期要求编制了混凝土结构工程施工进度时标网络计划(如图1-1所示),并经专业监理工程师审核批准。     该项目的各项工作均按最早开始时间安排,且各工作每月所完成的工程量相等。各工作计划工程量和实际工程量如表1-1所示。工作D、E、F的实际工作持续时间与计划工作持续时间相同。          表1-1   各工作计划工程量和实际工程量 工作 A B C D E F G H 计划工程量(m3) 8600 9000 5400 10000 5200 6200 1000 3600 实际工程量(m3) 8600 9000 5400 9200 5000 5800 1000 5000 合同约定,混凝土结构工程综合单价为1000元/m3,按月结算。结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表1-2所示。表1-2 各月的混凝土结构工程价格指数 时间 2007年12月 2008年1月 2008年2月 2008年3月 2008年4月 2008年5月 2008年6月 2008年7月 2008年8月 2008年9月 混凝土结构工程价格指数(%) 100 115 105 110 115 110 110 120 110 110      施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟1个月,并由于工作H工程量的增加使该工作持续时间延长了1个月。     [问题]工作ABCDEFGH计划工程量(m3)860090005400100005200620010003600实际工程量(m3)86009000540092005000580010005000时间2007年12月2008年1月2008年2月2008年3月2008年4月2008年5月2008年6月2008年7月2008年8月2008年9月混凝土结构工程价格指数(%)100115105110115110110120110110
