题干: 某酒店位于某市内十字交叉路口处,周边有办公建筑和居民区,某装饰公司承建了该酒店的室内外装饰工程,该工程结构形式为框架结构,地上10层,地下1层,在施工平面图中标注了:材料存放区;施工区及半成品加工区;消防器材存放区域;场区内交通道路、安全走廊;总配电箱放置区、开关箱放置区;现场施工办公室、门卫、围墙;各类施工机具放置区。
1.简述建筑装饰装修工程施工平面图设计原则。

题干: 某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。如下图:
在施工过程中发生了以下事件:
事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行网络计划。
事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。
事件三:由于建设单位急于搬进写字楼办公,要求提前竣工验收,总监理工程师组织建设单位技术人员、施工单位项目经理及设计单位负责人进行了竣工验收。
2.水晶灯安装是否正确?说明理由。

题干:

某广场地下车库工程,建筑面积18 000 平方米。建设单位和某施工单位根据《建设工程施工 合同(示范文本)》( GF-99-0201)签订了施工承包合同,合同工期140 d。工程实施过程中发生了下列事件:事件1:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进 行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表。流水施工参数表

事件2:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。事件3:在施工过程中,该工程所在地连续下了6d特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万元:(2)施工机械设备重新购置和修理费用29万元:(3)人员伤亡善后费用62万元:(4)工期顺延6d。


3.事件2中,指出专项施工方案实施中有哪些不妥之处?说明理由。

题干: 某大型剧院拟进行维修改造,某装饰装修工程在公开招投标过程中获得了该维修改造任务,合同工期为5个月,合同价款为1 800万元。(1).抹灰工程基层处理的施工过程部分记录如下:①在抹灰前对基层表面作了清除;②室内墙面、柱面和门窗洞口的阳角做法符合设计要求。(2)工程师对抹灰工程施工质量控制的要点确定如下:①抹灰用的石灰膏的熟化期不应小于3d;②当抹灰总厚度大于或等于15 mm时,应采取加强措施;③有排水要求的部位应做滴水线(槽);④一般抹灰的石灰砂浆不得抹在水泥砂浆层上;⑤一般抹灰和装饰抹灰工程的表面质量应符合有关规定。
4.一般抹灰工程表面质量应符合的规定有哪些?

5.某高层办公楼,总建筑面积137 500平方米,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬。不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。请指出上述整个事件中有哪些做法不妥?并写出正确的做法。

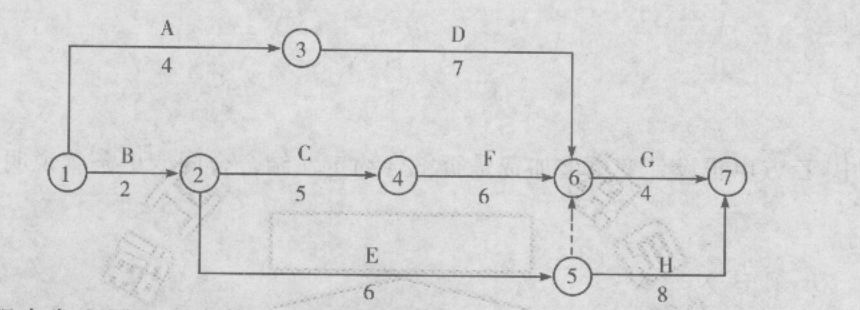

题干: 某建筑工程施工进度计划网络图如下图所示:

施工中发生了以下事件:
事件一:A工作因设计变更停工10d。
事件二:B工作因施工质量问题返工,延长工期7d。
事件三:E工作因建设单位供料延期,推迟3d施工。
事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。
在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。
6.统计数据见下表:施工总承包单位可否就事件一至事件三获得工期索赔?分别说明理由。

7.      (二)     [背景资料]     某市建筑公司承建的工贸公司职工培训楼工程,地下1层;地上12层,建筑面积24000m2,钢筋混凝土框架结构,计划竣工日期为2009年8月8日。     2003年4月28日,市建委有关管理部门按照《建筑施工安全检查标准》   (JGJ 59-1999)等有关规定对本项目进行了安全质量大检查。检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏是专职安全员的事;在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了“目标管理”、“施工组织设计”两项;检查组人员在质量检查时,还发现第2层某柱下部混凝土表面存在较严重的“蜂窝”现象。     检查结束后检查组进行了讲评,并宣布部分检查结果如下:①该工程《文明施工检查评分表》、《“三宝”、“四口”防护检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);②《起重吊装安全检查评分表》实得分为0分;③汇总表得分值为79分。

题干: 某建筑工程,建筑面积23 824 平方米,地上10层,地下2层(地下水位-2.0 m)。主体结构为非预应力现浇混凝土框架-剪力墙结构(柱网为9 mx9m,局部柱距为6m),梁模板起拱高度分别为20 mm、12 mm。抗震设防烈度7度。梁、柱受力钢筋为HRB335,接头采用挤压连接。结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250 mm,钢筋净距60 mm,混凝土为商品混凝土。一、二层柱混凝土强度等级为C40,以上各层柱为C30。事件一:钢筋工程施工时,发现梁、柱钢筋的挤压接头有位于梁、柱端箍筋加密区的情况。在现场留取接头试件样本时,是以同一层每600个为一验收批,并按规定抽取试件样本进行合格性检验。事件二:结构主体地下室外墙防水混凝土浇筑过程中,现场对粗集料的最大粒径进行了检测,检测结果为40 mm。事件三:该工程混凝土结构子分部工程完工后,项目经理部提前按验收合格的标准进行了自查。
8.事件二中,商品混凝土粗集料最大粒径控制是否准确?请从地下结构外墙的截面尺寸、钢筋净距和防水混凝土的设计原则三方面分析本工程防水混凝土粗集料的最大粒径。

9.     [背景材料]     某工程项目,采用钢筋混凝土剪力墙结构,施工顺序划分为基础工程、主体结构工程、机电安装工程和装饰工程四个施工阶段。     施工承包单位对该工程的施工方法进行了选择,拟采用以下施工方案。     (1)土石方工程采用人工挖土方,放坡系数为1:0.5,待挖土至设计标高进行验槽,验槽合格后进行下道工序。     (2)砌筑工程的墙身用皮数杆控制,先砌外墙后砌内墙,370mm墙采用单面挂线,以保证墙体平整。     (3)屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。     (4)扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的3/4。     [问题]

题干: 某大型工程,由于技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2009年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业接受了邀请并于规定时间内购买了招标文件。招标文件规定:2009年4月20日下午4时为投标截止时间,2009年5月10日发出中标通知书日。
在2009年4月20日上午A、B、D、E四家企业提交了投标文件,但C企业于2009年4月20日下午5时才送达。2009年4月23日由当地投标监督办公室主持进行了公开开标。
评标委员会共由7人组成,其中当地招标监督办公室1人,公证处1人,招标人1人,技术、经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表人签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于2009年5月10日向A企业发出了中标通知书,双方于2009年6月12日签订了书面合同。
10.该项目采取的招标方式是否妥当?说明理由。

11.某建设单位新建办公楼,与甲施工单位签订施工总承包合同.该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙.施工过程中发生下列事件:事件一中,建设单位将门窗单独发包是否合理?说明理由.

题干: 某建设单位准备建一座图书馆,建筑面积5 000平方米,预算投资400万元,建设工期为10个月。工程采用公开招标的方式确定承包商。按照《中华人民共和国招标投标法》和《中华人民共和国建筑法》的规定,建设单位编制了招标文件,并向当地的建设行政管理部门提出了招标申请书,得到了批准。建设单位依照有关招标投标程序进行公开招标。由于该工程在设计上比较复杂,根据当地建设局的建议,对参加投标单位和主体的要求是最低不得低于二级资质。拟参加此次投标的5家单位中A、B、D单位为二级资质,C单位为三级资质,E单位为一级资质,而C单位的法定代表人是建设单位某主要领导的亲戚,建设单位招标工作领导小组在资格预审时出现了分歧,正在犹豫不决时,C单位拟准备组成联合体投标,经C单位的法定代表人私下活动,建设单位同意让C与A联合承包工程,并明确向A暗示,如果不接受这个投标方案,则该工程的中标将授予B单位。A为了获得该项工程,同意了与C联合承包该工程,并同意将停车楼交给C单位施工。于是A和C联合投标获得成功。A与建设单位签订了《建设工程施工合同》,A与C也签订了联合承包工程的协议。
12.简述施工招标的公开招标程序。

题干: 某住宅楼:工程地下1层,地上18层,建筑面积22800平方米。通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示范文本)》(GF1999—0201)签订了施工合同。合同总价款5244万元,采用固定总价一次性包死,合同工期400天。施工中发生了以下事件:
事件一:发包方未与总承包方协商便发出书面通知,要求本工程必须提前60d竣工。
事件二:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。总承包方按月足额向包工头支付了劳务费,但包工头却拖欠作业班组两个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2d。
事件三:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工三个月后工程竣工。总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。
事件四:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51840元,临时设施及停窝工损失费178000元的索赔资料,但发包方拒绝签认。
13.事件二中,作业班组直接向总承包方讨薪是否合法?说明理由。

题干: 某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:
事件一:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
事件二:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施工。监理工程师要求补充交叉作业专项安全措施。
事件三:施工单位上报了石膏板骨架隔墙施工方案。其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。
事件四:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。
14.事件一中,建设单位将门窗单独发包是否合理?说明理由。

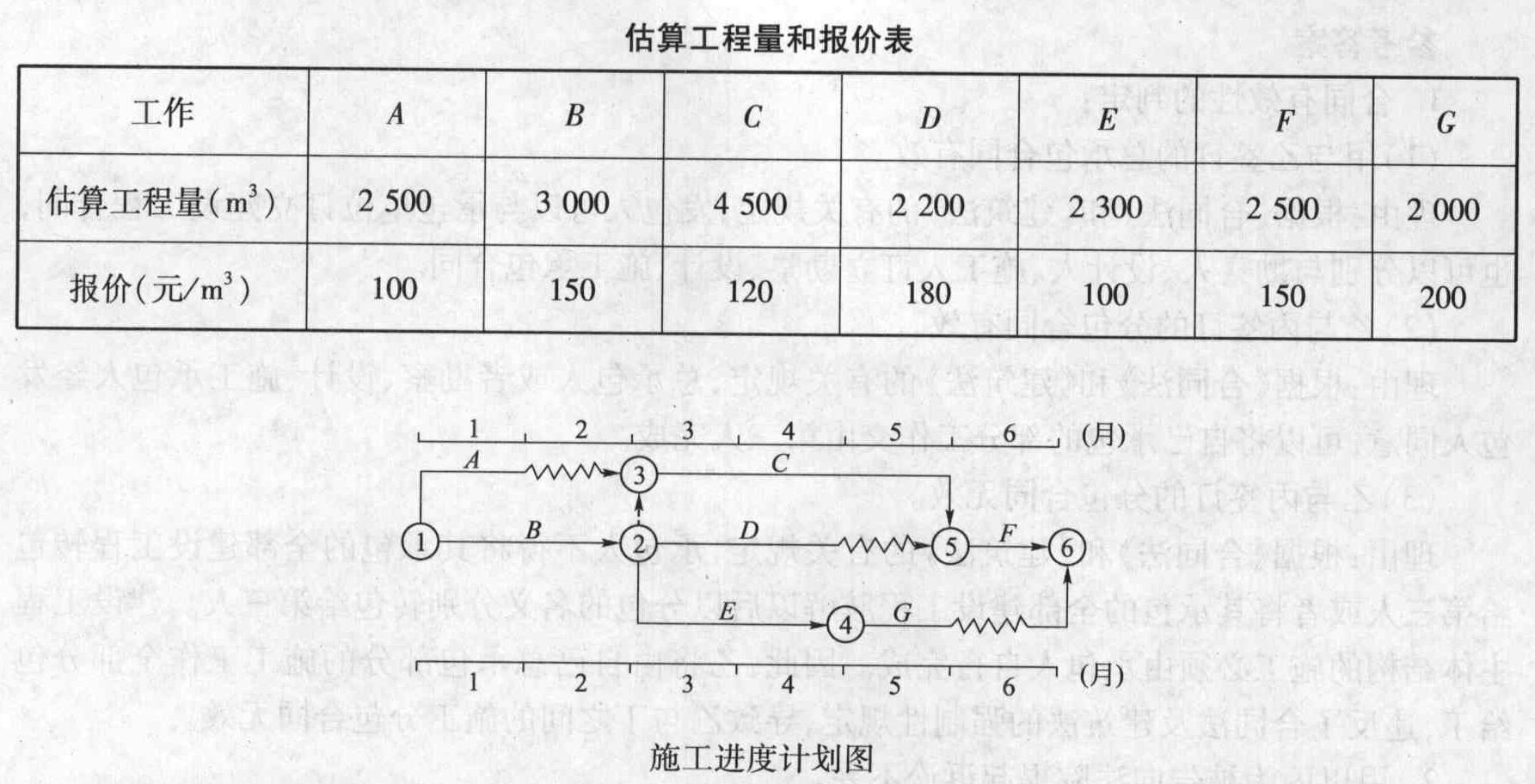

15.某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所到各项工作的估算工程量和施工单位的报价如下表所示。该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如下图所示。施工过程中,发生如下事件:事件一:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。事件二:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称,施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。事件三:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2 000 立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160 ~立方米,间接费费率为15%,利润率为5%,计税系数为3.14%。事件四:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见下表。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。事件四中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调整工作的新单价。

16.     [背景材料]     某高层办公楼,总建筑面积137500m2,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。     施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,立即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。     专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作,土方开挖到接近基坑设计标高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬,不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。     [问题]

17.某装饰公司承接了寒冷地区某商场的室内、外装饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝土外镶贴陶瓷砖。施工过程中,发生如下事件:事件一:因木龙骨为甲供材料,施工单位未对木龙骨进行检验和处理就用到工程上。施工单位对新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。事件二:在送待检时,为赶工期,施工单位未经监理工程师许可就进行了外墙饰面砖镶贴施工,待复验报告出来,部分指标未能达到要求。事件三:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进行了允许偏差的检验。指出事件三中外墙饰面砖样板件施工中存在的问题,写出正确做法,补充外墙饰面砖质量验收的其他检验项目。

18.     [背景材料]     某工程为地上7层、地下1层的钢筋混凝土框架结构。该工程在进行上部结构施工时,一天安全员检查巡视正在搭设的扣件式钢管脚手架,发现部分脚手架钢管表面锈蚀严重,了解是因为现场所堆放的材料缺乏标志,架子工误将堆放在现场内的报废脚手架钢管用到工中。     [背景材料]     某工程为地上7层、地下1层的钢筋混凝土框架结构。该工程在进行上部结构施工时,一天安全员检查巡视正在搭设的扣件式钢管脚手架,发现部分脚手架钢管表面锈蚀严重,了解是因为现场所堆放的材料缺乏标志,架子工误将堆放在现场内的报废脚手架钢管用到工中。     [问题]

19.     [背景材料]     某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。     该装饰公司在酒店装修的施工过程中采取了以下施工方法。     (1)地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。     (2)在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。     [问题]

20.(四)     [背景资料]     某大型工程,由于技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2009年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业接受了邀请并于规定时间内购买了招标文件。招标文件规定:2009年4月20日下午4时为投标截止时间,2009年5月10日发出中标通知书日。     在2009年4月20日上午A、B、D、E四家企业提交了投标文件,但C企业于2009年4月20日下午5时才送达。2009年4月23日由当地投标监督办公室主持进行了公开开标。     评标委员会共由7人组成,其中当地招标监督办公室1人,公证处1人,招标人1人,技术、经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表人签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于2009年5月10日向A企业发出了中标通知书,双方于2009年6月12日签订了书面合同。(四)

题干: 某公司中标某沿海城市一栋办公楼工程,该公司进场后,给整个工程各工序进行划分,编制双代号时标网络图,并根据6月底、11月底进度检查实际情况,在网络图中标出两次检查的实际进度前锋线,如下图所示:
在工程施工过程中发生以下事件:
事件一:施工单位施工至工作H时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔要求。
事件二:施工单位施工至I工作时,由于建设单位供应材料的质量问题,造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月。施工单位提出了工期、费用索赔要求。
21.根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。

题干: 某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2009年5月30日。该投资公司于2009年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2009年6月2日提交了投标保证金。开标会于2009年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司总(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2009年8月16日。工程开工后发生了如下几项事件。事件一:因拆迁工作拖延,甲方于2009年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2d,并分别造成人工窝工6个和8个工日,但乙方C项工作未受影响。事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2009年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D工作延误1天和人工窝工7个工日。事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1 000元,并使H项工作时间延长ld,人工窝工24个工日。上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。
22.上述招标投标过程中,有哪些不妥之处?请说明理由。

23.某商业用房工程,建筑面积15 000平方米,地下1层,地上2层,施工单位与建设单位采用《建设工程施工合同》(示范文本)(GF-1999-0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。合同履行过程中,发生了如下事件:事件一:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下一层填充墙部分损毁,损失10万元;停工及修复共30d。施工单位就上述损失及工期延误向建设单位提出了索赔。事件二:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。事件三:截止2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。事件四:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。事件五:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309.20万元,措施费440.80万元,规费11.02万元,企业管理费332.17万元(其中施工单位总部企业管理费为220.40万元)。按“制造成本法”列式计算施工直接成本、间接成本和项目施工总成本。

24.某监理单位承担了一个工业项目的施工监理工作。经过招标,建设单位选择了甲、乙施工单位分别承担A、B标段工程的施工,并按照《建设工程施工合同(示范文本)》分别与甲、乙施工单位签订了施工合同。建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设单位负责采购。乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位。在施工过程中,发生了如下事件。 事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同并通知了监理单位和乙施工单位。 事件2:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。甲施工单位称:该部位隐蔽工程已经由专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。 事件3:专业监理工程师对B标段进场的配电设备实行检验时,发现由建设单位采购的某设备不合格,建设单位对该设备进行了更换,从而导致丙施工单位停工。因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。 问题 1.请画出建设单位开始设备采购之前该项目各主体之间的合同关系图。 2.在事件1中,建设单位将设备交由厂商安装的做法是否正确?为什么? 3.在事件1中,若乙施工单位同意由该设备生产厂商的施工队伍安装该设备,监理单位应该如何处理? 4.在事件2中,总监理工程师的做法是否正确?为什么?试分析剥离检验的可能结果及总监理工程师相应的处理方法。 5.在事件3中,丙施工单位的索赔要求是否应该向监理单位提出?为什么?对该索赔事件应如何处理?

题干: 某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。该工程总承包施工单位在施工过程中发生以下事件:事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。事件二:基坑验槽时,总承包施工单位技术负责人组织建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。
25.基坑验槽时,应重点观察哪些部位?

26.某住宅楼工程地下1层,地上18层,建筑面积22 800平方米.通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同》(示范文本)(GF-1999-0201)签订了施工合同.合同总价款5244万元,采用固定总价,合同工期400D.事件一中,发包方以通知书形式要求提前工期是否合法?说明理由.

27.某住宅楼工程地下1层,地上18层,建筑面积22 800平方米.通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同》(示范文本)(GF-1999-0201)签订了施工合同.合同总价款5244万元,采用固定总价,合同工期400D.事件四中,总承包方提出的各项请求是否符合约定?分别说明理由.

28.(四)      [背景资料]     某市中心区新建一座商业中心,建筑面积为26000m2,地下2层,地上16层,1~3层有裙房,结构形式为钢筋混凝土框架结构,柱网尺寸为8.4m×7.2m,其中2层南侧有通长悬挑露台,悬挑长度为3m。施工现场内有一条10kV高压线从场区东侧穿过,由于该10kV高压线承担周边小区供电任务,在商业中心工程施工期间不能改线迁移。     某施工总承包单位承接了该商业中心工程的施工总承包任务。该施工总承包单位进场后,立即着手进行施工现场平面布置:①在,临市区主干道的南侧采用1.6m高的砖砌围墙作围挡;②为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路;③为满足模板加工的需要,搭设了一间50m2的木工加工间,并配置了一只灭火器;④受场地限制在工地北侧布置塔式起重机一台,高压线处于塔式起重机覆盖范围以内……     主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。主体结构施工完毕后,发现2层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理,该事故造成直接经济损失8万元。     问题:(四)

29.某建筑工程,建筑面积108000平方米,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35。底板钢筋施工时,板厚1.5m处采用HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235级直径10mm的钢筋进行代换。施工单位选定了某商品混凝土搅拌站,由该搅拌站为其制定了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。底板混凝土浇筑时当地最高大气温度38摄氏度,混凝土最高人模温度40摄氏度。浇筑完成12 h后采用覆盖一层塑料膜、一层保温岩棉养护7d。测温记录显示:混凝土内部最高温度75摄氏度,其表面最高温度45摄氏度。监理工程师检查发现底板表面混凝土有裂缝。经钻芯取样检查,取样样品均有贯通裂缝。 问题 1.该基础底板钢筋代换是否合理?说明理由。 2.商品混凝土供应站编制大体积混凝土施工方案是否合理?说明理由。 3.本工程基础底板产生裂缝的主要原因是什么? 4.大体积混凝土裂缝控制的常用措施是什么?

30.(二)      [背景资料]     某建筑工程施工进度计划网络图如图2所示:          施工中发生了以下事件:     事件1:A工作因设计变更停工10天。     事件2:B工作因施工质量问题返工,延长工期7天。     事件3:E工作因建设单位供料延期,推迟3天施工。     事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上.引起火灾。     在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。     统计数据见表1。      表1      统计数据表 工作代号 计划完成工作预算成本BCWS/万元 已完成工作量/% 实际发生成本ACWP/万元 挣得值BCWP/万元 1 540 100 580 2 820 70 600 3 1620 80 840 4 490 100 490 5 240 0 0 合计      问题:工作代号计划完成工作预算成本BCWS/万元已完成工作量/%实际发生成本ACWP/万元挣得值BCWP/万元154010058028207060031620808404490100490524000合计
