题数: 答题时间:120分钟
专业:民航机场

一、建造师案例题

1.某施工单位经投标而中标承接了某机场航站楼航班信息显示系统的工程项目,并签订了施工合同。项目施工结束,在竣工验收前,应由谁先进行预验收,并协同哪些单位完成验收工作?

2.某地对一民用机场进行扩建,工程项目包括场道工程、助航灯光工程、空管工程和航站楼弱电工程,工程总概算的费用情况分别为:场道工程费用4000万元;助航灯光建筑工程费用500万元,安装费用100万元,设备购置费用600万元;空管建筑工程费用250万元,安装工程费用50万元,设备购置费用300万元;航站楼弱电工程设备购置费450万元,安装工程费用50万元;设计变更增加工程费用300万元;征地费1800万元;建设单位管理费50万元;建设期贷款利息200万元;勘察设计费80万元;监理费30万元;工程质量监督、招投标管理费30万元。考虑到当地的自然条件,在总概算中增列了防洪措施费270万元。列出本工程静态部分费用组成和动态部分费用组成,计算本工程总概算额。

题干: 某省会城市(A)拟对现有机场航站区进行、扩建,按招投标法规定,该工程项目的各单项工程必须通过公开招标确定施工单位。建设单位自行组成了招标机构,并组织招标。在航站区土石方工程施工招标时,建设单位经研究,以发传真方式书面通知了资质高、信誉好、实力强的施工单位参加投标。在规定的提交投标书截止时间前,有四家单位向建设单位提交了投标书。一家投标单位因途中堵车而在截止时间后10分钟提交了投标书。经协商,建设单位认为该迟到单位迟交了投标书的时间较短,而同意其继续参加投标,并接受了投标书。在建设单位编制的招标文件的评标标准中,规定近三年中凡获得过A市施工工程质量奖的投标单位在评标时可适当加分。
3.在建设单位编制的招标文件的评价标准中,关于获奖加分的做法是否合适,为什么?

题干: 2008年3月,某项目经理部中标一民用机场场道工程。整个建设过程中,出现了以下情况:
(1)某项目经理部会审图纸时,发现施工设计有误,独自进行了较大修改。
(2)在采购水泥、砂子及石子时,材料管理部门采取了招标方法,优选了供应商,也审查了产品三证,确定产品合格后,立刻进货2000t。
(3)依据施工经验,重新制定了道面基层的施工质量标准和检测方法。
4.项目经理部的上述三种做法是否正确,为什么?如有不妥,应如何处理才符合要求?

题干: 机场某分项工程施工网络进度计划如下图:

注:网络图中所注各项工作持续时间为最短时间,不可压缩,假设每日施工计划完成量相等。
网络进度计划执行情况:
第20天,A工作全部完成,B工作完成90%,C工作已完成50%。
第30天,AB工作全部完成,C工作已完成95%,D工作已完成30%。
5.根据第20天各项工作的完成情况判断整个工期是否延误,为什么?

6.某机场实施跑道道面沥青混凝土加层整修工程的不停航施工,机场关闭时间为当日23∶00~次日6∶00。该工程施工项目及每班所需时间见下表。注:1.A项目结束前1h,B项目才能开始。2.A、B项目结束后,C项目才能开始;C项目结束后,D项目才能开始。确定D项目最迟必须结束时间。

题干: 某地区新建一个机场,飞行区等级为4E,机场跑道全长3400m,宽度60m。面层采用C40水泥混凝土。甲施工单位通过招标获得该机场场道工程面层工程施工项目。该项目施工单位对面层的施工过程如下:
第一步,按设计要求进行水泥混凝土配合比设计,采用试验室确定的“试验室配合比”直接配料;
第二步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新标定;
第三步,对搅拌混凝土现场取样,做水泥混凝土抗压强度试验;
第四步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;
第五步,采用小型机具铺筑法进行摊铺和振捣施工;
第六步,振动、提浆、整平后用圆盘式抹面机往返2~3遍,进行压实整平饰面;
第七步,按要求进行混凝土的养生;
第八步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;
第九步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。
7.该搅拌楼是否应该重新标定?

题干: 某施工单位中标一机场场道工程,项目经理组织项目部有关人员编制该场道工程的施工组织设计。在施工组织设计中包括工程概况和特点、施工方案、施工进度计划、施工平面图设计、质量计划等多项内容。
8.本工程的预付款为多少,应扣留的质保金为多少?

题干: 某机场飞行区指标为4E。依据《中国民航总局民用机场工程建设监理规定》(1995年民航总局第44号发布)的相关规定,建设单位委托某监理单位进行建设监理。施工过程中,业主与施工单位因对承包合同部分条款的理解不同,发生争议,监理工程师于2001年5月20日收到调解申请,2001年6月29日,监理工程师将调解意见口头通知争议双方,引起争议双方的不满。
9.如果外方监理单位要介入该机场的建设监理(与中方监理单位合作),须通过哪一级政府部门的资格审查?

10.某机场工程项目,经有关部门批准后,决定由业主自行组织施工公开招标。该工程项目按如下程序实施:(1)发出投标邀请函;(2)编制和发售招标文件;(3)进行资格后审;(4)勘察现场和召开投标预备会;(5)投标;(6)开标、评标和定标。招标准备工作应包括哪些内容?

题干: 某民航机场工程公开招标,建筑面积65088平方米,现招标人委托具有工程咨询甲级和招标代理甲级资质的A咨询公司进行招标代理。在招标文件中规定了本次招标采用资格预审方式,评标方法采用综合评估法并设有标底。
事件一:本次招标共有25家投标申请人都通过了资格预审,最后只选择了A、B、C、D、E、F、G、H共8家投标申请人进入投标。
事件二:评标时招标人又提出调整评标方法,拟采用经评审的最低投标价法进行评标。
事件三:在评标过程中,发现D投标人的投标文件中没有投标人授权代表的签字,H投标人的投标文件中商务部分的单价与数量的乘积与合价不一致。
事件四:在评标过程中,评标委员会发现C投标人的商务部分报价明显低于标底。
事件五:经评审的投标人得分排序依次为B、H、E、G、A、C、F。评标委员会成员黄某对此结果持有异议,拒绝在评标报告上签字,但又不提出书面意见。
11.本次招标信息如何发布,应该包括哪些内容?

12.某机场建设工程正在进行,施工单位提交了一份场道工程的专项施工进度计划,其横道图见下表。横道图中各分部工程进度计划编制是否妥当?

题干: 某大型航站楼弱电系统工程,由于技术难度大,对施工单位的施工设备和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,采取了邀请招标的方法。邀请了三家具有一级航站楼弱电系统工程专业承包企业资质的施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。业主要求投标单位将技术标和商务标分别装订报送。经招标领导小组研究确定的评标规定如下:
(1)技术标共30分,其中施工方案10分(因已确定施工方案,各投标单位均得10分)、施工总工期10分、工程质量10分。满足业主总工期要求(36个月)者得4分,每提前1个月加1分,不满足者不得分;业主希望该工程今后能被评为省优工程’,自报工程质量合格者得4分,承诺将该工程建成省优工程者得6分(若该工程未被评为省优工程将扣罚合同价的2%,该款项在竣工结算时暂不支付给承包商),近三年内获鲁班工程奖每项加2分,获省优工程奖每项加1分。
(2)商务标共70分。报价不超过标底(35500万元)的±5%者为有效标,超过者为废标。报价为标底的98%者得满分(70分),在此基础上,报价比标底每下降1%,扣1分,每上升1%,扣2分(计分按四舍五入原则取整)。
各投标单位的有关情况列下表。
13.投标参数汇总表请按综合得分最高者中标的原则确定哪家施工单位中标?

14.某机场施工单位与另一施工单位于2007年9月1日签订了机场站坪扩建工程建设的分包合同,在合同的第三部分(专用条款)中,有双方一般权利和义务、施工组织设计和工期、材料设备供应等条款。在材料设备供应条款中,发包人(机场)遇到哪些情况才承担相应的责任?

题干: 某机场建设部门经过招投标,最终与某安装工程公司订立了该新建航站楼弱电系统工程项目施工合同,同时与某降水公司订立了施工降水合同。施工过程中,发生了如下事件:A. 在施工过程中,为保证工程质量,安装公司改进了室外摄像头的安装工艺,人工费增加了3万元;B. 由于降水公司降水方案错误,导致该安装公司部分已安装于地下室的设备进水损坏。
15.上述事件安装公司可以提出索赔要求吗,为什么?

题干: 我国北部地区某机场等级为4E,根据要求,需新建一条检修专用巡场路,路宽6m,距离跑道中心线为70m。在施工前,施工单位针对不停航施工组织的特点,制定了详细的施工方案。
16.针对此项工程,施工组织管理方案应包括哪些内容?

题干: 某机场工程建设项目,经国家有关部门批准后,开始对本项目筹集资金和施工图设计,该项目资金由自筹资金和银行贷款两部分组成,自筹资金已经全部到位,银行贷款预计于2007年7月30日到位。2007年3月18日设计单位完成了初步设计图纸,12日进入施工图图纸设计阶段,预计5月8日完成施工图设计,该空军部队考虑到该项目要在年底前竣工。遂决定于3月19日进行施工招标,招标方式采用邀请招标方式,并于3月20日向与其合作过的施工单位中选择了两家发出了投标邀请书。
17.建设工程施工招标的必备条件有哪些?

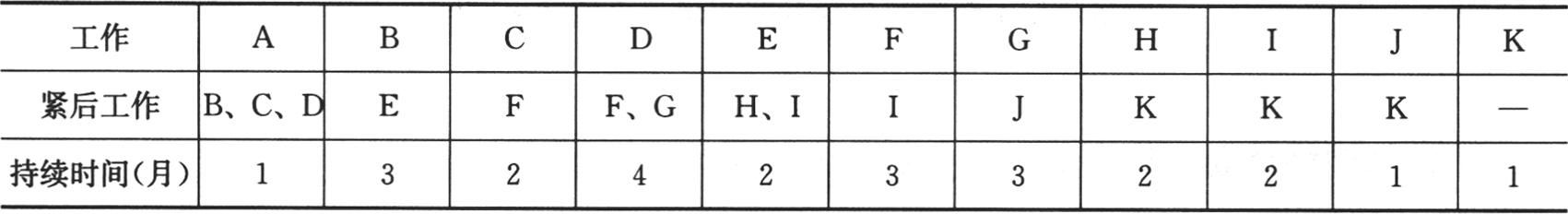

18.某机场工程施工项目中各项工作的持续时间及其相互间的逻辑关系如下表所示。当计划执行到第六周末检查,发现工作A、B、C、D已完成,工作E、F、G尚需分别1、1、2月才能完成。用双代号网络图的图上计算法,根据目前进度状况,分析对总工期的影响。各工作的持续时间及其相互间的逻辑关系

题干: 某场道工程按工程量清单计价,得到如下数据:分部分项工程工程量清单计价合计1600万元,措施项目清单计价合计75万元,其他项目清单计价合计150万元,规费95万元,税率是不含税造价的3.4%。
在工程进行中,按25%支付工程预付款,在未完施工尚需的主要材料及构配件相当于预付款时起扣除。主要材料和构配件占工程造价的60%。
某月计划产值180万元,实际完成产值205万元,实际成本为198万元。
19.预付款起扣点是多少?

题干: 某设备安装公司经过招投标,承揽了某民用机场航站楼闭路电视监控系统工程的施工任务,该工程共需安装摄像头1260个。经过紧张的施工,工程终于到了竣工验收阶段。遂向机场建设单位与监理工程师递交了竣工验收报告。机场建设单位抽检了130个的摄像头,发现有2个摄像头回转不畅,并通知了施工单位,令其自查。
20.对摄像头进行施工质量检查的内容主要有哪几项?

题干: 某地区新建一个机场,飞行区等级为4E,机场跑道全长3400m,宽度60m。面层采用C40水泥混凝土。甲施工单位通过招标获得该机场场道工程面层工程施工项目。该项目施工单位对面层的施工过程如下:
第一步,按设计要求进行水泥混凝土配合比设计,采用试验室确定的“试验室配合比”直接配料;
第二步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新标定;
第三步,对搅拌混凝土现场取样,做水泥混凝土抗压强度试验;
第四步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;
第五步,采用小型机具铺筑法进行摊铺和振捣施工;
第六步,振动、提浆、整平后用圆盘式抹面机往返2~3遍,进行压实整平饰面;
第七步,按要求进行混凝土的养生;
第八步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;
第九步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。
21.面层施工尚缺哪些步骤?

22.某机场助航灯光变电站工程的土建及电气设备安装工程由A单位总承包,并在施工合同中照明电气设备安装工程中柴油发电机组的安装通过招标另行发包给B设备安装公司,设备由业主选定的供应商负责将设备运至施工现场,具体操作由该公司负责。A单位如何对B设备安装公司进行考核,考核的内容是什么?

23.某民用机场,跑道磁方位角为9度,基准飞行场地长度为3200m,跑道道面宽45m,飞行区指标Ⅱ为E。该机场设计跑道南端为Ⅰ类精密进近灯光系统,跑道上设置了跑道中线灯、接地带灯、跑道入口识别灯、入口翼排灯、停止道灯,航站楼面积为5000平方米。确定跑道两端的识别号码,写出该机场的飞行区指标。

题干: 某建筑一级总承包资质的企业中标承担了一个中型机场航站楼的施工任务,土建和普通安装工程由自己施工,钢结构和装修工程采用一般分包,由总包单位和指挥部共同招标确定,航站楼内民航专业工程为指定分包(由于总承包单位没有施工能力),分包单位与总包单位签订合同。
事件一:虽然本招标工程风险大,但由于总包单位目前施工任务严重不足。因此,在投标决策上采用了风险标的投标策略。
事件二:施工过程中,总承包单位只管做自己的事情,不对分包单位的施工组织设计进行审查,也没有要求分包单位必须按照总体计划组织实施。分包单位产生了一些质量问题,并使总工期延误,业主按合同要求对总承包单位进行了处罚。
事件三:合同规定民航专业工程除国内没有,其他均采用国内设备,但业主在施工阶段提出要大量采用国外设备,由于国外设备比国内造价高。因此,施工单位及时提出了索赔要求。
24.何谓风险标?

25.某办公楼的招标人于2000年10月11日向具备承担该项目能力的A、B、C、D、E五家承包商发出投标邀请书。其中说明,10月17~18日9~16时在该项目招标人总工程师室领取招标文件。11月8日14时为投标截止时间。该五家承包商均接受邀请,并按规定时间提交了投标文件。但承包商A在送出投标文件后发现该报估算有较严重的失误,遂赶在开标截止时间前20分钟递交了一份书面声明,撤回已经提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成其中:当地建设行政主管部门的招投标管理办公室主任1人,招标人代表2人;本系统技术专家1人、经济专家1人外系统技术专家1人、经济专家1人。在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。作为评标委员的招标人代表要求承包商B再适当考虑一下降低报价的可能性。按照招标文件中确定的综合评标标准,四个投标人综合得分从高到低的依次顺序为D、C、B、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业。招标人于11月10日将中标通知书以挂号方式寄出,承包商B于11月14日收到中标通知书。由于从报价情况来看,四个投标人的报价从低到高的依次顺序为D、C、B、E。因此,从11月16日至12月11日,招标人又与承包商B就合同价格进行了多次谈判,结果承包商B将价格降到略低于承包商C的报价水平,最终双方于12月12日签订了书面合同。从所介绍的背景资料来看在该项目的招标投标程序中,在哪些方面不符合《招标投标法》的有关规定?请逐一说明。

26.某建设单位承担了民用机场场道工程的施工任务,包括土基工程、基层工程、面层工程三部分。在基层工程施工组织设计的编制过程中,项目经理对技术部提出了下列具体要求:(1)该基层工程施工组织设计需要重点考虑的内容1)施工方法和土石方的调配方案;2)项目总进度计划;3)机械设备配置情况。(2)编制的方法与步骤1)研究分析有关资料,全面了解工程情况和施工条件;2)结合当地具体情况,选择施工方法,确定土石方调配方案、工点划分和施工顺序;3)按照施工方法及土石方调配资料,查有关技术定额,计算劳动力、施工机械需要量;4)按照施工进度计划及劳动力和施工机械分布情况,确定生活供应、材料供应、机械修理等组织工作及其机构分布,计算临时房屋需要量和机械修理设备的需要量。判断项目经理要求重点考虑内容的正确性,指出错误并改正。

题干: 某地区新建一个机场,飞行区等级为4E,机场跑道全长3400m,宽度60m。面层采用C40水泥混凝土。甲施工单位通过招标获得该机场场道工程面层工程施工项目。该项目施工单位对面层的施工过程如下:
第一步,按设计要求进行水泥混凝土配合比设计,采用试验室确定的“试验室配合比”直接配料;
第二步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新标定;
第三步,对搅拌混凝土现场取样,做水泥混凝土抗压强度试验;
第四步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;
第五步,采用小型机具铺筑法进行摊铺和振捣施工;
第六步,振动、提浆、整平后用圆盘式抹面机往返2~3遍,进行压实整平饰面;
第七步,按要求进行混凝土的养生;
第八步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;
第九步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。
27.水泥混凝土面层的接缝共有哪些种类?

题干: 经过合法的招投标某机场基建指挥部与某施工单位签订了工程承包合同,工程未进行投保。在工程施工过程中遭受到了50年不遇的暴风雨袭击,造成已安装在航站楼地下一层的配电柜被淹。该施工单位及时向监理工程师提出索赔要求,并附有关的索赔资料和证据,索赔报告的主要内容如下:
(1)遭遇暴风雨袭击是非施工单位造成的损失,故应由业主承担赔偿责任。
(2)部分电气柜因被水浸泡而损坏,需更换,造成367万元人民币的经济损失,应由业主承担。
(3)施工单位暂时搁置在地下的钢架及电机被水浸泡,需要修复,造成损失38万元;由于现场排水抢险,工程停工10天,造成工人窝工费3.2万元,均应由业主支付。
(4)因暴风雨抢险造成停工10天,要求工期顺延10天。
28.监理工程师接到索赔通知书后,应进行哪些工作?

题干: 某民用机场场道的道面施工,由某施工单位承建。在施工现场管理方面,施工单位管理松懈,固体废物随处可见,建筑垃圾未分类,更没有封闭堆放,定时清运,造成大风天气尘土飞扬。种种不良现象不但影响了施工工地现场人员的生活,更严重损害了施工单位的形象。
29.固体废物的主要处理方法有哪些?

题干: 某机场拟进行扩建,各单项工程的合同估算价分别为:场道工程18500万元,助航灯光工程3000万元,空管工程180万元。
由于对场道工程的工期要求较紧迫,建设单位允许两个施工单位联合共同投标。A公司具备机场场道工程一级专业承包企业资质,B公司具备机场场道工程二级专业承包企业资质。由于B公司达不到投标文件中规定的一级企业资质要求,经协商,A公司同意和B公司联合共同投标。
在投标阶段,建设单位代表与A公司就投标方案进行谈判,要求其对一些关键工序进行调整,以加快工程建设进度;同时,建设单位与A、B公司经友好协商,A、B公司同意一旦中标,将从本项目主体工程——道面工程中划出30%的工程量分包给当地一家具有相应资质的施工单位。
由于空管工程的合同估算价低于200万元,建设单位未经投标,直接将该项工程委托给某具备相应企业资质条件的公司承担施工任务。
30.建设单位将空管工程直接委托的做法是否正确,为什么?

题干: 某航站楼弱电系统工程项目采用了固定单价施工合同。工程招标文件参考资料中提供的光缆供应商为当地一家公司。但是开工后,经检查该光缆不符合要求,承包商只得从另一家外地企业采购,造成光缆部分成本上升。
在一个关键工作面上游发生了几种原因造成的临时停工:5月20日至5月26日承包商的施工设备出现了从未出现过的故障;应于5月24日交给承包商的后续图纸直到6月10日才交给承包商;6月7日到6月12日施工现场下了罕见的特大暴雨,造成了6月11日到6月14日的该地区的供电全部中断。
31.承包商的索赔要求成立的条件是什么?

题干: 某机场就其航站楼闭路电视监控系统扩建工程向社会公开招标,规定投标截止时间为2009年3月12日15点。某外地建筑安装公司代表因公路交通事故未能赶上当日航班,于2009年3月13日赶到该机场,向机场说明了情况并递交了投标文件及保证金。后该建筑安装公司代表发现其拿错了投标文件,该份投标文件中报价估算存在严重问题,即于2009年3月15日上午8点递交了一份书面说明,要求撤标。机场方于2009年3月15日8点30分准时开标。
32.在招投标过程中机场有哪些违法行为存在?

题干: 某机场建设部门经过招投标,最终与某安装工程公司订立了该新建航站楼弱电系统工程项目施工合同,同时与某降水公司订立了施工降水合同。施工过程中,发生了如下事件: 在施工过程中,为保证工程质量,安装公司改进了室外摄像头的安装工艺,人工费增加了3万元; 由于降水公司降水方案错误,导致该安装公司部分已安装于地下室的设备进水损坏。
33.如需索赔,在《合同法》中索赔期限是如何规定的?

题干: 某民航干线机场现有一条跑道,由于使用年限较长,跑道道面结构损坏严重,机场管理机构准备对该跑道进行沥青混凝土盖被整修。机场管理机构向民航地区管理局申请不停航施工,并已提交由工程建设单位编写的施工管理实施方案、机场管理机构与工程建设单位和空中交通管理部门签订的安全保证责任书、施工总平面图、施工组织设计方案等资料。工程开工前,通过招标选定了施工单位,成立了工程指挥部。
34.本工程施工总平面图包括哪些内容?

题干: 某民用机场场道的道面施工,由某施工单位承建。在施工现场管理方面,施工单位管理松懈,余土外运时,没有采取苫盖措施,造成渣土沿途遗撒;建筑垃圾未分类,更没有封闭堆放,定时清运,造成大风天气尘土飞扬;生活区生活垃圾没有及时清理,未设专人管理,散发出难闻的气味。种种不良现象不但影响了施工工地现场人员的生活,更严重损害了施工单位的形象。
35.职业安全健康管理体系的策划内容包括哪些?

题干: 某设备安装公司经过招投标,承揽了某民用机场航站楼闭路电视监控系统工程的施工任务,该工程共需安装摄像头1260个。经过紧张的施工,工程终于到了竣工验收阶段。遂向机场建设单位与监理工程师递交了竣工验收报告。机场建设单位抽检了130个的摄像头,发现有2个摄像头回转不畅,并通知了施工单位,令其自查。
36.监理工程师收到竣工验收报告后,应进行哪项工作?

题干: 某机场建设工程位于丘陵地带,飞行区指标为4D。跑道结构为:沥青混凝土柔性道面面层;石灰粉煤灰稳定碎石基层。施工工期比较紧张。由于工期紧迫,施工单位编制的施工组织设计经项目经理部经理签批后开始准备施工。施工正值雨季,施工单位做了雨季施工准备,购置了防雨设备,要求值班巡逻,发现险情立即排除,施工单位只准备了轻型压路机,认为通过增加碾压遍数,可以代替重型压路机。
37.施工单位对土方碾压的认识是否正确?

题干: 某省会城市(A)拟对现有机场航站区进行、扩建,按招投标法规定,该工程项目的各单项工程必须通过公开招标确定施工单位。建设单位自行组成了招标机构,并组织招标。在航站区土石方工程施工招标时,建设单位经研究,以发传真方式书面通知了资质高、信誉好、实力强的施工单位参加投标。在规定的提交投标书截止时间前,有四家单位向建设单位提交了投标书。一家投标单位因途中堵车而在截止时间后10分钟提交了投标书。经协商,建设单位认为该迟到单位迟交了投标书的时间较短,而同意其继续参加投标,并接受了投标书。在建设单位编制的招标文件的评标标准中,规定近三年中凡获得过A市施工工程质量奖的投标单位在评标时可适当加分。
38.建设单位是否应接受投标单位在截止时间后送交的投标书,为什么?

题干: 某机场跑道为南北向,长度为2400m。现机场扩建工程拟在由南向北着陆方向新增一套工类仪表着陆系统,跑道北端入口距机场北端围界200m,场地为0.5%的下坡。跑道南端入口距机场南端围界300m,场地为0.5%的下坡。跑道侧方围界距跑道中心线延长线200m,为1.1%下坡。
39.跑道南端、北端、侧方的机场围界是否需要改动,为什么?不考虑围场道路的影响需如何改动?

40.某公司对某机场助航灯光系统工程进行投标,该公司投标书总目录包括“资格审查资料”等13项内容。试述资格审查资料中应包括的内容。

题干: 某新建机场场道的土方工程施工,在填筑过程中,施工单位根据现场实际情况选择细粒土,采用18t光轮压路机,分两层碾压。两层碾压完成后,检测了中线偏位(合格率90%)、纵断高程(合格率85%)、平整度(合格率85%)、宽度(合格率88%)及横坡(合格率92%)和边坡坡度(合格率90%),认定施工质量合格,提请下一道工序开工。
41.该工程进行现场质量控制的检测是否符合工序检查要求,为什么?

题干: 某公司总承包航管楼,将劳务清包给一家劳务公司,合同签订时,按设计图和投标清单报价计算,以单价245元每平方米(不含水电、门窗、楼梯扶手)签订了劳务承包协议。劳务公司进场后,迅速展开施工,由于原材料供应不及时、天气影响及垂直运输跟不上,共造成窝工5200工日。在交工验收时,质量监督部门提出整改意见,按照此整改方案实施,需材料费用8万元,人工1200工日。
在进行劳务结算时,双方产生纠纷,并发生肢体冲突,劳务方提出索赔5200工日×80元/工日=41.6万元,要求承包方支付剩余劳务费21万,共计62.6万元。承包方称:扣除整改材料费和人工费8+1200×80 =17.6万、工程质量保修金19万元,另外窝工证据不足,总承包方未签认,并且工程款超付6万,要求劳务队返还超付工程款。
42.劳务队提出的劳务索赔是否合理?

43.某机场工程项目,经有关部门批准后,决定由业主自行组织施工公开招标。该工程项目按如下程序实施:(1)发出投标邀请函;(2)编制和发售招标文件;(3)进行资格后审;(4)勘察现场和召开投标预备会;(5)投标;(6)开标、评标和定标。招标投标程序的内容是否正确?不正确之处请改正。

题干: 某公司施工的航管塔台工程,造价1200万人民币,开工后项目经理批准了施工现场生产安全事故应急救援预案,成立了应急救援组,并报相关单位存档。
7月10日晚上11点,在混凝土浇筑过程中,脚手架坍塌造成2死4伤伤亡事故,事故发生后安全负责人启动事故应急救援预案,拨打110请求社会援助,同时报告项目经理及公司领导。110民警到现场后,认为此事故为刑事案件,查封项目部并拘留了安全负责人。
事件一:工程开工后项目经理批准了施工现场生产安全事故应急救援预案成立了应急救援组,并报相关单位存档。
事件二:事故发生后安全负责人启动事故应急救援预案,拨打110请求社会援助,同时报告项目经理及公司领导。
事件三:110民警到现场后,认为此事故为刑事案件,查封项目部并拘留了安全负责人。
44.此安全事故按等级划分,定为几级?

45.某民用机场场道工程建设工程项目,其初步设计已经完成,建设用地和筹资也已落实,监理单位已经落实,某一级企业施工工程公司通过竞标取得了该项目的总承包任务,签订了工程承包合同,并实行了项目经理责任制,并建立了项目经理部。项目经理部的外部关系协调包括近外层关系和远外层关系,它们的协调分别包括哪几个方面?

题干: 根据现有技术规范,民用机场各导航位置的设置范围是:中指点标台距跑道着陆端入口距离为1050±150m,航向台天线阵距跑道末端为250~400m,距跑道着陆端入口距离为2200~4000m,下滑台距跑道着陆端入口的纵向距离为200~400m。
某机场跑道长3550m,现02号跑道装备有Ⅰ类ILS一套。其中,下滑台(GS)据跑道南端入口距离为285m,航向天线阵(LOC)据跑道北端距离为300m。在跑道南端外还设中指点标台(MM),距跑道南端入口的距离为950m。现机场扩建,跑道需向南延长200m。
46.除进近灯光系统因跑道延长需移动外,现有助航灯光系统还应进行那些变动?

题干: 某机场场道全长3200m,宽度45m,根据当地情况,设计底基层采用级配碎石、基层采用水泥粉煤灰稳定碎石。为了有效地对施工进度进行控制,施工单位绘制了S曲线(见下图),利用S曲线将实际施工进度与计划施工进度进行了对比。

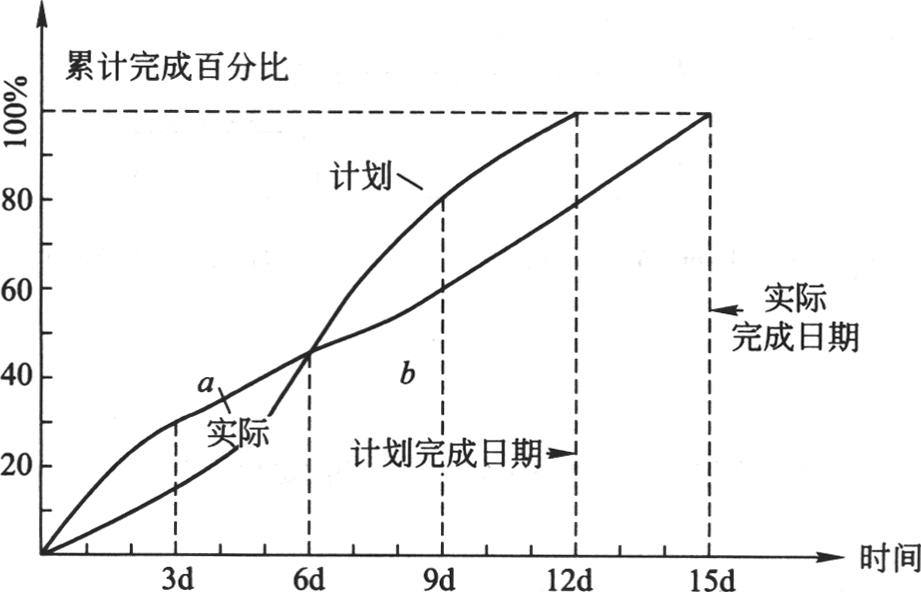

47.该工程计划进度与实际进度相符的时间是第几天?

题干: 某空管安装公司中标仪表着陆系统和全向信标台安装合同,合同约定工期6个月。工期惩罚额为1000元/天,采用固定总价合同,保修期一年。该工程于2007年4月1日开工。在施工过程中,因为设计变更使得安装公司原采购的主要材料规格不符合设计要求,只能重新采购。因此,耽误15天,又因为雨天不能施工耽误5天。业主为了争取在原定时间通航,要求该工程不经校飞就投入使用。
48.2008年5月8日,该工程出现质量问题,空管安装公司是否需要保修?
