一、简答题

题干: Ⅱ.管道安装工程
(1)某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标,报价如下:
安装工程,按设计文件计算出各分部分项工程工料机费用合计为6000万元,其中人工费占10%。
安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办[2005]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于依据工程所在地工程造价管理机构测定费率计算所需费用总额的90%的规定,业主要求按90%计;其他措施费项目清单费用按150万元计。
施工管理费、利润分别按人工费的60%、40%计。
按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取。规费按82万元计;税金按税率3.50%计。
(2)其中某生产装置中部分工艺管道系统如图3-19所示。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-003-109.jpg]
说明:
①本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0MPa。图中标注尺寸标高以m计,其他均以mm计。
②管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接。管道系统的焊接均为氩电联焊。
③所有法兰为碳钢对焊法兰;阀门型号为止回阀为H41H-25、截止阀为J41H-25,采用对焊法兰连接。
④管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗率为6%。
⑤管道系统安装就位后,对φ76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤;管道焊缝采用X光射线探伤,片子规格为80mm×150mm,焊口按36个计。
⑥管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均刷防锈漆、调和漆各两遍。
管道系统各分部分项工程量清单项目的统一编码如表3-89所示。
1.按照《建设工程工程量清单计价规范》和建标[2003]206号文《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程的(含分包专业工程)投标的报价。将各项费用的计算结果填入表3-90单项工程费用汇总表中,其计算过程写在表3-90单项工程费用汇总表的下面(计算结果均保留整数)。

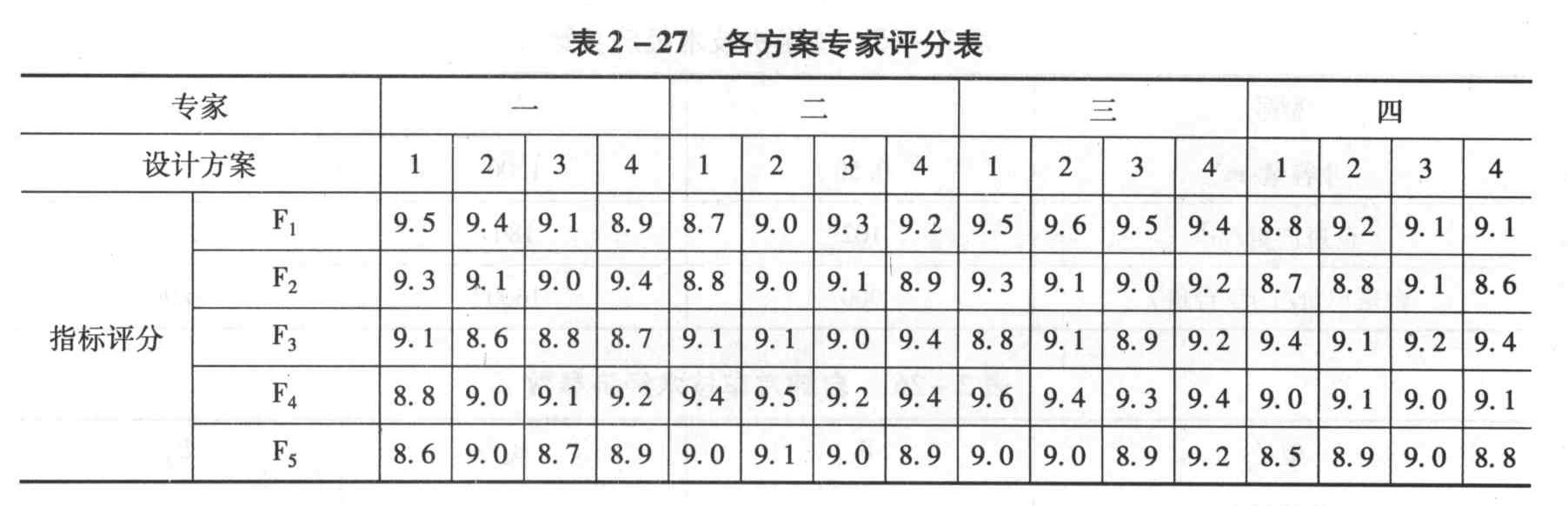

题干: 某招标代理公司邀请四家设计单位对某市内河流域综合设计方案投标。在四家设计单位均提交一个设计方案之后,组织由四名专家组成的评标委员会进行评标。事先制定评标体系,共包括环境协调(F1)、拆迁规模(F2)、功能区规划(F3)、工程造价(F4)和智能系统(F5)等5项指标。该5项指标间的相对重要程度关系为F1>F2=F3>F4=F5。每位专家对各方案的评分如表2-27所示。每个方案的得分为四位专家评分的算术平均数。
2.请用0-4评分法确定各项评价指标的权重。

题干: 某建设项目施工合同2月1日签订,合同总价6000万元,合同工期为6个月,双方约定3月1日正式开工。
合同中规定:
(1)预付款为合同总价的30%,工程预付款应从未施工工程尚需主要材料及构配件价值相当于工程预付款数额时起扣,每月以抵充工程款方式陆续收回(主要材料及设备费比重为60%)。
(2)质量保修金为合同总价的3%,从每月承包商取得工程款中按3%比例扣留。保修期满后,剩余部分退还承包商。
(3)当月承包商实际完成工程量少于计划工程量10%以上,则当月实际工程款的5%扣留不予支取,待竣工清算时还回工程款,计算规则不变。
(4)当月承包商实际完成工程量超出计划工程量10%以上的,超出部分按原约定价格的90%计算。
(5)每月实际完成工程款少于900万元时,业主方不予支付,转至累计数超出时再予支付。
(6)当物价指数超出2月份物价指数5%以上时,当月应结工程款应采用动态调值公式:P=P0x(0.25+0.15A/A0+0.60B/B0)

式中,P0为按2月份物价水平测定的当月实际工程款;0.15为人工费在合同总价中所占比重;0.60为材料费在合同总价中比重。人工费、材料费上涨均超过5%时调值。

(7)工期延误1d或提前1d应支付赶工费或误工费1万元。
施工过程中出现如下事件(下列事件发生部位均为关键工序):
事件1:预付款延期支付1个月(银行贷款利率为每年12%);
事件2:4月份施工单位采取防雨措施增加费用3万元。月中施工机械故障延误工期1d,费用损失1万元;
事件3:5月份外部供水管道断裂停水2d,施工停止,造成损失3万元;
事件4:6月份施工单位为赶在雨季到来之前完工,经甲方同意采取措施加快进度,增加赶工措施费6万元;
事件5:3~4月每月施工方均使用甲方提供的特殊材料20万元;
事件6:7月份业主方提出施工中必须采用乙方的特殊专利技术施工以保证工程质量,发生费用10万元。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-006-024.jpg]
注:2月份人工费指数与材料费指数为:100。
3.根据上述背景材料按月份写出各月份的实际结算过程。

题干: (1)某项目拟全套引进国外设备,有关数据如下:
①设备总重量100t,离岸价格(FOB)200万美元(美元对人民币汇率按1:6.15计算);
②国外运费率为6%;
③国外运输保险费率为0.266%;
④关税税率为22%;
⑤增值税率为17%;
⑥银行财务费率为0.4%;
⑦外贸手续费率为1.5%;
⑧到货口岸至安装现场500km,运输费为0.6元/t?km,装卸费各为50元/t;
⑨现场保管费率为0.20%;
⑩附属项目投资分别按设备投资的一定比例计算,如表1-17所示。
(2)该项目基本预备费按5%计取。
(3)该项目建设前期年限为1年,建设期2年,筹集资本金5000万元,其余为银行贷款,贷款利率为10%,投资在建设期内等比例投入,预计年平均价差率为6%。
(计算结果均保留两位小数)
4.估算项目总投资。

题干: 某拟建项目有关资料如下:
(1)项目工程费用由以下内容构成:
①主要生产项目1500万元,其中,建筑工程费300万元,设备购置费1050万元,安装工程费150万元。
②辅助生产项目300万元,其中,建筑工程费150万元,设备购置费110万元,安装工程费40万元。
③公用工程150万元,其中,建筑工程费100万元,设备购置费40万元,安装工程费10万元。
(2)项目建设前期年限为1年,项目建设期第1年完成投资40%,第2年完成投资60%。工程建设其他费用250万元。基本预备费率为10%,年均投资价格上涨率为6%。
(3)项目建设期2年,运营期8年。建设期贷款1200万元,贷款年利率为6%,在建设期第1年投入40%,第2年投入60%。贷款在运营期前4年按照等额还本、利息照付的方式偿还。
(4)项目固定资产投资预计全部形成固定资产,固定资产使用年限为8年,残值率为5%,采用直线法折旧。项目运营期第1年投入资本金200万元作为运营期的流动资金。
(5)项目运营期正常年份营业收入为1300万元,经营成本为525万元。运营期第1年营业收入和经营成本均为正常年份的70%,第2年起各年营业收入和经营成本达到正常年份水平。
(6)项目所得税税率为25%,营业税金及附加税率为6%。
(计算结果均保留两位小数)
5.计算项目各年还本付息额,并将数据填入表1-4项目还本付息表。

题干: 某建设项目公开招标,长城公司依据招标文件中的工程量清单,确定了各分项工程的综合单价,递交了工程量清单报价表(见表6-23)和施工进度计划网络图(见图6-3)。
双方经过谈判,在合同中约定:
(1)工程预付款为合同总价的20%,从工程进度累计总额达到合同总计10%的月份开始,按当月工程进度款的30%扣回,扣完为止。每月工程款中扣除5%保修金。
(2)施工过程中发生设计变更,采用以直接费为计算基数的全费用综合单价计价(间接费费率10%,利润率5%)。
(3)合同款中应包括营业税(税率为3%)、城市维护建设税(税率为7%)、教育费附加(费率为3%)。
(4)施工中工程变更,实际工程量超过估算工程量15%以上部分,采用全费用单价90%计算;实际工程量减少部分超过估算工程量15%以上部分,执行新的全费用单价(其中间接费和利润调整系数分别为1.1和1.2,其余数据不变)。
(5)施工过程出现工程费用索赔,双方确定的索赔数额为全费用数额。
施工过程发生以下事件:
(1)E工作结束后、H工作开始之前增加新工作N,其工期为1个月,估算工作量为3000立方米,直接费单价为400元/立方米;
(2)E工作工程量增加1900立方米;
(3)C工作工程量减少2000立方米;
(4)I工作施工由于遇到季节性降雨,对已完工程施工部位采取保护措施,增加费用3万元;
(5)H工作施工开始时由于甲方图纸错误、拆除部分建筑物重新修建发生费用2万元,工期推迟1个月。
6.计算N、E、C三项工作实际费用。

题干: 某工业项目计算期为10年,建设期为2年,第3年投产,第4年开始达到设计生产能力。建设投资2800万元(不含建设期贷款利息),第1年投入1000万元,第2年投入1800万元。投资方自有资金2500万元,根据筹资情况建设期分2年各投入1000万元,余下的500万元在投产年初作为流动资金投入。建设投资不足部分向银行贷款,贷款年利率为6%,从第3年起,以年初的本息和为基准开始还贷,每年付清利息,并分5年等额还本。
该项目固定资产投资总额中,预计85%形成固定资产,15%形成无形资产。固定资产综合折旧年限为10年,采用直线法折旧,固定资产残值率为5%,无形资产按5年平均摊销。
该项目计算期第3年的经营成本为1500万元,第4年至第10年的经营成本均为1800万元。设计生产能力为50万件/年,销售价格(不含税)为54元/件。产品固定成本占年总成本的40%。
(除问题4计算结果保留两位小数外,其余各题计算结果均保留三位小数)
7.以计算期第4年的数据为依据,列式计算年产量盈亏平衡点,并据此进行盈亏平衡分析。

题干: 欲投资于某一石化项目,设计生产能力45万吨,已知生产能力为30万吨的同类项目投入设备费用为30000万元,设备综合调整系数1.1,该项目生产能力指数估计为0.8。该类项目的建筑工程费用是设备费的10%,安装工程费用是设备费的20%,其他工程费用是设备费的10%,这三项的综合调整系数定为1.0。其他投资费用估算为1000万元。该项目自有资金30000万元,其余通过银行贷款获得,年利率为12%,每半年计息一次。项目建设前期年限为1年,建设期为3年,投资进度分别为40%、40%、20%,基本预备费率为10%,建设期内生产资料价差预备费率为5%。自有资金筹资计划为:第1年12000万元,第2年10000万元,第3年8000万元。估算该项目的固定资产总额。建设期间不还贷款利息。
该项目达到设计生产能力以后,全厂定员1100人,工资与福利费按照每人每年12000元估算,每年的其他费用为860万元,生产存货占用流动资金估算为8000万元,年外购原材料、燃料及动力费为20160万元,年经营成本为24000万元,各项流动资金的最低周转天数分别为:应收账款30天,现金45天,应付账款30天。
(计算结果均保留两位小数)
8.用分项详细估算法估算拟建项目的流动资金。

题干: Ⅲ.电气安装工程
某控制室照明系统中I回路如图3-10所示。
表3-50中数据为计算该照明工程的相关定额。
人工单价为41.80元/工日,管理费和利润分别按人工费的30%和10%计。
(金额保留两位小数,其余保留三位小数)
9.根据图示内容和《建设工程工程量清单计价规范》(GB 50500-2008)的相关规定计算工程量,管线工程量计算式填入答题纸上指定的位置,并根据表3-51给定的统一项目编码编制“分部分项工程量清单及计价表”(不计算计价部分)。

题干: 某咨询公司受业主委托,对某设计院提出的8000平方米屋面工程的A、B、C三个设计方案进行评价。该工业厂房的设计使用年限为40年。咨询公司评价方案中设置功能实用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)与环境协调性(F5)等五项评价指标。该五项评价指标的重要程度依次为:F1、F3、F2、F5、F4,个方案的每项评价指标得分如表2-15所示。各方案有关经济数据如表2-16所示。基准折现率为6%,资金时间价值系数如表2-17所示。
(除问题1计算结果保留三位小数外,其余各题计算结果均保留两位小数)
10.列式计算A、B、C三个方案的加权综合得分,并选择最优方案。

题干: 某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。
合同中有关工程价款及其支付的条款如下:
(1)分项工程清单中含有两个分项工程,工程量分别为甲项4500立方米,乙项31000立方米。清单报价中,甲项综合单价为200元/立方米,乙项综合单价为12.93元/立方米,乙项综合单价的单价分析表如表6-13所示。
当某一分项工程量实际工程量比清单工程量增加超过10%时,应调整单价,超出部分的单价调整系数为0.9;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1。
(2)措施项目清单共有七个项目,其中环境保护等三项措施费用4.5万元,这三项措施费用以分部分项工程量清单计价合价为基数进行结算。剩余的四项措施费用共计16万元,一次性包死,不得调价。
全部措施项目费在开工后的第1个月末和第2个月末按措施项目清单中的数额分两次平均支付,环境保护措施等三项费用调整部分在最后一个月结清,多退少补。
(3)其他项目清单中只包括招标人预留金5万元,实际施工中用于处理变更洽商,最后一个月结算。
(4)规费综合费率为4.89%,其取费基数为分部分项工程量清单计价合计、措施项目清单计价合计、其他项目清单计价合计之和;税金的税率为3.47%。
(5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前两个月平均扣除。
(6)该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。
合同工期内,承包商每月实际完成并经工程师签字确认的工程量如表6-14所示。
(计算结果均保留两位小数)
11.各月需支付的措施项目费是多少万元?

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图2-20)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2-21)和风险分析表(见表2-58),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。
施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图2-22)进行调整,组织加快的成倍节拍流水施工。
12.风险等级为“大”和“很大”的分部工程有哪些?

题干: 某招标代理公司邀请四家设计单位对某市内河流域综合设计方案投标。在四家设计单位均提交一个设计方案之后,组织由四名专家组成的评标委员会进行评标。事先制定评标体系,共包括环境协调(F1)、拆迁规模(F2)、功能区规划(F3)、工程造价(F4)和智能系统(F5)等5项指标。该5项指标间的相对重要程度关系为F1>F2=F3>F4=F5。每位专家对各方案的评分如表2-27所示。每个方案的得分为四位专家评分的算术平均数。
13.计算各项设计方案的加权综合得分,并按加权综合得分最高者中标的原则确定中标方案。各指标平均得分如表2-29所示。

题干: 某工程网络双代号计划图已经业主与承包商双方认定,如图2-7所示。
图中箭线代表工序,箭线下方括号外数字表示工时(单位为月),括号内数字表示工期压缩1个月的直接费用变动值(单位:万元)。
14.在问题2的前提下,施工过程中由于设计变更,C工作增加3个月;由于乙方施工出现重大质量事故,D工作完成后决定返修增加用工2个月;在K、J工作完成后M工作开始前增加工作O,工期1个月,费用变动率为3万元,说明关键路线是否发生变化,共用设备在场时间是否发生变化。

题干: 某房地产开发商决定开发一地段,有以下三种方案可供选择:
A方案:一次性投资开发多层住宅5万平方米建筑面积,需投入总成本费用(包括前期开发成本、施工建造成本、销售成本,下同)10000万元,从建造到销售总开发时间为18个月。
B方案:将该地段分为一区、二区两个部分分期开发。一期工程在一区开发高层住宅3万平方米建筑面积,需投入总成本7000万元,开发时间为12个月。二期工程开发时,若一期工程销路好,且预计二期工程销售率100%,则在二区继续投入总成本9600万元开发高层住宅4万平方米建筑面积,开发时间15个月。若一期工程销路差,或将二区土地转让,可一次性获转让收入3000万元;或在二区开发多层住宅3万平方米建筑面积,需投入总成本费用6500万元,开发时间为15个月。
C方案:一次性投资开发高层住宅7万平方米建筑面积,需投入总成本费用16500万元,从建造到销售总开发时间为27个月。
季利率为2%,资金时间价值系数如表2-33所示。三方案的售价和销量情况如表2-34所示。根据经验,多层住宅销路好的概率为0.7,高层住宅销路好的概率为0.6。
15.三方案在销路好和销路差的情况下,分期计算季平均销售收入各为多少万元。(假设销售收入在开发期间内均摊)

题干:

某工程项目施工开工时,业主与承包商签订了施工合同(简称甲、乙方),并就施工进度安排取得一致意见(进度计划见图2-11),施工过程E和G工作共用一台塔吊。施工过程中由于甲方图纸送达延误致使B工作推迟10d。


16.用图示说明先G后E工作使用塔吊的工作关系。

题干: 本试题分三个专业(Ⅰ.土建工程、Ⅱ.工业管道安装工程、Ⅲ.电气安装工程),请任选其中一题作答。
Ⅰ.土建工程
某钢筋混凝土圆形烟囱基础设计尺寸,如图3-1所示。其中基础垫层采用C15混凝土,圆形满堂基础采用C30混凝土,地基土壤类别为三类土。土方开挖底部施工所需的工作面宽度为300mm,放坡系数为1:0.33,放坡自垫层上表面计算。
(计算结果保留两位小数)
17.根据工程所在地相关部门发布的现行挖、运土方预算单价,见表3-1“挖、运土方预算单价表”。施工方案规定,土方按90%机械开挖、10%人工开挖,用于回填的土方在20m内就近堆存,余土运往5000m范围内指定地点堆放。相关工程的企业管理费按工程直接费的7%计算,利润按工程直接费的6%计算。编制挖基础土方(清单编码为010101003)的清单综合单价,填入答题纸“工程量清单综合单价分析表”。

题干: 某住宅楼工程合同价款为1000万元,工程价款按季进行动态结算,结算时人工单价、机械台班单价不予调整,主要材料采用调值公式法给承包商以调价补偿。合同报价日期为2010年3月份,开工日期为4月1日,计划年底完工。各季度主要材料价格指数如表6-15所示。
各季度的产值情况如表6-16所示。
并且合同中规定了以下内容:
(1)开工前业主预付承包商20%工程款,预付款在第三、四季度结算时平均扣回;
(2)业主从第二季度起,按承包商每季度工程款的3%扣留保留金,保修期满无质量问题后退还承包商。
实际施工中发生以下情况:
(1)4月份由于公网停电使得工期拖延2天,承包商损失2万元;在基础开挖过程中,因工程受特大暴雨袭击,导致承包商费用损失3万元,工期延误5天。
(2)5月份为赶回由于特大暴雨袭击导致的工期延误,工程师发布加速施工命令,双方协商加速施工费用通过工期奖罚加以补偿,在本季度结算,提前完工一天,奖励5000元;结果承包商加速施工使工程按原定计划完成了第二季度任务。
(3)7月份承包商租赁的某种施工机械因运输问题推迟运到现场,造成承包商窝工损失5万元,工期延误4天。
(4)10月份工程师要求对某隐蔽工程再做剥露检验,经查不合格,导致承包商延误工期1天,损失5000元。
18.第二、三、四季度工程款结算额分别为多少?(假设当月索赔事项在各季度均及时解决)

题干: 某施工单位与建设单位按《建设工程施工合同(示范文件)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。
施工前施工单位向工程师提交了施工组织设计和施工进度计划(见图5-8)。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-005-015.jpg]
该工程在施工过程中出现了如下事件:
事件一:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元;
事件二:基坑开挖时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元;
事件三:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元;
事件四:结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天;
事件五:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔。
19.施工单位可得到的企业管理费用补偿是多少?

题干: 某企业拟兴建一项工业生产项目。同行业同规模的已建类似项目工程造价结算资料,见表1-10。
表1-10中,A生产车间的进口设备购置费为16430万元人民币,其余为国内配套设备费;在进口设备购置费中,设备货价(离岸价)为1200万美元(1美元=8.3元人民币),其余为其他从属费用和国内运杂费。
(问题1~4计算过程和结果均保留两位小数)
20.拟建项目A生产车间的主要生产设备仍为进口设备,但设备货价(离岸价)为1100万美元(1美元=7.2元人民币);进口设备其他从属费用和国内运杂费按已建类似项目相应比例不变;国内配套采购的设备购置费综合上调25%。A生产车间以外的其他主要生产项目、辅助生产项目和附属工程的设备购置费均上调10%。 试计算拟建项目A生产车间的设备购置费、主要生产项目设备购置费和拟建项目设备购置总费用。

题干: 本试题分三个专业(Ⅰ.土建工程、Ⅱ.工业管道安装工程、Ⅲ.电气安装工程),请任选其中一题作答。
Ⅰ.土建工程
某钢筋混凝土圆形烟囱基础设计尺寸,如图3-1所示。其中基础垫层采用C15混凝土,圆形满堂基础采用C30混凝土,地基土壤类别为三类土。土方开挖底部施工所需的工作面宽度为300mm,放坡系数为1:0.33,放坡自垫层上表面计算。
(计算结果保留两位小数)
21.利用第1、2问题的计算结果和以下相关数据,在答题纸“分部分项工程量清单与计价表”中,编制该烟囱基础分部分项工程量清单与计价表。 已知相关数据为: ①平整场地,编码010101001,综合单价1.26元/平方米; ②挖基础土方,编码010101003,综合单价23.86元/立方米; ③土方回填,人工分层夯填,编码010103001,综合单价15.00元/立方米; ④C15混凝土垫层,编码010401006,综合单价460.00元/立方米; ⑤C30混凝土满堂基础,编码010401003,综合单价520.00元/立方米。

题干: 某咨询公司受业主委托,对某设计院提出的8000平方米屋面工程的A、B、C三个设计方案进行评价。该工业厂房的设计使用年限为40年。咨询公司评价方案中设置功能实用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)与环境协调性(F5)等五项评价指标。该五项评价指标的重要程度依次为:F1、F3、F2、F5、F4,个方案的每项评价指标得分如表2-15所示。各方案有关经济数据如表2-16所示。基准折现率为6%,资金时间价值系数如表2-17所示。
(除问题1计算结果保留三位小数外,其余各题计算结果均保留两位小数)
22.用0-1评分法确定各项评价指标的权重并把计算结果填入表2-18。
做题计时:00:00:00
暂 停 开始
