一、案例分析题

题干: 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如图5-1所示(时间单位:月),各项工作均按照最早时间安排且均匀速施工,施工单位的部分报价见表5-1。施工合同中约定:预付款按合同总价的20%支付,当工程款付至合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按月应付款的10%扣留,扣足为止。
工程于2006年4月1日开工,施工中发生了如下事件。
事件1:建设单位接到政府安全管理部门将于7月份进行现场工程安全施工大检查的通知后,要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的2.8万元费用。
事件2:现场浇筑的混凝土楼板出现了多条裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。对此,施工单位认为混凝土厂家是建设单位推荐的,建设单位负有推荐不当的责任,应分担检测的费用。
事件3:K工作施工中,施工单位按设计文件建议的施工工艺难以施工,故建设单位书面提出了工程变更的请求。
1.批准的施工进度计划中有几条关键线路?列出这些关键线路。

题干: 某工程,建设单位通过招标方式选择监理单位。某工程监理合同签订后,监理单位负责人对该项目监理工作提出以下5点要求:
(1)监理合同签订后的30天内应将项目监理机构的组织形式、人员构成及总监理工程师的任命书面通知建设单位;
(2)监理规划的编制要依据:建设工程的相关法律、法规,项目审批文件、有关建设工程项目的标准、设计文件、技术资料,监理大纲、委托监理合同文件和施工组织设计;
(3)监理规划中不需编制有关安全生产监理的内容,但需针对危险性较大的分部分项工程编制监理实施细则;
(4)总监理工程师代表应在第一次工地会议上介绍监理规划的主要内容,如建设单位未提出意见,该监理规划经总监理工程师批准后可直接报送建设单位;
(5)如建设单位设计方案有重大修改,施工组织设计、方案等发生变化,总监理工程师代表应及时主持修订监理规划的内容,并组织修订相应的监理实施细则。
总监理工程师提出了建立项目监理组织机构的步骤框图(图1-9),并委托给总监理工程师代表以下工作:
(1)确定项目监理机构人员岗位职责,主持编制监理规划;
(2)签发工程款支付证书,调解建设单位与承包单位的合同争议。
2.写出图中(1)~(4)项工作的正确步骤。

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同约定:
(1)合同工期为130d;因施工单位原因造成工期延误的,违约赔偿金为5000元/d。
(2)按《建筑安装工程费用项目组成》(建标[2003]206号)的规定,以直接费为计算基础的工料单价法进行计价,间接费率为15%,利润率为5%,综合计税系数为3.41%。
(3)部分工料机单价如下:人工费60元/工日,窝工补偿30元/工日;挖掘机租赁费900元/d;自有塔式起重机设备使用费1200元/台班,闲置补偿费800元/台班。
工程实施过程中发生以下事件。

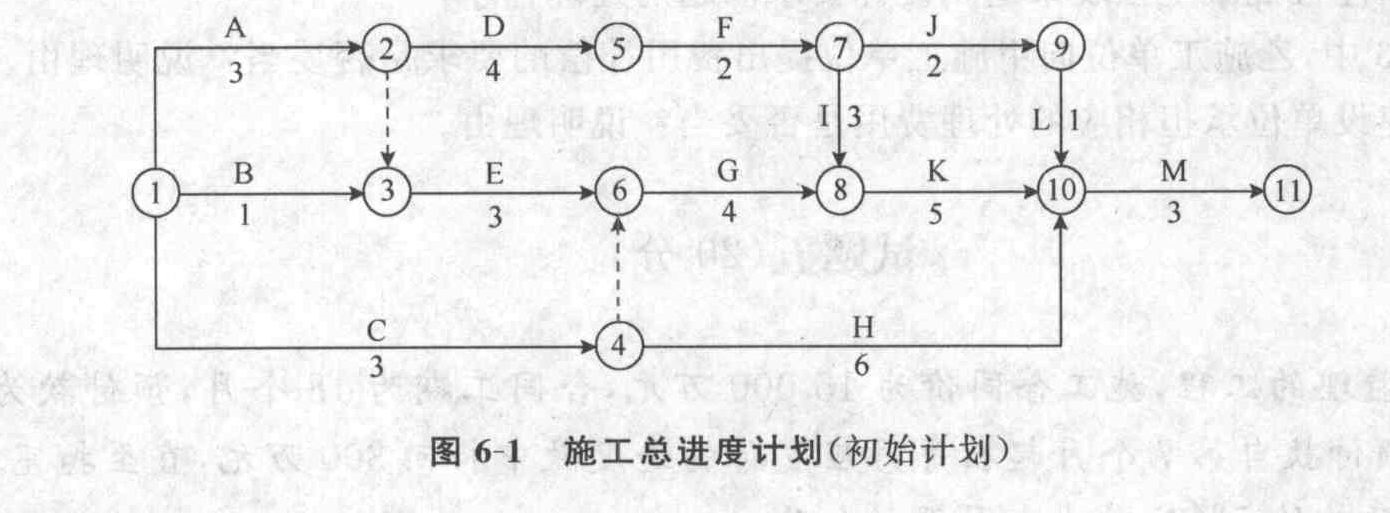

事件1:开工前,施工单位编制的时标网络计划如图6-1所示(时间单位:d;箭线下方数字为工作的计划消耗工日),各项工作均匀速进展。
项目监理机构审核施工单位提交的时标网络计划时发现:工作C、F和I需使用一台挖掘机,工作E和H需单独使用塔式起重机设备,而施工单位仅有一台塔式起重机设备,于是向施工单位提出调整工作进度安排的建议。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-002-003.jpg]
事件2:项目监理机构对施工单位调整后的计划安排进行风险分析,认为因施工单位原因使工作C持续时间延长5d的概率是15%,使工作D持续时间延长12d的概率是20%,使工作G持续时间延长10d的概率是5%。工作持续时间的延长会导致机械闲置和人员窝工。
事件3:建设单位要求对工作E进行设计变更,该变更使工作E的持续时间延长5d,增加用工150工日、塔式起重机设备5台班、材料费18000元、相应的措施费7000元。施工单位向项目监理机构提出变更工程价款和延长工期的要求。
事件4:由于工作E的设计变更,使工作G、H进场的施工人员不能按期施工,施工单位向项目监理机构提出相应的窝工补偿要求。
3.事件2中,直接导致总工期延误5d的风险事件有哪些?说明理由。仅考虑直接导致总工期延误的风险事件,施工单位的风险量(以费用形式表示)是多少?

题干: 某实施监理的工程项目,施工过程中发生如下事件:
事件1:总监理工程师对项目监理机构的部分工作做出如下安排:
(1)总监理工程师代表负责审核监理实施细则,进行监理人员的绩效考核,调换不称职监理人员;
(2)专业监理工程师全权处理合同争议和工程索赔。
事件2:施工单位向项目监理机构提交了分包单位资格报审材料,包括:营业执照、特殊行业施工许可证、分包单位业绩及拟分包工程的内容和范围。项目监理机构审核时发现,分包单位资格报审材料不全,要求施工单位补充提交相应材料。
事件3:深基坑分项工程施工前,施工单位项目经理审查该分项工程的专项施工方案后,即向项目监理机构报送,在项目监理机构审批该方案过程中就组织队伍进场施工,并安排质量员兼任安全生产管理员对现场施工安全进行监督。
事件4:项目监理机构在整理归档监理文件资料时,总监理工程师要求将需要归档的监理文件直接移交本监理单位和城建档案管理机构保存。
4.事件2中,施工单位还应补充提交哪些材料?

题干: 某实施监理的水利工程,根据《水利水电土建工程施工合同条件》,发包人与承包人签订重力坝第Ⅱ标段混凝土浇筑工程施工合同。合同有如下约定:
(1)合同中混凝土工程量为20万立方米,单价为300元/立方米,合同工期10个月。
(2)工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。
(3)保留金从开工后第1个月起按当月工程进度款的5%逐月扣留。

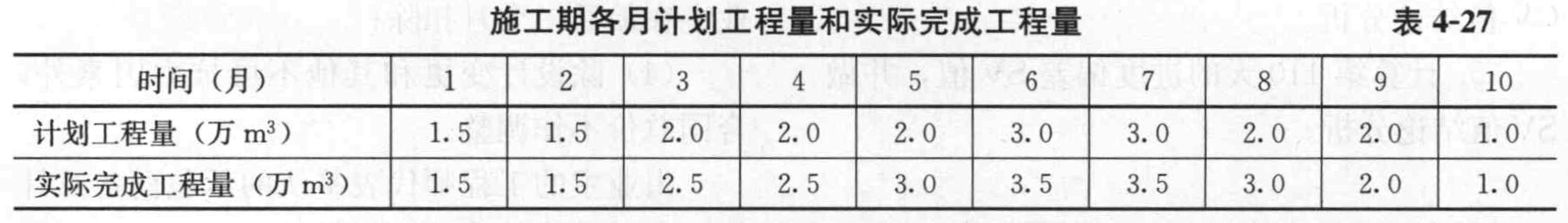

(4)当实际完成工程量超过合同工程量的15%时,对超过部分进行调价,调价系数为0.9。施工期各月计划工程量和实际完成工程量见表4-27。
5.计算第5个月的工程进度款、预付款扣回额、保留金扣留额、发包人当月应付的工程款(单位:万元,有小数点的,保留小数点后两位,下同)。

题干: 某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划如图6-1所示(时间单位:月)。
施工过程中发生下列事件。
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。
事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。
6.确定初始计划的总工期,并确定关键线路及工作E的总时差。

题干: 某工程,监理合同履行过程中,发生如下事件。
事件1:总监理工程师对部分监理工作安排如下:
(1)监理实施细则由总监理工程师代表负责审批;
(2)隐蔽工程由质量控制专业监理工程师负责验收;
(3)工程费用索赔由造价控制专业监理工程师负责审批;
(4)工程计量原始凭证由监理员负责签署。
事件2:总监理工程师对工程竣工预验收工作安排如下:专业监理工程师组织审查施工单位报送的竣工资料,总监理工程师组织工程竣工预验收。施工单位对存在的问题整改,施工单位整改完毕后,专业监理工程师签署工程竣工报验单,并负责编制工程质量评估报告。工程质量评估报告经总监理工程师审核签字后报送建设单位。
事件3:针对该工程的风险因素,项目监理机构综合考虑风险回避、风险转移、损失控制、风险自留四种对策,提出了相应的应对措施,见表1-1。
事件4:一批工程材料进场后,施工单位质检员填写工程材料/构配件/设备报审表并签字后,仅附材料供应方提供的质量证明资料报送项目监理机构,项目监理机构审查后认为不妥,不予签认。
7.逐条指出事件1中总监理工程师对监理工作安排是否妥当,不妥之处写出正确安排。

题干: 某工程,建设单位委托监理单位承担施工阶段监理任务。
在施工过程中,发生如下事件。
事件1:专业监理工程师检查钢筋电焊接头时,发现存在质量问题(见表3-1),随即向施工单位签发了监理工程师通知单要求整改。施工单位提出,是否整改应视常规批量抽检结果而定。在专业监理工程师见证下,施工单位选择有质量问题的钢筋电焊接头作为送检样品,经施工单位技术负责人负责封样后,由专业监理工程师送往预先确定的试验室,经检测,结果合格。于是,总监理工程师同意施工单位不再对该批电焊接头进行整改。在随后的月度工程款支付申请时,施工单位将该检测费用列入工程进度款中要求一并支付。
事件2:专业监理工程师在检查混凝土试块强度报告时,发现下部结构有一个检验批内的混凝土试块强度不合格,经法定检测单位对相应部位实体进行测定,强度未达到设计要求。经设计单位验算,实体强度不能满足结构安全的要求。
事件3:对于事件2,相关单位提出了加固处理方案得到参建各方的确认。施工单位为赶工期,采用了未经项目监理机构审批的下部结构加固、上部结构同时施工的方案进行施工。总监理工程师发现后及时签发了工程暂停令,施工单位未执行总监理工程师的指令继续施工,造成上部结构倒塌,导致了现场施工人员1死2伤的安全事故。
8.指出事件1中施工单位的提法及施工单位与项目监理机构做法的不妥之处,写出正确做法或说明理由。

题干: 某工程,实施过程中发生如下事件。
事件1:总监理工程师主持编写项目监理规划后,在建设单位主持的第一次工地会议上报送建设单位代表,并介绍了项目监理规划的主要内容,会议结束时,建设单位代表要求项目监理机构起草会议纪要,总监理工程师以“谁主持会议谁起草”为由,拒绝起草。
事件2:基础工程经专业监理工程师验收合格后已隐蔽,但总监理工程师怀疑隐蔽的部位有质量问题,要求施工单位将其剥离后重新检验,并由施工单位承担由此发生的全部费用,延误的工期不予顺延。
事件3:现浇钢筋混凝土构件拆模后,出现蜂窝、麻面等质量缺陷,总监理工程师立即向施工单位下达了工程暂停令,随后提出了质量缺陷的处理方案,要求施工单位整改。
事件4:专业监理工程师巡视时发现,施工单位未按批准的大跨度屋盖模板支撑体系专项施工方案组织施工,随即报告总监理工程师。总监理工程师征得建设单位同意后,及时下达了工程暂停令,要求施工单位停工整改。为赶工期,施工单位未停工整改仍继续施工。于是,总监理工程师书面报告了政府有关主管部门。书面报告发出的当天,屋盖模板支撑体系整体坍塌,造成人员伤亡。
事件5:按施工合同约定,施工单位选定甲分包单位承担装饰工程施工,并签订了分包合同。装饰工程施工过程中,因施工单位资金周转困难,未能按分包合同约定支付甲分包单位工程款。为了不影响工期,甲分包单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向甲分包单位签发了支付证书。
9.指出事件5中项目监理机构做法的不妥之处,说明理由。

题干: 某实施监理的工程,建设单位与甲施工单位签订施工合同,约定的承包范围包括A、B、C、D、E五个子项目,其中,子项目A包括拆除废弃建筑物和新建工程两部分,拆除废弃建筑物分包给具有相应资质的乙施工单位。
工程实施过程中发生下列事件。
事件1:由于拆除废弃建筑物的危险性较大,乙施工单位编制了专项施工方案,并组织召开了有甲施工单位与项目监理机构相关人员参加的专家论证会。会后,乙施工单位将该施工方案送交项目监理机构,要求总监理工程师审批。总监理工程师认为该方案已通过专家论证,便签字同意实施。
事件2:建设单位要求乙施工单位在废弃建筑物拆除前7d内,将资质等级证明与专项施工方案报送工程所在地建设行政主管部门。
事件3:受金融危机影响,建设单位于2010年1月20日正式通知甲施工单位与监理单位,缓建尚未施工的子项目D、E。而此前,甲施工单位已按照批准的计划订购了用于子项目D、E的设备,并支付定金300万元。鉴于无法确定复工时间,建设单位于2010年2月10日书面通知甲施工单位解除施工合同。
10.指出事件2中建设单位做法的不妥之处,写出正确做法。

题干: 某工程,建设单位采用无标底公开招标方式选定施工单位。共有A、B、C、D、E五家施工单位投标。工程实施过程中发生下列事件:
事件1:招投标过程中,评标委员会认为A单位投标报价可能低于成本,要求A单位作出书面说明并提供相关证明材料,A单位投标文件拒绝提供。B单位的投标文件在投标截止时间后半小时才送到,C单位在投标截止时间前半小时提交了降价5%的补充材料,D单位的标书是有两家建筑企业组成的联合体进行投标。E单位按时按规定递交了投标文件。
事件2: E单位中标后,经建设单位同意,选择乙施工单位作为钢结构专业分包单位。乙施工单位采购的特殊规格钢板,因供应商甲未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求E施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,E单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由E、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。E单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤。
11.事件4中的质量事故,E单位和乙施工单位各承担什么责任?说明理由。监理单位是否有责任?说明理由。

题干: 某实施监理的工程,监理合同履行过程中发生以下事件。
事件1:监理规划中明确的部分工作如下:
(1)论证工程项目总投资目标;
(2)制订施工阶段资金使用计划;
(3)编制由建设单位供应的材料和设备的进场计划;
(4)审查确认施工分包单位;
(5)检查施工单位试验室试验设备的计量检定证明;
(6)协助建设单位确定招标控制价;
(7)计量已完工程;
(8)验收隐蔽工程;
(9)审核工程索赔费用;
(10)审核施工单位提交的工程结算书;
(11)参与工程竣工验收;
(12)办理工程竣工备案。
事件2:建设单位提出要求:总监理工程师应主持召开第一次工地会议、每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料。
事件3:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料。
事件4:专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随即向施工单位发出监理工程师通知单。
12.事件3中,根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料中的哪些内容?

题干: 某工程项目施工合同价为560万元。合同工期为6个月,施工合同中规定:
(1)开工前业主向施工单位支付合同价20%的预付款。
(2)业主自第一个月起,从施工单位的应得工程款中按10%的比例扣留保留金,保留金限额暂定为合同价的5%,保留金到第三个月底全部扣完。
(3)预付款在最后两个月扣除,每月扣50%。
(4)工程进度款按月结算,不考虑调价。
(5)业主供料价款在发生当月的工程款中扣回。
(6)若施工单位每月实际完成产值不足计划产值的90%时,业主可按实际完成产值的8%的比例扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位。

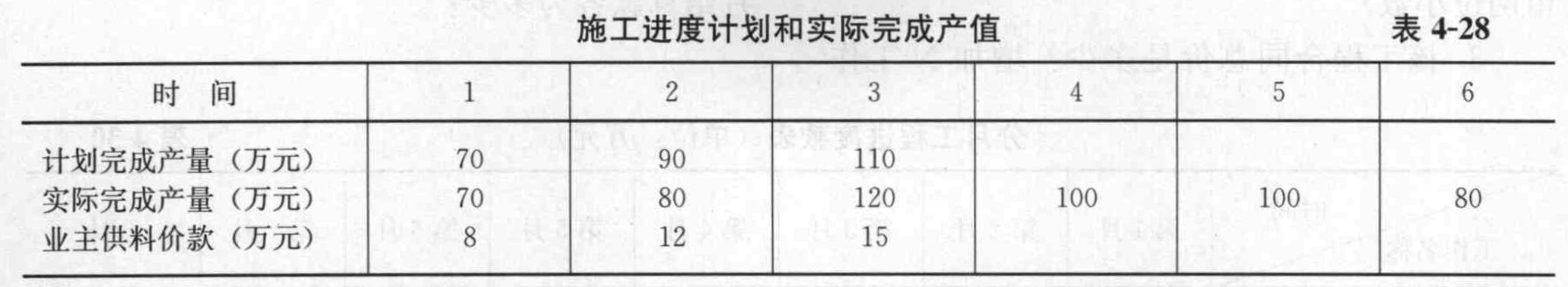

(7)经业主签认的施工进度计划和实际完成产值见表4-28。
该工程施工进入第四个月时,由于业主资金出现困难,合同被迫终止。为此,施工单位提出以下费用补偿要求:
(1)施工现场存有为本工程购买的特殊工程材料,计50万元。
(2)因设备撤回基地发生的费用10万元。
(3)人员遣返费用8万元。
13.第1~3月监理工程师各月签证的工程款是多少?应签发的付款凭证金额是多少?

题干: 某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划如图6-1所示(时间单位:月)。
施工过程中发生下列事件。
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。
事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。
14.事件4发生后,预计工程实际工期为多少?项目监理机构认为建设单位要求缩短合同工期不妥是否正确?说明理由。

题干: 某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别与三家施工单位签订了施工承包合同,承包合同价分别为3652万元、3225万元和2733万元人民币,合同工期分别为30个月、28个月和24个月。根据第三标段施工合同约定,合同内的打桩工程由施工单位分包给专业基础工程公司施工。工程项目施工前,业主委托了一家监理公司承担施工监理任务。
(1)总监理工程师根据本项目合同结构特点组建了监理组织机构,绘制了业主、监理、被监理单位三方关系示意图,如图1-5所示。
(2)按如下要求编制了监理规划。
监理规划的编写要求:
1)监理规划的基本构成内容应当力求统一;
2)监理规划的内容应具有针对性、指导性和可操作性;
3)监理规划应由专业监理工程师组织编制;
4)监理规划应把握工程项目运行脉搏;
5)监理规划应有利于建设工程监理合同的履行;
6)监理规划的表达方式应当标准化、格式化;
7)监理规划的编制应充分考虑准确性;
8)监理规划经审核批准后方可实施。
(3)监理规划的部分内容如下:
1)工程概况。
2)监理阶段、范围和目标:
①监理阶段——本工程项目的施工阶段;
②监理范围——本工程项目的三个施工合同标段内的工程;
③监理目标——静态投资目标:9610万元人民币
进度目标:30个月。
质量目标:优良。
3)监理工作内容:
①协助业主组织施工招标工作;
②审核工程概算;
③审查、确认承包单位选择的分包单位;
④检查工程使用的材料、构件、设备的规格和质量。
4)监理控制措施:
监理工程师应将主动控制与被动控制工作紧密相结合,按图1-6所示控制流程。
5)监理组织形式。
6)监理工作制度。
15.编制监理规划所依据的各条编制要求是否恰当?为什么?

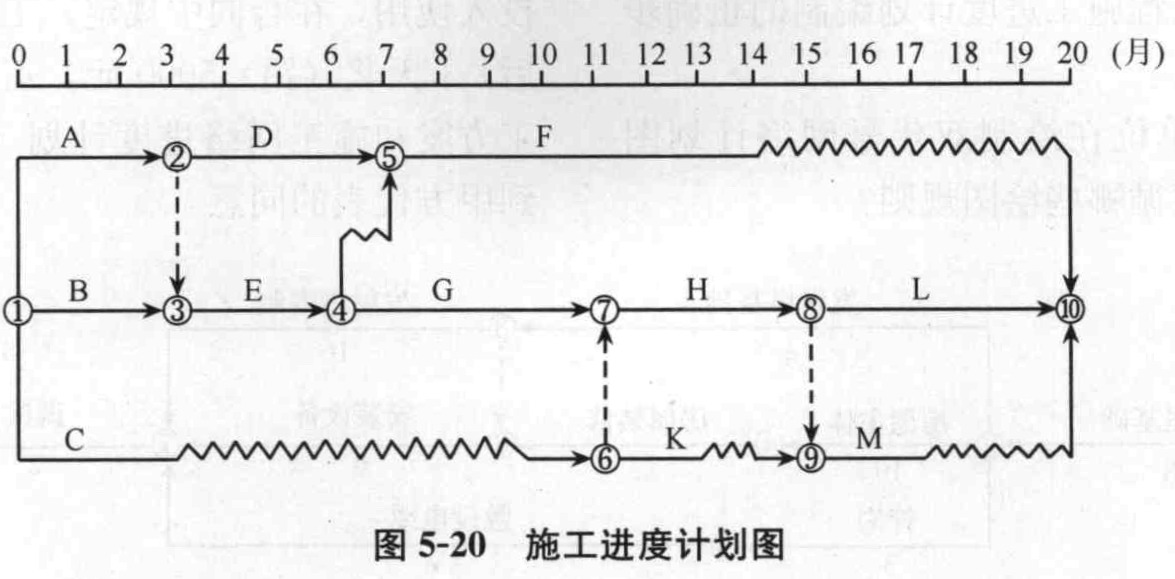

题干: 某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图5-20所示(时间单位:月),各项工作均匀速施工。
16.由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟4个月。工期相应顺延4个月,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。指出总监理工程师做法的不妥之处,并写出相应的正确做法。

题干: 政府投资的某工程,监理单位承担了施工招标代理和施工监理任务。该工程采用无标底公开招标方式选定施工单位。工程实施中发生了下列事件:
事件1:工程招标时,A、B、C、D、E、F、G共7家投标单位通过资格预审,并在投标截止时间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人的签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位以招标文件规定的工期380天作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400天签订;D投标单位投标文件中的总价金额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前3名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格最低者为中标单位,按原投标报价签订施工合同后,建设单位与中标单位再以新报价签订协议书作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师组织召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护等相关手续。
事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份《设计修改建议书》,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了《施工测量成果报验表》,并附有测量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后即予以签认。
17.指出事件3中总监理工程师做法的不妥之处,写出正确做法。

题干: 某实施监理的工程,建设单位分别与甲、乙施工单位签订了土建工程施工合同和设备安装工程施工合同,与丙单位签订了设备采购合同。工程实施过程中发生下列事件。
事件1:甲施工单位按照施工合同约定的时间向项目监理机构提交了工程开工报审表,总监理工程师在审批施工组织设计文件后,组织专业监理工程师到现场检查时发现:施工机具已进场准备就位;施工测量人员正在进行测量控制桩和控制线的测设;拆迁工作正在进行,不会影响工程进度。为此,总监理工程师签署了同意开工的意见,并报告了建设单位。
事件2:专业监理工程师巡视时发现,甲施工单位现场施工人员准备将一种新型建筑材料用于工程。经询问,甲施工单位认为该新型建筑材料性能好、价格便宜,对工程质量有保证。项目监理机构要求其提供该新型建筑材料的有关资料,甲施工单位仅提供了使用说明书。
事件3:项目监理机构检查甲施工单位的某分项工程质量时,发现试验检测数据异常,便再次对甲施工单位试验室的资质等级及其试验范围、本工程试验项目及要求等内容进行了全面考核。
事件4:为了解设备性能,有效控制设备制造质量,项目监理机构指令乙施工单位指派专人进驻丙单位,与专业监理工程师共同对丙单位的设备制造过程进行质量控制。
事件5:工程竣工验收时,建设单位要求甲施工单位统一汇总甲、乙施工单位的工程档案后提交项目监理机构,由项目监理机构组织工程档案验收。
18.事件3中,项目监理机构还应从哪些方面考核甲施工单位的试验室?

题干: 某施工单位承揽了一项综合办公楼的总承包工程,在施工过程中发生了如下事件:
事件1:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒绝,两天后才将材料运到施工现场。
事件2:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商要求以原价执行,双方产生争执。
事件3:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。
事件4:该施工单位与某分包单位所签订的合同中明确规定要降低分包工程的质量,从而减少分包单位的合同价格,为施工单位创造更高的利润。
19.在什么情况下导致合同无效?

题干: 某施工单位编制的某工程网络图,如图5-16所示。网络进度计划原始方案各工作的持续时间和估计费用,见表5-10。
20.在图5-17上,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键线路和计算工期。

题干: 某实施监理的工程,该工程是列入城建档案管理部门接受范围的工程。该工程由一家承包单位承包,业主委托某监理公司进行施工阶段监理。工程由三个单位工程组成,并且各单位工程开工时间不同。在工程实施过程,发生了如下事件。
事件1:监理工程师在审核承包单位提交的“工程开工报审表”时,要求承包单位在“工程开工报审表”中注明各单位工程开工时间。监理工程师审核后认为具备开工条件时,由总监理工程师或由经授权的总监理工程师代表签署意见,报建设单位。
事件2:监理单位在进行本工程的监理文件档案资料归档时,将下列监理文件做短期保存:(1)监理大纲;(2)监理实施细则;(3)监理总控制计划等;(4)预付款报审与支付。
事件3:监理工程师在开工前,认真审核了施工单位提交的有关文件、资料。
事件4:施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单,项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
21.监理工程师在开工前应重点审核施工单位的哪些技术文件和资料?

题干: 某工程施工中,施工单位对将要施工的某分部工程提出疑问,认为原设计选用图集有问题,而且设计图不够详细,无法进行下一步施工。监理单位组织召开了技术方案讨论会,会议由总监理工程师主持,建设、设计、施工单位参加。
22.归档时该会议纪要是否应该列入监理文件?保存期是哪类?

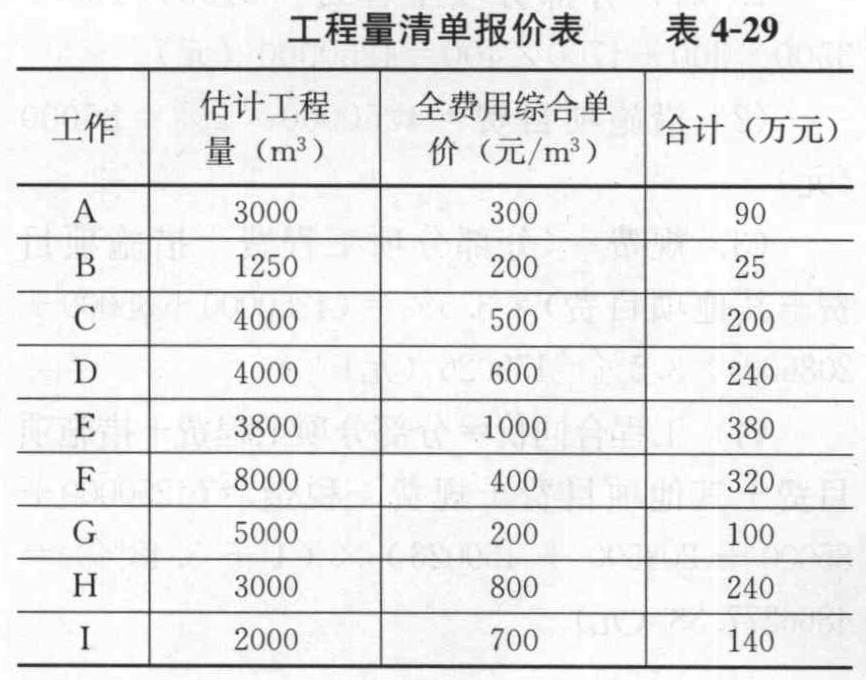

题干: 某工程,施工单位按招标文件中提供的工程量清单作出报价(表4-29)。施工合同约定:工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以人材机费为计算基础的全费用综合单价计价,管理费和规费率为10%,利润率5%,计税系数3. 41%。

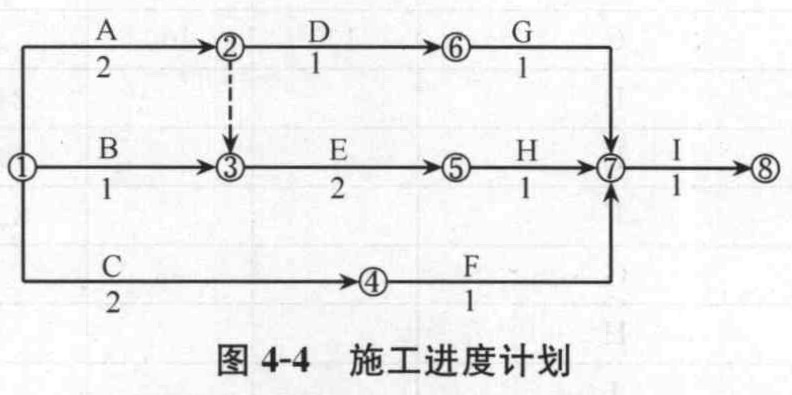

经项目监理机构批准的施工进度计划,如图4-4所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的人材机费为400元/立方米,工程量为3000立方米。
23.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。

题干: 某实施监理的工程,在招标与施工阶段发生如下事件。
事件1:招标代理机构提出,评标委员会由7人组成,包括建设单位纪委书记、工会主席,当地招标投标管理办公室主任,以及从评标专家库中随机抽取的4位技术、经济专家。
事件2:建设单位要求招标代理机构在招标文件中明确:投标人应在购买招标文件时提交投标保证金;中标人的投标保证金不予退还;中标人还需提交履约保函,保证金额为合同总额的20%。
事件3:施工中因地震导致:施工停工1个月;已建工程部分损坏;现场堆放的价值50万元的工程材料(施工单位负责采购)损毁;部分施工机械损坏,修复费用20万元;现场8人受伤,施工单位承担了全部医疗费用24万元(其中建设单位受伤人员医疗费3万元,施工单位受伤人员医疗费21万元);施工单位修复损坏工程支出10万元。施工单位按合同约定向项目监理机构提交了费用补偿和工程延期申请。
事件4:建设单位采购的大型设备运抵施工现场后,进行了清点移交。施工单位在安装过程中发现该设备一个部件损坏,经鉴定,部件损坏是由于本身存在质量缺陷。
24.根据《建设工程施工合同(示范文本)》,分析事件3中建设单位和施工单位各自承担哪些经济损失。项目监理机构应批准的费用补偿和工程延期是多少(不考虑工程保险)?

题干: 某工程,建设单位委托监理单位承担施工招标代理和施工阶段监理工作,并采用无标底公开招标方式选定施工单位。工程实施过程中发生下列事件。
事件1:项目监理机构在组织评审A、B、C、D、E五家施工单位的投标文件时发现:A单位施工方案工艺落后,报价明显高于其他投标单位报价;B单位投标文件中的关键内容字迹模糊、无法辨认;C单位投标文件符合招标文件要求;D单位的报价总额有误;E单位投标文件中某分部工程的报价有个别漏项。
事件2:为确保深基坑开挖工程的施工安全,施工项目经理亲自兼任施工现场的安全生产管理员。为赶工期,施工单位在报审深基坑开挖工程专项施工方案的同时即开始该基坑开挖。
事件3:施工单位对某分项工程的混凝土试块进行试验,试验数据表明混凝土质量不合格。于是委托经监理单位认可的有相应资质的检测单位对该分项工程混凝土实体进行检测,检测结果表明,混凝土强度达不到设计要求,须加固补强。
事件4:专业监理工程师巡视时发现,施工单位采购进场的一批钢材准备用于工程,但尚未报验。
25.写出专业监理工程师处理事件4的程序。

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如图6-1所示,各项工作均按最早开始时间安排,匀速进行。
施工过程中发生如下事件。
事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目监理机构提出延期开工的申请,总监理工程师审核后给予书面回复。
事件2:施工准备完毕后,项目监理机构审查工程开工报审表及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需要,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发工程开工报审表。
事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6d的工作量;D工作已完成5d的工作量;在B工作未经监理人员验收的情况下,F工作已进行1d。
26.总监理工程师是否应批准事件1中施工单位提出的延期开工申请?说明理由。

题干: 某施工单位承接了由某建设单位发包的商住两用写字楼工程的施工工作。对此,施工单位依据施工条件、有关劳动定额,按照如下步骤编制了相应的施工进度计划:
(1)编制施工进度计划的初始方案。
(2)划分施工过程。
(3)确定劳动量和机械台班数量。
(4)确定各施工过程的持续施工时间。
(5)计算工程量。
(6)检查和调整施工进度计划初始方案。
施工单位编制的进度计划图包括横道图和双代号网络计划图。
由于该工程的工程量不大,故此要求施工工作一次性连续完成,不分期。
27.该施工单位在绘制双代号网络计划图的时候,应当遵循哪些绘图规则?

题干: 某城市建设项目,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位,工程实施中发生了下列事件。
事件1:桩基工程开始后,专业监理工程师发现甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要暂停桩基施工。征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查乙施工单位的资质条件符合要求可进行桩基施工。
事件2:桩基施工过程中,出现断桩事故。经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案验收并直接办理移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将文件转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位的要求,乙施工单位自行办理了工程档案的验收及移交。在检查乙施工单位的工程档案时发现缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
28.事件3中,总监理工程师代表的做法是否正确?说明理由。

题干: 某工程,建设单位通过公开招标与甲施工单位签订了施工总承包合同。依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位。施工过程中发生了下列事件:
事件1:甲施工单位项目经理安排技术员兼施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构。
事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求甲施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,甲施工单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由甲、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。甲施工单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤,直接经济损失4.6万元。
29.指出事件3中塔吊验收中的不妥之处。

题干: 某施工单位承建一住宅楼小区工程的施工。该工程其中一个单体栋号(5号楼)建筑面积为15720平方米,地下二层,地上十二(局部十七)层。建筑物占地面积为741.3平方米。东西向长80.26m,南北向宽18. 76m。基底相对标高为-5. 895m, + 0. 000相对标高为55.15m。
在施工前,施工单位编制了各分部分项工程施工方案,其中包括《××住宅楼小区4号楼土方开挖施工方案》。
在该施工方案中确定的工期计划及施工机具计划,见表3-9。土方开挖工期8天。1.施工步骤及方法说明
(1)开挖前应对施工现场地上障碍物和地下有关影响施工的各种管网清除和处理完毕。
(2)根据开挖图,测量员撒好开挖上口灰线,测定地表标高,确定开挖深度。采用放坡大开挖法进行施工,按1 : 1进行放坡。
(3)整个基坑呈长方形,先挖第一步表面渣土,第二步用挖土机一次挖至基底标高上30cm,再人工清土至基底标高,基底须清理平整。清理时由测量人员钉木桩,拉通线检查槽底平面尺寸和标高。
(4)按公司文明施工现场安全防护要求,对基坑上口边缘设1.2m高防护栏杆,栏杆内挂密目网。
(5)进行第二步土方开挖时,马道留在基坑西南角,宽4m,坡度宜缓,满足运土车爬坡要求。从西向东进行土方施工。
(6)基坑全部开挖后,应尽快进行垫层施工,尽量避免扰动基底。
(7)基坑四周安全范围内无建筑物,故对边坡不加支撑,边坡上方也不得堆放土方和材料。
(8)为防止现场和道路起尘污染环境,每班配备专用的水管在现场洒水。2.施工顺序
(1)根据现场实际情况,机械挖土顺序为由西向东开挖,为防止挖掘过程中扰动老土,机械挖土时坑底预留30cm左右用人工挖土至设计标高。
(2)施工分层,根据基槽开挖深度、土质水位等情况确定分两层开挖,第一层为从自然地平至-3.000,第二层为- 3. 000至设计标高以上30cm。
在土方开挖施工完毕后,施工单位、设计单位、勘察单位、监理单位和建设单位等相关单位的项目和生产负责人共赴现场,在项目经理的组织下进行了基坑验槽。
在基坑验槽过程中,各方对基坑的各个重点位置进行了重点观察,未发现异常。最终,此次基坑验槽合格通过。
该栋号施工至地上三层时,施工单位又进行了土方回填的工作。
30.文中所述的基坑验槽工作有何不妥之处?

题干: 某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别与三家施工单位签订了施工承包合同,承包合同价分别为3652万元、3225万元和2733万元人民币,合同工期分别为30个月、28个月和24个月。根据第三标段施工合同约定,合同内的打桩工程由施工单位分包给专业基础工程公司施工。工程项目施工前,业主委托了一家监理公司承担施工监理任务。
(1)总监理工程师根据本项目合同结构特点组建了监理组织机构,绘制了业主、监理、被监理单位三方关系示意图,如图1-5所示。
(2)按如下要求编制了监理规划。
监理规划的编写要求:
1)监理规划的基本构成内容应当力求统一;
2)监理规划的内容应具有针对性、指导性和可操作性;
3)监理规划应由专业监理工程师组织编制;
4)监理规划应把握工程项目运行脉搏;
5)监理规划应有利于建设工程监理合同的履行;
6)监理规划的表达方式应当标准化、格式化;
7)监理规划的编制应充分考虑准确性;
8)监理规划经审核批准后方可实施。
(3)监理规划的部分内容如下:
1)工程概况。
2)监理阶段、范围和目标:
①监理阶段——本工程项目的施工阶段;
②监理范围——本工程项目的三个施工合同标段内的工程;
③监理目标——静态投资目标:9610万元人民币
进度目标:30个月。
质量目标:优良。
3)监理工作内容:
①协助业主组织施工招标工作;
②审核工程概算;
③审查、确认承包单位选择的分包单位;
④检查工程使用的材料、构件、设备的规格和质量。
4)监理控制措施:
监理工程师应将主动控制与被动控制工作紧密相结合,按图1-6所示控制流程。
5)监理组织形式。
6)监理工作制度。
31.如果要求每个监理工程师的工作职责范围只能分别限定在某一个合同标段范围内,则总监理工程师应建立怎样的监理组织机构形式?并请绘出组织结构示意图。

题干: 某监理单位承担了一项大型石油化工工程项目施工阶段的监理任务,合同签订后,监理单位任命了总监理工程师,总监上任后计划重点抓好三件事:
(1)抓监理组织机构建设,并绘制了监理组织机构设立与运行程序框图。
(2)落实各类人员工作职责:
1)确定项目监理机构人员的分工和岗位职责;
2)主持编写项目监理规划、审批项目监理实施细则,并负责组织项目监理机构的日常工作;
3)审查分包单位的资质,并提出审核意见 ;
4)审查承包单位提交涉及本专业的计划、方案、申请、变更,并向总监理工程师提出报告;
5)主持监理工作会议,签发项目监理机构的文件和指令;
6)检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录;
7)负责本专业分项工程验收及隐蔽工程验收;
8)按设计图及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录;
9)主持或参与工程质量事故的调查;
10)核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认;
11)组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结;
12)负责本专业的工程计量工作,审核工程计量的数据和原始凭证;
13)做好监理日记和有关的监理记录。
(3)抓监理规划编制工作。
32.监理规划的编制应符合什么要求?应编制什么内容?

题干: 某工程建设项目施工阶段的监理中,监理工程师对承建商在施工现场制作的钢筋混凝土预制板进行质量检查,抽查了 500块预制板,发现其中存在较多的质量问题,见表3-10。[9787112191468-image/9787112191468-003-002.jpg]
在进入房屋装饰装修阶段前一个月,由于预期资金没有完全到位,建设单位提出设计变更,降低装修标准。
33.监理工程师宜选择哪种方法来分析上述存在的质量问题?

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表5-1,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图5-1所示。
施工过程中,发生如下事件。
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.41%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表5-2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例分别为25%、35%和10%。
34.事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序,列式计算D工作调整后新的全费用综合单价(计算结果精确到小数点后两位)。

题干: 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图4-1所示(单位:天)。
施工过程中发生如下事件:
事件1:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件3: (1)由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);(2)由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);(3)由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件4:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122天。
35.逐项说明事件3中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。

题干: 某监理公司中标承担某项目施工监理及设备采购监理工作。该项目由A设计单位设计总承包、B施工单位施工总承包,其中幕墙工程的设计和施工任务分包给具有相应设计和施工资质的C公司,土方工程分包给D公司,主要设备由业主采购。
该项目总监理工程师组建了直线职能制监理组织机构,并分析了参建各方的关系,画出如图1-7示意图。
在工程的施工准备阶段,总监理工程师审查了施工总承包单位施工组织设计,审查了现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,并指令专业监理工程师审查施工分包单位的资格,分包单位为此报送了企业营业执照和资质等级证书两份资料。
36.在图1-7所示的工程建设各方关系示意图上,标注各方面之关系(凡属合同关系的,按《合同法》注明何种合同关系)。

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期9个月,合同价840万元,各项工作均按最早时间安排且匀速施工,经项目监理机构批准的施工进度计划如图5-1所示(时间单位:月),施工单位的报价单(部分)见表5-1施工合同中约定:预付款按合同价的20%支付,工程款付至合同价的50%时开始扣回预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按月应付款的10%扣留,扣足为止。
工程于2010年4月1日开工。施工过程中发生了如下事件:
事件1:建设单位接到政府安全管理部门将于7月份对工程现场进行安全施工大检查的通知后,要求施工单位结合现场安全施工状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的2. 8万元费用。
事件2:现场浇筑的混凝土楼板出现多条裂缝,经有资质的检测单位检测分析,认定是商品混凝土质量问题。对此,施工单位认为混凝土厂家是建设单位推荐的,建设单位负有推荐不当的责任,应分担相关费用。
事件3: K工作施工中,施工单位按设计文件建议的施工工艺难以施工,故向建设单位书面提出了工程变更的请求。
37.事件3中,施工单位提出工程变更的程序是否妥当?说明理由。

题干: 某承包商承包某工程项目施工,与业主签订的承包合同的部分内容有:
(1)工程合同总价1000万元,工程价款采用调值公式动态结算;该工程的人工费(A)占工程价款的32%,材料费占工程价款的52% (材料费又分B、C、D、E四类,各占比重24%、12%、9%、8%),不调值费用占工程价款的15%。
(2)开工前业主向承包商支付合同价15%的预付备料款,主要材料及构配件金额占合同总额的62.5%。工程进行到合同价的60%时,开始抵扣预付款。竣工前全部结清。
(3)工程进度款逐月结算,每月月中预支半月工程款。
38.工程结算的方法有哪些?

题干: 某承包商承包某工程项目施工,与业主签订的承包合同的部分内容有:
(1)工程合同总价1000万元,工程价款采用调值公式动态结算;该工程的人工费(A)占工程价款的32%,材料费占工程价款的52% (材料费又分B、C、D、E四类,各占比重24%、12%、9%、8%),不调值费用占工程价款的15%。
(2)开工前业主向承包商支付合同价15%的预付备料款,主要材料及构配件金额占合同总额的62.5%。工程进行到合同价的60%时,开始抵扣预付款。竣工前全部结清。
(3)工程进度款逐月结算,每月月中预支半月工程款。
39.竣工结算按什么程序进行?

题干: 某建设项目以公开招标方式施工招标。2014年3月1日发布该项目招标公告,其中载明招标项目的性质、规模、实施地点等事项。招标公告中部分内容如下:
(1)参加投标的施工企业本市二级以上企业,外地企业要求一级以上。
(2) 4月1日向通过资格预审的施工单位发售招标文件,各投标单位领取招标文件的人员均按要求在一张表上登记并签字。
(3)招标文件中明确规定,工期24个月,工程质量标准为优良,4月18日16时为投标截止时间。
招投标过程中发生以下事件:
事件1:在书面答复投标单位的提问以后,业主组织各投标单位进行了施工现场踏勘。
事件2: 4月12日,业主书面通知各投标单位,由于某种原因,决定将商场部分装修工程从原招标范围内删除,并明确4月18日16时仍为投标截止时间。
事件3:开标时,宣布了评标标准和评标委员会名单(共8人,其中招标人代表2人,招标人上级主管部门代表1人,技术专家3人,经济专家2人),并授权评标委员会直接确定中标人。
40.该项目招标公告的内容是否符合有关规定?说明理由。

题干: 某外资大型商业中心工程项目业主A与某一级施工企业B和某甲级监理公司C分别签订了工程施工合同和施工阶段监理合同,工程开工后发生了以下事件:
事件1:在修建国际商品展销中心工程的基础施工中,由于班组违章作业,出现使已经过监理人员检验合格的基础钢筋位移质量事故,在浇筑混凝土不久后,被监理方发现及时口头制止后,书面通知承包方立即停工处理和整改。承包方按监理方指令执行,提出质量事故报告及处理方案,经监理工程师审查批准后实施。整改完成后,经监理方重新检验确认合格后,指令复工,继续进行基础混凝土施工。由此造成的经济损失由承包方承担,工期延误不予延长,监理方还将此事故及处理情况向业主作了报告。而业主代表书面提出:出现质量事故,监理公司也应负一定责任,要求扣除1%的监理费作为罚金。
事件2:在地下管道施工中,管道铺设完毕后,承包方曾书面通知监理方要求检查管道铺设质量。但监理方收到质量验收通知单后,在合同约定的时间内并未前来检验,也未提出延期检查的书面要求。因此,承包方即将管沟予以回填。为此,监理方书面指令要求承包方将管沟重新挖开,以便检验管道质量。承包方按监理方要求对管沟进行剥露,经监理方检查后,确认管道铺设质量未达到设计图样和合同要求,也不符合标准和规范要求,管道接合部位严重漏水。因此,监理方要求承包方返工。承包方按要求进行了管道的返工处理,经监理方检验质量合格予以确认后,将管沟重新回填。为此,承包方提出除管道返工费用由于是承包方原因造成的质量不合格应自己承担外,要求发包方补偿再度剥露费用(包括重新开挖、回填以及更新由于重挖造成的部分管道损坏的费用)76000元和工期延长8天。
事件3:在修建该商业中心的东方广场和商业大厦工程中,开挖基础坑时,发现大量化石和古人类文明遗址,经有关部门及专家鉴定为远古类人猿活动遗址,有重大考古价值,经国家有关部门与业主协商决定在该处进行发掘工作,并与承包方协商后决定由承包方抽调部分力量参与文物发掘工作。经40天发掘工作基本完成。为此,承包方向发包方提出要求:补偿参与考古发掘工作的直接费48万元,由于工程暂停和延期所造成的劳力和机械设备闲置等损失32万元,补偿20%管理费和10%利润,延长工期40天。
41.事件2中,承包方在管道未经监理工程师检查认可其质量的情况下,能否回填和覆盖管沟?正确回填管沟的前提条件是什么?

题干: 某实施监理的项目,通过招投标选择了A建筑公司作为该项目的总承包单位,在施工过程中,由于A公司对地基和基础工程的施工存在一定的技术欠缺,将此分部工程分包给B基础工程公司。工程实施过程中发生以下事件:
事件1:地基与基础工程中,检验批和分项工程由总包单位项目专业质检员组织分包单位项目专业质检员进行验收,分部工程由总包单位项目经理组织分包单位项目经理进行验收。监理工程师不参与对分包单位检验批和分项工程质量的验收,参与验收分部工程质量的验收。
事件2:主体结构分部工程、建筑电气分部工程、装饰装修分部工程的质量由总监理工程师组织总包单位项目经理进行验收。
事件3:单位工程完成后,由承包商进行竣工初验,并向建设单位报送了工程竣工报验单。建设单位组织勘察、设计、施工、监理等单位有关人员对单位工程质量进行了验收,并由各方签署工程竣工报告。
42.事件2中质量验收的正确做法是什么?

题干: 某实行监理的工程,建设单位通过招标选定了甲施工单位,施工合同中约定:施工现场的建筑垃圾由甲施工单位负责清除,其费用包干并在清除后一次性支付;甲施工单位将混凝土钻孔灌注桩施工分包给乙施工单位。建设单位、监理单位和甲施工单位共同考察确定商品混凝土供应商后,甲施工单位与商品混凝土供应商签订了混凝土供应合同。
施工过程中发生下列事件。
事件1:甲施工单位委托乙施工单位清除建筑垃圾,并通知项目监理机构对清除的建筑垃圾进行计量。因清除建筑垃圾的费用未包含在甲、乙施工单位签订的分包合同中,乙施工单位在清除完建筑垃圾后向甲施工单位提出费用补偿要求。随后,甲施工单位向项目监理机构提出付款申请,要求建设单位一次性支付建筑垃圾清除费用。
事件2:在混凝土钻孔灌注桩施工过程中,遇到地下障碍物,使桩不能按设计的轴线施工。乙施工单位向项目监理机构提交了工程变更申请,要求绕开地下障碍物进行钻孔灌注桩施工。
事件3:项目监理机构在钻孔灌注桩验收时发现,部分钻孔灌注桩的混凝土强度未达到设计要求,经查验是商品混凝土质量存在问题。项目监理机构要求乙施工单位进行处理,乙施工单位处理后,向甲施工单位提出费用补偿的要求。甲施工单位以混凝土供应商是建设单位参与考察确定的为由,要求建设单位承担相应的处理费用。
43.事件3中,项目监理机构对乙施工单位提出要求是否妥当?说明理由。写出项目监理机构对钻孔灌注桩混凝土强度未达到设计要求问题的处理程序。

题干: 某建设工程,发包人委托本工程监理单位协助审核相关合同。监理工程师在审核合同时,发现合同的条款中有以下约定:
(1)承包人不得将工程转包,但可以将非主体结构的分部工程分包,也允许分包单位将分包的工程再次分包给其他分包单位。
(2)承包人在本工程的某一分部工程上享有施工技术的专利权和设计资质,发包人委托该承包人就这一分部工程的施工图进行设计,经工程师签认后可以使用。工程师对承包人的设计认可后,承包人的设计责任即告解除。
(3)若承包人不能按时开工,应当在合同协议书约定的开工日期前14日,以书面形式向工程师提出延期开工的理由和要求。工程师在接到延期开工申请后的72小时内未予答复,视为同意承包人的要求,工期相应顺延。
(4)在施工准备阶段,发包人应当按照专用条款的规定使施工现场具备施工条件、开通施工现场公共道路,承包人应当做好施工人员和设备的调配工作。
(5)若发包人不按照约定支付工程预付款,承包人在约定预付时间7天后向工程师提出书面说明后可以停止施工,发包人承担违约责任。
发承包双方还约定,本工程使用的大型屋面板为甲供材料。
44.各约定是否妥当?对于不妥当条款予以改正。

题干: 某实行监理的工程,实施过程中发生下列事件:
事件1:建设单位通过招标确定了监理单位,并且在2011年11月30日向中标的监理单位发出监理中标通知书,该工程的监理中标价为280万元;建设单位与监理单位协商后,于2012年1月10日签订了委托监理合同。监理合同约定:合同价为260万元;因非监理单位原因导致监理服务期延长,每延长一个月增加监理费8万元;监理服务自合同签订之日起开始,服务期26个月。
建设单位通过招标确定了施工单位,并与施工单位签订了施工承包合同,合同约定:开工日期为2012年2月10日,施工总工期为24个月。
事件2:施工过程中,由于吊装作业危险性较大,施工项目部编了专项施工方案,并送现场监理员签收。吊装作业前,吊车司机使用风速仪检测到风力过大,拒绝进行吊装作业。
施工项目经理便安排另一名吊车司机进行吊装作业,监理员发现后立即向专业监理工程师汇报,该专业监理工程师回答说:施工单位内部的事情,不用管理。
事件3:监理员将施工项目部编制的专项施工方案交给总监理工程师后,发现现场吊装作业吊车发生故障。为了不影响进度,施工项目经理调来另一台吊车,该吊车比施工方案确定的吊车吨位稍小,但经安全检测可以使用。监理员立即将此事向总监理工程师汇报,总监理工程师以专项施工方案未经审查批准就实施为由,签发了停止吊装作业的指令。施工项目经理签收暂停令后,仍要求施工人员继续进行吊装。总监理工程师报告了建设单位,建设单位负责人称工期紧迫,要求总监理工程师收回吊装作业暂停令。
事件4:由于施工单位的原因,施工总工期延误5个月,监理服务期达30个月。
监理单位要求建设单位增加监理费32万元,而建设单位认为监理服务期延长是施工单位造成的,监理单位对此负有责任,不同意增加监理费。
45.分别指出事件3中建设单位、总监理工程师工作中的不妥之处,写出正确做法。
