一、建造师案例题

1.某水利枢纽工程由电站、溢洪道和土坝组成。主坝为均质土坝,上游设干砌石护坡,下游设草皮护坡和堆石排水体,坝顶设碎石路,工程实施过程中发生下述事件: 事件1:项目法人委托该工程质量监督机构对于大坝填筑按《水利水电基本建设工程单元工程质量评定标准》规定的检验数量进行质量检查。质量监督机构受项目法人委托,承担了该工程质量检测任务。 事件2:土坝施工单位将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。合同文件中,单元工程的划分标准是:以40m坝长、20cm铺料厚度为单元工程的计算单位,铺料为一个单元工程,碾压为另一个单元工程。 事件3:该工程监理单位给施工单位“监理通知”如下:经你单位申请并提出设计变更,我单位复核同意将坝下游排水体改为浆砌石,边坡由1: 2.5改为1:2。 事件4:土坝单位工程完工验收结论为:本单位工程划分为30个分部工程,其中质量合格12个,质量优良18个,优良率为60%,主要分部工程(坝顶碎石路)质量优良,且施工中未发生重大质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良;原材料质量、金属结构及启闭机制造质量合格;外观质量得分率为83%。所以,本单位工程质量评定为优良。 事件5:该工程项目单元工程质量评定表由监理单位填写,土坝单位工程完工验收由施工单位主持。工程截流验收及移民安置验收由项目法人主持。 土坝单位工程质量等级实际为优良。依据水利工程验收和质量评定的有关规定,简要分析事件4中验收结论存在的问题。

题干:


    某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
2.    施工单位遇到大量群众到施工现场阻挠施工事件时,应如何处理?

3.      (一)      某水电站工程项目,根据《水利工程建设项目管理规定》和有关规定,项目业主严格按照水利工程建设程序进行。在项目建议书编制时委托了一家具有承担该工程项目相应资格的设计单位承担。在可行性研究报告批准后,由于编写过程存在疏忽,部分主要内容需作很大变动,经原编制单位重新修改后,并经建设项目法人和建设单位复审同意。     [问题](一)

4.      (三)      某水电工程项目采用固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。     施工前施工单位向工程师提交了施工组织设计和施工进度计划(图4-1)。          该工程在施工过程中出现了如下事件。     (1) 因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。     (2) 基坑开按时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。     (3) 因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。     (4) 结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。     (5) 因施工期间钢材涨价而增加材料费7万元。     针对上述事件,施工单位按程序提出了工期索赔和费用索赔。     [问题](三)

题干: 某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,2002年1月开工,2003年5月申报文明建设工地,此时已完成全部建安工程量40%。上级有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。
5.根据水利水电工程有关建设管理的规定,简述工程现场项目法人、设计、施工、监理、质量监督各单位之间在建设管理上的相互关系。

题干:


    某水利枢纽工程由电站、溢洪道和土坝组成。主坝为均质土坝,上游设干砌石护坡,下游设草皮护坡和堆石排水体,坝顶设碎石路,工程实施过程中发生下述事件:



事件1:项目法人委托该工程质量监督机构对于大坝填筑按《水利水电基本建设工程单元工程质量评定标准》规定的检验数量进行质量检查。质量监督机构受项目法人委托,承担了该工程质量检测任务。



事件2:土坝施工单位将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。合同文件中,单元工程的划分标准是:以40m 坝长、20cm 铺料厚度为单元工程的计算单位,铺料为一个单元工程,碾压为另一个单元工程。



事件3:该工程监理单位给施工单位"监理通知”如下:经你单位申请并提出设计变更,我单位复核同意将坝下游排水体改为浆砌石,边坡由1:2.5 改为1:2。



事件4:土坝单位工程完工验收结论为:本单位工程划分为30个分部工程,其中质量合格为12个,质量优良18个,优良率为60%,主要分部工程(坝顶碎石路)质量优良,且施工中未发生重大质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良;厚材料质量、金属结构及启闭机制造质量合格;外观质量得分率为83%。所以,本单位工程质量评定为优良。



事件5:该工程项目单元工程质量评定表监理单位填写,土坝单位工程完工验收由施工单位主持。工程截流验收及移民安置验收由项目法人主持。
6.简要分析事件3“监理通知”存在的问题及理由。

7.      (一)      某水闸工程,项目法人通过招标投标,将该工程承包给一家施工单位,双方签订了施工总承包合同。该施工总承包单位将闸门的制作安装工程分包给另一施工企业,并签订了分包合同。     水闸主体结构施工过程中,施工单位在进行水闸混凝土工程施工时,先浇筑浅部位的混凝土,后浇筑深部外的混凝土。     在施工过程中,由于施工人员的工作失误,造成水闸混凝土工程塌落事故,工程不能正常使用,事故处理所需2个月时间。     [问题](一)

题干: 某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:
(1)水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖;⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。
(2)岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如下图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。
施工过程中发生如下事件:
事件1:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10 m处。作业中发生安全事故,造成1人死亡、2人重伤。
事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。
事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐加剧的趋势。
8.指出图中参数的名称;改正施工方案2中关于爆破作业的不妥之处。

9.      (一)      某混凝土坝工程,业主与总承包商、监理单位分别签订了承包合同和监理合同。     承包商就混凝土坝浇筑前的准备工作,浇筑时入仓铺料、平仓振捣和浇筑后的养护等施工工艺进行了细致的安排。     在施工过程中,对混凝土拌和料的卸料、平仓、碾压提出了质量要求和控制措施如下。     (1) 卸料落差控制在2.5~3.0m之间;     (2) 入仓混凝土摊铺后先洒水养护一段时问后进行碾压;     (3) 要避免混合料层问间歇时间过长。     [问题](一)

题干: 某水库除险加固工程内容有:(1)溢洪道的闸墩与底板加固,闸门更换;(2)土坝黏土灌
浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况
编制了施工总进度计划,形成的时标网络图如图所示(单位:d)。
施工中发生如下事件:
事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。
事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77 d。
事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17 d。
事件4:D工作的进度情况见表。
注:本表中的时间按网络图要求标,如20d是指D工作开始后的第20天末。
10.分别指出事件1~事件3的责任方,并说明影响计划工期的天数。

题干: 发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成2个区段组织流水施工,项目部拟定的初始施工进度计划如下图所示(单位:d)。
在实施中发生如下事件:
事件1:项目部在审查初始的施工进度计划时,提出了优化方案,即按先“Ⅱ堤段”、后“I堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工。
事件2:由于设计变更,“Ⅱ段堤身填筑”(F工作)推迟5d完成。
事件3:质检时发现I段砌石存在通缝、叠砌和浮塞现象,需返工处理,故推迟3d完成。
事件4:第225天末检查时,“Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,“I段堤身填筑”(C工作)已累计完成40%工程量,“穿堤涵洞”(K工作)已累计完成60%工程量。
11.分别指出事件2、事件3的责任方,分析对工期的影响及可获得工期补偿的天数。

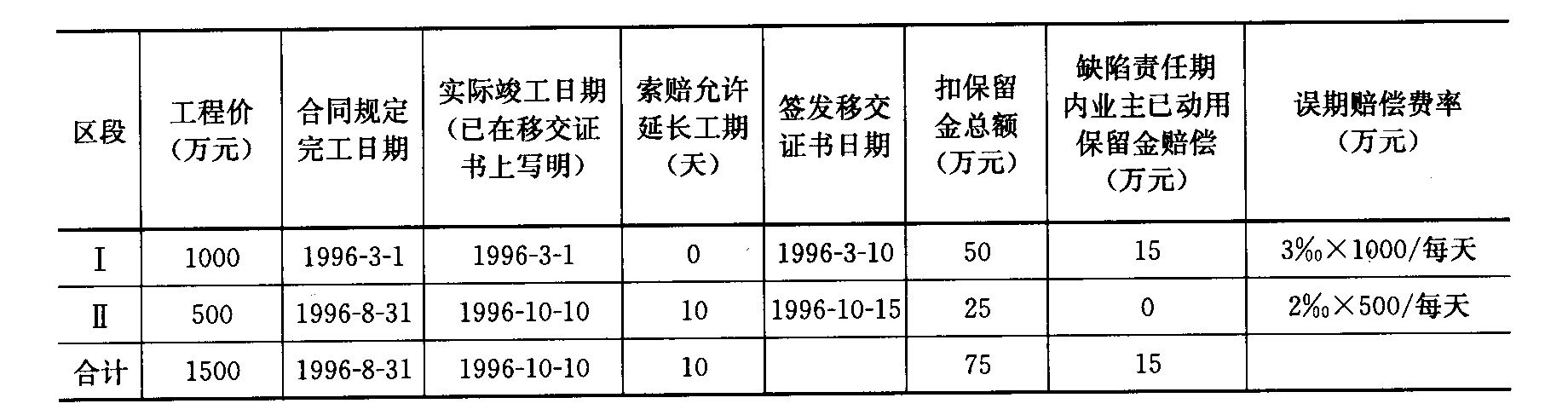

题干: 某工程合同价为1500万元,分两个区段,有关情况如下表所示。保留金在竣工验收和缺陷责任期满后分两次支付,各50%;误期损害赔偿费限额为合同价的5%,缺陷责任期为1年。
12. 该工程误期赔偿费为多少?

题干: 施工总承包单位与建设单位于2012年2月20日签订了某泵站工程施工合同。合同中约定:
①人工费综合单价为45元/工日;
②一周内非承包方原因停水、停电造成的停工累计达8h可顺延工期1 d;
③施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件:
事件1:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人员窝工20工日,一台挖掘机陷入淤泥中。
事件2:3月21日施工总承包单位租赁一台塔式起重机(1 500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。
事件3:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。期间工造成人员窝工300工日。
事件4:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。
针对事件1~3,施工总承包单位及时向建设单位提出了工期和费用索赔。
13.事件1~3中,施工总承包单位提出的工期和费用索赔是否成立?分别说明理由。

题干: 某河道疏浚工程批复投资1500万元,项目法人按照《水利水电工程标准施工招标文件》编制了施工招标文件,招标文件规定不允许联合体投标。某投标人递交的投标文件部分内容如下:
(1)投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。
(2)施工组织设计采用80立方米/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。
(3)拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。
该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:
(1)完成的项目有:①5 km河道疏浚;②施工期自然回淤清除;③河道疏浚超挖;④排泥管安装拆除;⑤开工展布;⑥施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。
(2)完成的工程量(或费用)情况如下:
河道疏浚工程量按如下示意图所示计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。
14.若80 立方米/h挖泥船单价为12元/立方米,每月工程质量保证金按工程款的5%扣留,计算施工期第1月应支付的工程款和扣留的工程质量保证金。

题干: 某承包商于某年承包某外资工程的施工,与业主签订酌承包合同约定:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%;开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中预支半月工程款。
15.当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?

16.      (二)      某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。     工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,基中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。”     [问题](二)

题干: 某水闸建设工程项目,建设单位经公开招标后与施工单位签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板进行检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
17.建设单位指定水泥的规格、型号是否合理?为什么?

18.      (三)      某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,2002年1月开工,2003年5月申报文明建设工地,此时已完成全部建安工程量40%     上级有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。     [问题](三)

题干:


某泵站工程,业主与总承包商、监理单位分别签订了施工合同、监理合同。总承包商经业主同意将土方开挖、设备安装与防渗工程分别分包给专业性公司,并签订了分包合同。施工合同中说明:建设工期278天,2004年9月1日开工,工程造价4357万元。



合同约定结算方法;合同价款调整范围为业主认定的工程量增减、设计变更和洽商;安装配件、防渗工程的材料费调整依据为本地区工程造价管理部门公布的价格调整文件。



实施过程中,发生如下事件:



事件1:总承包商于8月25日进场,进行开工前的准备工作。原定9月1日开工,因业主办理伐树手续而延误至6日才开工,总承包商要求工期顺延5天。



事件2:土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总承包商请土方公司向业主要求索赔。



事件3:在基础回填过程中,总承包商已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总承包商再次取样复验,结果合格。总承包商要求监理单位支付试验费。



事件4:总承包商对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行试验,改进成功用于本工程,总承包商要求此项试验费由业主支付。



事件5:结构施工期间,总承包商经总监理工程师同意更换了原项目经理,组织管理一度失调,导致封顶时间延误8天。总承包商以总监理工程师同意为由,要求给予适当工期补偿。



事件6:监理工程师检查防渗工程,发现止水带安装不符合要求,记录并要求防渗公司整改。防渗公司整改后向监理工程师进行了口头汇报,监理工程师即签证认可。事后发现仍有部分有误,需进行返工。



事件7:在做基础处理时,经中间检查发现施工不符合设计要求,防渗公司也自认为难以达到合同规定的质量要求,就向监理工程师提出终止合同的书面申请。



事件8:在进行结算时,总承包商根据已标价的工程量清单,要求安装配件费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。
19.在事件3中,总承包商的要求是否合理?为什么?

20.   某施工企业承揽一土石坝工程施工任务,并组建了现场项目部。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业,并编制了双代号网络进度计划图。 在“施工段2”整平时突降暴雨,造成工期延误7天,试分析其对施工工期的影响程度。

题干: 某水电站工程建设项目,基础处理采用混凝土灌注桩,主体工程为河床式电站。建设单位通过公开招标选择某监理单位承担施工监理任务。因该工程涉及基础处理、电站土建施工和机电安装工程,建设单位对工程发包提出了两种方案:一种是采用总承包模式,即由电站土建单位总承包,基础处理和机电安装列入总承包范围再进行分包。另一种是采用平行发包模式,即对基础处理、电站土建施工、机电安装工程进行发包。机电安装工程中的发电机组由建设单位选定的供应单位负责运抵施工现场。
21.在上述两种发包模式下,整个工程完工验收应由什么单位提出申请?

题干:     某水利工程业主与承包商签订了工程承包合同,合同中含有两个子工程,估算工程量甲项为2300立方米,乙项为3200立方米;甲项单价为180元/立方米,乙项单价为160元/立方米。承包合同规定:

(1)开工前业主应向承包商支付合同价20%的预付款;

(2)业主自第1个月起,从承包商的进度款中按5%的比例预留保留金;

(3)当子项工程实际工程量超过估算工程量的10%时,超出部分的单价按0.9进行调整;

(4)监理工程师每月签发付款的最低金额为25万元;

(5)预付款在最后两个月平均扣回。

承包商每月实际完成并经签证确认的工程量如下表所示。
22.预付款为多少?

23.      (二)      某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。     [问题](二)

24.      (三)      某大型水利工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式得保。评标方法采用经评审的最低投标价法。投标有效期为60天。     业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请招标方式招标。     项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参加投标的人数太多,为减少评标工作量,要求招标代理公司仅对报名的潜在投标人的资质条件、业绩进行资格审查。     开标后发现如下事件。     (1) A投标人的投标报价为8000万元,为最低投标价,经评审后推荐其为中标候选人;     (2) B投标人在开标后又提交了一份补充说明,提出可以降低5%;     (3) C投标人提交的银行投标保函有效期为70天;     (4) D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章;     (5) E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书;     (6) F投标人投标报价最高,故F投标人在开标后第二天撤回了其投标文件。     经过标书评审,A投标人被确定为中标候选人。发出中标通知书后,招标人和A投标人进行合同谈判,希望A投标人能再压缩工期、降低费用。经谈判后双方达成一致:不压缩工期,降低3%。     [问题](三)

题干: 某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。
25.假设你是该项目的项目经理,你认为在混凝土验仓前需做好哪些浇筑前的准备作业?

26.      (一)      某大型水利枢纽工程,监理公司承担施工阶段监理任务,建设单位采用公开招标方式选定承包单位。在招标文件中对省内与省外投标人提出了不同的资格要求,并规定2002年10月30日为投标截止时间。甲、乙等多家承包单位参加投标,乙承包单位11月5日方提交投标保证金。11月3日招标办主持举行了开标会。但本次招标由于招标人原因导致招标失败。     建设单位重新招标后确定甲承包单位中标,并签订了施工合同。施工开始后,建设单位要求提前竣工,并与甲承包单位协商签订了书面协议,写明了甲承包单位办保证施工质量采取的措施和建设单位应支付的赶工费用。     施工过程中发生了混凝土工程质量事故。经调查组技术鉴定,认为是甲承包单位为赶工拆模过早,混凝土强度不足造成。该事故未造成人员伤亡,但导致直接经济损失4.8万元。     质量事故发生后,建设单位以甲承包单位的行为与投标书中的承诺不符,不具备履约能力,又不可能保证提前竣工为由,提出终止合同。甲承包单位认为事故是因建设单位要求赶工引起,不同意终止合同。建设单位按合同约定提请仲裁.仲裁机构裁定终止合同,甲承包单位决定向具有管辖权的法院提起诉讼。     [问题](一)

题干:


    某水利枢纽工程由电站、溢洪道和土坝组成。主坝为均质土坝,上游设干砌石护坡,下游设草皮护坡和堆石排水体,坝顶设碎石路,工程实施过程中发生下述事件:



事件1:项目法人委托该工程质量监督机构对于大坝填筑按《水利水电基本建设工程单元工程质量评定标准》规定的检验数量进行质量检查。质量监督机构受项目法人委托,承担了该工程质量检测任务。



事件2:土坝施工单位将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。合同文件中,单元工程的划分标准是:以40m 坝长、20cm 铺料厚度为单元工程的计算单位,铺料为一个单元工程,碾压为另一个单元工程。



事件3:该工程监理单位给施工单位"监理通知”如下:经你单位申请并提出设计变更,我单位复核同意将坝下游排水体改为浆砌石,边坡由1:2.5 改为1:2。



事件4:土坝单位工程完工验收结论为:本单位工程划分为30个分部工程,其中质量合格为12个,质量优良18个,优良率为60%,主要分部工程(坝顶碎石路)质量优良,且施工中未发生重大质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良;厚材料质量、金属结构及启闭机制造质量合格;外观质量得分率为83%。所以,本单位工程质量评定为优良。



事件5:该工程项目单元工程质量评定表监理单位填写,土坝单位工程完工验收由施工单位主持。工程截流验收及移民安置验收由项目法人主持。
27.简要分析事件2中存在的问题及理由。

题干: 某城市圈堤为1级堤防,在原排涝站西侧200 m新建一座排涝泵站(包括进水建筑物、泵室、穿堤涵洞、出水建筑物等),总装机容量1980 kW,合同工期为16个月,自2002年11月至2004年2月。该地区主汛期为6、7、8三个月,泵室、穿堤涵洞等主体工程安排在非汛期施工。
施工过程中发生了如下事件:
事件1:施工单位施工组织设计中汛前以泵室、进水建筑物施工为关键工作,穿堤涵洞、出水建筑物施工相机安排。
事件2:穿堤涵洞的土方开挖及回填工作量不大,施工单位将该土方工程分包给具有相应资质的单位。厂房、管理房的内外装饰(包括玻璃幕墙、贴面)分包给具有相应资质的单位。
事件3:竣工验收前,项目法人委托检测单位对堤身填筑和混凝土护坡质量进行抽检。
事件4:2003年3月份的施进度计划,3月3日穿堤涵洞周边堤防土方回填至设计高程,3月4日~3月14日进行堤外侧现浇混凝土护坡施工。
28.事件3中,工程质量抽检的内容至少包括哪几项?

题干: 某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。
合同约定:
(1)合同总价420万元;
(2)工程2008年9月25日开工,工期12个月;
(3)工程预付款按10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:
事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2:2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请,随后,监理单位主持进行了验收。
29.指出事件中关于变更处理的不妥之处,并说明正确做法。

题干: 淮江湖行洪区退水闸为大(1)型工程,批复概算约3亿元,某招标代理机构组织了此次招标工作。在招标文件审查会上,专家甲、乙、丙、丁、戊分别提出了如下建议:
甲:为了防止投标人哄抬报价,建议招标文件规定投标报价超过标底5%的为废标。
乙:投标人资格应与工程规模相称,建议招标文件规定投标报价超过注册资本金5倍的为废标。
丙:开标是招标工作的重要环节,建议招标文件规定投标人的法定代表人或委托代理人不参加开标会的,招标人可宣布其弃权。
丁:招标由招标人负责,建议招标文件规定评标委员会主任由招标人代表担任,且评标委员会主任在投标人得分中所占权重为20%,其他成员合计占80%。
戊:地方政府实施的征地移民工作进度难以控制,建议招标文件专用合同条款中规定,由于地方政府的原因未能及时提供施工现场的,招标人不承担违约责任。
招标文件完善后进行看发售,在规定时间内,投标人递交了投标文件。其中,投标人甲在投标文件中提出将弃渣场清理项目进行分包,并承诺严格管理分包单位,不允许分包单位再次分包,且分包单位项目管理机构人员均由本单位人员担任。经过评标、定标、该投标人中标,与发包人签订了总承包合同,并与分包单位签订了弃渣场清理项目分包合同,约定单价12.88元/立方米,相应的单价分析见下表。
30.分包单位项目管理机构设置,哪些人员必须是分包单位本单位人员?本单位人员必须满足的条件有哪些?

31.      (三)      某水电工程项目采用固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。     施工前施工单位向工程师提交了施工组织设计和施工进度计划(图4-1)。          该工程在施工过程中出现了如下事件。     (1) 因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。     (2) 基坑开按时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。     (3) 因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。     (4) 结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。     (5) 因施工期间钢材涨价而增加材料费7万元。     针对上述事件,施工单位按程序提出了工期索赔和费用索赔。     [问题](三)

32.某堤防除险加固工程依据《堤防和疏浚工程旌工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:①当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10 000元/d,逾期完工违约金为10 000元/d。经监理单位批准的施工进度计划如图所示(假定各项工作均衡施工)。在施工过程中发生了如下事件:事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10 d运抵现场。事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5 d完成。事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6 d完成。事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48 d完成。事件5:在F工作中,承包人采取赶工措施,F工作20 d完成。事件1中,指出招标人拒绝投标人D参加该项目施工投标是否合理,并简述理由。

题干: 背景资料:
某水库枢纽工程总库容1500万m3,工程内容包括大坝、溢洪道、放水洞等,大坝为粘土心强土石坝,最大坝高为35m,坝顶构造如下图所示。
[up2015/abcba7e1e3d-0b42-4be3-8974-e70d4f2e188f.jpg]
施工过程中发生如下事件:
事件1:为加强工程质量管理,落实质量责任,依据《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581),项目法人要求各参见单位落实从业单位质量主体责任制等四个责任制
事件2:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。
事件3:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。
33.根据《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202号),水利工程建设质量与安全事故共分为几级?说明事件3的事故等级;指出安全帽出厂的证明材料包括哪些?

34.某业主投资一建设工程项目,通过招标选择了一家施工单位,并与之签订了合同。合同约定,在施工过程中,若由于业主原因造成窝工,则机械的停工费用和人工窝工费按台班费和工日费的40%结算支付。该工程按如下计划进行: 在计划执行过程中,出现了如下事件: 事件1:因业主不能及时提供材料使E工作延误2天,G工作延误1天,H工作延误2天。 事件2:因机械故障检修使E工作延误1天,G工作延误1天。 事件3:因业主变更设计,使F工作延误2天。 事件4:因电网停电,使F工作延误0.5天,I工作延误0.5天。以上事件对同一工作延误时间不在同一时间段内。 为此施工单位及时向监理工程师提交了一份索赔报告,并附有关资料和证据。主要索赔要求如下: (1)工期:E停工3天,F停工2.5天,G停工2天,H停工2天,I停工0.5天,要求总计顺延工期10天。 (2)费用: ①机械设备台班费 E工作吊车:(2+1)台班×1200元/台班=3600元 F工作搅拌机:(2+0.5)台班×300元/台班=750元 G工作小机械:(1+1)台班×300元/台班=600元 H工作搅拌机:2台班×300元/台班=600元 合计要求补偿机械台班费损失5550元(经监理工程师审核,上述机械台班费单价合理)。 ②人工费 E工作:3天×15人×40元/工日=1800元 F工作:2.5天×18人×40元/工日=1800元 G工作:2天×8人×40元/工日=640元 H工作:2天×18人×40元/工日=1440元 I工作:0.5天×10人×40元/工日=200元 合计要求补偿人工费损失5880元(经监理工程师审核,上述人工单价和人工数量合理)。 机械台班费索赔是否合理?为什么?

题干: 某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。合同约定:
(1)合同总价420万元;
(2)工程2008年9月25日开工,工期12个月;
(3)工程预付款按10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:
事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2:2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请,随后,监理单位主持进行了验收。
35.计算11月份的工程进度款、保留金预留、预付款扣回和实际付款金额。
