1.   某水库溢洪道加固工程,控制段现状底板顶高程30.0m,闸墩顶面高程42.0m,墩顶以上为现浇混凝土排架、启闭机房及公路桥。加固方案为:底板顶面增浇20cm混凝土,闸墩外包15cm混凝土,拆除重建排架,启闭机房及公路桥。其中现浇钢筋混凝土排架采用爆破拆除方案。    施工过程中,针对闸墩新浇薄壁混凝土的特点,施工单位拟采用如下温控措施:①通过采用高效减水剂以减少水泥用量;②采用低发热量的水泥;③采取薄层浇筑方法增加散热面;④预埋水管通水冷却。    根据《建设工程安全生产管理条例》和《工程建设标准强制性条文》(水利工程部分)有关规定,施工单位应当在本工程施工现场的哪些部位设置明显的安全警示标志?     指出施工单位温控措施的不妥之处。

题干: 某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。合同约定:
(1)合同总价420万元;
(2)工程2008年9月25日开工,工期12个月;
(3)工程预付款按10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:
事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2:2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请,随后,监理单位主持进行了验收。
2.指出事件1中关于变更处理的不妥之处,并说明正确做法。

题干: 某堤防加固工程,建设单位与施工单位签订了施工承包合同,合同约定:
(1)工程9月1日开工,工期4个月;
(2)开工前,建设单位向施工单位支付的工程预付款按合同价的10%计,并按月在工程进度款中平均扣回;
(3)保留金按5%的比例在月工程进度款中预留;
(4)当实际完成工程量超过合同工程量的15%时,对超过15%以外的部分进行调价,调价系数为0.9。
工程内容、合同工程量、单价及各月实际完成工程量见下表。
施工过程中发生如下事件:
事件1:9月8日,在进行某段堤防清基过程中发现白蚁,施工单位按程序进行了上报。经相关单位研究确定采用灌浆处理方案,增加费用10万元。因不具备灌浆施工能力,施工单位自行确定了分包单位,但未与分包单位签订分包合同。
事件2:10月10日,因料场实际可开采深度小于设计开采深度,需开辟新的料场以满足施工需要,增加费用1万元。
事件3:12月10日,护坡施工中,监理工程师检查发现碎石垫层厚度局部不足,造成返工,损失费用0.5万元。
3.计算11月份的工程进度款、保留金预留和实际付款金额。(有小数点的,保留2位小数)

题干: 某水库枢纽工程由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5 m,坝长1135 m。该工程采用明渠导流,立堵法截流进行施工。该大坝施工承包商首先根据设计要求就近选择一料场,该料场土料黏粒含量较高,含水量适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时采取了一些措施,使其满足上坝要求。
4.该大坝填筑压实标准应采用什么控制?填筑压实参数主要包括哪些?如何确定这些参数?

题干: 某混凝土重力坝工程包括左岸非溢流坝段、溢流坝段、右岸非溢流坝段、右岸坝肩混凝土刺墙段。最大坝高43m,坝顶全长322m,共17个坝段。该工程采用明渠导流施工。坝址以上流域面积610.5平方千米,属于亚热带暖湿气候区,雨量充沛,湿润温和。平均气温比较高,需要采取温控措施。其施工组织设计主要内容包括:

(1)大坝混凝土施工方案的选择。

(2)坝体的分缝分块。根据混凝土坝型、地质情况、结构布置、施工方法、浇筑能力、温控水平等因素进行综合考虑。

(3)坝体混凝土浇筑强度的确定。应满足该坝体在施工期的历年度汛高程与工程面貌。在安排坝体混凝土浇筑工程进度时,应估算施工有效工作日,分析气象因素造成的停工或影响天数,扣除法定节假日,然后再根据阶段混凝土浇筑方量拟定混凝土的月浇筑强度和日平均浇筑强度。

(4)混凝土拌合系统的位置与容量选择。

(5)混凝土运输方式与运输机械选择。

(6)运输线路与起重机轨道布置。门、塔机栈桥高程必须在导流规划确定的洪水位以上,宜稍高于坝体重心,并与供料线布置高程相协调,栈桥一般平行于坝轴线布置,栈桥桥墩应部分埋入坝内。

(7)混凝土温控要求及主要温控措施。
5.大坝水工混凝土浇筑的水平运输包括哪两类?垂直运输设备主要有哪些?

题干:


某项目部承揽一土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。
6.已知各专业施工队在各施工段上的工作持续时间如下表:  工作队  施工段1  施工段2  施工段3  铺料  3天  2天  4天  整平  1天  1天  2天  压实  2天  1天  2天    该坝面作业,铺料、整平、压实三项工序的前后关系是什么?

7.   某施工企业承揽一土石坝工程施工任务,并组建了现场项目部。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业,并编制了双代号网络进度计划图。 在“施工段2”整平时突降暴雨,造成工期延误7天,试分析其对施工工期的影响程度。

题干: 某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见下表。
8. 计算9周末的费用绩效指数CPI与进度绩效指数SPI(计算结果小数点后面保留3位),并对结果含义加以说明。

题干:

背景资料:

某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,2002年1月开工,2003年5月申报文明建设工地,此时已完成全部建安工程量40%。上级有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。


9.根据水利系统文明建设工地的有关规定,工程建设管理水平考核的主要内容除了内部管理制度外,还包括哪些内容?

题干: 某2级堤防加固工程主要工程内容有:①背水侧堤身土方培厚及堤顶土方加高;②迎水侧砌石护坡拆除;③迎水侧砌石护坡重建;④新建堤基裂隙黏土高压摆喷截渗墙;⑤新建堤顶混凝土防汛道路;⑥新建堤顶混凝土防浪墙。土料场土质为中粉质壤土,平均运距为2 km。施工过程中发生如下事件:
事件1:土方工程施工前,在土料场进行碾压试验;高喷截渗墙工程先行安排施工,施工前亦在土料场进行工艺性试验,确定了灌浆孔间距、灌浆压力等施工参数,并在施工中严格按此参数进行施工。
事件2:高喷截渗墙施工结束后进行了工程质量检测,发现截渗墙未能有效搭接。
10.指出①、④、⑤、⑥四项工程内容之间合理的施工顺序。

题干: 某城市圈堤为1级堤防,在原排涝站西侧200 m新建一座排涝泵站(包括进水建筑物、泵室、穿堤涵洞、出水建筑物等),总装机容量1980 kW,合同工期为16个月,自2002年11月至2004年2月。该地区主汛期为6、7、8三个月,泵室、穿堤涵洞等主体工程安排在非汛期施工。
施工过程中发生了如下事件:
事件1:施工单位施工组织设计中汛前以泵室、进水建筑物施工为关键工作,穿堤涵洞、出水建筑物施工相机安排。
事件2:穿堤涵洞的土方开挖及回填工作量不大,施工单位将该土方工程分包给具有相应资质的单位。厂房、管理房的内外装饰(包括玻璃幕墙、贴面)分包给具有相应资质的单位。
事件3:竣工验收前,项目法人委托检测单位对堤身填筑和混凝土护坡质量进行抽检。
事件4:2003年3月份的施进度计划,3月3日穿堤涵洞周边堤防土方回填至设计高程,3月4日~3月14日进行堤外侧现浇混凝土护坡施工。
11.事件4中,进度安排是否合理,并简述理由。

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
12.该工程能否被评为文明建设工地?为什么?

题干: 某施工单位承担了一土石坝工程,与业主签定了施工总承包合同,合同约定工期15个月,开工日期为2010年11月1日,竣工日期为2012年1月31日。工期奖惩额为5 000元/d,工程保修期1年。
在施工过程中,由于发生地质条件变化,建设单位进行设计变更,影响工期10 d;由于雨期影响材料进场,影响工期5d;工程累计停电20 d;在施工过程中由于事故导致2人当场死亡,影响工期10d;由于项目工期紧,某分部工程未经验收建设单位就投入使用;该工程实际竣工日期为2012年2月20日。
13.该机电硐室未经验收便投入使用,其质量问题施工单位是否应当承担质量责任?应该如何处理?

14.      (三)      某水利工程按最早开始时间安排的横道图计划如图5-2,其中虚线上方数字为该工作每月的计划投资额(单位:万元)。该工程施工合同规定工程于1月1日开工,按季度综合调价系数调价。在实施过程中,各工作的实际工程量和持续时间均与计划相同。          [问题](三)

题干: 某省曹山湖堤防退建工程为3级,新建堤防填筑土料为黏性土,最大干密度为1.69 g/立方厘米,最优含水率为19.3%,设计压实干密度为1.56 g/立方厘米。该工程项目划分为1个单位工程,5个分部工程。某省水利水电建筑安装工程总公司承建该工程第Ⅱ标段。标段为该工程的1个分部工程,堤防长度2.5 km,土方填筑量50万立方米;其中编号为CS-Ⅱ-16的单元工程桩号为CS10+000~CS10+100,高程为▽ 18.5 m~▽ 18.75 m,宽度为40 m,土方填筑量为1000 立方米。
施工过程中发生了如下事件:
事件1:施工单位于当年12月进场,当地气温在-5攝氏度左右。土方填筑前,施工单位按照强制性标准的要求对堤基进行了处理。
事件2:施工单位按照《堤防工程施工质量评定与验收规程(试行)》(SL 239-1999)的规定,对CS-Ⅱ-016单元工程质量进行了检查和检测,相关结果填于下表中。
事件3:该分部工程施工结束后,根据《水利水电工程施工质量检验与评定规程》(SL176-2007)的规定,对该分部工程质量进行了评定,质量结论如下:该分部工程所含418个单元工程质量全部合格,其中276个单元工程质量等级优良,主要单元工程和重要隐蔽单元工程质量优良率为86.6%,且未发生过质量事故。经施工单位自评,监理单位复核,工程质量和安全监督机构核定,本分部工程质量等级为合格。
事件4:该单位工程完工后,项目法人主持进行了单位工程验收。验收工作组由项目法人、勘测、设计、监理、施工、质量和安全监督机构、运行管理单位、法人验收监督管理机关等单位的代表及上述单位外的3名特邀专家组成。
15.改正表中A、B两项内容填写的不妥之处。

题干: 某水闸建筑在砂质壤土地基上,水闸每孔净宽8m,共3孔,采用平板闸门,闸门采用一台门式启闭机启闭,闸墩厚度为2m,因闸室的总宽度较小,故不分缝。闸底板的总宽度为30 m,净宽为24 m,底板顺水流方向长度为20 m。施工中发现由于平板闸门主轨、侧轨安装出现严重偏差,发生了质量事故。
16.平板闸门的安装工艺一般包括哪几种?

题干: 某施工单位承担了一土石坝工程,与业主签定了施工总承包合同,合同约定工期15个月,开工日期为2010年11月1日,竣工日期为2012年1月31日。工期奖惩额为5 000元/d,工程保修期1年。
在施工过程中,由于发生地质条件变化,建设单位进行设计变更,影响工期10 d;由于雨期影响材料进场,影响工期5d;工程累计停电20 d;在施工过程中由于事故导致2人当场死亡,影响工期10d;由于项目工期紧,某分部工程未经验收建设单位就投入使用;该工程实际竣工日期为2012年2月20日。
17.根据有关规定,本起伤亡事故应由哪个单位上报?

题干: 某水利工程业主与承包商签订了工程施工合同,合同中含两个子项工程,估算工程量甲项为2300立方米,乙项为3200立方米,经协商合同单价甲项为180元/立方米,乙项为160元/立方米。承包合同约定:

(1)开工前业主应向承包商支付合同价20%的预付款;

(2)业主自第一个月起,从承包商的工程款中按5%的比例扣留保留金;

(3)当子项工程实际工程量超过估算工程量10%时,可进行调价,调整系数为0.9;

(4)根据市场情况规定价格调整系数平均按1.2计算;

(5)监理工程师签发月度付款最低金额为25万元;

(6)预付款在最后两个月扣除,每月扣50%。

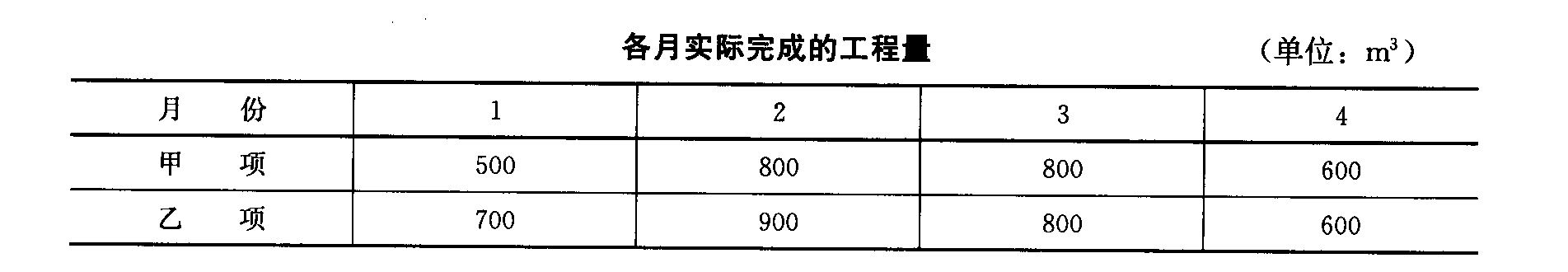

承包商每月实际完成并经监理工程师签证确认的工程量如下表所示。
18. 预付款是多少?

题干: 某混凝土重力坝工程包括左岸非溢流坝段、溢流坝段、右岸非溢流坝段、右岸坝肩混凝土刺墙段。最大坝高43m,坝顶全长322m,共17个坝段。该工程采用明渠导流施工。坝址以上流域面积610.5平方千米,属于亚热带暖湿气候区,雨量充沛,湿润温和。平均气温比较高,需要采取温控措施。其施工组织设计主要内容包括:

(1)大坝混凝土施工方案的选择。

(2)坝体的分缝分块。根据混凝土坝型、地质情况、结构布置、施工方法、浇筑能力、温控水平等因素进行综合考虑。

(3)坝体混凝土浇筑强度的确定。应满足该坝体在施工期的历年度汛高程与工程面貌。在安排坝体混凝土浇筑工程进度时,应估算施工有效工作日,分析气象因素造成的停工或影响天数,扣除法定节假日,然后再根据阶段混凝土浇筑方量拟定混凝土的月浇筑强度和日平均浇筑强度。

(4)混凝土拌合系统的位置与容量选择。

(5)混凝土运输方式与运输机械选择。

(6)运输线路与起重机轨道布置。门、塔机栈桥高程必须在导流规划确定的洪水位以上,宜稍高于坝体重心,并与供料线布置高程相协调,栈桥一般平行于坝轴线布置,栈桥桥墩应部分埋入坝内。

(7)混凝土温控要求及主要温控措施。
19.大坝水工混凝土浇筑的运输方案有哪些?本工程采用哪种运输方案?

20.                                                            (二)     某堤防工程,业主在招标文件中规定:工期T(周)不得超过80周,也不应短于60周。     某施工单位决定参与该工程的投标。在基本确定技术方案后,为提高竞争能力,对其中某技术措施拟定了三个方案进行比选。方案一的费用为C1=100+4T;方案二的费用为C2=150+3T;方案三的费用为C3=250+2T。     这种技术措施的三个比选方案对施工网络计划的关键线路均没有影响。各关键工作可压缩的时间及相应增加的费用见表3-1。     表3-1 各关键工作可压缩的时间及相应增加的费用表 关键工作 A C E H M 可压缩时间/周 1 2 1 3 2 压缩单位时间增加的费用/(万元/周) 3.5 2.5 4.5 6.0 2.0      假定所有关键工作压缩后不改变关键线路。     [问题]关键工作ACEHM可压缩时间/周12132压缩单位时间增加的费用/(万元/周)3.52.54.56.02.0

21.      (一)      某水闸工程,项目法人通过招标投标,将该工程承包给一家施工单位,双方签订了施工总承包合同。该施工总承包单位将闸门的制作安装工程分包给另一施工企业,并签订了分包合同。     水闸主体结构施工过程中,施工单位在进行水闸混凝土工程施工时,先浇筑浅部位的混凝土,后浇筑深部外的混凝土。     在施工过程中,由于施工人员的工作失误,造成水闸混凝土工程塌落事故,工程不能正常使用,事故处理所需2个月时间。     [问题](一)

题干: 某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:
(1)水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖;⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。
(2)岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如下图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。
施工过程中发生如下事件:
事件1:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10 m处。作业中发生安全事故,造成1人死亡、2人重伤。
事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。
事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐加剧的趋势。
22.改正事件1中的错误做法;根据《水利工程建设重大质量与安全事故应急预案》的规定,确定事件1的事故等级;事故发生后,项目法人还应向哪个部门报告。

题干: 某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,其中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。
23.” 大坝拟采用碾压式填筑,其压实机械主要有哪几种类型?坝面作业分哪几项主要工序?

24.   某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。    项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。    项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下: 事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。 事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。 事件3:c投标人投标保函有效期为70天。 事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。 事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。 事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。 事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。 分析ABCDEF投标人的投标文件是否有效或有何不妥之处?说明理由。

题干: 某河道疏浚工程批复投资1500万元,项目法人按照《水利水电工程标准施工招标文件》编制了施工招标文件,招标文件规定不允许联合体投标。某投标人递交的投标文件部分内容如下:
(1)投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。
(2)施工组织设计采用80立方米/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。
(3)拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。
该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:
(1)完成的项目有:①5 km河道疏浚;②施工期自然回淤清除;③河道疏浚超挖;④排泥管安装拆除;⑤开工展布;⑥施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。
(2)完成的工程量(或费用)情况如下:

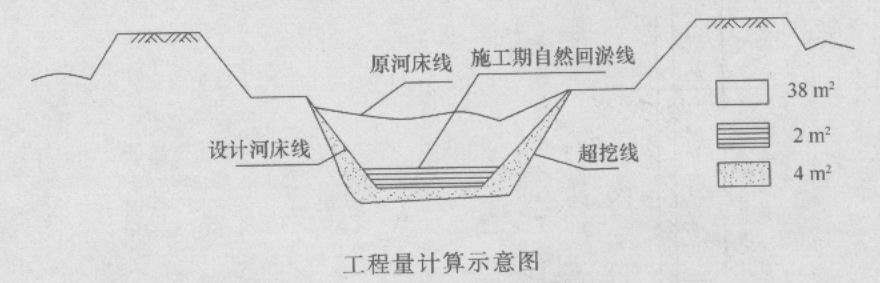

河道疏浚工程量按如下示意图所示计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。
25.根据背景资料,指出该投标文件的组成文件中其他两项文件名称。

题干: 某水利枢纽工程有混凝土重力坝、水电站等建筑物构成。
施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:
合同总金额壹亿伍仟万元整;开工日期为2007年9月20日,总工期26个月。
开工前项目法人向施工单位支付10%的工程预付款,预付款扣回按公式
从第1个月起,按进度款5%的比例扣留保留金。
施工过程中发生如下事件:
事件1:在倒流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告。索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。
事件2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图所示。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。
事件3:至2008年3月,施工累计完成工程量2 700万元。4月份的月进度付款申请单见下表。
26.指出事件2中第二次序孔、第三次序孔分别是哪些。

27.      (一)      某施工单位承揽了一水利枢纽工程中的部分施工任务。该施工项目双代号网络计划如图5-1所示(单位:天):          [问题](一)

题干: 某装机容量50万kW的水电站工程建于山区河流上,拦河大坝为2级建筑物,采用碾压式混凝土重力坝,坝高60 m,坝体浇筑施工期为2年,施工导流采取全段围堰、隧洞导流的方式。
施工导流相关作业内容包括:
①围堰填筑;
②围堰拆除;
③导流隧洞开挖;
④导流隧洞封堵;
⑤下闸蓄水;
⑥基坑排水;
⑦截流。
围堰采用土石围堰,堰基河床地面高程为140.0m。根据水文资料,上游围堰施工期设计洪水位为150.0 m,经计算与该水位相应的波浪高度为2.8 m。
导流隧洞石方爆破开挖采取从两端同时施工的相向开挖方式。根据施工安排,相向开挖的两个工作面在相距20 m距离放炮时,双方人员均需撤离工作面;相距10 m时,需停止一方工作,单向开挖贯通。
工程蓄水前,由有关部门组织进行蓄水验收,验收委员会听取并研究了工程度汛措施计划报告、工程蓄水库区移民初步验收报告等有关方面的报告。
28.确定该工程围堰的建筑物级别并说明理由。计算上游围堰堰顶高程。

29.      (一)      某施工单位承揽了一水利枢纽工程中的部分施工任务。该施工项目双代号网络计划如图5-1所示(单位:天):          [问题](一)

题干: 某新建排涝泵站装机容量为8×250kW,采用堤后式布置于某干河堤防背水侧,主要工程内容有:
①泵室(电机层以下);
②穿堤出水涵洞(含出口防洪闸);
③进水前池;
④泵房(电机层以上);
⑤压力水箱(布置在堤脚外);
⑥引水渠;
⑦机组设备安装等。施工期为当年9月~次年12月,共16个月,汛期为6月~8月,主体工程安排在一个非汛期内完成。
施工过程中发生如下事件:
事件1:泵室段地面高程19.6 m,建基面高程15.6 m。勘探揭示19.6~16.0m为中粉质壤土;16.0~13.5 m为轻粉质壤土;13.5~7.0m为粉细砂,富含地下水;7.0 m以下为重粉质壤土(未钻穿)。粉细砂层地下水具承压性,施工期水位为20.5 m,渗透系数为3.5 m/d。施工时采取了人工降水措施。
事件2:泵室基坑开挖完成后,泵室天然地基由项目法人组织有关单位进行了联合验收,并共同核定了质量等级。
事件3:在某批(1个验收批)钢筋进场后,施工、监理单位共同检查了其出厂质量证明书和外观质量,并测量了钢筋的直径,合格后随机抽取了一根钢筋在其端部先截去了300 mm后冉截取了一个抗拉试件和一个冷弯试件进行检验。
事件4:该排涝泵站为一个单位工程,共分10个分部工程,所有分部工程质量均合格,其中6个分部工程质量优良(含2个主要分部工程),施工中未发生过较大质量事故,外观质量得分率为81.6%,单位工程施工质量与检验资料齐全,施工期及试运行期的单位工程观测资料分析结果符合相关规定和要求。
30.按照施工顺序安排的一般原则,请分别指出第③、⑤项工程宜安排在哪几项工程内容完成后施工。

31.      (二)      某水库枢纽工程由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5m,坝长1135m。该大坝施工承包商首先根据设计要求就近选择某一料场,该料场土料黏粒含量较高,含水量较适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时地采取了一些措施,使其满足上坝要求。坝面作业共安排了A、B、C三个工作班组进行填筑碾压施工。在统计一个分部工程质量检测结果中,发现在90个检测点中,有7个点不合格。其中检测A班组30个点,有2个不合格点;检测B班组30个点,有3个不合格点;检测C班组30个点,有2个不合格点。     [问题](二)

题干:


某泵站工程,业主与总承包商、监理单位分别签订了施工合同、监理合同。总承包商经业主同意将土方开挖、设备安装与防渗工程分别分包给专业性公司,并签订了分包合同。施工合同中说明:建设工期278天,2004年9月1日开工,工程造价4357万元。



合同约定结算方法;合同价款调整范围为业主认定的工程量增减、设计变更和洽商;安装配件、防渗工程的材料费调整依据为本地区工程造价管理部门公布的价格调整文件。



实施过程中,发生如下事件:



事件1:总承包商于8月25日进场,进行开工前的准备工作。原定9月1日开工,因业主办理伐树手续而延误至6日才开工,总承包商要求工期顺延5天。



事件2:土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总承包商请土方公司向业主要求索赔。



事件3:在基础回填过程中,总承包商已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总承包商再次取样复验,结果合格。总承包商要求监理单位支付试验费。



事件4:总承包商对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行试验,改进成功用于本工程,总承包商要求此项试验费由业主支付。



事件5:结构施工期间,总承包商经总监理工程师同意更换了原项目经理,组织管理一度失调,导致封顶时间延误8天。总承包商以总监理工程师同意为由,要求给予适当工期补偿。



事件6:监理工程师检查防渗工程,发现止水带安装不符合要求,记录并要求防渗公司整改。防渗公司整改后向监理工程师进行了口头汇报,监理工程师即签证认可。事后发现仍有部分有误,需进行返工。



事件7:在做基础处理时,经中间检查发现施工不符合设计要求,防渗公司也自认为难以达到合同规定的质量要求,就向监理工程师提出终止合同的书面申请。



事件8:在进行结算时,总承包商根据已标价的工程量清单,要求安装配件费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。
32.在事件3中,总承包商的要求是否合理?为什么?

题干: 某堤防除险加固工程依据《堤防和疏浚工程旌工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:①当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10 000元/d,逾期完工违约金为10 000元/d。经监理单位批准的施工进度计划如图所示(假定各项工作均衡施工)。
在施工过程中发生了如下事件:
事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10 d运抵现场。
事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5 d完成。
事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6 d完成。
事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48 d完成。
事件5:在F工作中,承包人采取赶工措施,F工作20 d完成。
33.确定施工进度计划的工期,并指出关键工作。

34.      (三)      某委托监理的防洪工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准的施工进度计划如图6-1所示(时间单位:月)。其中工作A、E、J共用一台施工机械必须顺序施工。          [问题](三)

35.某城市圈堤为1级堤防,在原排涝站西侧200m新建一座排涝泵站(包括进水建筑物、泵室、穿堤涵洞、出水建筑物等),总装机容量1980kW,合同工期为16个月,自2002年11月至2004年2月。该地区主汛期为6、7、8三个月,泵室、穿堤涵洞等主体工程安排在非汛期施工。 施工过程中发生如下事件: 事件1:施工单位施工组织设计中汛前以泵室、进水建筑物施工为关键工作,穿堤涵洞、出水建筑物施工相机安排。 事件2:穿堤涵洞的土方开挖及回填工作量不大、施工单位将该土方工程分包给具有相应资质的单位。厂房、管理房的内外装饰(包括玻璃幕墙、贴面)分包给具有相应资质的单位。 事件3:竣工验收前,项目法人委托检测单位对堤身填和混凝土护坡质量进行抽检。事件4中,进度安排是否合理并简述理由。
