题干: 某高速公路全长50 km,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型企业专业施工队伍,设施精良。为保证工程施工质量,防止沥青路面施工巾沥青混合料摊铺时发生离析、沥青混凝土路面压实度达不到要求和平整度及接缝达不到要求,施工单位在施工准备、沥青混合料的拌和、运输、摊铺、压实、接缝的处理等方面,做了如下工作:
1.选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑。
2.沥青混合料的拌和站设置试验层,对沥青混合料及原材料及时进行检验,拌和中严格控制集料加热温度和混合料的出厂温度。
3.根据拌和站的产量,运距合理安排运输车辆,确保运输过程中混合料的质量。
4.设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求。
5.压路机采用2台双轮双振压路机及2台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。
6.纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。
1.沥青混凝土路面的碾压过程中,除了应严格控制碾压温度和碾压重叠宽度外,还应注意哪些问题?

题干: 某大型桥梁工程,主跨为50m预应力钢筋混凝土简支T形梁,T形梁施工采用预制吊袋,预应力采用后张法施工。
施工单位项目部对该工程施工现场的生产要素管理做了详细的安排。施工的组织形式采取矩阵式管理组织形式。施工中所使用的钢材为预应力钢绞线。
为了达到提高机械作业的生产率,降低机械运转费用和延长机械使用的寿命,在组织机械化施工时,特别注重了系列机械的组合。
在桥梁基础灌注桩施工过程中,针对施工现场的地质条件为卵石和漂石,施工单位采用液压旋挖钻孔机进行钻孔施工。
2.公路工程施工的组织形成包括哪几种?

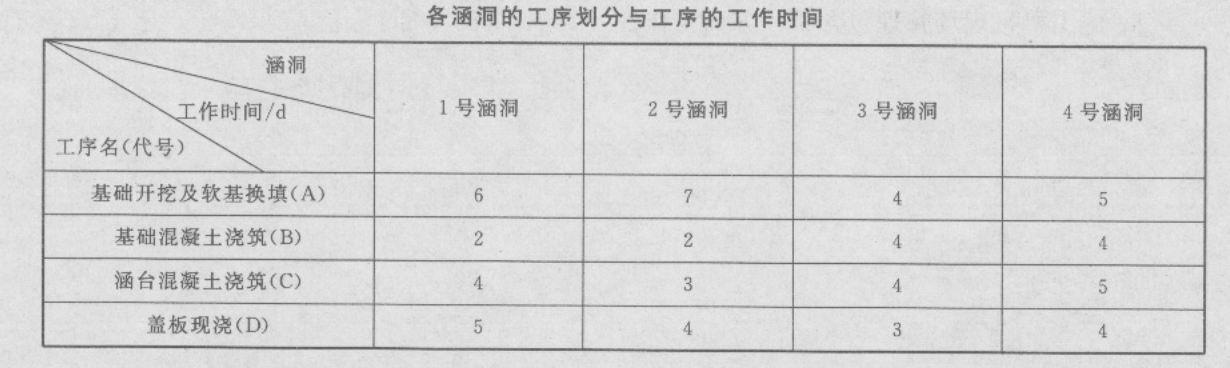

题干: 某施工单位承接的二级公路中有四道单跨2.0×2.0m钢筋混凝土盖板涵,在编制的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析如下表所示。
施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业法。
根据现场施工便道情况,施工单位决定分别针对A、B、C、D四道T序组织四个专业作业队伍,按4号→3号→2号→1号涵洞的顺序采用流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按《隐蔽工程验收制度》规定,必须对基坑进行检查和验收,检查和验收时间(间歇时间)按2天计算。验收由施工单位项目负责人组织施工人员、质检人员,并请监理单位人员及设计代表参加。验收的项目为:基坑几何尺寸、地基处理。验收合格后才进行下一道工序的施工。
3.根据《隐蔽工程验收制度》,验收时还必须邀请哪个单位参加?

题干: 某大桥工程施工项目,基础的开挖采用明挖基础施工方法;在围堰施工时采用双壁钢围堰施工,其施工工序为:钢套箱制作→就位→下汽→清基和浇筑水下混凝土→拆除钢套箱;基坑排水施工采用帐幕法施工;地基的加固方法采用换填法。
4.明挖基础的施工方法有哪几种?

题干: 某施工单位甲承接了一座3×30 m预应力混凝土先简支后连续梁桥工程,下部构造为重力式桥台和桩柱式桥墩,总体布置如下图所示。
地质钻探资料揭示,墩有厚度5~8 m不等的砂卵石覆盖层,其强度大于25 MPa,卵石平均粒径为20 cm,持力层为中风化砂层。设计要求桩基在低水位期间采用筑岛钻孔法施工。
施工单位甲将桩基施工分包给施工单位乙,并签订了安全生产管理协议,明确了双方安全隐患排查中的职责。
桥梁上部结构的主要施工工序包括:
①安装临时支座;
②拆除临时支座;
③安放永久支座;
④架设T梁;
⑤浇筑T梁接头混凝土;
⑥现浇T梁湿接缝混凝土;
⑦浇筑横隔板混凝土;
⑧张拉二次预应力钢束。
5.开展墩顶测量放样时,应控制哪两项指标?

题干: 承担某公路工程项目施工任务的某施工单位根据有关文件和资料对该公路工程质量控制设置了关键点,该工程技术总负责人负责对技术文件、报告、报表进行了审核和分析,在具体施工中遇到以下情况:
(1)由于第三方的原因,该工程被迫停工,停工时项目经理组织有关人员对其质量进行了检查,均合格,停工15 d后复工,项目经理在未检查的情况下指示继续施工。
(2)在某关键工序施工完毕后,为确保工序合格,由施工人员对其质量进行自检后,达到合格标准,紧接着便开始下道工序的施工。
6.项目经理在未检查的情况下指示继续施工是否正确?并说明理由。

7.(四)      某公路工程所需的主要建材有路基土方填料、砂石材料、水泥、沥青材料、沥青混合料和钢材等。所有材料均由项目部自己采购和组织运输。项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理,并对几种材料的主要工程指标及工程特性提出了如下要求(摘要)。     (1)对于碎石提出了可松散性要求。     (2)为区分砂的粗细度,提出了砂的平均密度和湿度要求。     (3)对于水泥提出了针入度的要求。     该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。     在工程施工中还发生了如下事件:     事件一:水泥混凝土结构局部出现了蜂窝、麻面,项目都认为并未影响结构,因此未做任何处理。     事件二:在满堂支架桥梁施工中,发生了支架垮塌,造成直接经济损失40万元。项目部在事后的第5d向上级公司进行了汇报。     事件三:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定的周检确认时间间隔的仪器也投入使用,使路基工程按时完工。     问题:(四)

8.某大桥工程施工项目,基础的开挖采用明挖基础施工方法;在围堰施工时采用双壁钢围堰施工,其施工工序为:钢套箱制作→就位→下汽→清基和浇筑水下混凝土→拆除钢套箱;基坑排水施工采用帷幕法施工;地基的加固方法采用换填法。利用换填法加固地基时,应换人哪类材料?

题干: 某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如图所示的网络计划(时间单位:d),并经监理工程师批准后实施。
在实施过程中,发生了如下事件:
事件1:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8d;
事件2:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8d,造成施工单位经济损失2000元/d;
事件3:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15d,造成施工单位经济损失1600元/d。
9.将背景中的双代号网络改为单代号网络。

题干: 某施工单位承接了一座公路隧道的土建及交通工程施工项目,该隧道为单洞双向行驶的两车道浅埋隧道,设计净高5m,净宽12 m,总长1 600 m,穿越的岩层主要由页岩和砂岩组成,裂隙发育,设计采用新奥法施工、分部开挖和复合式衬砌。进场后,项目部与所有施工人员签订了安全生产责任书,在安全生产检查中发现一名电工无证上岗,一名装载机驾驶员证书过期,项目部对电工予以辞退,并要求装载机驾驶员必须经过培训并经考核合格后方可重新上岗。
隧道喷锚支护时,为保证喷射混凝土强度,按相关规范要求取样进行抗压强度试验。取样按每组三个试块,共抽取36组,试验时发现其中有2组试块抗压强度平均值为设计强度为90%、87%,其他各项指标符合要求。检查中还发现喷射混凝土局部有裂缝、脱落、露筋等情况。
隧道路面面层为厚度5 cm、宽度9m的改性沥青AC-13,采用中型轮胎式摊铺机施工,该摊铺机施工生产率为80立方米/台班,机械利用率为0.75,若每台摊铺机每天工作2台班,计划5d完成隧道路面沥青混凝土面层的摊铺。
路面施工完成后,项目部按要求进行了照明、供配电设施与交通标志、防撞设施、里程标、百米标的施工。
10.指出项目部的安全管理中体现了哪些与岗位管理有关的安全生产制度。补充其他与岗位管理有关的安全生产制度。

题干: 某高速公路全长50 km,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型
企业专业施工队伍,设施精良。为保证工程施工质量,防止沥青路面施工中沥青混合料摊铺时
发生离析、沥青混凝土路面压实度达不到要求和平整度及接缝达不到要求,施工单位在施工准
备、沥青混合料的拌和、运输、摊铺、压实、接缝的处理等方面,做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段
铺筑。
(2)沥青混合料的拌和站设置试验层,对沥青混合料及原材料及时进行检验,拌和中严格
控制集料加热温度和混合料的出厂温度。
(3)根据拌和站的产量,运距合理安排运输车辆,确保运输过程中混合料的质量。
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施
工,严格控制相邻两机的间距,以保证接缝的相关要求。
(5)压路机采用2台双轮双振压路机及2台16 t胶轮压路机组成,严格控制碾压温度及
碾压重叠宽度。
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝
作了严格控制。
11.沥青混合料铺筑试验段的主要目的是什么?

题干: 某桥梁重力式桥台,基础尺寸为10m×8.0m×10m,地质条件为覆盖层厚3.5m的含水量较大的黏性土和1.5m厚的强风化泥岩,下为中风化泥岩,基础嵌入中风化泥岩1m。地下水位处于原地面以下100cm。根据该桥台的水文地质,施工单位在基坑开挖过程中采取了挡板支护的加固措施,防止边坡不稳造成塌方。
12.采用混凝土加固坑壁的基坑开挖是否合适?为什么?

题干: 某市越江隧道工程全部由政府投资。该项目为该市建设规划的重要项目之一,且已列入
地方年度固定资产投资计划,设计概算已经主管部门批准,施工图及有关技术资料齐全。该项
目拟采用BOT方式建设,市政府正在与有意向的BOT项目公司洽谈。为赶工期政府方出面决
定对该项目进行施工招标,因估计除本市施工企业参加投标外,还可能有外省市施工企业参加
投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本市和外省市施工企业投标价
的评定。招标过程中,招标人对投标人就招标文件所提出的所有问题统一作了书面答复,并以
备忘录的形式分发给各投标人,为简明起见,采用表格形式见表。
在书面答复投标人的提问后,招标人组织各投标人进行了施工现场踏勘。在投标截止日
期前10 d,招标人书面通知各投标人,由于市政府有关部门已从当天开始取消所有市内交通项
目的收费,因此决定将收费站工程从原招标范围内删除。
13.该项目的标底应采用什么方法编制?简述其理由。

题干: 某高速公路工程项目,施工项目经理部为了更好地对施工现场材料进行管理,根据工程的性质、工期和施工条件,同时考虑材料供应市场情况的影响,对施工主要材料提出了如下要求。
(1)使用土质材料时必须了解其主要的物理机械特性。
(2)用于施工的粗集料应具有足够的强度和耐磨性,并且清洁、干燥、无风化、无杂质。
(3)施工用石粉应采用合成性岩石磨制的石粉,并且不应含泥土杂质和团粒。
(4)施工用水泥中的氧化镁和三氧化硫含量应符合规定。
(5)用于路面底层的粉煤灰应按等级使用。
(6)施工用混凝土中的水泥应采用专用水泥。
(7)施工中用沥青材料和钢材必须符合各项规定。
14.公路工程施工用的专用水泥具有哪些特点?

题干: 某施工单位承接了一段长66.8km,宽7m的水泥混凝土路面施工任务,該工程穿越人口密集区。根据现场实际情况,所需混凝土需由现场制备,并采用轨道式摊铺机施工。该工程合同约定工期为85d,经计算,摊铺机总工作量为320台班。项目部将整个标段划分为两个工作量相等的施工区段,每段安排一台摊铺机,按每天两班组织平行施工。当工程量完成到一半时,由于业主原因,工程中止了10d,为赶工期,剩余摊铺工作拟安排三班倒施工,并另外备用一台设备。
为实现全面成本管理,项目部将施工成本目标层层分解,定期对相关人员和部门进行考核。
当施工完成1200m长的路面时,针对影响路面质量的水泥混凝土面板的弯拉强度、面板厚度、中线平面偏位、路面宽度、纵断高程和路面横坡6项指标,检测了已完的1200m长的路段,得到这6项指标不合格的频数(见表2)。通过分析,找到了影响质量的主要因素,并在此后的施工中加强了对这些因素的控制。
15.当采用三班倒施工时,从环境保护角度分析施工单位需进行外部协调工作的原因,并提出外部协调工作的内容。

16.(四)      某公路工程所需的主要建材有路基土方填料、砂石材料、水泥、沥青材料、沥青混合料和钢材等。所有材料均由项目部自己采购和组织运输。项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理,并对几种材料的主要工程指标及工程特性提出了如下要求(摘要)。     (1)对于碎石提出了可松散性要求。     (2)为区分砂的粗细度,提出了砂的平均密度和湿度要求。     (3)对于水泥提出了针入度的要求。     该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。     在工程施工中还发生了如下事件:     事件一:水泥混凝土结构局部出现了蜂窝、麻面,项目都认为并未影响结构,因此未做任何处理。     事件二:在满堂支架桥梁施工中,发生了支架垮塌,造成直接经济损失40万元。项目部在事后的第5d向上级公司进行了汇报。     事件三:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定的周检确认时间间隔的仪器也投入使用,使路基工程按时完工。     问题:(四)

题干: 某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件,运距和气
象条件,综合分析相关工程和设备的情况,对本工程的施土机械进行了选择和协调。具体施工
中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运
机.装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土 、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
17.常用的推土机有哪几种类型?

题干: 某公路工程项目,施工单位根据该工程作业内容、土质条件和气象条件,对本工程的施工机械进行了选择和协调。具体施工中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械设备主要有铲运机、装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
18.水泥混凝土路面施工主要机械设备有哪些?

题干: 东方路桥公司中标承包.了某高速公路工程后,组成了以公司副总经理为项目经理的项目经理部,下设技术部、材料部、合同部、财务部等。
(1)技术部在对收集的施工技术资料、施工定额及概预算资料、施工组织管理工作的有关政策规定、环境保护规定、公司对该工程施工的有关规定进行分析的基础上,编制了路基工程、路面工程、桥梁工程的施工组织设计。
(2)在路基工程的施工组织设计中,填土路堤的施工方法采用水平分层填筑法,要求每层填料布料均匀,松铺厚度不超过50cm,施工程序为:取土→运输→推土机初平→压路机碾压→平地机整平。
(3)为保证施工质量,对路基工程施工的质量控制关键点设置为:
1)施工放样与断面测量;
2)路基原地面处理;
3)路基横坡要满足要求;
4)分层填筑、分层压实。
(4)在路基工程施工组织设计的编制过程中,项目经理对技术部提出需要重点考虑的内容有:
1)施工方法和土石方的调配方案;
2)项目总进度计划;
3)机械设备配置情况;
4)布置好堆料点、运料线、行车路等。
19.完善路基工程施工的质量控制关键点的内容。

20.某桥涵工程项目,施工单位项目经理为了确保工程质量,组织有关技术人员对该工程简支梁桥设置了如下质量控制关键点:(1)支架施工;(2)后浇段收缩控制;(3)支座预埋件的位置控制;(4)支座安装型号、方向的控制;(5)伸缩缝安装质量的控制。施工准备中,控制石料除了规格和试验外,堆放应注意哪几点?

题干: 某桥梁工程施工合同,工程开工后第八个月,施工承包商发现施工图纸有误,遂向监理工
程师汇报了这一情况,经监理工程师审核后,确实存在错误,经建设单位同意后,监理工程师责
成承包单位对原施工图提供变更相应的图纸和说明。因施工图设计变更,导致施工单位停工
待图,施工单位因停工待图导致工期拖延和费用增加,向原施工图设计单位提出索赔。
21.请指出材料中的不妥之处,并改正。

题干: 某施工单位承接了南方一座双向四车道分离式隧道施工,隧道穿越的地层有:石灰岩、页岩、泥灰岩,局部夹有煤层,该隧道穿越一向斜构造。隧道进出口围岩为V级,洞内Ⅲ级和Ⅳ级呈间隔分布,局部为V级。其中左线隧道进口桩号为K15+270,设计控制标高为240.0m,隧道出口桩号为K16+050,设计控制标高为240.0m。施工单位结合该隧道的特点进行了施工组织设计,其中:
(1)采用新奥法施工,尤其是在围岩软弱地段,按照“短进尺,弱爆破,紧封闭”的原则稳步推进。
(2)为防止地表水危及隧道施工安全,进洞50m左右后,开始做洞1:「工程,洞1:r支护时,支护面至开挖面的距离拟定为10m。
(3)若遇不良地质情况,必须进行超前地质预报,以便提前采取预防措施。
22.在施工组织设计的第一条中,还应补充哪些基本原则?

23.某公路工程项目,在某段隧道施工中的部分爆破作业安全技术要点是:
(1)爆破加工房应设在洞口30m以外的安全地点;
(2)爆破后必须经过5分钟通风排烟后,检查人员方可进入工作面,检查有无盲炮及可疑现象,有无残余炸药或雷管,顶端两帮有无松动石块,支护有无损坏与变形等;
(3)一个爆破工一次点燃的导火索根数不宜少于3根;
(4)有轨机动车运送爆破器材时其行驶速度不得超过3m/s;
(5)装炮时应使用木质炮棍装药,严禁火种,无关人员与机具等均应撤至安全地点;为防止点炮时发生照明中断,爆破工应随身携带手电筒,严禁用明火照明。
爆破员应实行什么制度?

24.某高速公路M合同段(K17+300~K27+300),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20 MPa左右,地表土覆盖层较薄。在招标文件中,工程量清单列有挖方2 400 000立方米(土石比例为6:4),填方249 000立方米,填方路段填料由挖方路段调运,考虑到部分工程量无法准确确定,因此采用单价合同,由监理工程师与承包人共同计量,土石开挖综合单价为16元/立方米。施工过程部分事件摘要如下: 事件一:施工单位开挖路基后,发现挖方土石比例与设计文件出入较大,施工单位以书面形式提出发设计变更,后经业主、监理、设计与施工单位现场勘察、洽商,设计单位将土石比例调整为3.4:6.6,变更后的土石方开挖综合单价调整为19元/立方米。经测算,变更后的项目总价未超过初步设计批准的概算。 事件二:在填筑路堤时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40 cm,填至接近路床底面标高时,改用土方填筑。 事件三:该路堤施工中,严格质量检验,实测了压实度、弯沉值、纵断高程、中线偏位、宽度、横坡、边坡。 问题 1.《公路工程设计变更管理办法》将设计变更分为哪几种?事件一中的设计变更属于哪一种?说明理由。 2.指出事件二中施工方法存在的问题,并提出正确的施工方法。 3.指出事件三中路堤质量检验实测项目哪个不正确?还需补充哪个实测项目? 4.针对该路段选择的填料,在填筑时,对石块的最大粒径应有何要求?

25.公路工程施工现场生产要素管理包括劳动力组合、主要材料要求、主要机械设备的配置与组合等内容,是项目管理的重要内容,对资源合理配置和有效使用、保证项目实施的颐利进行、降低工程成本起着重要作用。如何选择施工机械?

题干: 某公路工程项目,施工单位根据该工程作业内容、土质条件和气象条件,对本工程的施工机械进行了选择和协调。具体施工中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械设备主要有铲运机、装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
26.装载机主要是用来进行哪些作业?

27.(三)      某施工单位在某桥梁工程施工过程中,为落实成本控制目标,进行了项目成本考核。在结合项目施工方案、施工手段和施工工艺等的基础上,针对项目不同的管理岗位人员,分别确定了成本目标责任制,现摘录该施工单位合同预算员的管理责任如下。     (1)参加对外的经济合同的谈判和决策;     (2)科学合理地布置施工现场平面,为文明施工、减少浪费创造条件;     (3)及时反馈和研究工程发生的变更,做好索赔,增加收入;     (4)严格执行限额领料制度;     (5)根据需要安排机械施工,减少机械使用成本;     (6)控制非生产支出。     问题:(三)

题干: 背景资料:
某高速公路路基宽28.00m,沥青混凝土路面,设计行车时速为120km/h。在中心桩号K8+320m处有一座5×30m连续箱梁桥,桩柱式桥墩,重力式桥台。0号桥台位于水田区域,路基填土高6.5m,地质情况为:表层3.5m厚淤泥质黏土,其下为泥岩。设计要求:桥头路基先挖排水沟排水固结,然后填筑50cm填石,隔断地下水,再利用泥岩挖方分层填筑:台背全部采用砂砾石填筑,并在顶面设防水层,避免地表水下渗。施工单位严格按设计要求开展施工,台背回填与路基填筑同步进行,填筑方式、粒径、压实度等符合规范要求。
28.指出0号桥台桥头路基设计方案中对防治桥头跳车不当之处。

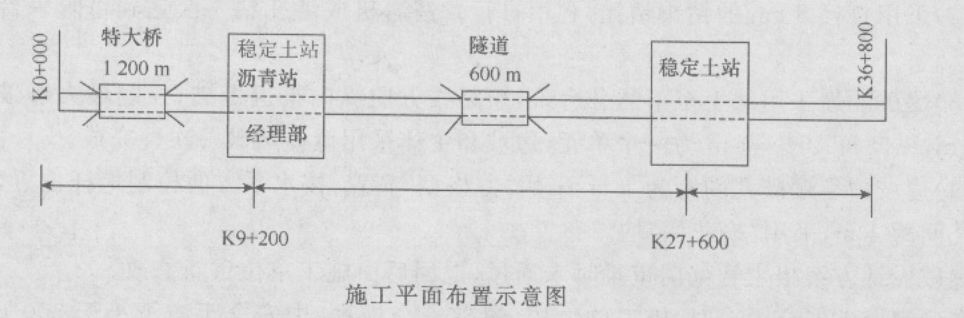

题干: 某施工企业承包了一段36.8 km的四车道高速公路沥青混凝土路面工程,路面单幅宽11.25 m。路面结构形式为:基层为两层18 cm的石灰粉煤灰稳定碎石;底基层为一层18 cm的石灰粉煤灰稳定碎石;沥青混凝土面层为7 cm的下面层,6 cm的中面层和5cm的SMA表面层,桥上只铺5 cm的SMA表面层,隧道内为水泥混凝土路面。项目经理部人员进场后,完成了经理部的建设和设备的进场工作。施工平面布置示意图如下图所示。
合同规定沥青材料由业主提供,地方材料由施工单位白采。材料管理人员在查看过料场、进行了价格比选后,就开始进料。
项目经理部按照各项要求,在完成了一系列的准备工作后,开始施工石灰粉煤灰稳定碎石底基层。施工中,施工人员发现其中一段800 m长的底基层出现了大量裂缝和破损,经检查是由于路基质量差所致,路面施工单位拟向路基施工单位提出索赔。
29.由于路基交工推迟,给沥青混凝土路面施工的时间仅有140 d,请通过计算(要求列出计算过程),从生产能力为160 t/h、240 t/h和320 t/h的沥青搅拌站中选择出满足工期要求的合理设备。(已知:沥青混凝土的容重取为2.4 t/立方米,搅拌站每天有效工作时间按8h计算)

题干: 某公路工程进行招投标,业主成立了招标工作组,负责对招标工作中的重大问题进行决策并处理各方面的关系,接着确定招标方式、合同形式和合同段后,并据此制订工作计划。业主委托了招标代理机构编写了指标公告,并在指定的媒介发布。接着招标代理机构编制了招标文件进行发售,招标文件发售结束后,向购买招标文件的标人进行资格预审。
30.对潜在投标人资格审查时应侧重哪些方面?

31.(二)      某城市进行城市道路改造,拟新建一条长10km的城市一级道路,承包商为了保证工程按期按质完成,在施工前首先编制了施工组织设计,在编制路基工程施工组织设计时,除了与总体施工组织设计内容基本相同外,还根据路基工程施工的自身特点,在确定施工方案和进度计划时,重点考虑了以下情况。     (1)施工进度计划;     (2)布置好堆料点、运料线、行车路;     (3)钻爆作业设计;     (4)弃渣场设计;     (5)工地施工组织;     (6)生产要素配置;     (7)施工方法和土石方调配方案。     问题:(二)

题干: 某公路工程项目,施工单位根据该工程作业内容、土质条件和气象条件,对本工程的施工机械进行了选择和协调。具体施工中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械设备主要有铲运机、装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
32.常用的推土机有哪几种类型?

题干: 某施工单位承接了某二级公路E3标段(K15+000~K25+000)路基工程施工。由于该标段工程量集中,工期紧张,项目部对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。该标段作为一个单位工程,划分了分部、分项工程,依据质量检验评定标准对分项工程进行评分,项目部按优、良、合格、不合格四个等级来评定工程质量。
项目部还根据不同管理层次和职能对采用新技术、新材料、新工艺的各环节设置了质量控制关键点,以便进行重点监控。
项目部在抓质量的同时,也注重安全生产。在K23+200~K24+100路段拟采用大型综合爆破进行石方路基施工。项目部编制了爆破设计书,并提交监理工程师审批后,成立了现场指挥机构并组织人员实施,在危险边界设置了明显标志,撤离了警戒区内人员、牲畜,并在警戒区四周安排警戒人员,最后成功完成了大型综合爆破。石方路基施工完成后,项目部实测了压实度、纵断高程、中线偏位、宽度、横坡、边坡平顺度,各项指标均满足相应
33.指出背景中项目部的两处错误做法,给出正确做法。
