题干:

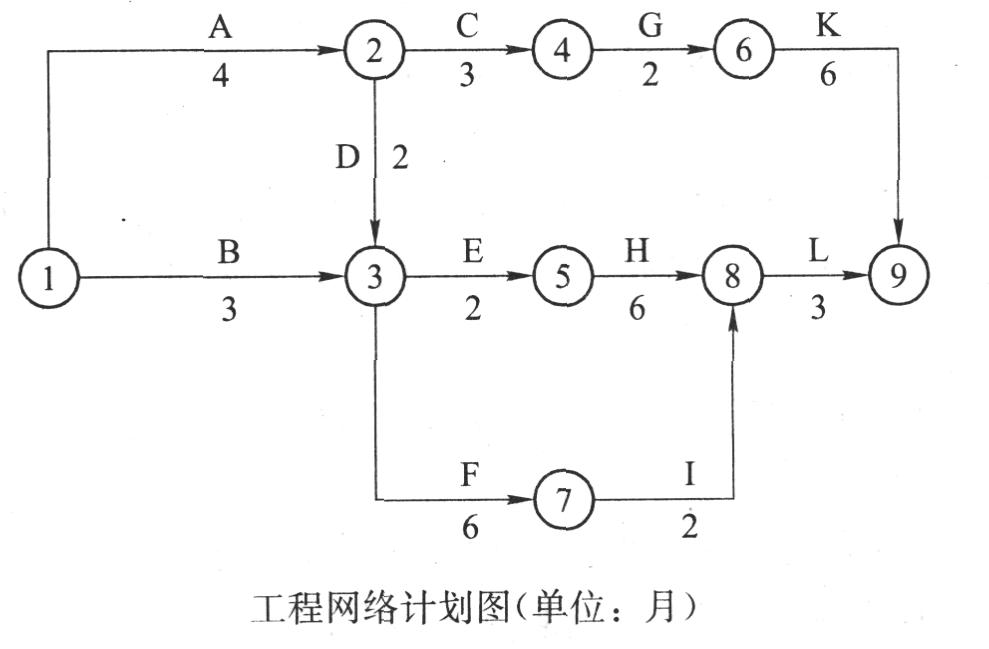

某单位(甲方)与施工单位(乙方)签订了厂房建设施工合同,合同签订后乙方将厂房钢架结构安装分包给安装公司(丙方)施工,甲乙双方共同确定了施工方案和进度计划。如下图所示:
施工过程中,发生下列事件:
事件1:施工中,业主要求修改设计,使A工作停工待图0.5个月,乙方提交费用2万元。
事件2:施工中,B工作在施工现场发现文物,为保护文物现场停工,乙方向甲方提出补偿工期0.5个月和费用2万元的要求。
事件3:施工中,由于H工作施工方技术方案的错误,导致工程因质量问题而返工,工程进度拖后1个月,乙方要求顺延工期1个月,补偿费用5万元。
事件4:因丙方钢屋架制作F工作滞后,导致晚进场1个月,乙方提出索赔费用3万元,工期顺延1个月的要求。
事件5:施工中,出现台风,现场工作全部停止,为此乙方要求补偿因台风破坏现场的清理费用12000元,并给予顺延工期0.5个月。
27.上述事件中,哪些事项可以索赔?索赔的内容有哪些?
