2025年04月11日造价工程师案例分析造价师案例题43

题数: 答题时间:120分钟
专业:案例分析

一、造价师案例题

1.本案例分三个专业:I土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程。 Ⅲ.电气安装工程 某水泵站电气安装工程如图所示。 说明: ①配电室内设4台PCL型低压开关柜,其尺寸(mm):宽×高×厚=1000×2000×600,安装在10号基础槽钢上。 ②电缆沟内设15个电缆支架,尺寸见支架详图所示。 ③三台水泵动力电缆D1、D2、D3分别由PGL2、3、4低压开关柜引出,沿电缆沟内支架敷设,出电缆沟再改穿埋地钢管(钢管埋地深度-0.2m)配至1号、2号、3号水泵电动机。其中:D1、D2、D3回路,沟内电缆水平长度分别为2m、3m、2m;配管长度为:15m、12m、13m,连接水泵电机处电缆预留长度按1.0m计。 ④嵌装式照明配电箱,其尺寸(mm):宽×高×厚=500×100×220(箱底标高+1.40m)。 ⑤水泵房内设吸顶式工厂罩灯,由配电箱MX集中控制,以BV2.5mm导线穿Ф15塑料管沿墙、顶板暗配。顶板敷管标高为+3.00m。 ⑥配管水平长度见图示括号内数字,单位:m。 分项工程项目统一编码如表所示。 (计算结果保留两位小数) 编列工程量清单。依据《建设工程工程量清单计价规范》(GB 50500-2008),按给定的统一项目编码,编列部分项目的分部分项工程量清单,将清单项目编码、计量单位填入表分部分项工程量清单中。

题干: 拟建某项目建设前期为1年,建设期为2年,该项目的实施计划为:第一年完成项目的全部投资40%,第二年完成60%,第三年项目投产并且达到100%设计生产能力。

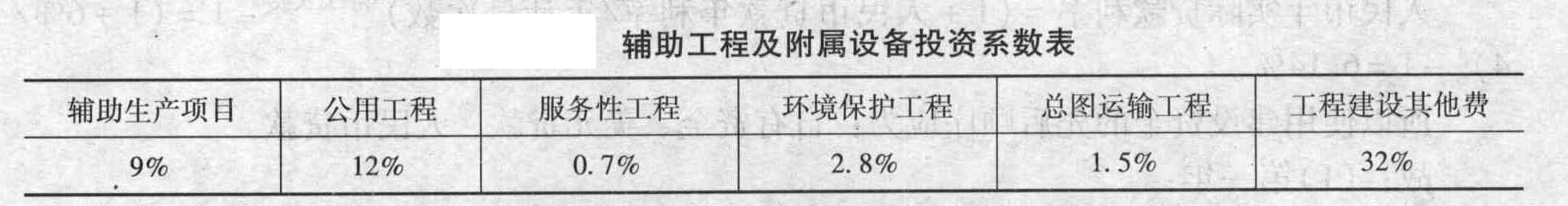

该项目建设投资中有2000万元来自银行贷款,其余为自有资金,借款和自有资金均按项目实施计划比例投入。根据借款协议,贷款年利率为10%,按季计息。基本预备费为工程费用与其他工程费用合计的10%。建设期内价差预备费平均费率为6%。其他相关资料如表所示。

建设项目进入运营期后,全厂定员为200人,工资与福利费按照每人每年1万元估算,每年的其他费用为180万元(其中其他制造费用120万元),年外购原材料、燃料和动力费用估算为1600万元,年外购商品或服务费用900万元,年经营成本为2400万元,年修理费占年经营成本的10%,年营业费用忽略不计,年预收营业收入为1200万元。各项流动资金的最低周转天数分别为:应收账款30天,预付账款20天,现金25天,应付账款45天,存货40天,预收账款35天。
2.(计算结果保留小数点后两位) 【问题】 完成固定资产投资估算表的编制。

题干: 某城市拟建设一条高速公路,正在考虑两条备选路线,沿河路线与越山路线,两条路线的平均车速都提高了50km/h,日平均流量都是6000辆,寿命均为30年,且无残值,基准收益率为8%,其他数据如表2-62所示。

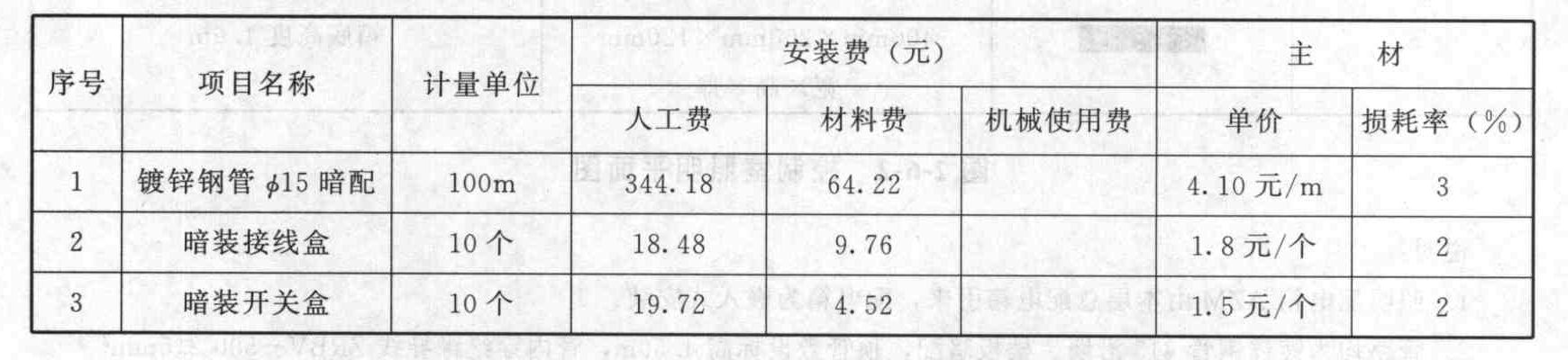

[zjgcs/gczjalfx/ggbzzj/2/image/img-02-073-08.jpg]
高速公路配套项目公路设施制造厂,对主要制造设备进行造型。备选方案为:从A、B两种新设备中选择一种。设备A使用寿命期为6年,设备投资10000万元,年经营成本前三年均为5500万元,后三年均为6500万元,期未净残值为3500万元。设备B使用寿命期为6年,设备投资12000万元,年经营成本前三年均为5000万元,后三年均为6000万元。期未净残值为4500万元。该项目投资财务基准收益率为15%。
3.(1)用年费用法比较选择设备更新最优方案;(2)如果设备B使用寿命期为9年,最后三年净成本均为7000万元,期末净残值为2000万元,其他数据不变,用费用现值法比较选择最优方案(以最小寿命期作为共同研究期)。

题干: 拟建某工业生产项目,项目建设前期年限为1年,建设期为4年,项目运营期为13年。根据可行性报告提供的主厂房工艺设备清单和询价资料,估算出该项目主厂房设备投资由两部分组成,其中国产设备原价为4300万元(国内供销手续费率为0.4%,运输及装卸和包装费率0.10-10,采购保管费率1%);引进设备FOB价为580万美元,其中软件价为120万美元,其中不计关税软件价为48万美元(美元外汇牌价为6.6)。现行海运费率为6%,海运保险费率为0.35%,现行外贸手续费率、银行财务费率、增值税率和关税率分别为1.5%、0.5%、17%、17%。应计入不计关税软件内其他费用95.658万元人民币。同时已建项目的资料包括:与设备投资的关系系数表(见表1-13)、与主厂房投资有关的辅助工程及附属设施投资系数表(见表1-14)。

本项目的资金来源为自有资金和贷款,其中固定资产投资贷款为42000万元,固定资产投资贷款中外汇贷款为860万美元。建设期为4年,第1年投入15%,第2年投入28%,第3年投入40%,第4年投入17%,预计4年内的物价平均上涨率2.6%。基本预备费率为7.5%。人民币贷款利率为8.5%(半年计息),外汇贷款利率为8%(按年计息)。项目建成后,国内贷款采用7年本金等额法偿还,外汇贷款采用5年等额还本付息偿还。
全部达到生产能力后,工资及福利费按11600万元计,年其他费用为5600万元(其中其他制造费为1300万元),年外购原材料、燃料、动力费估算为32500万元,年经营成本46500万元,年修理费为经营成本的15%。各项流动资金的最低周转天数分别为:应收账款35天,现金55天,应付账款为30天,存货为40天。

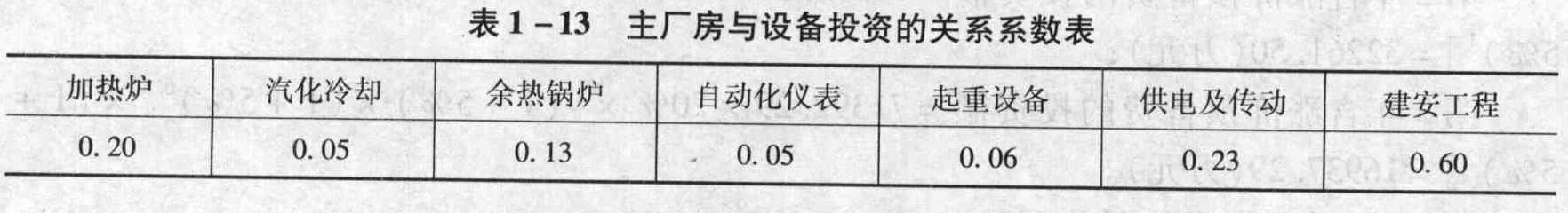

4.(计算结果均保留小数点后两位) 【问题】 本项目主厂房设备投资为多少?

题干: 某建设项目计算期10年,其中建设期2年。项目建设投资(不含建设期贷款利息)1200万元,第1年投入500万元,全部为投资方自有资金;第2年投入700万元,其中500万元为银行贷款,贷款年利率为6%。贷款偿还方式为:第3年不还本付息,以第3年末的本息和为基准,从第4年开始,分4年等额还本、当年还清当年利息。
项目流动资金投资400万元,在第3年和第4年等额投入,其中仅第3年投入的100万元为投资方自有资金,其余均为银行贷款,贷款年利率为8%,贷款本金在计算期最后一年偿还,当年还清当年利息。
项目第3年的总成本费用(含贷款利息偿还)为900万元,第4年至第10年的总成本费用均为1500万元,其中,第3年至第10年的折旧费均为100万元。
(计算结果除要求外均保留2位小数)
5.根据表1-26中的数据绘制单因素敏感性分析图,列式计算并在图中标出单位产品价格的临界点。

6.某住宅局部照明系统I、II回路如图所示。 说明: ①照明配电箱型号为XRM-1N。 ②照明回路水平方向均采用镀锌钢管DN20沿顶板暗配,垂直方向穿线槽(50×25)沿墙暗配;动力(插座)回路水平方向均采用镀锌钢管DN32沿地面暗配,垂直方向穿线槽(50×25)沿墙暗配。 ③一层顶板内敷设管道标高为2.8m;照明回路穿绝缘导线BV2.5平方毫米,动力(插座)回路穿绝缘导线BV4平方毫米。 ④配管水平长度见图示括号内数字,单位为m。 该工程的工料机单价如表所示。 (计算结果均保留两位小数) 假设镀锌钢管暗配DN32、接线盒和照明线路管内穿线BV4平方毫米的清单工程量分别为7m、2个和20m;根据分部分项工程量清单项目的工料机单价表,按《建设工程工程量清单计价规范》GB 50500-2008中综合单价的内容要求,编制“分部分项工程量清单综合单价计算表”。管理费按人工费的65%,利润按人工费的35%计算。

题干: 某地拟建年产6亿粒三七通舒胶囊的制药项目。根据可行性研究提供的主厂房工艺设备清单和询价资料,估算出该项目主厂房设备投资约4223万元,主厂房的建筑工程费占设备投资的18%,安装费占设备投资的12%,该厂房投资有关的辅助工程及附属设备投资系数如表所示。

本项目的资金来源为自有资金和贷款,贷款总额为6416万元(不含利息),贷款利率为6%(按年计息)。建设前期1年,建设期3年,第1年投入30%,第2年投入50%,第3年投入20%。预计建设期物价平均上涨率3%,基本预备费率为10%。
项目达到设计生产能力后,劳动定员240人,年标准工资为1.5万元/人,年福利为工资总额的14%。年其他费用20820万元,(其中其他制造费用820万元),年外购原材料、燃料动力费9482万元。经营成本为30877万元。年修理费218万元。年销售收入为50000万元。各项流动资金最低周转天数分别为:应收账款45天,现金30天,应付账款60天,原材料、燃料、动力90天,在产品3天,产成品20天。

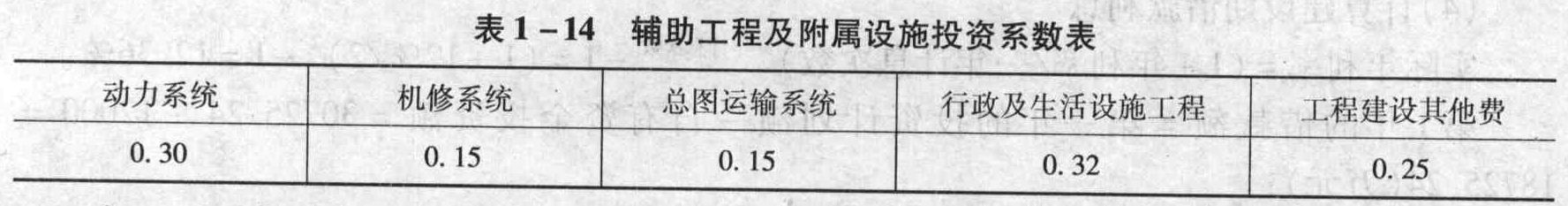

7.【问题】 试用系数法估算该项目主厂房投资和项目建设的工程费与其他费投资。

题干: 某项目生产某种化工产品A,主要技术和设备拟从国外引进。该项目主要设施包括生产主车间,与工艺生产相适应的辅助生产设施、公用工程以及有关的生产管理、生活福利等设施。生产规模为年产2.3万tA产品,该项目拟用3年建成。
项目主要生产项目设备拟从国外进口,设备重量680t,离岸价(FOB价)为1200万美元。其他有关费用参数为:国际运费标准为480美元/t;海上运输保险费25.61万元;银行财务费率为0.5%;外贸手续费率为1.5%;关税税率为20%;增值税的税率为17%;设备的国内运杂费率为3%;美元汇率为8.31元人民币。进口设备全部需要安装。
建筑工程费、设备及工器具购置费和安装工程费情况见表6-24,工程建设其他费用为304.2万元,预备费中基本预备费为3749万元,涨价预备费2990.38万元,项目建设期利息为3081万元。

项目达到设计生产能力后,劳动定员240人,年标准工资为1.5万元/人,年福利为工资总额的14%。年其他费用20820万元(其中其他制造费用820万元),年外购原材料、燃料动力费9482万元。年修理费为218万元(建设投资中工程建设其他费用全部形成无形及其他资产)。年经营成本为50000万元。年营业费用为19123万元,各项流动资金最低周转天数分别为:应收账款45天,现金30天,应付账款60天,原材料、燃料、动力90天,在产品3天,产成品20天。
工程建设项目,需要征用耕地100亩,征用费为每亩3万元,补偿费计算应按下列数额计算:被征用前第一年平均每亩产值1200元,征用前第二年平均每亩产值1100元,征用前第三年平均每亩产值1000元,该单位人均耕地2.5亩,地上附着物共有树木3000棵,按照20元/棵补偿,青苗补偿按照100元/亩计取。另外,项目需有限期租用土地15000平方米。经计算土地使用权出让金600万元。
该项目建设单位管理费600万元,其中450万元构成固定资产,未达到固定资产标准的工器具购置费100万元,勘察设计费200万元,专利费100万元,非专利技术费50万元,获得商标权120万元,生产职工培训费50万元,生产线试运转支出35万元,试生产销售款10万元。
8.计算流动资金价值和土地费用价值。

9.某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。 某承包商拟参加投标,确定该基础工程为人工开挖,工作面每边留30cm,自垫层混凝土下表面开始放坡,放坡系数为0.33,槽边可堆土105.00立方米,余土用翻斗车外运,运距为500m;该承包商的企业定额中的人工材料机械消耗量如下:挖1立方米沟槽用工0.52工日(包括槽底钎探用工),装运(外运500m)1立方米土方,用工0.15工日,翻斗车0.080台班,已知人工单价为26元/工日,翻斗车台班单价为78.69元/台班。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。计算承包商挖基础土方的人工费、机械费合计。

题干: 某建设项目列入国家发改委2006年启动投资项目计划,在国内范围内公开招标。包括主厂房部分、动力系统、总图运输系统、行政及生活福利设施工程和其他配套工程。主厂房工程包括生产装置安装工程和土建工程两项内容。由于工程设计工作尚未全部完成,建设单位要求具有类似工程施工经验的施工单位参加投标。招标文件对项目情况及招标要求进行了说明:
1.本项目为年产400万吨石油化工产品的大型工程,项目所在地为滨海市,其中整套设备重量为1920吨,由招标人采购。
2.全部施工材料由投标人采购供应。
3.与生产装置配套的辅助项目,由于涉及专利技术使用(工程造价750万元),由招标人发包于其他企业,并由主体设备安装单位对此进行配合协调,总承包服务费按辅助项目工程造价的8%计算。
4.项目投标人应具备土建工程施工、安装工程施工一级以上资质。
5.由于设计工作尚未完成,要求投标人采取类推法确定主体设备安装工程费。
6.根据设计院技术经济室资料:主体装置安装工程费与土建工程费的比例为1:0.6;主厂房工程费与动力系统、运输系统、生活福利设施工程、其他配套工程的工程费用比例为1:0.4:0.3:0.2:0.05。
某施工企业A于两年前在城内承建了一套年产300万吨同类化工产品的生产装置,设备总重量1600吨,设备安装工程造价数据详见表3-16。
[9787518204212-image/9787518204212-003-016.jpg]

该施工企业拟根据已建年产300万吨化工产品生产装置的工程造价数据和当前市场价格的变化,对新建年产400万吨化工产品的生产装置工程进行投标报价,并确定以下投标策略:①分部分项工程量清单工料机费用将按照设备重量指标法确定,同时考虑工料机价格的变化,即工日单价按48元计,材料价格、施工机械台班价格与两年前相比涨幅按25%计;将企业管理费费率调整为65%,利润率不变;②措施项目清单费用按照已建项目措施项目清单费用占分部分项工程量清单费用的比例计算;由于远离企业驻地,另外增加大型施工机械进出场费54万元;③其他费用项目遵照已建项目的规定和招标文件要求计算;④规费计算以分部分项工程费用、措施项目费用,其他项目费用三项之和为基数计算。
建设项目配套工程土建工程部分包括:砌筑工程,混凝土及钢筋混凝土工程,屋面及防水工程(土石方工程部分已由基础地基工程公司完成)。土建工程施工费用构成数据资料如下:
1.分部分项工程清单费用为846691.92元,其中人工费、机械使用费、材料费费用为分部分项工程清单计价费用的24.80%、16.53%、45.67%。管理费为人工费、机械使用费、材料费三项之和的5.98%。利润为人工费、机械使用费、材料费、管理费四项之和的8.46%。
2.措施项目费用见表3-17。

3.其他项目费见表3-18。
4.规费:计费基础为分部分项工程费、措施项目费与其他项目费三项之和,规费费率为6.64%。
5.税金:计费基础为分部分项工程费、措施项目费、其他项目与规费四项之和。

施工过程中,建设单位根据城市环境治理整体规划调整进行了水处理扩充设计,决定地下基础土方工程由现场正在施工的施工单位负责施工(相关数据资料如下),建设单位与施工单位对施工费用构成、综合单价重新商定,并达成一致意见。
10.根据背景材料,按照工程量清单计价规范要求,确定施工企业A所估算的工程费用。

题干:

某控制室照明系统中I回路如图2-6-2所示。

[up2016/abcbf67679b-3185-482d-a448-8d8d41fb2899.jpg]

表中数据为计算该照明工程的相关定额:

人工单价为41.80元/工日,管理费和利润分别按人工费的30%和10%计。
11.根据图示内容和《建设工程工程量清单计价规范》的相关规定计算工程量,管线工程量根据以下给定的统一项目编码编制分部分项工程量清单及计价表(不计算计价部分),填入表2-6-11中。

题干: 某投资单位在2010年对一个生产能力为100万吨A产品的化工厂进行投资估算时,已知如下信息:有一个2006年投产的150万吨的同类化工厂的主体设备投资为150000万元,该设备2010年的综合调整系数为107.3%,该类工厂主体设备占项目静态投资的比例为35%,生产能力指数为0.7。
该项目建设前期年限为1年,建设期2年,第1年完成投资40%,第2年完成投资60%,预计建设期价差预备费费率为4%。
该项目长期贷款为200000万元,分两年均衡贷入,贷款利率为5%。
该项目产品达产期为3年,达产期各年生产负荷为60%、90%、100%,每吨产品占用流动资金0.1万元,流动资金中30%为自有资金,其余70%为贷款。
12.【问题】 计算该项目的静态投资、固定资产投资。

题干: 某建设项目有关数据如下:
(1)建设期2年,运营期8年,固定资产投资4400万元(不合建设期贷款利息),无形资产600万元。项目固定资产投资资金来源为自有资金和贷款,贷款总额2200万元,在建设期每年贷入1100万元,贷款年利率为5.85%(按季计息)。流动资金为900万元,全部为自有资金。
(2)无形资产在运营期8年中,均匀摊入成本。固定资产使用年限10年,残值为200万元,按照直线法折旧。
(3)固定资产投资贷款在运营期前3年按照等额本息法偿还。

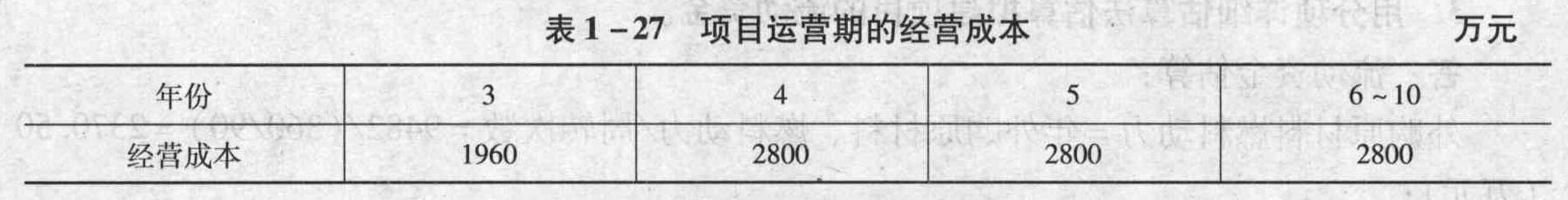

(4)项目运营期的经营成本见表1-27。

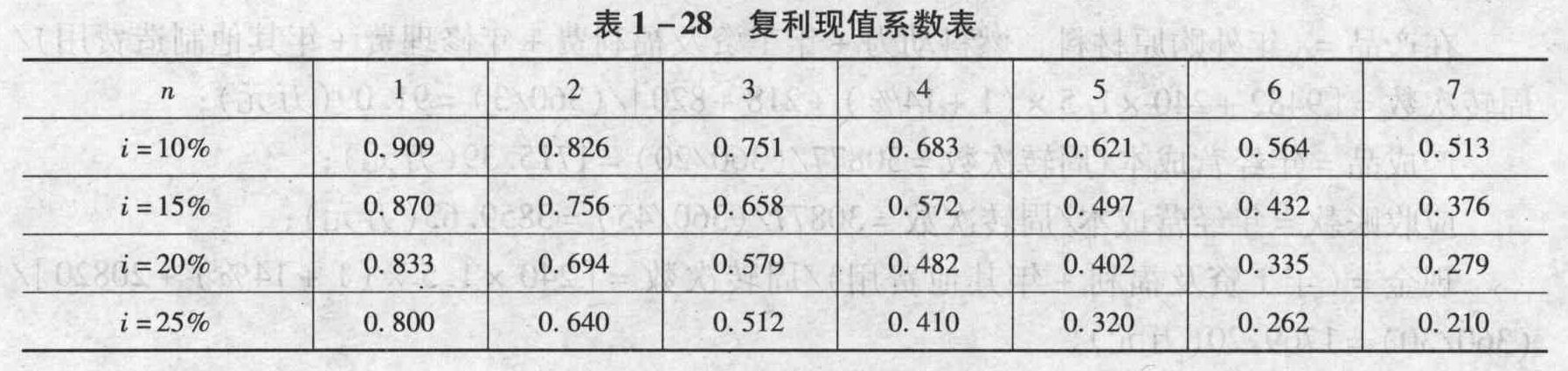

(5)复利现值系数见表1-28。(P/A,i,3)=2.674。
13.(计算结果四舍五入保留两位小数) 【问题】 计算建设期贷款利息、运营期固定资产年折旧费和期末固定资产余值。

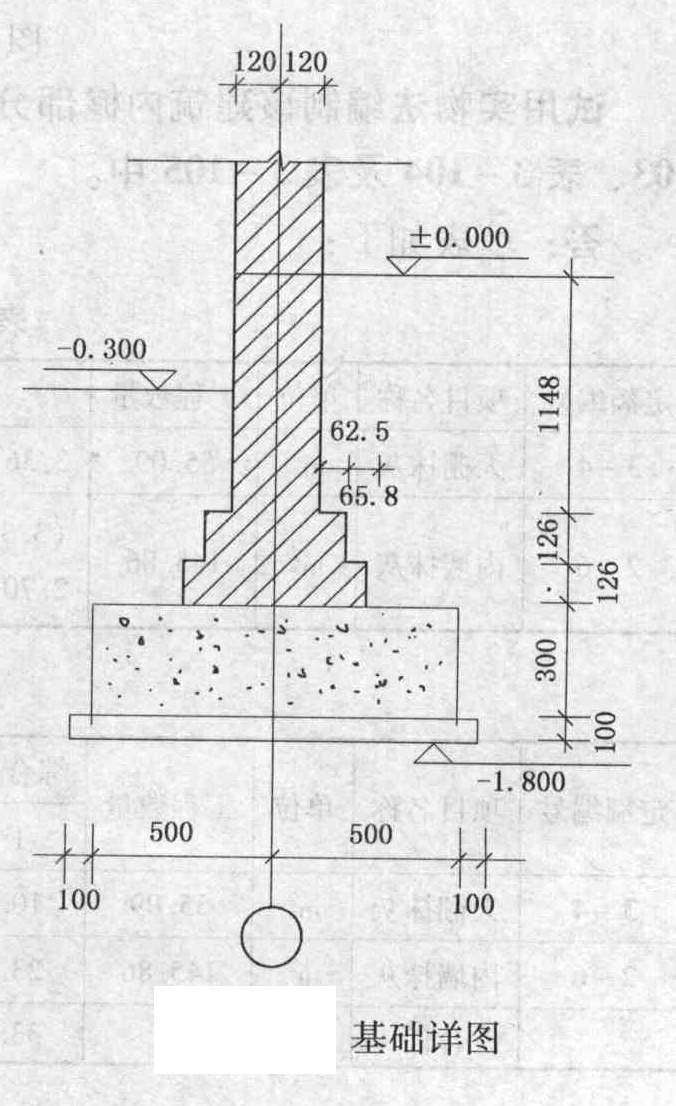

题干: 某工程项目基础工程如图3-4、图3-5所示,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为C10,带形基础为C20,砖基础为M5,水泥砂浆砌筑MV15机砖,防潮层为1:3,水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。

某承包商拟参加投标,确定该基础工程为人工开挖,工作面每边留30cm,自垫层混凝土上表面开始放坡,放坡系数为0.33,槽边可堆土105.00立方米,余土用翻斗车外运,运距为500m。
该承包商的企业定额中的人工材料机械消耗量如下:挖1立方米沟槽用工0.52工日(包括槽底钎探用工),装运(外运500m)1立方米土方,用工0.15工日,翻斗车0.080台班,已知人工单价为26元/工日,翻斗车台班单价为78.69元/台班。
现浇混凝土垫层,每立方米混凝土用工1.31工日,人工单价26元/工日,材料费合计为208.03元,机械费合计1.10元。
现浇混凝土C20带形基础每立方米用工0.65工日,日工资单价为32元/工日,材料费合计为229.43元,机械费为1.30元。
砖基础每立方米用工1.22工日,日工资单价为32元/工日,材料费合计146.30元,机械费为2.60元。
基础上抹1:3水泥砂浆防潮层,每平方米用工0.09工日,日工资单价32元/工日,材料费合计6.30元,机械费0.35元。
土方回填(基础)每立方米用工0.22工日,日工资单价为26元/工日,机械费为1.25元。
14.计算:①人工挖沟槽、余土外运;②C10现浇砖垫层,C20带形基础;③砖基础、抹防潮层;④土方回填(基础)各项工作的直接工程费及综合单价。填写分部分项工程量清单计价表。

题干:

某商住楼层数三层,混合结构,建筑高10.3m,为砖条形基础,层面为SBS卷材防水,基础垫层为C10级混凝土,±0.000以下用M5水泥砂浆砌,±0.000以上用M5.0混合砂浆砌。地面做法包括地面垫层、铺砖等总计90mm。图纸如图所示。

15.依据《建设工程工程量清单计价规范》(GB 50500-2008)计算土(石)方工程量,并编制“分部分项工程量清单”。

16.某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。 土方回填(基础)每立方米用工0.22工日,日工资单价为26元/工日,机械费为1.25元;计算承包商土方回填的人工费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。

题干: 某城市高新技术开发区软件园电子大楼工程吊顶工程量为18000平方米,根据软件生产工艺的要求,车间的吊顸要具有防静电、防眩光、防火、隔热、吸音等五种基本功能以及样式新颖、表面平整、易于清理三种辅助功能。工程技术人员采用价值工程选择生产车间的吊顶材料,取得了较好的经济效果。以下是他们的分析过程。
(1)情报收集
工程人员首先对吊顶材料进行广泛调查,收集各种建筑吊顶材料的技术性能资料和有关经济资料。
(2)功能分析

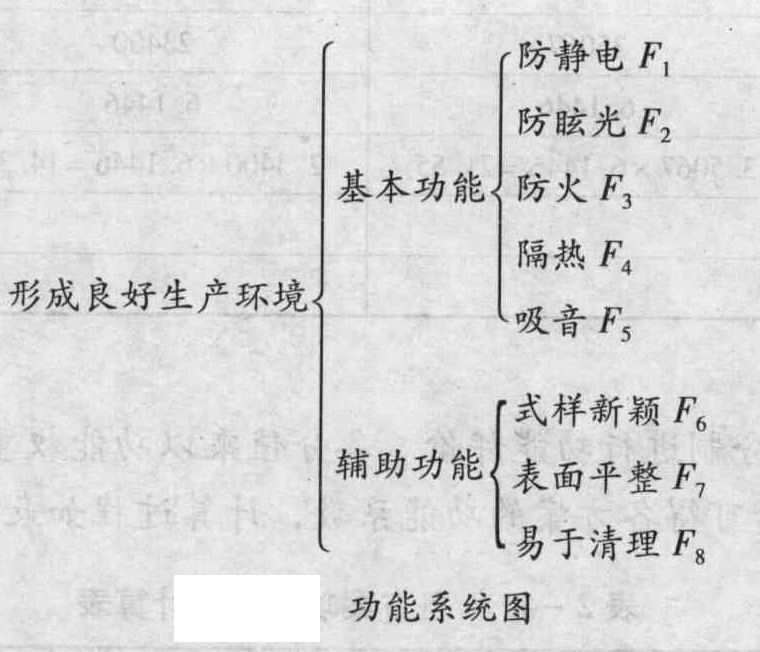

技术人员对软件生产车间吊顶的功能进行了系统分析,绘出了功能系统图,如图所示。

(3)功能评价

根据功能系统图,技术人员组织使用、设计、施工单位共同确定各种功能权重。使用单位、设计单位、施工单位评价的权重分别设定为50%、40%和10%,各单位对功能权重的打分采用10分制,各种功能权重如表所示。

(4)方案创建与评价

①计算成本系数

根据车间工艺对吊顶功能的要求,吊顶材料考虑铝合金加腈棉板、膨胀珍珠岩板和PVC板三个方案。三个方案的单方造价、工程造价、年维护费等见表。基准折现率为10%,吊顶寿命为10年。各方案成本系数计算如表所示。

②计算功能系数

对三个方案采用10分制进行功能评价。各分值乘以功能权重得功能加权分,对功能加权分的和进行指数处理后可得各方案的功能系数,计算过程如表所示。

③计算价值系数

根据各方案的功能系数和成本系数计算其价值系数,计算结果如表所示。

17. 请确定最优方案。

题干:

欲投资于某一石化项目,设计生产能力45万吨,已知生产能力为30万吨的同类项目投入设备费用为30000万元,设备综合调整系数1.1,该项目生产能力指数估计为0.8。该类项目的建筑工程费用是设备费的10%,安装工程费用是设备费的20%,其他工程费用是设备费的10%,这三项的综合调整系数定为1.0。其他投资费用估算为1000万元。该项目自有资金30000万元,其余通过银行贷款获得,年利率为12%,每半年计息一次。项目建设前期年限为1年,建设期为3年,投资进度分别为40%、40%、20%,基本预备费率为10%,建设期内生产资料价差预备费率为5%。自有资金筹资计划为:第1年12000万元,第2年10000万元,第3年8000万元。估算该项目的固定资产总额。建设期间不还贷款利息。

该项目达到设计生产能力以后,全厂定员1100人,工资与福利费按照每人每年12000元估算,每年的其他费用为860万元,生产存货占用流动资金估算为8000万元,年外购材料、燃料及动力费为20160万元,年经营成本为24000万元,各项流动资金的最低周转天数分别为:应收账款30天,现金45天,应付账款30天。

18.【问题】 估算建设期借款利息。

题干: 某市政府拟投资建一大型垃圾焚烧发电站工程项目。该项目除厂房及有关设施的土建
工程外,还有全套进口垃圾焚烧发电设备及垃圾处理专业设备的安装工程。厂房范围内地
质勘察资料反映地基条件复杂,地基处理采用钻孔灌注桩。招标单位委托某咨询公司进行
全过程投资管理。该项目厂房土建工程有A、B、C、D、E共5家施工单位参加投标,资格
预审结果均合格。招标文件要求投标单位将技术标和商务标分别封装,评标原则及方法
如下:
(1)采用综合评估法,按照得分高低排序,推荐三名合格的中标候选人。
(2)技术标共40分,其中施工方案10分,工程质量及保证措施15分,工期、业绩信
誉、安全文明施工措施分别为5分。
(3)商务标共60分:①若最低报价低于次低报价15%以上(含15%),最低报价的商务
标得分为30分,且不再参加商务标基准价计算;②若最高报价高于次高报价15%以上(含
15%),最高报价的投标按废标处理;③人工、钢材、商品混凝土价格参照当地有关部门发
布的工程造价信息,若低于该价格10%以上时,评标委员会应要求该投标单位作必要的澄
清;④以符合要求的商务报价的算术平均数作为基准价(60分),报价比基准价每下降1%
扣1分,最多扣10分,报价比基准价每增加1%扣2分,扣分不保底。
各投标单位的技术标得分和商务标报价见表。

评标过程中又发生E投标单位不按评标委员会要求进行澄清、说明、补正。
19.按照评标办法,计算各投标单位商务标得分。

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2010年8月5日向具备承担该项目能力的A、B、C、D、E五家承包商发出资格预审合格通知书,其中说明,8月10-11日在招标人总工程师办公室领取招标文件,9月6日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一做了书面答复,随后组织各投标单位进行了现场踏勘0 9月6日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8日将中标通知书寄出,承包商B于9月20日收到中标通知书。最终双方于10月13日签订了书面合同。
20.招标人对投标单位进行资格预审应包括哪些内容?

题干: 拟建某工业生产项目,项目建设前期年限为1年,建设期为4年,项目运营期为13年。根据可行性报告提供的主厂房工艺设备清单和询价资料,估算出该项目主厂房设备投资由两部分组成,其中国产设备原价为4300万元(国内供销手续费率为0.4%,运输及装卸和包装费率0.10-10,采购保管费率1%);引进设备FOB价为580万美元,其中软件价为120万美元,其中不计关税软件价为48万美元(美元外汇牌价为6.6)。现行海运费率为6%,海运保险费率为0.35%,现行外贸手续费率、银行财务费率、增值税率和关税率分别为1.5%、0.5%、17%、17%。应计入不计关税软件内其他费用95.658万元人民币。同时已建项目的资料包括:与设备投资的关系系数表(见表1-13)、与主厂房投资有关的辅助工程及附属设施投资系数表(见表1-14)。

本项目的资金来源为自有资金和贷款,其中固定资产投资贷款为42000万元,固定资产投资贷款中外汇贷款为860万美元。建设期为4年,第1年投入15%,第2年投入28%,第3年投入40%,第4年投入17%,预计4年内的物价平均上涨率2.6%。基本预备费率为7.5%。人民币贷款利率为8.5%(半年计息),外汇贷款利率为8%(按年计息)。项目建成后,国内贷款采用7年本金等额法偿还,外汇贷款采用5年等额还本付息偿还。
全部达到生产能力后,工资及福利费按11600万元计,年其他费用为5600万元(其中其他制造费为1300万元),年外购原材料、燃料、动力费估算为32500万元,年经营成本46500万元,年修理费为经营成本的15%。各项流动资金的最低周转天数分别为:应收账款35天,现金55天,应付账款为30天,存货为40天。
21.(计算结果均保留小数点后两位) 【问题】 用分项详细估算法估算拟建项目的流动资金。

题干: 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。

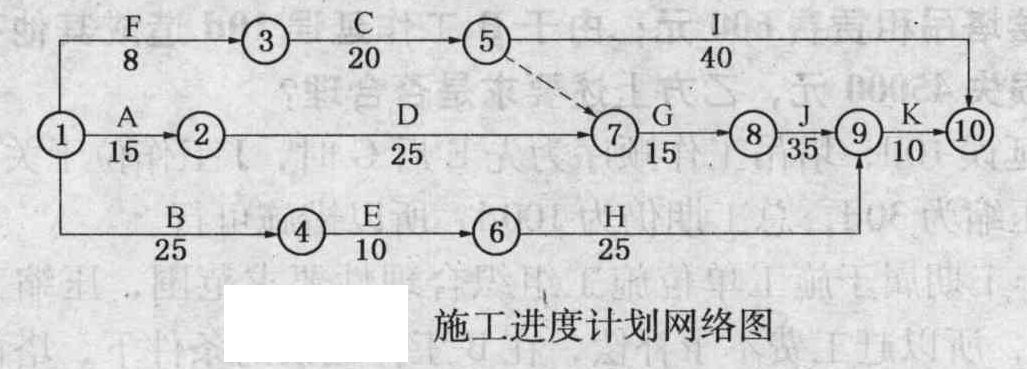

施工前施工单位向工程师提交了施工组织设计和施工进度计划(单位:天),如图所示。
[zjgcs/gczjalfx/ggbzzj/5/image/img-05-250-01.jpg]
该工程在施工过程中出现了如下事件:
事件1:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
事件2:基坑开挖时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
事件3:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。
事件4:结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
事件5:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔。
22.根据上图的施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程是否能按合同工期要求完工?

题干: 某建设项目的行业标准投资回收期T为5年,该项目通常投资额为1100万元,年生产成本为1150万元。为此,该项目拟定了A、B、C三个设计方案,有关情况如表所示。

经专家组商定的经济评价指标体系、指标权重、指标分等及其标准分列于表。
23. 运用计算费用法选择最佳方案。

题干: 某建设项目的行业标准投资回收期T为5年,该项目通常投资额为1100万元,年生产成本为1150万元。为此,该项目拟定了A、B、C三个设计方案,有关情况如表所示。

经专家组商定的经济评价指标体系、指标权重、指标分等及其标准分列于表。
24. 运用多因素评分优选法选出最佳方案。

25.某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。 现浇混凝土垫层,每立方米混凝土用工1.31工日,人工单价26元/工日,材料费合计为208.03元,机械费合计1.10元;计算承包商现浇混凝土垫层的人工费、材料费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。

题干: 某工程项目施工开工时,业主与承包商签订了施工合同(简称甲、乙方),并就施工进度安排取得一致意见(进度计划见图),施工过程E和G工作共用一台塔吊。施工过程中由于甲方图纸送达延误致使B工作推迟10d。
26. 用图示说明先G后E工作使用塔吊的工作关系。

题干: 某医院决定投资1亿余元兴建一幢现代化的综合楼,其中土建工程采用公开招标的方式选定施工单位,但招标文件对省内的投标人与省外的投标人提出了不同的要求,也明确了投标保证金的数额。该院委托某建筑事务所为该项工程编制标底。2010年10月6日招标公告发出后,共有A、B、C、D、E、F六家省内的建筑单位参加了投标。招标文件规定,2010年10月29日为提交投标文件的截止时间,2010年11月3日举行开标会。招标文件规定,2010年10月29日前提交投标文件,但E单位2010年11月1日才提交投标保证金。开标会由该省建委主持。结果,编制的标底高达6200多万元,A、B、C、D四个投标人的投标报价均在5200万元以下,与标底相差1000万余元,引起了投标人的异议。这4家投标单位向该省建委投诉,称招标标底计算存在问题,夸大了工程量,使标底高出实际估算近1000万元。同时,D单位向该医院要求撤回投标文件。为此,该医院请求省建委对原标底进行复核。2011年2月28日,被指定进行标底复核的省建设工程造价总站拿出了复核报告,证明建筑事务所在编制标底的过程中确实存在这4家投标单位所提出的问题,复核标底额与原标底额相差近1000万元。由于上述问题久拖不决,导致中标书在开标三个月后一直未能发出。为了能早日开工,该医院在获得了省建委的同意后,更改了标底金额和工程结算方式,确定某省某公司为中标单位。
27.对D单位撤回投标文件的要求应当如何处理?为什么?

题干: 某建设单位对拟建项目进行公开招标,招标文件中附有该项目土建工程工程量清单,要求投标人根据本企业能力确定直接工程费、措施费、管理费率、利润率(规费费率为6%,税率为3.41%为统一规定要求)。招标文件中规定:
(1)其他项目费中招标人部分为预留金6万元,甲方供料预计费用为10万元;
(2)通过资格预审的投标人可以根据自己的实际状况提出项目工程款支付方式;
(3)项目计划工期为15个月,投标人实际工期比计划工期减少1个月,则在其投标报价中减少5万元(不考虑资金时间价值条件下);
(4)招标方经研究内定标底为290万元,若投标人报价低于或高于标底15%以上者为废标。有6个单位通过资格预审领取招标文件,编写投标文件并在规定时间内向招标方递交了投标文件。具体内容如表所示。

投标人A根据招标文件提供的工程量清单,确定了各分部分项工程的直接工程费单价(见下表),并在投标文件中确定措施项目清单计价费用为土建工程分部分项工程清单费用的12%,其他项目费用投标人部分为总包服务费10万元,零星工程项目费用10万元。分部分项工程清单计价的管理费率为8%,利润率为10%。
28. 若以标底的40%与投标人原始有效报价算术平均数的60%之和为基准值,按照各投标人报价与基准值的偏差大小确定中标人顺序。

题干: 某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:
(1)承包商各月计划完成的分部分项工程费、措施费,见表6-13。

(2)项目措施费为160000元,在开工后的前两个月平均支付。
(3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为100个工日的某工种用工,承包商填报的综合单价为120元/工日。
(4)工程预付款为合同价的20%,在开工前支付,在最后2个月平均扣回。
(5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价款、计日金额工等与工程进度款同期支付。
(6)业主按承包商每次应结算款项的90%支付。
(7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。
(8)规费综合费率为3.55%,税金率为3.41%。
施工过程中,各月实际完成工程情况如下:
(1)各月均按计划完成计划工程量。
(2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。
(3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为80000元,7月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为70000元。
(4)6月由于业主设计变更,新增工程量清单中没有的一个分部分项工程,经业主确认的人工费、材料费、机械费之和为100000元,措施费为10000元,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础)。利润率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。
(5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费5000元,机械闲置费2000元,该分项工程施工持续时间延长1天(不影响总工期)。检验表明该分项工程质量合格。为了提高质量,承包商对尚未施工的后续相关工作调整了模板形式,造成模板费用增加10000元。
29.该工程预付款是多少?

题干: 某工程项目基础工程如图3-4、图3-5所示,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为C10,带形基础为C20,砖基础为M5,水泥砂浆砌筑MV15机砖,防潮层为1:3,水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。

某承包商拟参加投标,确定该基础工程为人工开挖,工作面每边留30cm,自垫层混凝土上表面开始放坡,放坡系数为0.33,槽边可堆土105.00立方米,余土用翻斗车外运,运距为500m。
该承包商的企业定额中的人工材料机械消耗量如下:挖1立方米沟槽用工0.52工日(包括槽底钎探用工),装运(外运500m)1立方米土方,用工0.15工日,翻斗车0.080台班,已知人工单价为26元/工日,翻斗车台班单价为78.69元/台班。
现浇混凝土垫层,每立方米混凝土用工1.31工日,人工单价26元/工日,材料费合计为208.03元,机械费合计1.10元。
现浇混凝土C20带形基础每立方米用工0.65工日,日工资单价为32元/工日,材料费合计为229.43元,机械费为1.30元。
砖基础每立方米用工1.22工日,日工资单价为32元/工日,材料费合计146.30元,机械费为2.60元。
基础上抹1:3水泥砂浆防潮层,每平方米用工0.09工日,日工资单价32元/工日,材料费合计6.30元,机械费0.35元。
土方回填(基础)每立方米用工0.22工日,日工资单价为26元/工日,机械费为1.25元。
30.根据图示内容和《建设工程工程量清单计价规范》的规定,并根据表3-12所列分部分项工程量清单项目编制士0.00以下部分的工程量清单,并将计算过程及结果填入表3-13中。

题干:

某控制室照明系统中1回路如图所示。表中数据为计算该照明工程的相关定额:

[artificial/abc44f0fccf-3643-4471-a079-5c1b6d350c80.jpg]

人工单价为41.80元/工日,管理费和利润分别按人工费的30%和10%计。

31.根据图示内容和《建设工程工程量清单计价规范》(GB 50500-2008)的相关规定计算工程量,管线工程量计算式填入指定的位置,并根据给定的表统一项目编码编制分部分项工程量清单及计价表(不计算计价部分),填入“分部分项工程量清单与计价表”中。

题干: 某土建工程项目立项批准后,公开招标,6家单位通过资格预审,并按规定时间报送了投标文件。招标方按规定组成了评标委员会,并制定了评标办法,具体规定如下:
(1)招标标底为4000万元,以招标标底与投标报价的算术平均数的加权值为复合标底,以复合标底为评定投标报价得分依据,规定:复合标底值=招标标底值×0.6+投标单位报价算术平均数×0.4。
(2)以复合标底值为依据,计算投标报价偏差度x%,x=(投标报价一复合标底)÷复合标底。
按照投标报价偏差度确定各单位投标报价得分,如表所示。

(3)投标方案中商务标部分满分为100分,其中投标报价70分,其他内容30分。投标报价得分按照报价偏差度确定得分,各单位投标报价构成合理性,计算正确性,满分30分。技术方案得分为100分,其中施工工期得分占20分(规定工期为20个月;若投标单位所报工期超过20个月为废标),若工期提前,则规定每提前1个月增加1分。其他方面得分包括:施工方案25分,施工技术装备20分,施工质量保证体系10分,技术创新10分,企业信誉业绩及项目经理能力15分(得分已由评标委员会评出,见下表)。

采取综合评分法,综合得分最高者为中标人。
综合得分=商务标得分x 60%+技术性评分×40%
(4)E单位在投标截止时间2小时之前向招标方递交投标补充文件,补充文件中提出E单位报价中的直接工程费由3200万元降至3000万元,并提出措施费为100万元,间接费费率为10%,利润率为6%,税率为3.41%,E单位以此为最终报价。其价款按建标[2003]206号文件的规定以工料单价法计价程序计价(以直接费为计算基础)。
32.采取综合评标法确定中标人。

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图2-21)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2-22)和风险分析表(见表2-64),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。

施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图2-23)进行调整,组织加快的成倍节拍流水施工。
33. 找出项目施工总进度计划(图2-21)的关键线路。

题干: 某施工单位承包了一外资工程,报价中间接费费率为15%,利润率为5%,税率3.41%;A、B两分项工程的综合单价分别为80元/平方米和460元/立方米。计价程序以直接费为
计算基础。
该工程施工合同规定:合同工期1年,预付款为合同价的10%,开工前1个月支付,
基础工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款
于下月5日前提交结算报告,经工程师审核后于第3个月末支付。若累计实际工程量比计
划工程量增加超过15%,支付时不计间接费、利润和税金;若累计实际工程量减少超过15%,单价调整系数为1.176。施工单位各月的计划工作量如表所示。

A、B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如表所示。
34. B分项工程的单价调整系数为多少?每月结算工程款各为多少?

题干:

某工业引进项目,基础数据如下:

(1)项目的建设前期年限为1年,建设期为2年,该项目的实施计划为:第一年完成项目的全部投资40%,第二年完成60%,第三年项目投产并且达到100%设计生产能力,预计年产量为3000万吨。

(2)全套设备拟从国外进口,重量1850t,装运港船上交货价为460万美元,国际运费标准为330美元/吨,海上运输保险费率为0.267%,中国银行费率为0.45%,外贸手续费率为1.7%,关税税率为22%,增值税税率为17%,美元对人民币的银行牌价为1:6.6,设备的国内运杂费率为2.3%。

(3)根据已建同类项目统计情况,一般建筑工程占设备购置投资的27.6%,安装工程占设备购置投资的10%,工程建设其他费用占设备购置投资的7.7%,以上三项的综合调整系数分别为:1.23、1.15、1.08。

(4)本项目固定资产投资中有2000万元来自银行贷款,其余为自有资金,且不论借款还是自有资金均按计划比例投入。根据借款协议,贷款利率按10%计算,按季计息。基本预备费费率10%,建设期内涨价预备费平均费率为6%。

(5)根据已建成同类项目资料,每万吨产品占用流动资金为1.3万元。

35.【问题】 估算该项目的总投资。(计算结果保留小数点后2位)

题干: 总承包商通过投标中标承担了项目施工任务,并决定本方独立完成基坑开挖任务,将某专业工程分包。
某分包商分包了专业分项工程,分包合同中规定:工程量为2400立方米;分包合同工期为30天,6月11日开工,7月10日完工:逾期违约金为1000元/天。
总承包商企业定额规定:正常施工情况下(按计划完成每天安排的工作量),采用计日工资的日工资标准为60元/工日(折算成小时工资为7.5元/小时)。延时加班,每小时按小时工资标准的120%计;夜间加班,每班按日工资标准的130%计。
该分包商原计划每天安排20人(按8小时计算)施工,由于施工机械调配出现问题,致使该专业分项工程推迟到6月18日才开工。为了保证按合同工期完工,分包商可采取延时加班(每天延长工作时间不超过4小时)或夜间加班(每班按8小时计算)两种方式赶工。延时加班和夜间加班的人数与正常作业的人数相同。
该工程所在地市政府规定,高温期间施工企业每日工作时间减少1小时,企业必须给职工每人每天10元高温津贴。若该分项工程的计划工效为1.50平方米/小时,计划工日单位为50元,高温期间的实际工效降低10%。
总承包商现有三种挖掘机,三种自卸汽车(相关技术经济数据见表2—9、表2-10)。

其中,型挖掘机挖斗容量为0.5立方米,每循环1次时间为2min,机械利用系数为0.85。
型自卸汽车每次可载重5t,每次往返需24min,时间利用系数为0.80。
施工基坑开挖时沟槽长3351m,底宽3m,室外地坪设计标高为-0.3m,槽底标高为-3m,无地下水,放坡系数1:0.67,沟槽两端不放坡,土松散系数为1.2。开挖土方量的60%由汽车运走,运距3km,其余土方量就地堆放,松散状态时土方每立方米重1.65t。计划完工时间为20天。
36.若采取每天延长工作时间方式赶工,延时加班时间内平均降效10%,每天需增加多少工作时间(按小时计算,计算结果保留2位小数)?每天需额外增加多少费用?

题干: 某建筑施工企业对某施工现场进行施工准备工作,其工作关系如表2-65所示。该工程要在26天内完成。其全部直接费用为3万元,间接费用为5000元,每超过1天间接费用增加600元。
37. 根据表2-65绘制双代号网络计划图,计算时间参数,确定关键线路和计划工期。

38.某招标代理公司邀请四家设计单位对某市内河流域综合设计方案投标。在四家设计单位均提交一个设计方案之后,组织由四名专家组成的评标委员会进行评标。事先制定评标体系,共包括环境协调(F1)、拆迁规模(F2)、功能区规划(F3)、工程造价(F4)和智能系统(F5)等5项指标。该5项指标间的相对重要程度关系为F1>F2=F3>F4=F5。每位专家对各方案的评分如表所示。每个方案的得分为四位专家评分的算术平均数。 计算各项设计方案的加权综合得分,并按加权综合得分最高者中标的原则确定中标方案。各指标平均得分如表所示。

题干: 某汽车制造厂选择厂址。经过对A、B、C三个城市的地理位置、气象、天文、地质地形条件和社会经济状况、交通、运输等水电气的现状和发展趋势的考查,综合专家评审,对厂址选择应考虑的内容及其重要性,各城市相应得分如表所示。
[zjgcs/gczjalfx/ggbzzj/2/image/img-02-061-01.jpg]
(1)原材料、钢铁、煤、木材及生活资料的供应要有充分保证。
(2)除上述大量原材料要运进工厂外,每年要向外输出大批成品汽车、废料及垃圾。因此,交通条件最好是兼有水陆运输之便。
(3)邻近要有各种辅助工业(如汽车发动机零部件的配套供应条件等)和国产化水平在很大程度上决定了经营期产品的质量和生产成本的高低,而且在建设阶段影响投资规模,并且要提供足够的电力。
(4)劳动力的文化素质、技术水平及吸引和稳定高技术人才的条件。
(5)现场地形要平坦、水源充足,但地下水位不宜太高,此类自然条件对基本建设投资周期有影响。
39.【问题】 综合评价方法的评价步骤。

40.本案例分三个专业:I土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程。 I.土建工程 某砖混结构二层别墅的一、二层平面和剖面如图(a)、(b)、(c)所示。 建筑说明与做法: ①地面:80mm厚.C15混凝土垫层,水泥砂浆抹面; ②楼板厚度为100mm; ③楼板、楼梯、阳台:水泥砂浆抹面; ④踢脚:150mm厚水泥砂浆; ⑤台阶:80mm厚石灰三合土,C15混凝土现浇台阶、水泥砂浆抹面; ⑥坡道:素土夯实,300mm厚3:7灰土,C15混凝土,80mm厚,水泥砂浆防滑坡道; ⑦散水:素土夯实,60mm厚混凝土面层一次抹光。 注:图中所示墙体均为240,轴线居中。 依据《全国统一建筑工程预算工程量计算规则》,计算表土建工程量计算表中分项工程工程量,并将计量单位、工程量及其计算过程填入该表的相应栏目中。(计算结果保留两位小数)

题干: 某部件成本为14500元,现拟对其进行改进,目标成本为13000元,在进行价值分析时,共划分出五项功能F1,F2,F3,F4,F5,各功能的目前成本分别是4500元、3200元、3500元、1700元、1600元。对各个功能的重要性系数采用0-1评分法来确定,共请了10名人员来参加功能的评价,这10个人对各个功能的重要性共得出了3种排序:①F1>F2>F3>F4>F5(其中,“>”表示前者较后者重要,下同),有2人按这种排序给分;②F1>F3>F2>F4>F5,有5人按这种排序给分;③F1>F3>F2>F5>F4,有3人按这种排序给分。
41.计算各功能的功能指数。

题干:

欲投资于某一石化项目,设计生产能力45万吨,已知生产能力为30万吨的同类项目投入设备费用为30000万元,设备综合调整系数1.1,该项目生产能力指数估计为0.8。该类项目的建筑工程费用是设备费的10%,安装工程费用是设备费的20%,其他工程费用是设备费的10%,这三项的综合调整系数定为1.0。其他投资费用估算为1000万元。该项目自有资金30000万元,其余通过银行贷款获得,年利率为12%,每半年计息一次。项目建设前期年限为1年,建设期为3年,投资进度分别为40%、40%、20%,基本预备费率为10%,建设期内生产资料价差预备费率为5%。自有资金筹资计划为:第1年12000万元,第2年10000万元,第3年8000万元。估算该项目的固定资产总额。建设期间不还贷款利息。

该项目达到设计生产能力以后,全厂定员1100人,工资与福利费按照每人每年12000元估算,每年的其他费用为860万元,生产存货占用流动资金估算为8000万元,年外购材料、燃料及动力费为20160万元,年经营成本为24000万元,各项流动资金的最低周转天数分别为:应收账款30天,现金45天,应付账款30天。

42.【问题】 求建设项目的总投资估算额。

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2010年8月5日向具备承担该项目能力的A、B、C、D、E五家承包商发出资格预审合格通知书,其中说明,8月10-11日在招标人总工程师办公室领取招标文件,9月6日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一做了书面答复,随后组织各投标单位进行了现场踏勘0 9月6日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8日将中标通知书寄出,承包商B于9月20日收到中标通知书。最终双方于10月13日签订了书面合同。
43.《招标投标法》中规定的招标方式有哪几种?
