一、建造师案例题

题干: 某综合楼工程,地下1层,地上12层,建筑面积1900平方米,钢筋混凝土框架结构,业主与某施工单位双方签订了工程施工总承包合同。合同约定:工期300天,施工单位的施工进度计划网络图得到了监理工程师的批准。
在施工中发生了以下事件:
事件一:在基础施工中,施工单位接到监理工程师转发的设计变更通知单,工程延长3天。
事件二:主体结构施工中,因塔吊出现故障大修,工期延长3天。
事件三:屋面施工中,因防水材料质量不合格,施工单位重新组织合格材料进场,工期延长3天。
事件四:因业主采购的水电设备存在质量问题退货,工期延长10天。
1.上述哪些事件施工单位可以向业主要求工期索赔,并说明理由。

题干: 某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》为甲施工单位签订了施工总承包合同。合同约定开工日期为2008年3月1日,工期为302 d,建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包;甲施工单位通过筛选与乙施工单位签订了安装分包合同。经总监理工程师批准的施工总进度计划如下图所示。在施工过程中发生了如下事件。事件一:由于道路没有及时开通,使开工日期推迟到2008年3月4日,并造成施工方经济损失3万元,为此,施工单位于2008年3月10日向监理单位提出延长工期的索赔。事件二:在基础工程施工中,由于遭遇特大暴雨,土方工程发生滑坡,造成人员、机械损失共计5万元,导致C工作持续时间延长12 d,为此提出经济补偿与工期的延期。事件三:在主体施工过程中,甲施工单位为保证工程质量,改进了混凝土泵浇筑的施工工艺,延误F工作时间10 d,为此甲施工单位向建设单位提出延期10 d的申请。事件四:设备安装工程完工后进行验收,第一次试车验收结果不合格,经检查分析,是由于设备本身质量有问题造成的,为此乙施工单位提出将已安装的设备拆除,重新安装,并重新组织试车验收。为此造成.,工作持续时间延长24 d,费用增加6万元,甲施工单位就此提出工期和费用索赔。
2.事件一中,监理单位应如何答复?说明理由。

题干: 某公司中标某工程,根据《建设工程施工合同(示范文本)》(GF—1999—0201)与建设单位签订总承包施工合同。按公司成本管理规定,首先进行该项目成本预测(其中:人工费287.4万元,材料费504.5万元,机械使用费155.3万元,施工措施费104.2万元,施工管理费46.2万元,税金30.6万元),然后将成本预测结果下达给项目经理部进行具体施工成本管理。

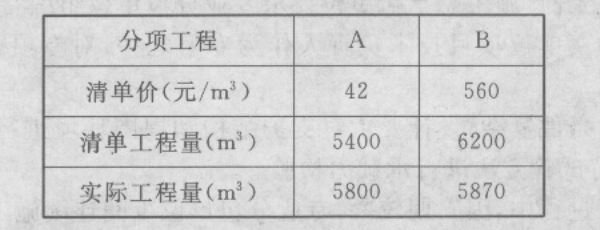

总承包施工合同是以工程量清单为基础的固定单价合同,合同约定当A分项工程、B分项工程实际工程量与清单工程量差异幅度在±5%以内的按清单价结算,超出幅度大于5%时按清单价的0.9倍结算,减少幅度大于5%时按清单价的1.1倍结算。
总承包施工合同中还约定C分项工程为甲方指定专业分包项目,C分项工程施工过程中发生了如下事件:
事件一:由于建设单位原因,导致C分项工程停工7d,专业分包单位就停工造成的损失向总承包单位提出索赔。总承包单位认为由于建设单位原因造成的损失,专业分包单位应直接向建设单位提出索赔。
事件二:甲方指定专业分包单位现场管理混乱、安全管理薄弱,建设单位责令总承包单位加强管理并提出整改,总承包单位认为C分项工程施工安全管理属专业分包单位责任,非总承包单位责任范围。
事件三:C分项工程施工完毕并通过验收,专业分包单位向建设单位上报C分项工程施工:档案,建设单位通知总承包单位接收。总承包单位认为C分项工程属甲方指定专业分包项目,其工程档案应直接上报建设单位。
3.指出事件一、二、三中总承包单位说法中的不妥之处,并分别说明理由或指出正确做法。

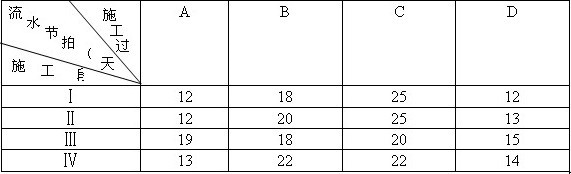

题干: 某建筑工程建筑面积205 000平方米,混凝土现浇结构,筏板式基础,地下3层,地上12层,基础埋深12.4 m,该项工程位于繁华市区,施工场地狭小。 工程所在地区地势北高南低,地下水流从北向南。施工单位的降水方案计划在基坑南边布置单排轻型井点。基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350平方米软土区,监理工程师随即指令施工单位进行换填处理。工程主体结构施工时,二层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误所造成的。事故发生后,业主立即组织了质量大检查,发现一层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范要求不清楚。工程进入外墙面装修阶段后,施工单位按原设计完成了965平方米的外墙贴面砖工作。业主认为原设计贴面砖与周边环境不协调,要求更换为大理石贴面,施工单位按业主要求进行了更换。
4.施工单位和监理单位两家单位共同进行工程验槽的做法是否妥当?说明理由。

题干: 某大厦装修改造工程由某市建工集团承包,该建工集团将建筑物的局部拆除工程转包给某建筑工程处(房建二级资质),该建筑工程处又雇佣了一无资质施工队做劳务分包。2009年4月20日,作业人员在拆除大厦17层④~⑩轴外檐悬挑结构时,采用先拆除⑤~⑨轴的外檐,然后再拆除④轴和⑩轴处的局部外檐。该悬挑外檐结构由悬挑梁和外檐板组成,总长21.6m,轴间距3.6m。上部结构为悬挑梁,外檐板在悬挑梁下部(板厚80mm,板高5.0m),由悬挑梁承力。但是在拆除之前,施工负责人没有讲明悬挑结构的承力部位,也没有说清楚拆除程序,作业人员错误的先凿除了⑤~⑨轴与柱相连接的悬挑梁混凝土。下午4时左右,主楼工长、安全员和监理人员检查时,对作业人员的危险施工口头进行了批评指正后离开。次日,作业人员继续凿除④轴和⑩轴处与柱相连接的悬挑梁混凝土,并切断其连接钢筋,此时外檐板失去承力结构向外倾倒,砸坏外脚手架后整体塌落,造成裙房门厅支模人员4人死亡,5人受伤。
5.请简要分析这起事故的性质。承包该项目的市建工集团是否负有责任?

题干: 某建筑工程,地下1层,地上16层。总建筑面积28 000平方米,首层建筑面积2400平方米,建筑红线内占地面积6000平方米。该工程位于闹市区,现场场地狭小。
施工单位为了降低成本,现场只设置了一条3m宽的施工道路兼作消防通道。现场平面呈长方形,在其斜对角布置了两个消火栓,两者之间相距86m,其中一个距拟建建筑3m,另一个距路边3m。
为了迎接上级单位的检查,施工单位临时在工地大门入口处的围墙上悬挂“五牌”、“一图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。
6.该工程还需考虑哪些类型的临时用水?在该工程临时用水总量中,起决定性作用的是哪种类型临时用水?

7.(三)     [背景资料]     某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示:          施工过程中发生了如下事件。     事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。     事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。     事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长3d。     事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。     事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。     其余各项工作实际作业工期和费用与原计划相符。

题干: 某工厂二期扩建工程,建筑面积2.6万平方米,轻型刚架结构,单铰连接。结构吊装专项施工方案中明确每半榀刚架的重量约为30t,结构吊装采用两台40t汽车吊同时扶起两个半榀刚架,空中对铰,采用多点起吊。
吊装过程中发生如下事件:
事件一:由于两机起吊的吊点的布置不同,有一台刚架起吊后下倾严重,无法对铰。
事件二:由于作业时间较长,刚架长时间悬挂在空中。天黑之时突然发生机械故障,工人A说:“等明天再对刚架进行处理吧”,工长B没有提出反对,大家便下班了。
事件三:第二天继续吊装,一对铰工人C因出门急所戴安全帽没系带子,且在施工过程中将扳手抛向地面,恰巧一后勤管理人员D从此经过,扳手砸在D的头上,D所戴安全帽被砸飞,D的肩部被砸伤。
8.事件二发生后,工长应采取的正确处理方法是什么?

9.(二)      [背景资料]     某建筑工程施工进度计划网络图如图2所示:          施工中发生了以下事件:     事件1:A工作因设计变更停工10天。     事件2:B工作因施工质量问题返工,延长工期7天。     事件3:E工作因建设单位供料延期,推迟3天施工。     事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上.引起火灾。     在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。     统计数据见表1。      表1      统计数据表 工作代号 计划完成工作预算成本BCWS/万元 已完成工作量/% 实际发生成本ACWP/万元 挣得值BCWP/万元 1 540 100 580 2 820 70 600 3 1620 80 840 4 490 100 490 5 240 0 0 合计      问题:工作代号计划完成工作预算成本BCWS/万元已完成工作量/%实际发生成本ACWP/万元挣得值BCWP/万元154010058028207060031620808404490100490524000合计

题干: 某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:
(1)工程预付款为合同价的10%。
(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月扣回。
(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留。
(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。
每月完成的工作量如下表:
工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
10.列式计算本工程预付款及其起扣点分别是多少万元?工程预付款从几月份开始起扣?

题干: 某建筑工程,建筑面积3.8万平方米,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600 d。合同约定工期每提前(或拖后)1 d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1 d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误ld,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示。施工过程中发生了以下事件:事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。 ‘事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10 d,直接经济损失20万元。事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30 d,直接费损失0.5万元。其余各项工作,实际完成工期和费用与原计划相符。
11.乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元?

题干: 某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定:(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3. 41%。经项目监理机构批准的施工进度计划如下图所示。施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费。为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程Ⅳ,根据工艺要求,,N在E结束以后开始,在H开始前完成,持续时间1个月,Ⅳ工作的直接费为400元/n13,工程量为3 000 立方米。
12.该工程预付款是多少?第1个月至第4个月每月结算款各为多少?

13.  [背景材料]      某房屋建筑工程施工总承包二级企业,通过招投标方式承建了城区A住宅楼工程,工程为框架剪力墙结构,地上18层,地下1层,总建筑面积18760m2。该工程采取施工总承包方式,合同约定工期20个月。     工程中标后,施工企业负责人考虑到同城区的B工程已临近竣工阶段(正在进行竣工预验收和编制竣工验收资料),征得A、B工程建设单位同意,选派B工程项目经理兼任A工程的项目经理工作。     在施工期间,为了节约成本,项目经理安排将现场污水直接排入邻近的河流。在浇筑楼板混凝土过程中,进行24h连续浇筑作业,引起了附近居民的投诉。     [问题]

题干: 某建筑工程建筑面积205 000平方米,混凝土现浇结构,筏板式基础,地下3层,地上12层,基础埋深12.4 m,该项工程位于繁华市区,施工场地狭小。 工程所在地区地势北高南低,地下水流从北向南。施工单位的降水方案计划在基坑南边布置单排轻型井点。基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350平方米软土区,监理工程师随即指令施工单位进行换填处理。工程主体结构施工时,二层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误所造成的。事故发生后,业主立即组织了质量大检查,发现一层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范要求不清楚。工程进入外墙面装修阶段后,施工单位按原设计完成了965平方米的外墙贴面砖工作。业主认为原设计贴面砖与周边环境不协调,要求更换为大理石贴面,施工单位按业主要求进行了更换。
14.工程质量事故和业主检查出的问题反映出施工单位质量管理中存在哪些主要问题?

15.(三)      [背景资料]      某建筑集团公司三公司通过公开投标中标南方某省会城市一五星级宾馆工程。为了抢进度,外装修阶段,施工单位未经批准擅自决定改变原施工组织设计中外装饰用吊篮的方案,改为搭设钢管扣件式双排脚手架。但未经认真设计,只拟出一份简单的搭设方案,要求立杆加密,单杆改双杆,对建筑物一二层的凹进部分未予考虑。施工中,架子下面三步未铺脚手板,16组里外立杆设了12根小横杆,仅用木方木板把支立杆处的坑凹处垫了垫.大多数只用单股铅丝将架子与建筑物拉结,搭好后没有组织有关部门验收。几天后一座刚刚搭起的高40m,长16m,自重38t的双排钢管脚手架突然塌落,12名工人随架子同时坠落,被压在倒塌的架子下面,其中5人死亡,7人负伤。     问题:(三)

16.      (三)     [背景资料]     某建筑工程,地下1层,地上16层。总建筑面积28000m2,首层建筑面积2400m2,建筑红线内占地面积6000m2。该工程位于闹市中心,现场场地狭小。     施工单位为了降低成本,现场只设置了一条3m宽的施工道路兼作消防通道。现场平面呈长方形,在其斜对角布置了两个消火栓,两者之间相距86m,其中一个距拟建建筑3m,另一个距路边3m。     为了迎接上级单位的检查,施工单位临时在工地大门入口处的围墙上悬挂“五牌”、“二图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。

17.某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2009年5月30日。该投资公司于2009年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2009年6月2日提交了投标保证金。开标会于2009年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司总(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2009年8月16日。工程开工后发生了如下几项事件。 事件一:因拆迁工作拖延,甲方于2009年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2 d,并分别造成人工窝工6个和8个工日,但乙方C项工作未受影响。 事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2009年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D工作延误1d和人工窝工7个工日。 事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。 事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1 000元,并使H项工作时间延长1d,人工窝工24个工日。上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。 问题 1.第5家施工单位提交投标保证金的时间对其投标文件产生什么影响?为什么? 2.第4家施工单位撤回投标文件,招标方对其投标保证金应如何处理?为什么? 3.上述招标投标过程中,有哪些不妥之处?请说明理由。 4.乙方能否就上述每项事件向甲方提出工期索赔和费用索赔?请说明理由。 5.合同约定人工费标准为30元/工日,应由甲方给予补偿的窝工人工费标准为18元/工日;施工管理费、利润等均不予以补偿。在该工程中,乙方可得到的合理费用索赔有哪几项?费用索赔额是多少?

题干:

某广场地下车库工程,建筑面积18 000 平方米。建设单位和某施工单位根据《建设工程施工 合同(示范文本)》( GF-99-0201)签订了施工承包合同,合同工期140 d。工程实施过程中发生了下列事件:事件1:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进 行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表。流水施工参数表

事件2:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。事件3:在施工过程中,该工程所在地连续下了6d特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万元:(2)施工机械设备重新购置和修理费用29万元:(3)人员伤亡善后费用62万元:(4)工期顺延6d。

18.事件1中,列式计算A、日、C、D四个施工过程之间的流水步距分别是多少天?

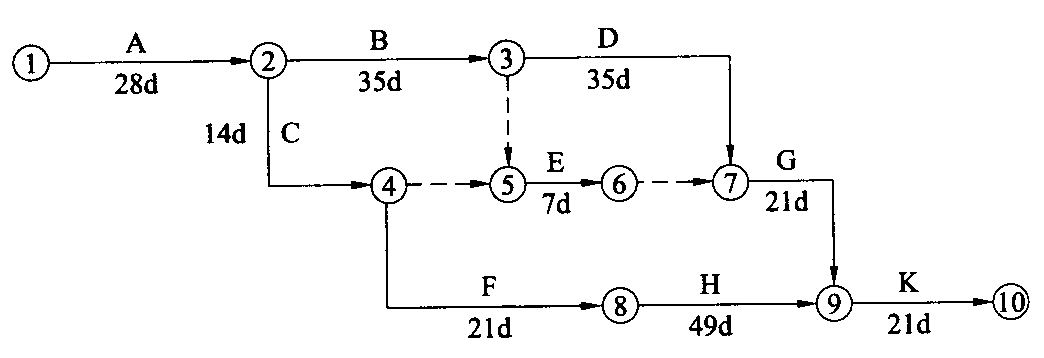

题干: 某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示,该计划通过了监理工程师的审查和确认。合同履行过程中,发生了如下事件。事件1:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。事件2:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。事件3:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示。
19.事件1中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。

题干: 某办公楼工程,建筑面积23723平方米,框架剪力墙结构;地下1层,地上12层。首层高4.8m,标准层高3.6m,顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架,工程于2007年6月15日开工,计划竣工日期为2009年5月1日。
事件一:2008年5月20日7时30分左右,因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井竖向洞口处坠落至地下一层混凝土底板上,当场死亡。
事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收,监理工程师提出隐蔽工程申报验收有漏项,应补充验收申报项目。
20.本工程结构施工脚手架是否需要编制专项施工方案?说明理由。

题干: 某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如下图所示。

施工过程中发生如下事件:
事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。
事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。
事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。
21.针对上述每一事件,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。

22.     [背景材料]     某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。     该装饰公司在酒店装修的施工过程中采取了以下施工方法。     (1)地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。     (2)在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。     [问题]

23.(一)      某监理单位承担了一工业项目的施工监理工作。经过招标,建设单位选择了甲、乙施工单位分别承担A、B标段工程的施工,并按照《建设工程施工合同(示范文本)》分别和甲、乙施工单位签订了施工合同。建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设单位负责采购。乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位。在施工过程中,发生了如下事件。     事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同并通知了监理单位和乙施工单位。     事件2:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。甲施工单位称:该部位隐蔽工程已经由专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。     事件3:专业监理工程师对B标段进场的配电设备实行检验时,发现由建设单位采购的某设备不合格,建设单位对该设备实行了更换,从而导致丙施工单位停工。因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。     问题(一)

题干: 某建设单位准备建一座图书馆,建筑面积5 000平方米,预算投资400万元,建设工期为10个月。工程采用公开招标的方式确定承包商。按照《中华人民共和国招标投标法》和《中华人民共和国建筑法》的规定,建设单位编制了招标文件,并向当地的建设行政管理部门提出了招标申请书,得到了批准。建设单位依照有关招标投标程序进行公开招标。由于该工程在设计上比较复杂,根据当地建设局的建议,对参加投标单位和主体的要求是最低不得低于二级资质。拟参加此次投标的5家单位中A、B、D单位为二级资质,C单位为三级资质,E单位为一级资质,而C单位的法定代表人是建设单位某主要领导的亲戚,建设单位招标工作领导小组在资格预审时出现了分歧,正在犹豫不决时,C单位拟准备组成联合体投标,经C单位的法定代表人私下活动,建设单位同意让C与A联合承包工程,并明确向A暗示,如果不接受这个投标方案,则该工程的中标将授予B单位。A为了获得该项工程,同意了与C联合承包该工程,并同意将停车楼交给C单位施工。于是A和C联合投标获得成功。A与建设单位签订了《建设工程施工合同》,A与C也签订了联合承包工程的协议。
24.从上述背景资料来看,A和C组成的投标联合体是否有效?为什么?

25.(四)     [背景资料]     某大型工程,由于技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2009年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业接受了邀请并于规定时间内购买了招标文件。招标文件规定:2009年4月20日下午4时为投标截止时间,2009年5月10日发出中标通知书日。     在2009年4月20日上午A、B、D、E四家企业提交了投标文件,但C企业于2009年4月20日下午5时才送达。2009年4月23日由当地投标监督办公室主持进行了公开开标。     评标委员会共由7人组成,其中当地招标监督办公室1人,公证处1人,招标人1人,技术、经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表人签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于2009年5月10日向A企业发出了中标通知书,双方于2009年6月12日签订了书面合同。(四)

26.      (二)     [背景资料]     某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土5~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:     (1)施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。     (2)施工总承包单位有健全的安全制度文件。     (3)施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。

题干: 某工程,建设单位委托监理单位承担施工阶段和工程质量保修期的监理工作,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同。基坑支护施工中,项目监理机构发现施工单位采用了一项新技术,未按已批准的施工技术方案施工。项目监理机构认为本工程使用该项新技术存在安全隐患,总监理工程师下达了工程暂停令,同时报告了建设单位。施工单位认为该项新技术通过了有关部门的鉴定,不会发生安全问题,仍继续施工。于是项目监理机构报告了建设行政主管部门。施工单位在建设行政主管部门干预下才暂停了施工。施工单位复工后,就此事引起的损失向项目监理机构提出索赔。建设单位也认为项目监理机构“小题大做”,致使工程延期,要求监理单位对此事承担相应责任。该工程施工完成后,施工单位按竣工验收有关规定,向建设单位提交了竣工验收报告。建设单位未及时验收,到施工单位提交竣工验收报告后第45天时发生台风,致使工程已安装的门窗玻璃部分损坏。建设单位要求施工单位对损坏的门窗玻璃进行无偿修复,施工单位不同意无偿修复。
27.建设单位的哪些做法不妥?

题干: 某写字楼工程,地下1层,地上10层。当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。施工进度网络计划图如上图所示,在工程过程中,发生了以下事件:事件一:工作E原计划6d,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9d完成,其他工作与时间执行网络计划。事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100 kg)安装在吊顶工程的主龙骨上。事件三:由于建设单位急于搬进写字楼办公,要求提前竣工验收,总监理工程师组织建设单位技术人员、施工单位项目经理及设计单位负责人进行了竣工验收。
28.竣工验收是否妥当?说明理由。

题干: 某综合办公楼工程,建设单位甲通过公开招标确定本工程由乙承包商为中标单位,双方签订了工程承包合同。由于乙承包商不具有勘察、设计能力,经甲建设单位同意,乙分别与丙建筑设计院和丁建筑工程公司签订了工程勘察设计合同和工程施工合同。勘察设计合同约定由丙对甲的办公楼及附属公共设施提供设计服务,并按勘察设计合同的约定交付有关的设计文件和资料。施工合同约定由丁根据丙提供的设计图纸进行施工,工程竣工时根据国家有关验收规定及设计图纸进行质量验收。合同签订后,丙按时将设计文件和有关资料交付给丁,丁根据设计图纸进行施工。工程竣工后,甲会同有关质量监督部门对工程进行验收,发现工程存在严重质量问题,是由于设计不符合规范所致。原来丙未对现场进行仔细勘察即自行进行设计导致设计不合理,给甲带来了重大损失,并以与甲方没有合同关系为由拒绝承担责任,乙又以自己不是设计人为由推卸责任,甲遂以丙为被告向法院提起诉讼。
29.根据我国法律法规的规定,承包单位将承包的工程转包或违法分包应承担什么法律后果?

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
30.事件二中,本工程劳动力计划安排是否合理?写出合理安排。

31.      (三)      [背景资料]     某建筑工程施工进度计划网络图如下图所示:          施工中发生了以下事件:     事件一:A工作因设计变更停工10d。     事件二:B工作因施工质量问题返工,延长工期7d。     事件三:E工作因建设单位供料延期,推迟3d施工。     事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。     在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。     统计数据见下表:      工作检查统计数据 工作代号 计划完成工作预算成本BCWS/万元 已完成工作量(%) 实际发生成本ACWP/万元 挣得值BCWP/万元 1 540 100 580 2 820 70 600 3 1620 80 840 4 490 100 490 5 240 0 0 合计 工作代号计划完成工作预算成本BCWS/万元已完成工作量(%)实际发生成本ACWP/万元挣得值BCWP/万元154010058028207060031620808404490100490524000合计

32.  [背景材料]     某建筑工程,建筑面积108000m2,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35。     底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。     施工单位选定了某商品混凝土搅拌站,由该项目部为其制订了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。     底板混凝土浇筑时当地最高大气温度38℃,混凝土最高入模温度40℃。     浇注完成12h后采用覆盖一层塑料膜和一层保温岩棉养护7d。     测温记录显示:混凝土内部最高温度75℃,其表面最高温度45℃。     监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。     [问题]

33.某建筑公司承接一项综合楼建设任务,建筑面积100 828平方米,地下3层,地上26层,箱形基础,主体为框架结构。该项目地处城市主要街道交叉路口,是该地区的标志性建筑物。因此,施工单位在施工过程中加强了对工序质量的控制。在第5层楼板钢筋隐蔽工程验收时发现整个楼板受力钢筋型号不对、位置放置错误,施工单位非常重视,及时进行了返工处理。在第10层混凝土部分试块检测时发现强度达不到设计要求,但实体经有资质的检测单位检测鉴定,强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。 问题 1.工序质量控制的内容有哪些? 2.说出第5层钢筋隐蔽工程验收的要点。 3.第10层的质量问题是否需要处理?请说明理由。 4.如果第10层混凝土强度经检测达不到要求,施工单位应如何处理? 5.该综合楼达到什么条件后方可竣工验收?

34.     [背景材料]     某大学图书馆进行装修改造,根据施工设计和使用功能的要求,采用大量的轻质隔墙,外墙采用建筑幕墙。承揽该装修改造工程的施工单位根据《建筑装饰装修工程质量验收规范》规定,对工程细部构造施工质量的控制做了大量的工作。     该施工单位在轻质隔墙施工过程中提出以下技术要求:     (1)板材隔墙施工过程中如遇到门洞,应从两侧向门洞处依次施工;     (2)石膏板安装牢固时,隔墙端部的石膏板与周围的墙、柱应留有10mm的槽口,槽口处加泛嵌缝膏,使面板与邻近表面接触紧密。     (3)当轻质隔墙下端用木踢脚覆盖时,饰面板应与地面留有5~10mm缝隙;     (4)石膏板的接缝缝隙应保证为8~10mm。     该施工单位在施工过程中将特别注重现场文明施工和现场的环境保护措施,工程施工后,被评为优质工程。     [问题]

题干: 某小区内拟建一座6层普通砖混结构住宅楼,外墙厚370mm,内墙厚240mm,抗震设防烈度7度,某施工单位于2009年5月与建设单位签订了该工程总承包合同,合同工程量清单报价中写明:瓷砖墙面积为1000平方米,综合单价为110元/平方米。
事件一:现场需安装一台物料提升机解决垂直运输问题,物料提升机运到现场后,项H经理部按照技术人员提供的装配图集组织人员进行安装,安装结束后,现场机务员报请项目经理批准,物料提升机正式投入使用。
事件二:现场施工工程中为了材料运输方便,在内墙处留置临时施工洞口,内墙上留直槎,并沿墙高每八皮砖(490mm)设置了2φ6钢筋,钢筋外露长度为500mm。
事件三:由于工期紧,装修从顶层向下施工,给排水明装主管(无套管)从首层向上安装,五层卫生间防水施工结束后进行排水主管安装。
事件四:施工过程中,建设单位调换了瓷砖的规格型号,经施工单位核算综合单价为150元/平方米,该分项工程施工完成后,经监理工程师实测确认瓷砖粘贴面积为1200 平方米,但建设单位尚未确认该变更单价,施工单位用挣值法进行了成本分析。
备注:BCWS—计划完成工作预算费用;BCWP——已完工作预算费用;ACWP——已完工作实际费用;CV——费用偏差。
35.事件二中,砖墙留槎的质量控制是否正确?说明理由。

题干: 某建设单位经上级主管部门批准拟新建建筑面积为3 000 平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3 450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。事件二:招标文件中明确说明该项目的资金来源落实了2 600万元。事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。事件四:招标文件中规定,从招标文件发放之日起,在15日内递交投标文件。事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。
36.事件四的规定是否妥当?说明理由。

题干: 某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。
该工程总承包施工单位在施工过程中发生以下事件:
事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。
事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。
事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。
事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。
37.基坑回填土施工结束后应检查哪些项目,并使其满足设计和规范要求?

38.某建筑工程,建筑面积23824平方米,地上10层,地下2层(地下水位-2.0m).主体结构为非预应力现浇混凝土框架一剪力墙结构(柱网为9m×9m,局部柱距为6m),梁模板起拱高度分别为20mm、12mm.抗震设防烈度7度.梁、柱受力钢筋为HRB335,接头采用挤压连接.结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土.一、二层柱混凝土强度等级为C40,以上各层柱为C30.该工程梁模板的起拱高度是否正确?说明理由.模板拆除时,混凝土强度应满足什么要求?

题干: 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/工日;总工期为120 d;竣工时间提前奖励为3 000元/d,误期损失赔偿费为5 000元/d。经项目监理机构批准的施工进度计划如下图所示。施工过程中发生如下事件:事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费用属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。事件三:(1)由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3 d(每停一天影响30工日、10台班);(2)由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5d(每停一天影响40工日、10台班);(3)由于建设单位负责供应的材料未能按计划到场,E工作停工6d(每停一天影响20工日、5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122 d。
39.事件四中试验检验费用应由谁承担?

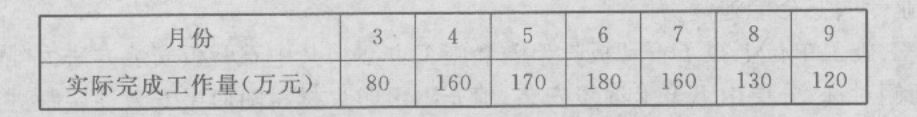

题干: 某项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见下表。

40.计算9周末的费用偏差CV与进度偏差SV,并对其结果含义加以说明。

题干: 某项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见下表。
41.计算前9周每项工作的BCWP。

42.(一)     [背景资料]     某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。     该工程总承包施工单位在施工过程中发生以下事件:     事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。     事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。     事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。     事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。

43.某商业用房工程,建筑面积15 000平方米,地下1层,地上2层,施工单位与建设单位采用《建设工程施工合同》(示范文本)(GF-1999-0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。合同履行过程中,发生了如下事件:事件一:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下一层填充墙部分损毁,损失10万元;停工及修复共30d。施工单位就上述损失及工期延误向建设单位提出了索赔。事件二:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。事件三:截止2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。事件四:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。事件五:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309.20万元,措施费440.80万元,规费11.02万元,企业管理费332.17万元(其中施工单位总部企业管理费为220.40万元)。事件三中,建设单位预付的安全防护费、文明施工费的金额是否合理?说明理由。

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:①钢筋由建设单位供应;②工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:事件1:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。事件2:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。事件3:分部工程验收时,监理工程师检查发现某墙体抹灰约有1.0平方米的空鼓区域,责令限期整改。事件4:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
44.事件2中,本工程劳动力计划安排是否合理?写出合理安排。

45.      (三)      [背景资料]     某高层办公楼,总建筑面积137500m2,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。     施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。     专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬。不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。     事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。

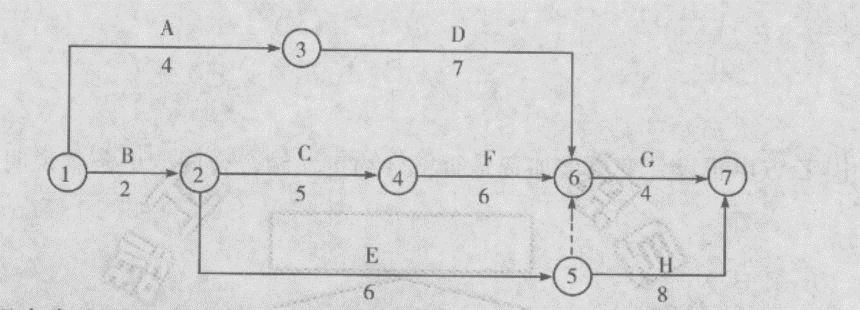

题干: 某建筑工程施工进度计划网络图如下图所示:

施工中发生了以下事件:
事件一:A工作因设计变更停工10d。
事件二:B工作因施工质量问题返工,延长工期7d。
事件三:E工作因建设单位供料延期,推迟3d施工。
事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。
在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。

46.统计数据见下表:计算第110d的进度偏差sv值,并做sv值结论分析。

题干: 某建设单位经上级主管部门批准拟新建建筑面积为3 000 平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3 450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。事件二:招标文件中明确说明该项目的资金来源落实了2 600万元。事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。事件四:招标文件中规定,从招标文件发放之日起,在15日内递交投标文件。事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。
47.就事件二,谈谈你对这一说明的理解。
