2025年04月10日监理工程师案例分析案例分析题32

题数: 答题时间:120分钟
专业:案例分析

一、案例分析题

题干: 政府投资的某工程,监理单位承担了施工招标代理和施工监理任务。该工程采用无标底公开招标方式选定施工单位。工程实施中发生了下列事件:
事件1:工程招标时,A、B、C、D、E、F、G共7家投标单位通过资格预审,并在投标截止时间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人的签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位以招标文件规定的工期380天作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400天签订;D投标单位投标文件中的总价金额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前3名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格最低者为中标单位,按原投标报价签订施工合同后,建设单位与中标单位再以新报价签订协议书作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师组织召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护等相关手续。
事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份《设计修改建议书》,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了《施工测量成果报验表》,并附有测量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后即予以签认。

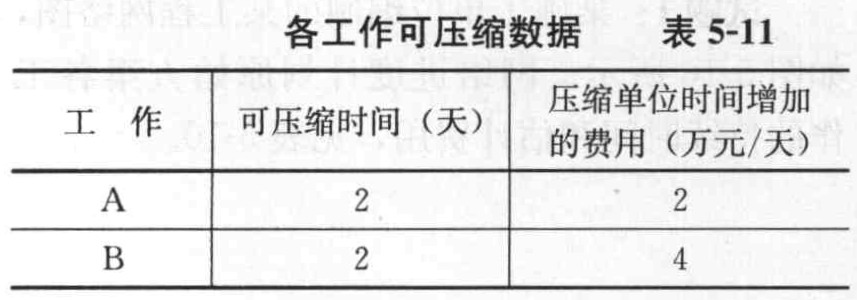

1.分别指出事件1中A、B、 C、D投标单位的投标文件是否有效?说明理由。

题干: 某施工单位承接一写字楼工程的施工任务。该写字楼工程可分为A~K11个施工过程,各个工作的逻辑关系如表5-16所示。
2.部分工作的持续时间见表5-17。已知该网络图B—F-G-K线路为关键线路。某日,由于客观原因,施工方不得不延长工作E的持续时间。在不影响总工期的基础上,工作E的最长持续时间可以是多少周?

题干: 某采用工程量清单计价的基础工程,土方开挖清单工程量为24000立方米,综合单价为45元/立方米,措施费、规费和税金合计20万元。招标文件中有关结算条款如下:
①基础工程土方开挖完成后可进行结算;
②非施工单位原因引起的工程量增减,变动范围10%以内时执行原综合单价,工程量增加超过10%以外的部分,综合单价调整系数为0.9;
③发生工程量增减时,相应的措施费、规费和税金合计按投标清单计价表中的费用比例计算;
④由建设单位原因造成施工单位人员窝工补偿为50元/工日,设备闲置补偿为200元/台班。
工程实施过程中发生如下事件。
事件1:合同谈判时,建设单位认为基础工程远离市中心且施工危险性小,要求施工单位减少合同价款中的安全文明施工费。
事件2:原有基础土方开挖完成、尚未开始下道工序时,建设单位要求增加部分基础工程以满足上部结构调整的需要。经设计变更,新增土方开挖工程量4000立方米,开挖条件和要求与原设计完全相同。施工单位按照总监理工程师的变更指令完成了新增基础的土方开挖工程。
事件3:由于事件2的影响,造成施工单位部分专业工种人员窝工3000工日,设备闲置200台班。人员窝工与设备闲置得到项目监理机构的确认后,施工单位提交了人员窝工损失、设备闲置损失及施工管理费增加的索赔报告。
3.逐项指出事件3中施工单位提出的索赔是否成立?说明理由。项目监理机构应批准的索赔费用是多少?

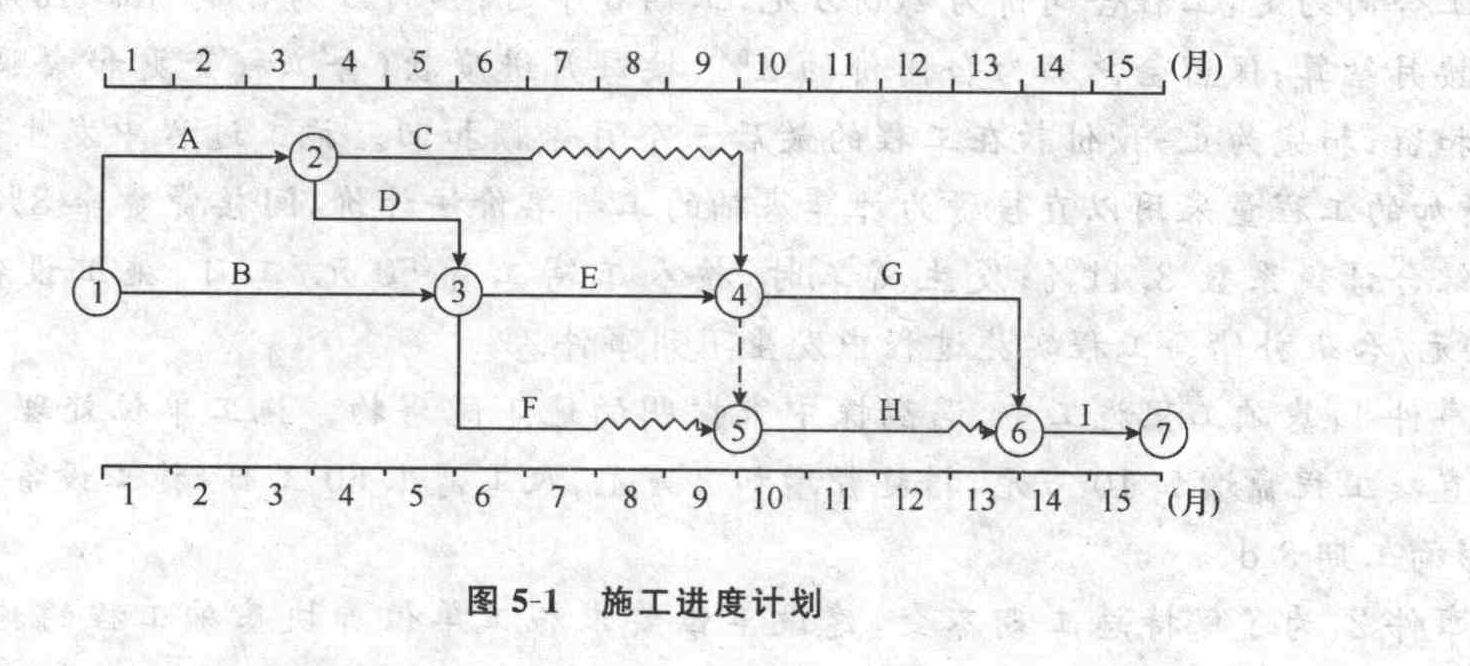

题干: 某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图5-1所示。
工程实施过程中发生下列事件。
事件1:项目监理机构对A工作进行验收时发现质量问题,要求施工单位返工整改。
事件2:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见表5-1。施工单位按索赔程序向项目监理机构提出了工程延期的要求。
事件3:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见表5-1。
4.事件1中,对于A工作出现的质量问题,写出项目监理机构的处理程序。

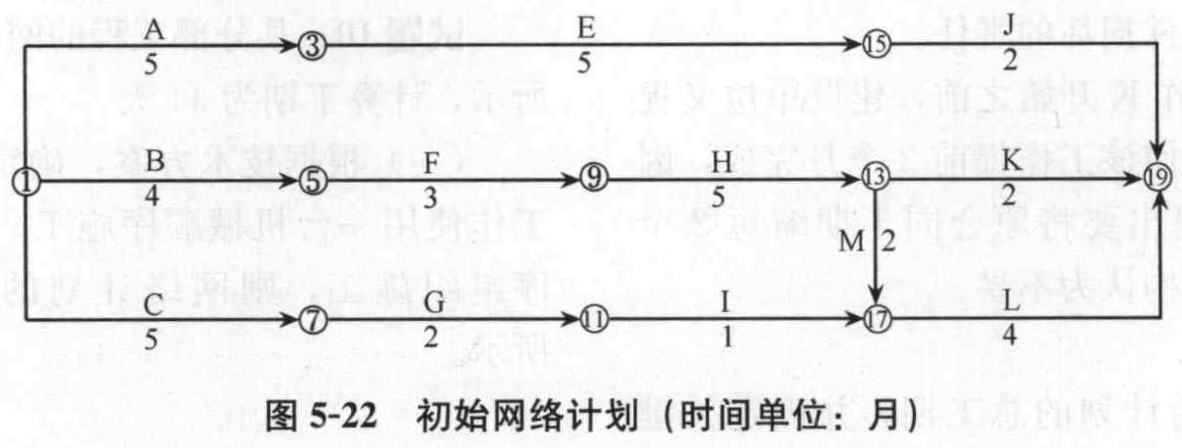

题干: 某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如图5-22所示。
由于该工程施工工艺的要求,计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划作调整。
5.如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?

题干: 某施工单位承揽了一项综合办公楼的总承包工程,在施工过程中发生了如下事件:
事件1:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒绝,两天后才将材料运到施工现场。
事件2:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商要求以原价执行,双方产生争执。
事件3:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。
事件4:该施工单位与某分包单位所签订的合同中明确规定要降低分包工程的质量,从而减少分包单位的合同价格,为施工单位创造更高的利润。
6.在什么情况下导致合同无效?

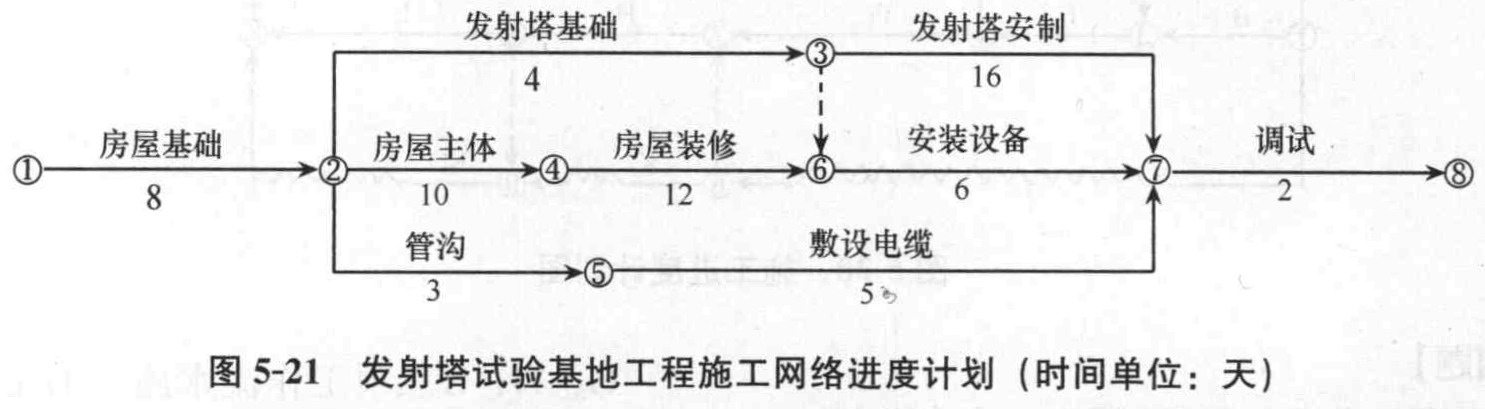

题干: 某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖(罚)5000元。乙方按时提交了施工方案和施工网络进度计划(图5-21),并得到甲方代表的同意。
实际施工过程中发生了如下几项事件:
事件1:在房屋基槽开挖后,发现局部有软弱下卧层。按甲方代表指示,乙方配合地质复查,配合用工为10个工日。地质复查后,根据经甲方代表批准的地基处理方案,增加工程费用4万元,因地基复查和处理使房屋基础施工延长3天,人工窝工15个工日。
事件2:在发射塔基础施工时,因发射塔坐落位置的设计尺寸不当,甲方代表要求修改设计,拆除已施工的基础,重新定位施工。由此造成工程费用增加1. 5万元,发射塔基础施工延长2天。
事件3:在房屋主体施工中,因施工机械故障,造成工人窝工8个工日,房屋主体施工延长2天。
事件4:在敷设电缆时,因乙方购买的电缆质量不合格,甲方代表令乙方重新购买合格电缆。由此造成敷设电缆施工延长4天,材料损失费1. 2万元。
事件5:鉴于该工程工期较紧,乙方在房屋装修过程中采取了加快施工的技术措施,使房屋装修施工缩短3天,该项技术措施费为0. 9万元。
其余各项工作持续时间和费用均与原计划相符。
7.假设工程所在地人工费标准为30元/工日,应由甲方给予补偿的窝工人工费补偿标准为18元/工日,间接费、利润等均不予补偿。则在该工程中,乙方可得到的合理的费用补偿有哪几项?费用补偿额为多少元?

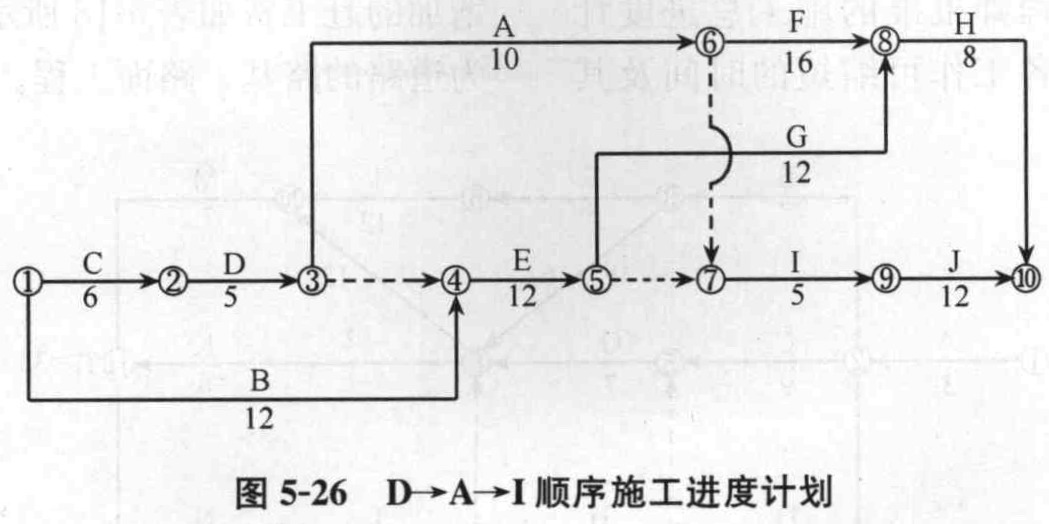

题干: (二)如按D→A→I顺序组织施工,则网络计划变化如图5-26所示。
8.计算工期是多少天?

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表5-1,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图5-1所示。
施工过程中,发生如下事件。
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.41%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表5-2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例分别为25%、35%和10%。
9.计算第4、5、6个月的拟完工程计划投资和施工单位的应得工程款额(计算结果精确到小数点后两位)。

题干: 某工程项目,发承包双方的合同中有关造价的内容包括:1.工程合同价款为3000万元,工程价款采用调值公式动态结算。该工程不调值部分价款占合同价的10%,可调值部分占合同价的32%、25%、15%、10%、8%。2.开工前业主向承包商支付合同价15%的工程预付款,在工程开工后第二个月起,在三个月内平均扣回。3.工程款逐月结算。4.业主自第一个月起,从给承包商的工程款中按5%的比例扣留质量保证金。工程质量缺陷责任期为12个月。
以3月份为该工程基准日期。工程施工时间从当年4月至8月。部分结算月份可调值部分的价格指数。见表4-22。
未调值,部分月份完成的工程情况:
4月份完成工程500万元,本月甲供材5万元。
5月份完成工程800万元,由于发生设计变更,部分原工程拆除,导致材料损失5万元,重新施工费用合计3万元。
6月份完成工程700万元,另有批准的工程索赔款4万元。
10.工程预付款是多少?工程预付款每月扣留多少?

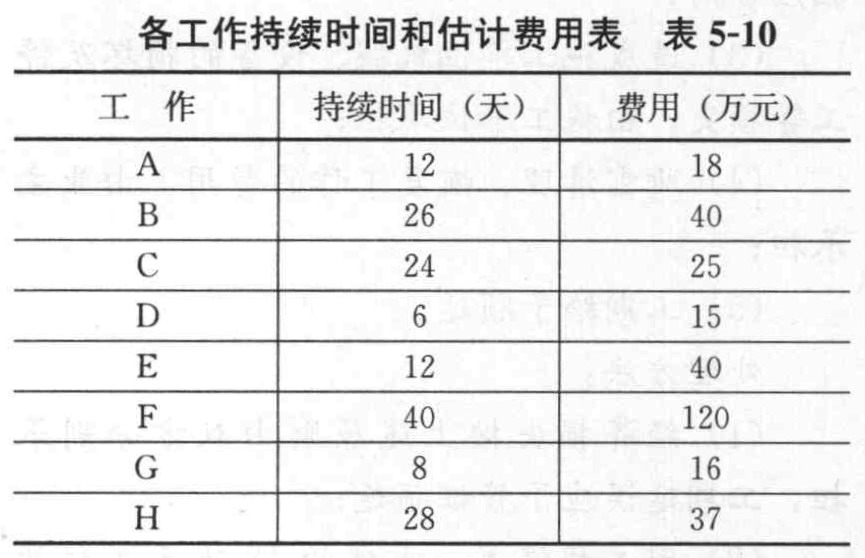

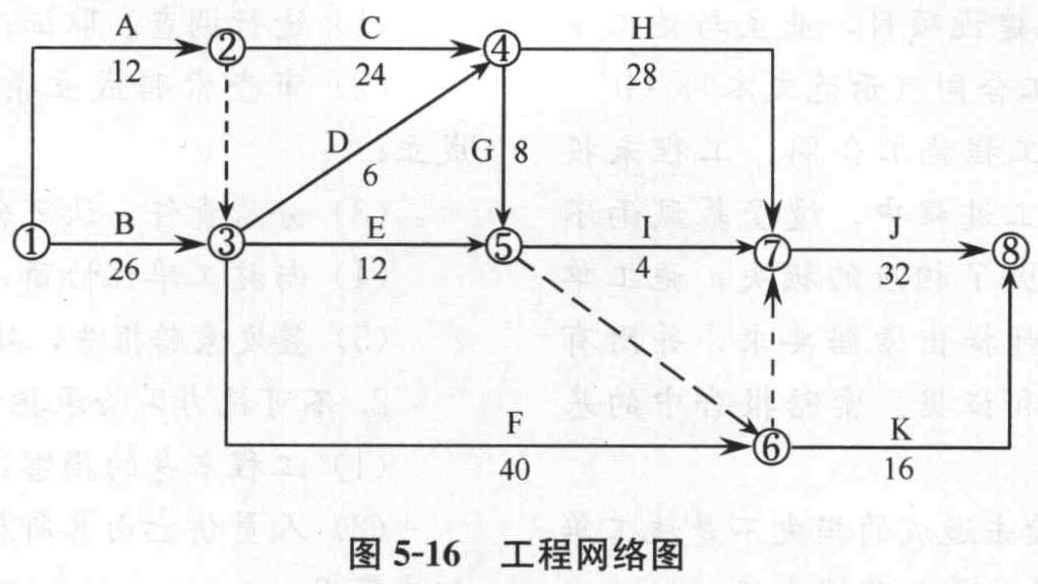

题干: 某施工单位编制的某工程网络图,如图5-16所示。网络进度计划原始方案各工作的持续时间和估计费用,见表5-10。

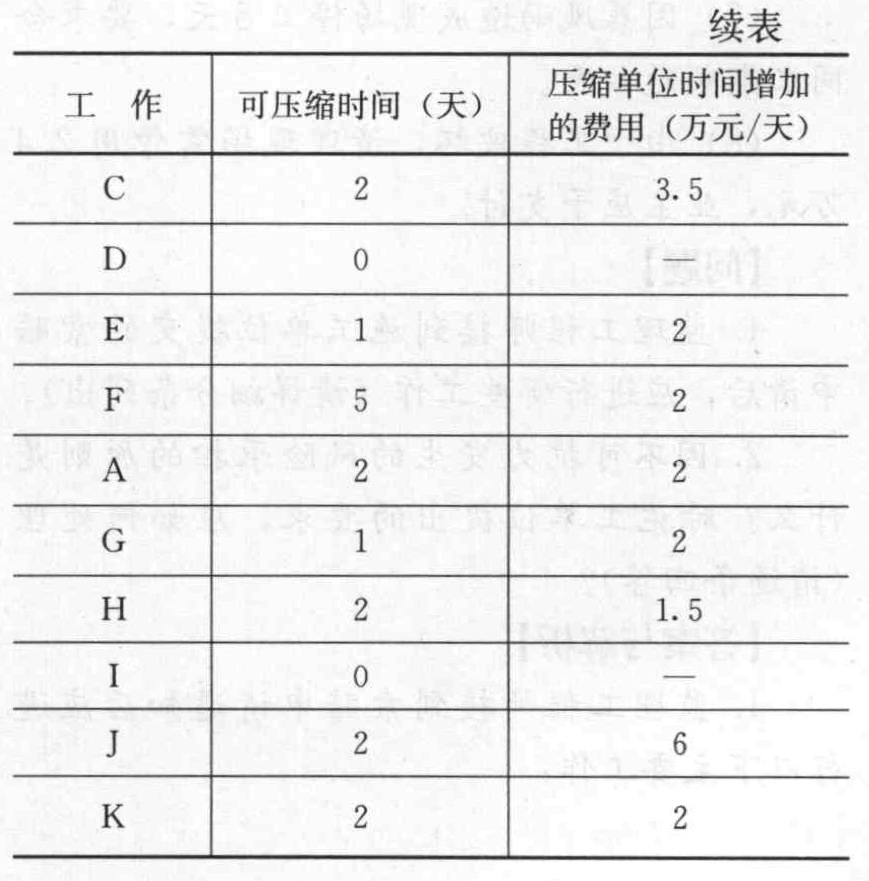

11.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用见表5-11。确定该网络进度计划的最低综合费用和相应的关键线路,并计算调整优化后的总工期(要求写出调整优化过程)。

题干: 某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划如图6-1所示(时间单位:月)。
施工过程中发生下列事件。
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。
事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。
12.事件2发生后,项目监理机构应批准的费用补偿为多少?应批准的工程延期为多少?说明理由。

题干: 某实施监理的工程,该工程是列入城建档案管理部门接受范围的工程。该工程由一家承包单位承包,业主委托某监理公司进行施工阶段监理。工程由三个单位工程组成,并且各单位工程开工时间不同。在工程实施过程,发生了如下事件。
事件1:监理工程师在审核承包单位提交的“工程开工报审表”时,要求承包单位在“工程开工报审表”中注明各单位工程开工时间。监理工程师审核后认为具备开工条件时,由总监理工程师或由经授权的总监理工程师代表签署意见,报建设单位。
事件2:监理单位在进行本工程的监理文件档案资料归档时,将下列监理文件做短期保存:(1)监理大纲;(2)监理实施细则;(3)监理总控制计划等;(4)预付款报审与支付。
事件3:监理工程师在开工前,认真审核了施工单位提交的有关文件、资料。
事件4:施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单,项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
13.监理单位的以上做法有何不妥?应该如何做?监理工程师在审核《工程开工报审表》时,应从哪些方面进行审核?

题干: 某施工单位承建的某污水处理厂工程项目已批准。该工程建设规模为日处理能力41. 5万立方米 二级处理,总造价约为2. 9亿元,其中土建工程约为1.8亿元。工程资金来源:35%自有资金;65%银行贷款。
现邀请合格的潜在的土建工程施工投标人参加本工程的投标。要求投标申请人须具备承担招标工程项目的能力和建设行政主管部门核发的市政公用工程施工总承包一级资质。地基与基础工程专业承包三级或以上资质的施工单位,并在近两年承担过2座以上(含2座)10万立方米以上污水处理厂主体施工工程。同时作为联合体的桩基施工单位应具有三级或以上桩基施工资质,近两年相关工程业绩良好。
14.可以不进行招标,采用直接委托的方式发包的工程项目有哪些?

题干: 某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖(罚)5000元。乙方按时提交了施工方案和施工网络进度计划(图5-21),并得到甲方代表的同意。
实际施工过程中发生了如下几项事件:
事件1:在房屋基槽开挖后,发现局部有软弱下卧层。按甲方代表指示,乙方配合地质复查,配合用工为10个工日。地质复查后,根据经甲方代表批准的地基处理方案,增加工程费用4万元,因地基复查和处理使房屋基础施工延长3天,人工窝工15个工日。
事件2:在发射塔基础施工时,因发射塔坐落位置的设计尺寸不当,甲方代表要求修改设计,拆除已施工的基础,重新定位施工。由此造成工程费用增加1. 5万元,发射塔基础施工延长2天。
事件3:在房屋主体施工中,因施工机械故障,造成工人窝工8个工日,房屋主体施工延长2天。
事件4:在敷设电缆时,因乙方购买的电缆质量不合格,甲方代表令乙方重新购买合格电缆。由此造成敷设电缆施工延长4天,材料损失费1. 2万元。
事件5:鉴于该工程工期较紧,乙方在房屋装修过程中采取了加快施工的技术措施,使房屋装修施工缩短3天,该项技术措施费为0. 9万元。
其余各项工作持续时间和费用均与原计划相符。
15.该工程的实际工期为多少天?可得到的工期补偿为多少天?

题干: 某监理单位与业主签订了某钢筋混凝土结构工程施工阶段的监理合同,监理部设总监理工程师1人和专业监理工程师若干人,专业监理工程师例行在现场检查,旁站实施监理工作。在监理过程中,发现以下问题:
(1)某层钢筋混凝土墙体,由于绑扎钢筋困难,无法施工,施工单位未通报监理工程师就把墙体钢筋门洞移动了位置。
(2)某层一钢筋混凝土柱,钢筋绑扎已检查、签证,模板经过预检验收,浇筑混凝土过程中及时发现模板胀模。
(3)某层钢筋混凝土墙体,钢筋绑扎后未经检查验收,即擅自合模封闭,正准备浇筑混凝土。
(4)某层楼板钢筋经监理工程师检查签证后,即浇筑楼板混凝土,混凝土浇筑完成后,预埋电线暗管未通知电气专业监理工程师检查签证。
(5)施工单位把地下室内防水工程给一专业分包单位承包施工,该分包单位未经资质验证认可即进场施工,并已进行了 200平方米的防水工程。
(6)某层钢筋骨架焊接正在进行中,监理工程师检查发现有2人未经技术资质审查认可。
16.以上几个问题,监理工程师应如何进行处理?

题干: 某外资大型商业中心工程项目业主A与某一级施工企业B和某甲级监理公司C分别签订了工程施工合同和施工阶段监理合同,工程开工后发生了以下事件:
事件1:在修建国际商品展销中心工程的基础施工中,由于班组违章作业,出现使已经过监理人员检验合格的基础钢筋位移质量事故,在浇筑混凝土不久后,被监理方发现及时口头制止后,书面通知承包方立即停工处理和整改。承包方按监理方指令执行,提出质量事故报告及处理方案,经监理工程师审查批准后实施。整改完成后,经监理方重新检验确认合格后,指令复工,继续进行基础混凝土施工。由此造成的经济损失由承包方承担,工期延误不予延长,监理方还将此事故及处理情况向业主作了报告。而业主代表书面提出:出现质量事故,监理公司也应负一定责任,要求扣除1%的监理费作为罚金。
事件2:在地下管道施工中,管道铺设完毕后,承包方曾书面通知监理方要求检查管道铺设质量。但监理方收到质量验收通知单后,在合同约定的时间内并未前来检验,也未提出延期检查的书面要求。因此,承包方即将管沟予以回填。为此,监理方书面指令要求承包方将管沟重新挖开,以便检验管道质量。承包方按监理方要求对管沟进行剥露,经监理方检查后,确认管道铺设质量未达到设计图样和合同要求,也不符合标准和规范要求,管道接合部位严重漏水。因此,监理方要求承包方返工。承包方按要求进行了管道的返工处理,经监理方检验质量合格予以确认后,将管沟重新回填。为此,承包方提出除管道返工费用由于是承包方原因造成的质量不合格应自己承担外,要求发包方补偿再度剥露费用(包括重新开挖、回填以及更新由于重挖造成的部分管道损坏的费用)76000元和工期延长8天。
事件3:在修建该商业中心的东方广场和商业大厦工程中,开挖基础坑时,发现大量化石和古人类文明遗址,经有关部门及专家鉴定为远古类人猿活动遗址,有重大考古价值,经国家有关部门与业主协商决定在该处进行发掘工作,并与承包方协商后决定由承包方抽调部分力量参与文物发掘工作。经40天发掘工作基本完成。为此,承包方向发包方提出要求:补偿参与考古发掘工作的直接费48万元,由于工程暂停和延期所造成的劳力和机械设备闲置等损失32万元,补偿20%管理费和10%利润,延长工期40天。
17.针对事件1,你作为监理方是否接受业主代表的要求?为什么?

题干: 某施工单位承建一住宅楼小区工程的施工。该工程其中一个单体栋号(5号楼)建筑面积为15720平方米,地下二层,地上十二(局部十七)层。建筑物占地面积为741.3平方米。东西向长80.26m,南北向宽18. 76m。基底相对标高为-5. 895m, + 0. 000相对标高为55.15m。
在施工前,施工单位编制了各分部分项工程施工方案,其中包括《××住宅楼小区4号楼土方开挖施工方案》。
在该施工方案中确定的工期计划及施工机具计划,见表3-9。土方开挖工期8天。1.施工步骤及方法说明
(1)开挖前应对施工现场地上障碍物和地下有关影响施工的各种管网清除和处理完毕。
(2)根据开挖图,测量员撒好开挖上口灰线,测定地表标高,确定开挖深度。采用放坡大开挖法进行施工,按1 : 1进行放坡。
(3)整个基坑呈长方形,先挖第一步表面渣土,第二步用挖土机一次挖至基底标高上30cm,再人工清土至基底标高,基底须清理平整。清理时由测量人员钉木桩,拉通线检查槽底平面尺寸和标高。
(4)按公司文明施工现场安全防护要求,对基坑上口边缘设1.2m高防护栏杆,栏杆内挂密目网。
(5)进行第二步土方开挖时,马道留在基坑西南角,宽4m,坡度宜缓,满足运土车爬坡要求。从西向东进行土方施工。
(6)基坑全部开挖后,应尽快进行垫层施工,尽量避免扰动基底。
(7)基坑四周安全范围内无建筑物,故对边坡不加支撑,边坡上方也不得堆放土方和材料。
(8)为防止现场和道路起尘污染环境,每班配备专用的水管在现场洒水。2.施工顺序
(1)根据现场实际情况,机械挖土顺序为由西向东开挖,为防止挖掘过程中扰动老土,机械挖土时坑底预留30cm左右用人工挖土至设计标高。
(2)施工分层,根据基槽开挖深度、土质水位等情况确定分两层开挖,第一层为从自然地平至-3.000,第二层为- 3. 000至设计标高以上30cm。
在土方开挖施工完毕后,施工单位、设计单位、勘察单位、监理单位和建设单位等相关单位的项目和生产负责人共赴现场,在项目经理的组织下进行了基坑验槽。
在基坑验槽过程中,各方对基坑的各个重点位置进行了重点观察,未发现异常。最终,此次基坑验槽合格通过。
该栋号施工至地上三层时,施工单位又进行了土方回填的工作。
18.文中所述的基坑验槽工作有何不妥之处?

题干: 某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6-1所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。
施工过程中,发生如下事件。
事件1:合同约定A、C工作的综合单价为700元/立方米。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200立方米增加到7000立方米,C工作工程量由原来的3600立方米减少到2400立方米。
事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟订一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表6-1。
事件3:调试工作结果见表6-2。
19.对表6-2中未通过的调试工作,根据施工合同进行责任界定,并确定应补偿施工单位的费用。

题干: 某工程,建设单位委托监理单位承担施工招标代理和施工阶段监理工作,并采用无标底公开招标方式选定施工单位。工程实施过程中发生下列事件。
事件1:项目监理机构在组织评审A、B、C、D、E五家施工单位的投标文件时发现:A单位施工方案工艺落后,报价明显高于其他投标单位报价;B单位投标文件中的关键内容字迹模糊、无法辨认;C单位投标文件符合招标文件要求;D单位的报价总额有误;E单位投标文件中某分部工程的报价有个别漏项。
事件2:为确保深基坑开挖工程的施工安全,施工项目经理亲自兼任施工现场的安全生产管理员。为赶工期,施工单位在报审深基坑开挖工程专项施工方案的同时即开始该基坑开挖。
事件3:施工单位对某分项工程的混凝土试块进行试验,试验数据表明混凝土质量不合格。于是委托经监理单位认可的有相应资质的检测单位对该分项工程混凝土实体进行检测,检测结果表明,混凝土强度达不到设计要求,须加固补强。
事件4:专业监理工程师巡视时发现,施工单位采购进场的一批钢材准备用于工程,但尚未报验。
20.指出事件2中施工单位做法的不妥之处,写出正确做法。

题干: 某工程项目施工合同价为560万元。合同工期为6个月,施工合同中规定:
(1)开工前业主向施工单位支付合同价20%的预付款。
(2)业主自第一个月起,从施工单位的应得工程款中按10%的比例扣留保留金,保留金限额暂定为合同价的5%,保留金到第三个月底全部扣完。
(3)预付款在最后两个月扣除,每月扣50%。
(4)工程进度款按月结算,不考虑调价。
(5)业主供料价款在发生当月的工程款中扣回。
(6)若施工单位每月实际完成产值不足计划产值的90%时,业主可按实际完成产值的8%的比例扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位。

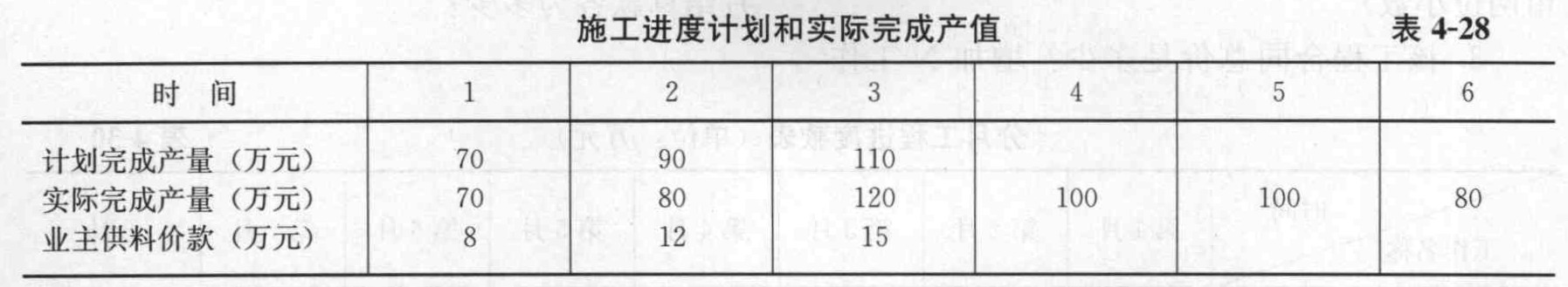

(7)经业主签认的施工进度计划和实际完成产值见表4-28。
该工程施工进入第四个月时,由于业主资金出现困难,合同被迫终止。为此,施工单位提出以下费用补偿要求:
(1)施工现场存有为本工程购买的特殊工程材料,计50万元。
(2)因设备撤回基地发生的费用10万元。
(3)人员遣返费用8万元。
21.合同终止后施工单位提出的补偿要求是否合理?业主应补偿多少万元?

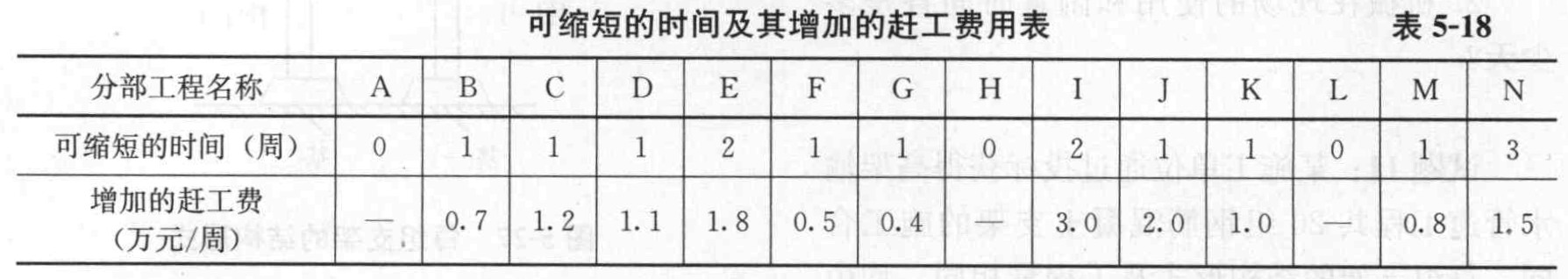

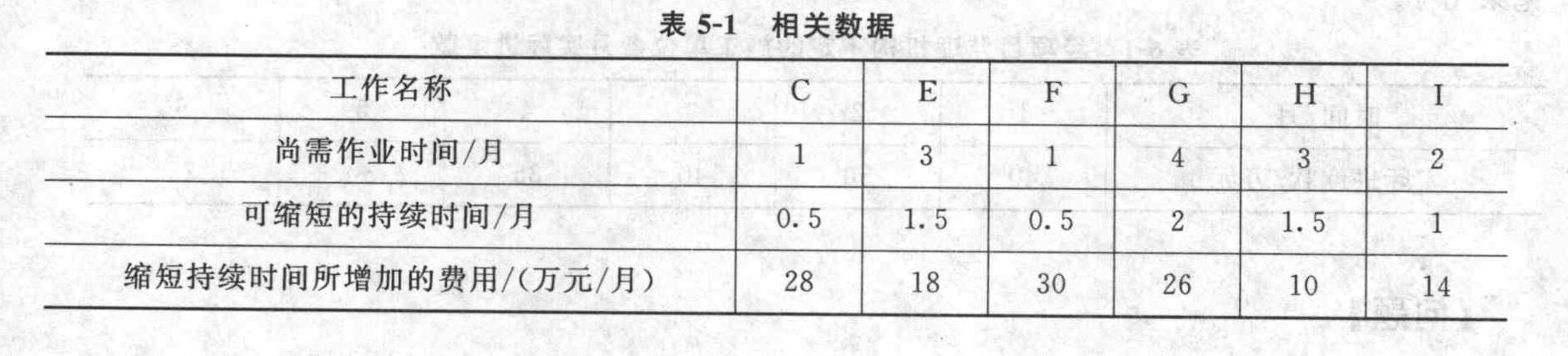

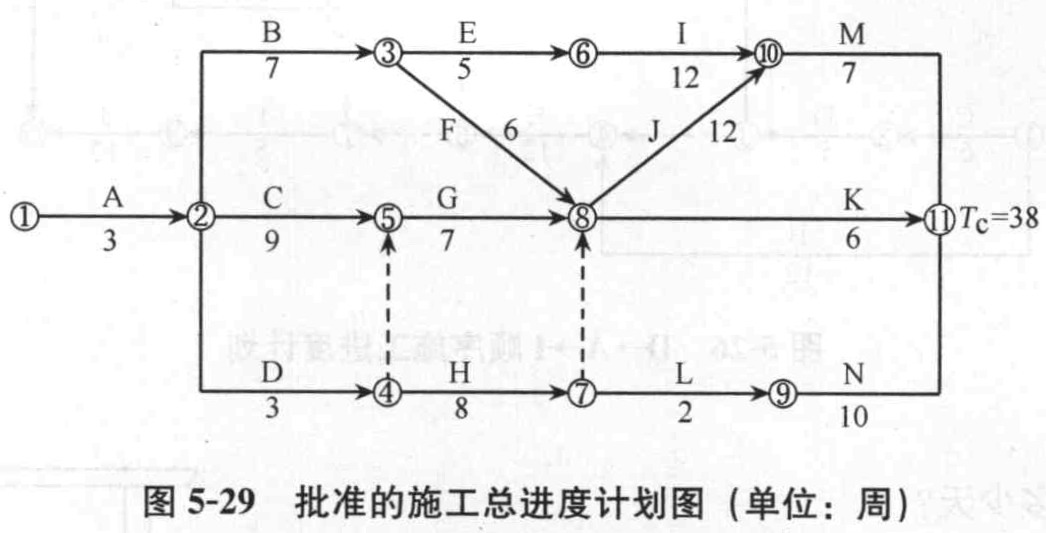

题干: 某市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图5-29所示,各工作可缩短的时间及其增加的赶工费如表5-18所示,其中H、L分别为道路的路基、路面工程。
22.施工中由于建设单位提供的施工条件发生变化,导致I、J、K、N四项工作分别拖延1周,为确保工程按期完成,须支出赶工费。如果该项目投入使用后,每周净收益5. 6万元,从建设单位角度出发,是让施工单位赶工合理还是延期完工合理?为什么?

题干: 某实施监理的工程,招标文件中工程量清单标明的混凝土工程量为2400立方米,投标文件综合单价分析表显示:人工单价100元/工日,人工消耗量0.40工日/立方米;材料费单价275元/立方米;机械台班单价1200元/台班,机械台班消耗量0.025台班/立方米。采用以直接费为计算基础的综合单价法进行计价,其中,措施费为直接工程费的5%,间接费费率为10%,利润率为8%,综合计税系数为3.41%。施工合同约定,实际工程量超过清单工程量15%时,混凝土全费用综合单价调整为420元/立方米。
施工过程中发生以下事件。
事件1:基础混凝土浇筑时局部漏振,造成混凝土质量缺陷,专业监理工程师发现后要求施工单位返工。施工单位拆除存在质量缺陷的混凝土60立方米,发生拆除费用3万元,并重新进行了浇筑。
事件2:主体结构施工时,建设单位提出改变使用功能,使该工程混凝土量增加到2600立方米。施工单位收到变更后的设计图纸时,变更部位已按原设计图纸浇筑完成的150立方米混凝土需要拆除,发生拆除费用5.3万元。
23.事件2中,因拆除混凝土发生的费用是否应计入工程价款?说明理由。

题干: 某实施监理的工程,在招标与施工阶段发生如下事件。
事件1:招标代理机构提出,评标委员会由7人组成,包括建设单位纪委书记、工会主席,当地招标投标管理办公室主任,以及从评标专家库中随机抽取的4位技术、经济专家。
事件2:建设单位要求招标代理机构在招标文件中明确:投标人应在购买招标文件时提交投标保证金;中标人的投标保证金不予退还;中标人还需提交履约保函,保证金额为合同总额的20%。
事件3:施工中因地震导致:施工停工1个月;已建工程部分损坏;现场堆放的价值50万元的工程材料(施工单位负责采购)损毁;部分施工机械损坏,修复费用20万元;现场8人受伤,施工单位承担了全部医疗费用24万元(其中建设单位受伤人员医疗费3万元,施工单位受伤人员医疗费21万元);施工单位修复损坏工程支出10万元。施工单位按合同约定向项目监理机构提交了费用补偿和工程延期申请。
事件4:建设单位采购的大型设备运抵施工现场后,进行了清点移交。施工单位在安装过程中发现该设备一个部件损坏,经鉴定,部件损坏是由于本身存在质量缺陷。
24.根据《建设工程施工合同(示范文本)》,分析事件3中建设单位和施工单位各自承担哪些经济损失。项目监理机构应批准的费用补偿和工程延期是多少(不考虑工程保险)?

题干: 为了实施某项目的建设,业主与施工单位按《建设工程施工合同(示范文本)》GF—2013—0201签订了建设工程施工合同,该项目未投保工程一切险。在工程施工过程中,遭受特大暴风雨袭击,造成了相应的损失,施工单位及时向工程师提出补偿要求,并附有相关的详细资料和证据。
施工单位认为遭暴风雨袭击是因非施工单位原因(属于不可抗力)造成的损失,故应由业主承担赔偿责任,主要补偿要求包括:
(1)给已建部分工程造成破坏,损失共计18万元,应由业主承担修复的经济责任,施工单位不承担修复的经济责任;
(2)施工单位人员因此灾害数人受伤,处理伤病医疗费用和补偿金总计3万元,业主应给予赔偿;
(3)施工单位进场的正在使用的机械设备受到损坏,造成损失8万元,由于现场停工造成台班费损失4. 2万元,业主应负担赔偿和修复的经济责任;
(4)工人窝工费3.8万元,业主应予以支付;
(5)因暴风雨造成现场停工8天,要求合同工期顺延8天;
(6)由于工程损坏,清理现场需费用2. 4万元,业主应予以支付。
25.因不可抗力事件导致的费用损失与延误的工期由双方按什么原则分别承担?

题干: 某实行监理的工程,建设单位与总承包单位按《建设工程施工合同(示范文本)》签订了施工合同,总承包单位按合同约定将一专业工程分包。
施工过程中发生下列事件:
事件1:工程开工前,建设单位认为总监理工程师代表不具有注册监理工程师资格,仅具有工程师职称和5年工程实践经验,要求监理单位更换新的人员,监理单位不同意。
事件2:由建设单位负责采购的一批材料,因规格、型号与合同约定不符,施工单位不予接收保管,建设单位要求项目监理机构协调处理。
事件3:专业监理工程师现场巡视时发现,专业分包工程在某隐蔽工程施工时,总承包单位未通知项目监理机构。
事件4:工程完工后,总承包单位在自查自评的基础上填写了工程竣工报验单,连同全部竣工资料报送项目监理机构,申请竣工验收。总监理工程师认为施工过程均按要求进行了验收,便签署了竣工报验单,并向建设单位提交了竣工验收报告和质量评估报告,建设单位收到该报告后,即将工程投入使用。
26.事件4中,总监理工程师、建设单位的做法是否正确,说明理由。

题干: 某工程,建设单位委托监理单位承担施工阶段和工程质量保修期的监理工作,建设单位与施工单位按《建设工程施工合同(示范文本)》GF —2013—0201签订了施工合同。
基坑支护施工中,项目监理机构发现施工单位采用了一项新技术,未按已批准的施工技术方案施工。项目监理机构认为本工程使用该项新技术存在安全隐患,总监理工程师下达了工程暂停令,同时报告了建设单位。施工单位认为该项新技术通过了有关部门的鉴定,不会发生安全问题,仍继续施工。于是项目监理机构报告了建设行政主管部门。施工单位在建设行政主管部门干预下才暂停了施工。
施工单位复工后,就此事引起的损失向项目监理机构提出索赔。建设单位也认为项目监理机构“小题大做”,致使工程延期,要求监理单位对此事承担相应责任。
该工程施工完成后,施工单位按竣工验收有关规定,向建设单位提交了竣工验收报告。建设单位未及时验收,到施工单位提交竣工验收报告后第45天时发生台风,致使工程已安装的门窗玻璃部分损坏。建设单位要求施工单位对损坏的门窗玻璃进行无偿修复,施工单位不同意无偿修复。
27.在施工阶段施工单位的哪些做法不妥?说明理由。

题干: (二)如按D→A→I顺序组织施工,则网络计划变化如图5-26所示。
28.机械在现场的使用和闲置时间各是多少天?

题干: 某市政工程分为四个施工标段。某监理单位承担了该工程施工阶段的监理任务,一、二标段工程先行开工,项目监理机构组织形式如图1-8所示。
一、二标段工程开工半年后,三、四标段工程相继准备开工,为适应整个项目监理工作的需要,总监理工程师决定修改监理规划,调整项目监理机构组织形式,按四个标段分别设置监理组,增设投资控制部、进度控制部、质量控制部和合同管理部四个职能部门,以加强各职能部门的横向联系,使上下、左右集权与分权实行最优的结合。
总监理工程师调整了项目监理机构组织形式后,安排总监理工程师代表按新的组织形式调配相应的监理人员、主持修改项目监理规划、审批项目监理实施细则;又安排质量控制部签发一标段工程的质量评估报告;并安排专人主持整理项目的监理文件档案资料。
总监理工程师强调该工程监理文件档案资料十分重要,要求归档时应直接移交本监理单位和城建档案管理机构保存。
29.指出总监理工程师调整项目监理机构组织形式后安排工作的不妥之处,写出正确做法。

题干: 某工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6-1所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。
施工过程中,发生如下事件:
事件1:合同约定A、C工作的综合单价为700元/立方米。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200立方米增加到7000立方米,C工作的工程量由原来的3600立方米减少到2400立方米。
事件2: A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案以便与施工单位洽商,项目监理机构提出的后续工期可以缩短的时间及其赶工费率见表6-1。
事件3:调试工作结果见表6-2。
30.事件1中,设计修改后,在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周?对合同总工期是否有影响?为什么? A、C工作的费用共增加了多少?

题干: 某建设项目的业主于2011年3月1日发布该项目招标公告,其中载明招标项目的性质、大致规模、实施地点、获取招标文件的办法等事项,还要求参加投标的施工企业必须是本市一、二级企业或外地一级企业,近三年内有获省、市优质工程奖的项目,且需提供相应的资质证书和证明文件。4月1日向通过资格预审的施工单位发售招标文件,各投标单位领取招标文件的人员均按要求在一张表上登记并签字。招标文件中明确规定,工期不长于24个月,工程质量标准为优良,4月18日16时为投标截止时间。
在书面答复投标单位的提问以后,业主组织各投标单位进行了施工现场踏勘。4月12日,业主书面通知各投标单位,由于某种原因,决定将商场部分装修工程从原招标范围内删除,并明确4月18日16时仍为投标截止时间。
开标时,由各投标人推选的代表检查投标文件的密封情况,确认无误后,由招标人当众拆封,宣读投标人名称、投标价格、工期等内容,还宣布了评标标准和评标委员会名单(共8人,其中招标人代表2人,招标人上级主管部门代表1人,技术专家3人,经济专家2人),并授权评标委员会直接确定中标人。
31.招标人根据什么确定中标人?中标人的投标应当符合什么条件?

题干: 某工程,实施过程中发生如下事件。
事件1:总监理工程师主持编写项目监理规划后,在建设单位主持的第一次工地会议上报送建设单位代表,并介绍了项目监理规划的主要内容,会议结束时,建设单位代表要求项目监理机构起草会议纪要,总监理工程师以“谁主持会议谁起草”为由,拒绝起草。
事件2:基础工程经专业监理工程师验收合格后已隐蔽,但总监理工程师怀疑隐蔽的部位有质量问题,要求施工单位将其剥离后重新检验,并由施工单位承担由此发生的全部费用,延误的工期不予顺延。
事件3:现浇钢筋混凝土构件拆模后,出现蜂窝、麻面等质量缺陷,总监理工程师立即向施工单位下达了工程暂停令,随后提出了质量缺陷的处理方案,要求施工单位整改。
事件4:专业监理工程师巡视时发现,施工单位未按批准的大跨度屋盖模板支撑体系专项施工方案组织施工,随即报告总监理工程师。总监理工程师征得建设单位同意后,及时下达了工程暂停令,要求施工单位停工整改。为赶工期,施工单位未停工整改仍继续施工。于是,总监理工程师书面报告了政府有关主管部门。书面报告发出的当天,屋盖模板支撑体系整体坍塌,造成人员伤亡。
事件5:按施工合同约定,施工单位选定甲分包单位承担装饰工程施工,并签订了分包合同。装饰工程施工过程中,因施工单位资金周转困难,未能按分包合同约定支付甲分包单位工程款。为了不影响工期,甲分包单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向甲分包单位签发了支付证书。
32.事件1中,总监理工程师的做法有哪些不妥之处?写出正确做法。
